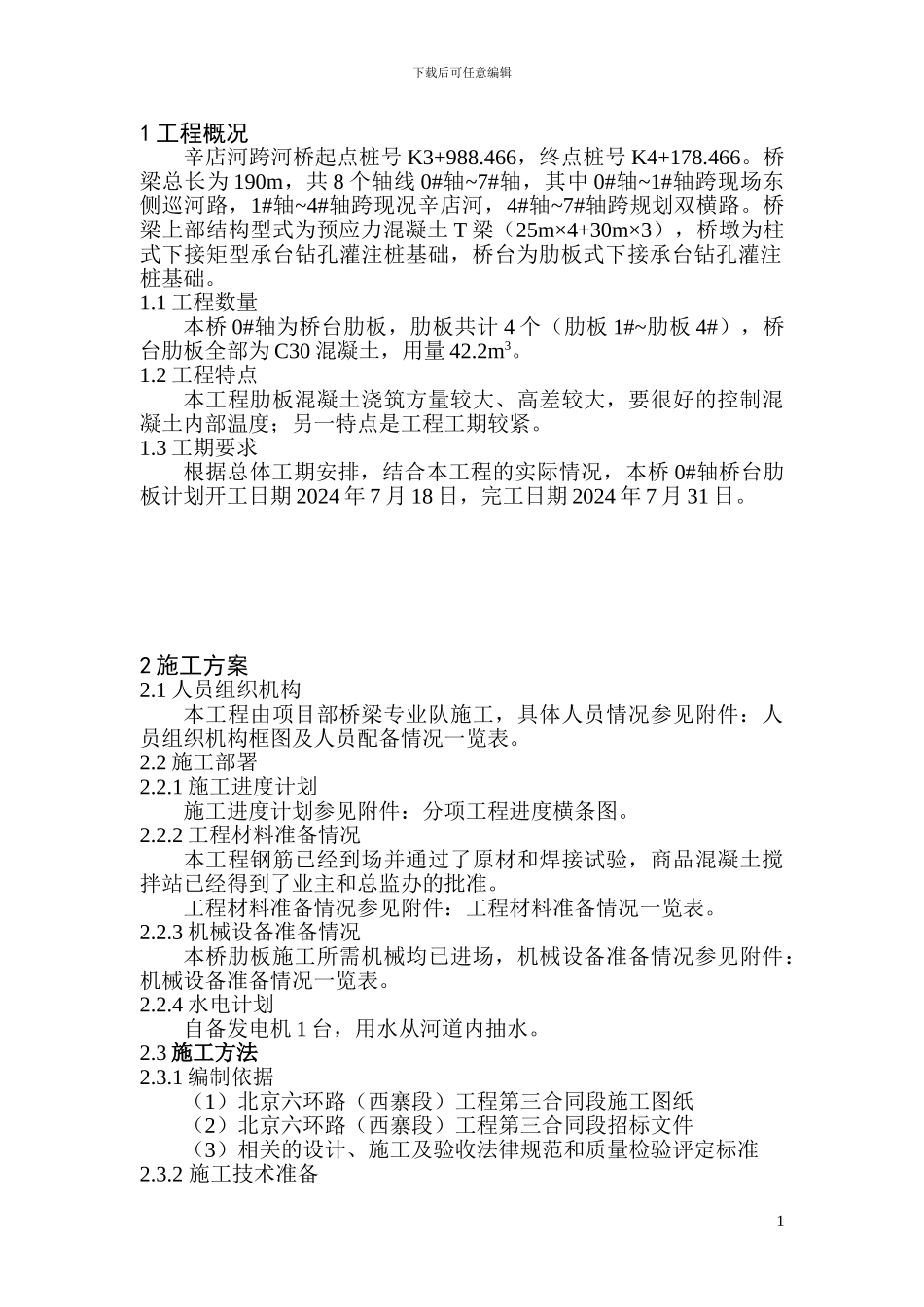

下载后可任意编辑1 工程概况辛店河跨河桥起点桩号 K3+988
466,终点桩号 K4+178
桥梁总长为 190m,共 8 个轴线 0#轴~7#轴,其中 0#轴~1#轴跨现场东侧巡河路,1#轴~4#轴跨现况辛店河,4#轴~7#轴跨规划双横路
桥梁上部结构型式为预应力混凝土 T 梁(25m×4+30m×3),桥墩为柱式下接矩型承台钻孔灌注桩基础,桥台为肋板式下接承台钻孔灌注桩基础
1 工程数量本桥 0#轴为桥台肋板,肋板共计 4 个(肋板 1#~肋板 4#),桥台肋板全部为 C30 混凝土,用量 42
2 工程特点本工程肋板混凝土浇筑方量较大、高差较大,要很好的控制混凝土内部温度;另一特点是工程工期较紧
3 工期要求根据总体工期安排,结合本工程的实际情况,本桥 0#轴桥台肋板计划开工日期 2024 年 7 月 18 日,完工日期 2024 年 7 月 31 日
2 施工方案2
1 人员组织机构本工程由项目部桥梁专业队施工,具体人员情况参见附件:人员组织机构框图及人员配备情况一览表
2 施工部署2
1 施工进度计划施工进度计划参见附件:分项工程进度横条图
2 工程材料准备情况本工程钢筋已经到场并通过了原材和焊接试验,商品混凝土搅拌站已经得到了业主和总监办的批准
工程材料准备情况参见附件:工程材料准备情况一览表
3 机械设备准备情况本桥肋板施工所需机械均已进场,机械设备准备情况参见附件:机械设备准备情况一览表
4 水电计划自备发电机 1 台,用水从河道内抽水
3 施工方法2
1 编制依据(1)北京六环路(西寨段)工程第三合同段施工图纸(2)北京六环路(西寨段)工程第三合同段招标文件(3)相关的设计、施工及验收法律规范和质量检验评定标准2

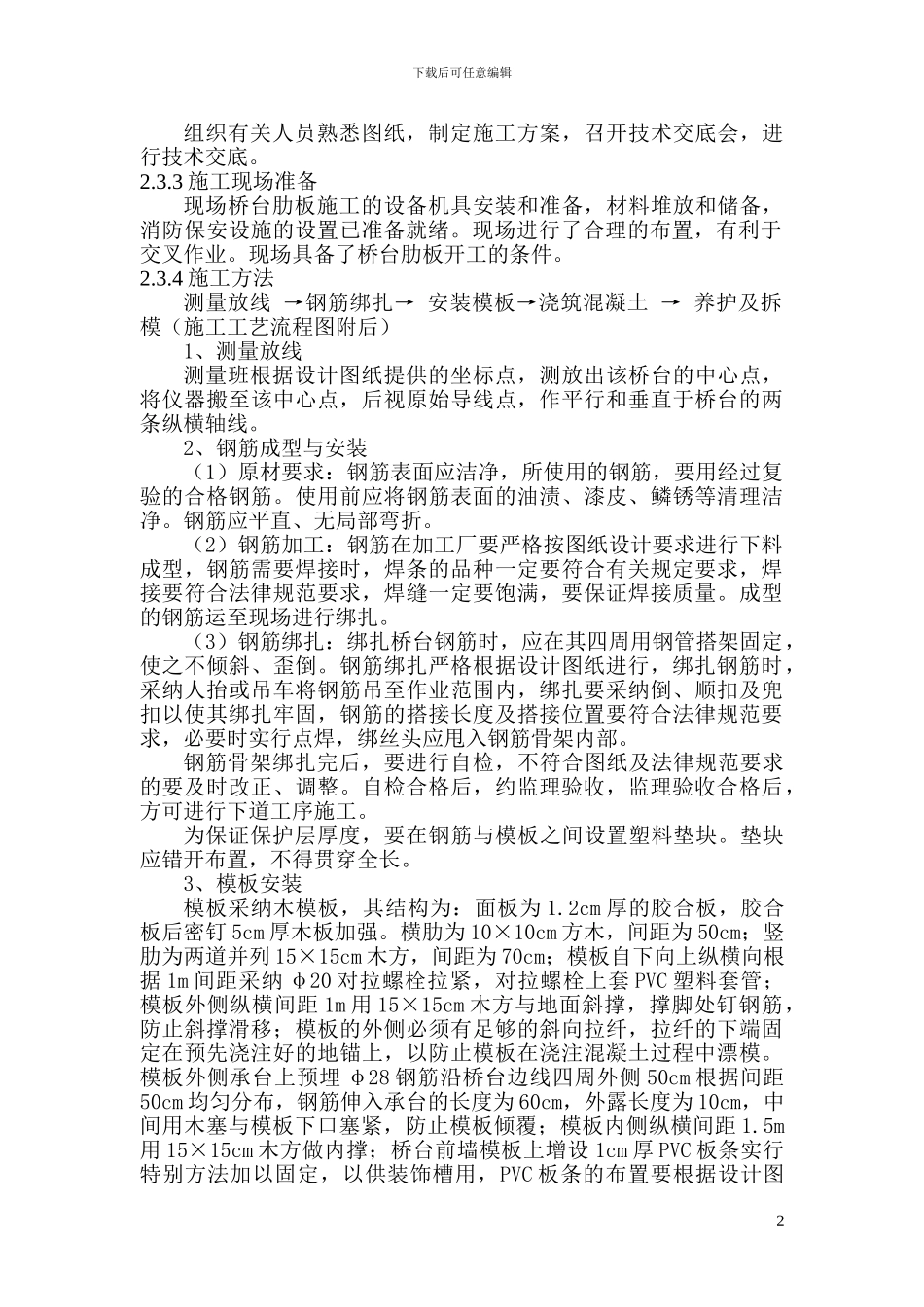

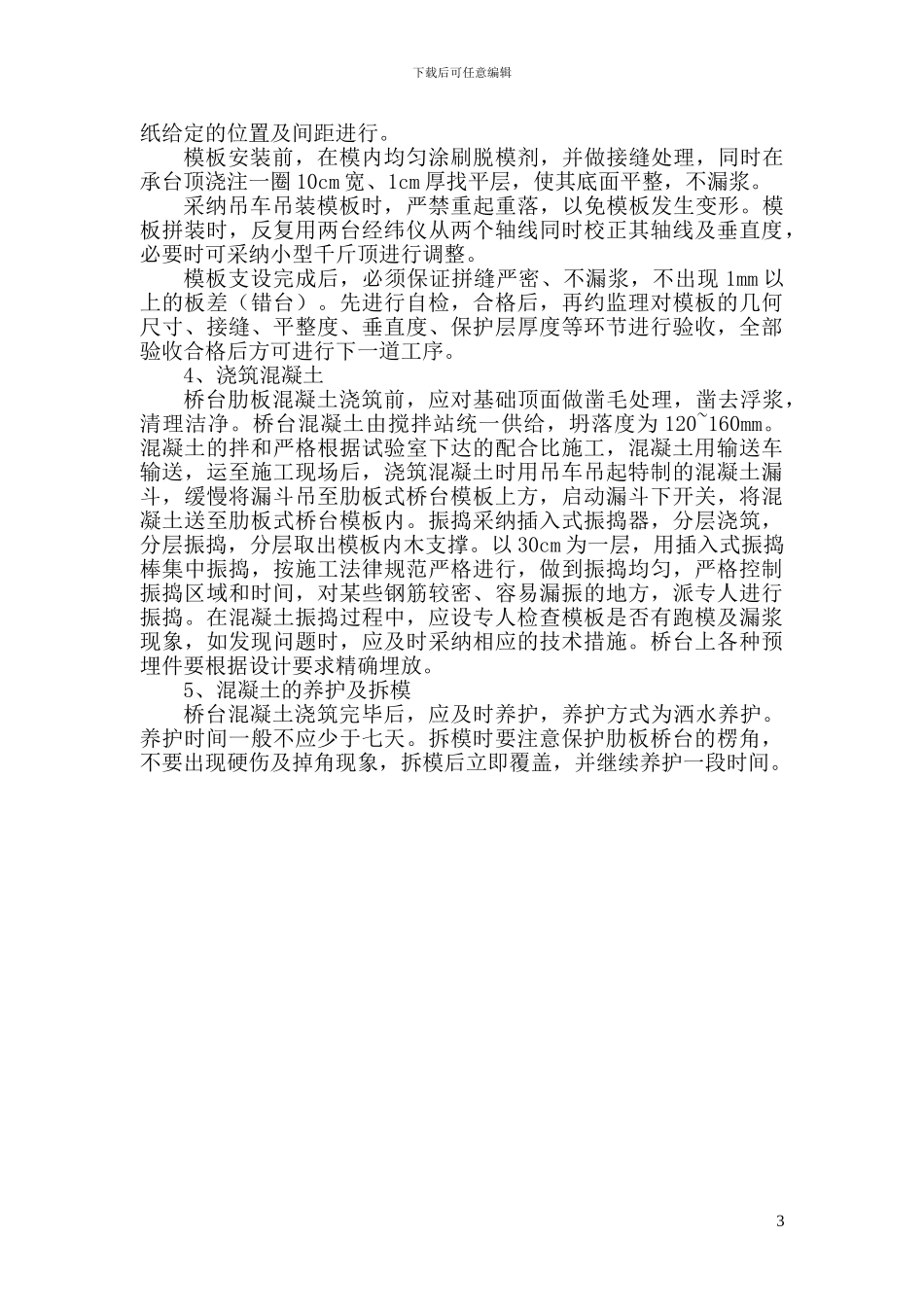

2 施工技术准备1下载后可任意编辑组织有关人员熟悉图纸,制定施工方案,
