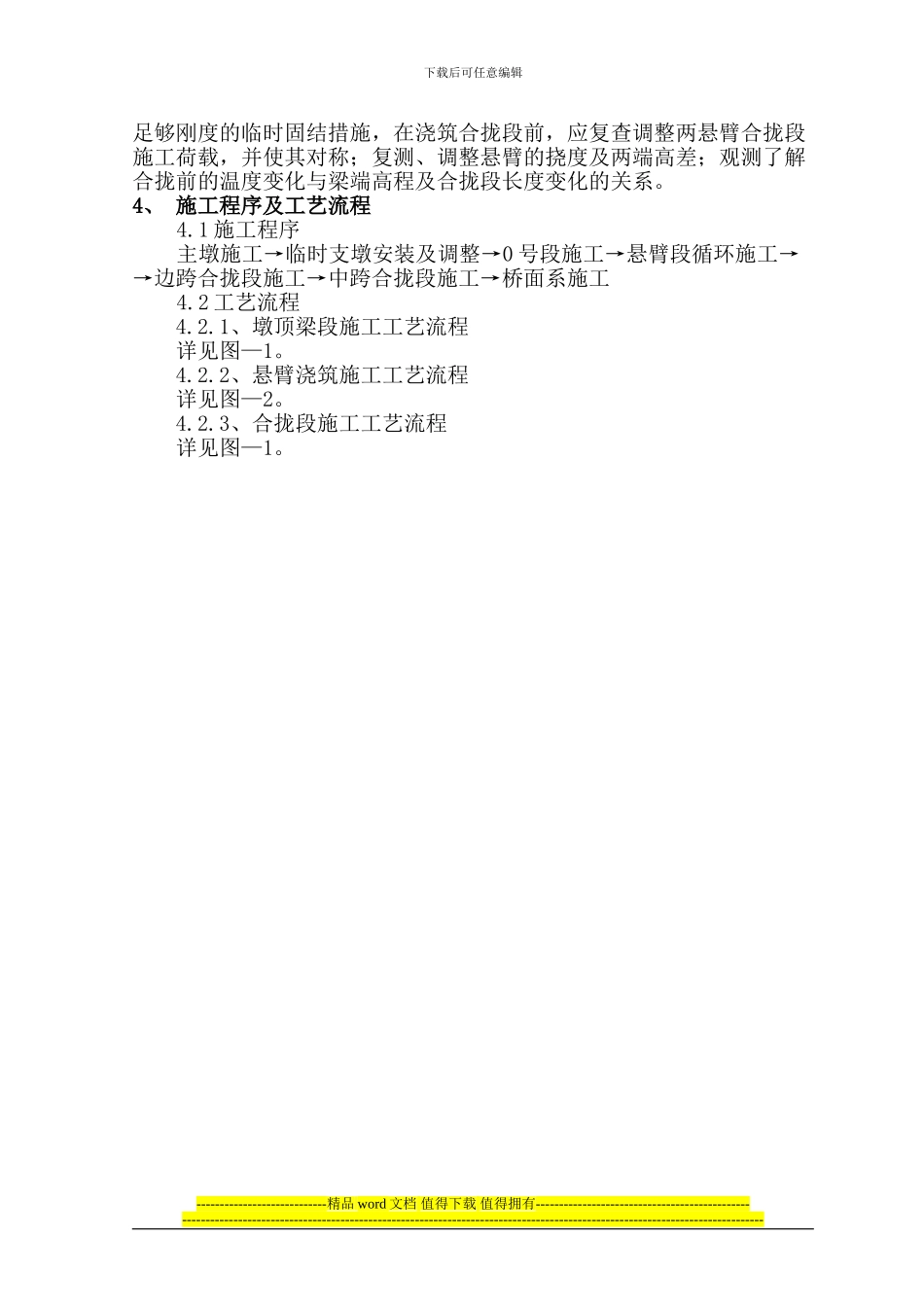

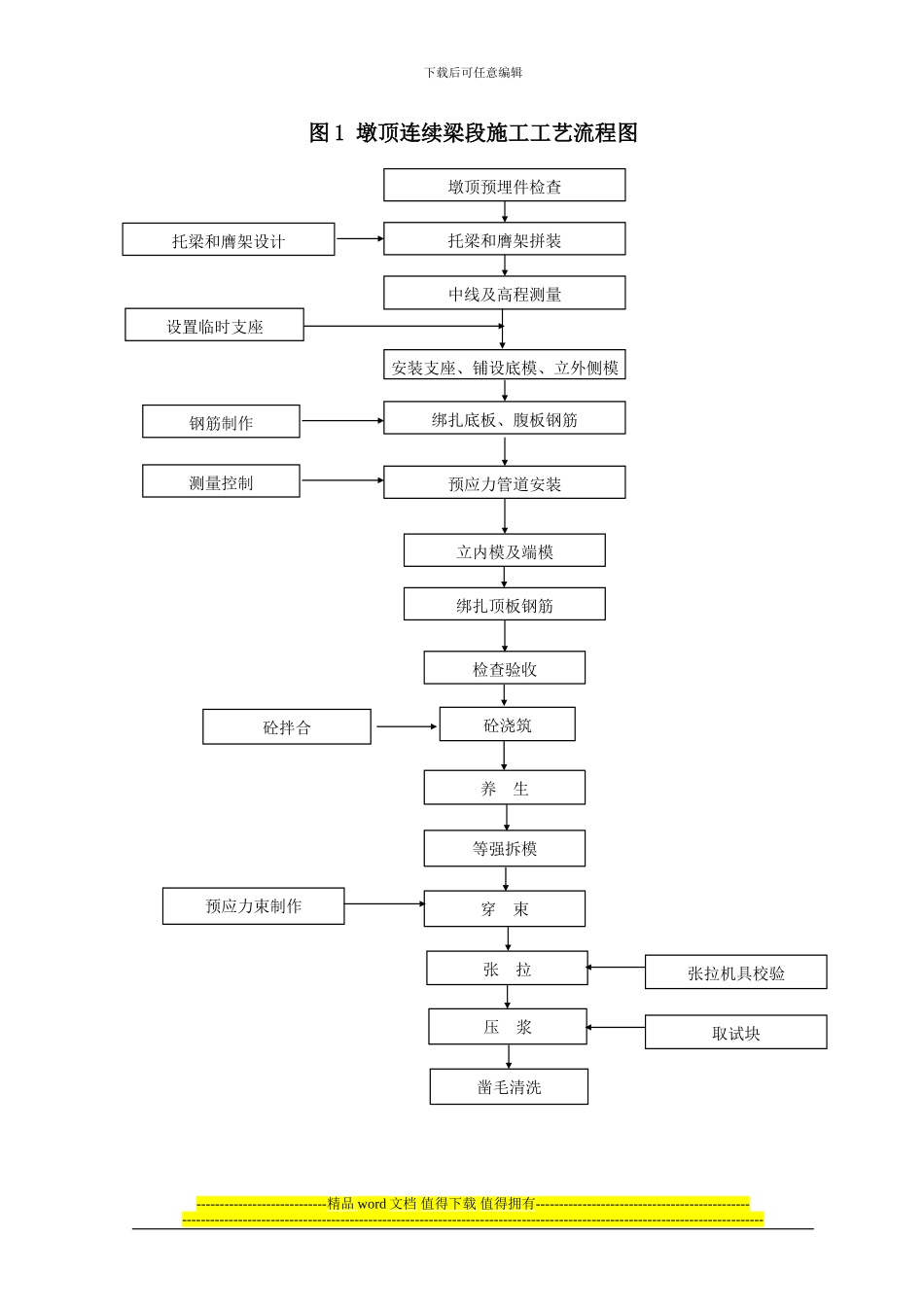

下载后可任意编辑贵广铁路桥涵工程连续梁悬灌施工作业指导书1
适用范围适用于贵广铁路中铁五局第三项目部管段内连续梁悬灌施工
悬臂浇筑法适用于高墩、大跨径的连续梁、连续刚构,孔下不受通航、通行的限制,其特点是无须建立落地支架,无须大型起重及运输机具,主要施工设备是挂篮
挂篮在已经张拉锚固并与墩身连成整体的梁体上移动,每段绑扎钢筋、立模、浇筑混凝土、纵向预应力张拉都在挂篮内进行,完成本段施工后,挂篮对称向前各移动一节段
挂篮吊架在浇筑梁段中所产生变形的调整,能通过调整前吊杆高度办法,或预压配重调整的办法来调整
挂篮承重系统有三角形构架、菱形构架、自锚式构架等
2、作业准备2
1 内业技术准备作业指导书编制后,在开工前应组织相关技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
应制定施工安全保证措施和应急预案
对施工人员进行技术交底和上岗前技术培训,考核合格后持证上岗
2 外业技术准备施工作业过程中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3、技术要求3
1 支架结构应根据支架下通行净空、跨度及浇筑桥梁荷载(包括施工人员、机具、施工期可能出现的风、水流冲击等)通过计算及比较选用其结构形式,应具有足够的刚度、强度及稳定性
支架杆件强度安全系数应大于 1
3,抗倾覆稳定系数应大于 1
2 箱梁施工前应对支架进行预压,以消除其自身的非弹性变形,防止由其引起的箱梁高程误差
3 临时锚固实施前应编制详细的施工方案,方案报请监理工程师批准后方可实施
墩梁临时固结约束,必须形成刚性体系
临时锚固措施能承受的中支点处最大不平衡弯矩及相应的竖向支点反力应满足设计要求
4 挂篮的设计应进行专项的计算和检算,挂篮加工宜委托具有资质的加工厂加工,加工工艺必须严格按设计要求进行
