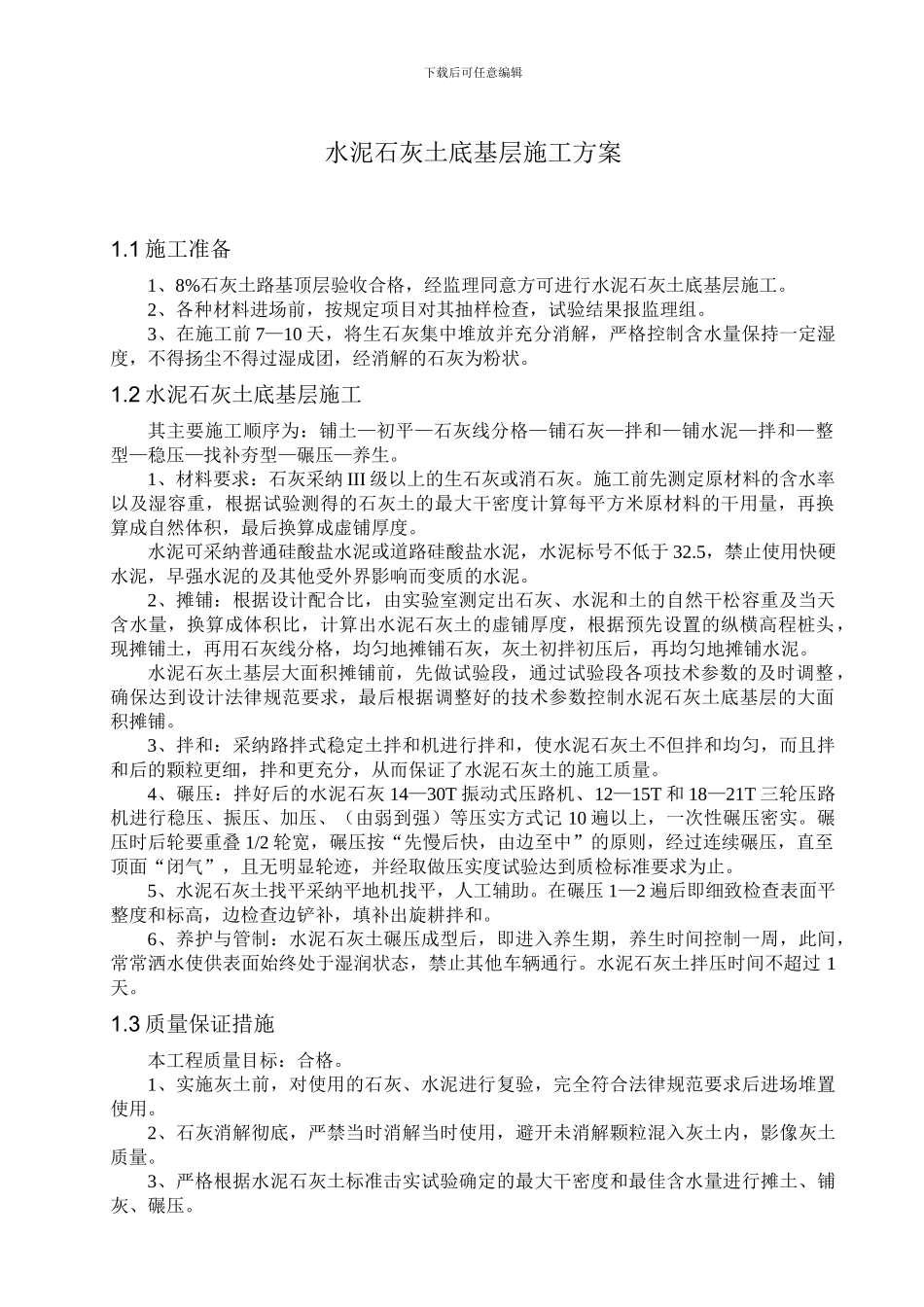

下载后可任意编辑水泥石灰土底基层施工方案1
1 施工准备1、8%石灰土路基顶层验收合格,经监理同意方可进行水泥石灰土底基层施工
2、各种材料进场前,按规定项目对其抽样检查,试验结果报监理组

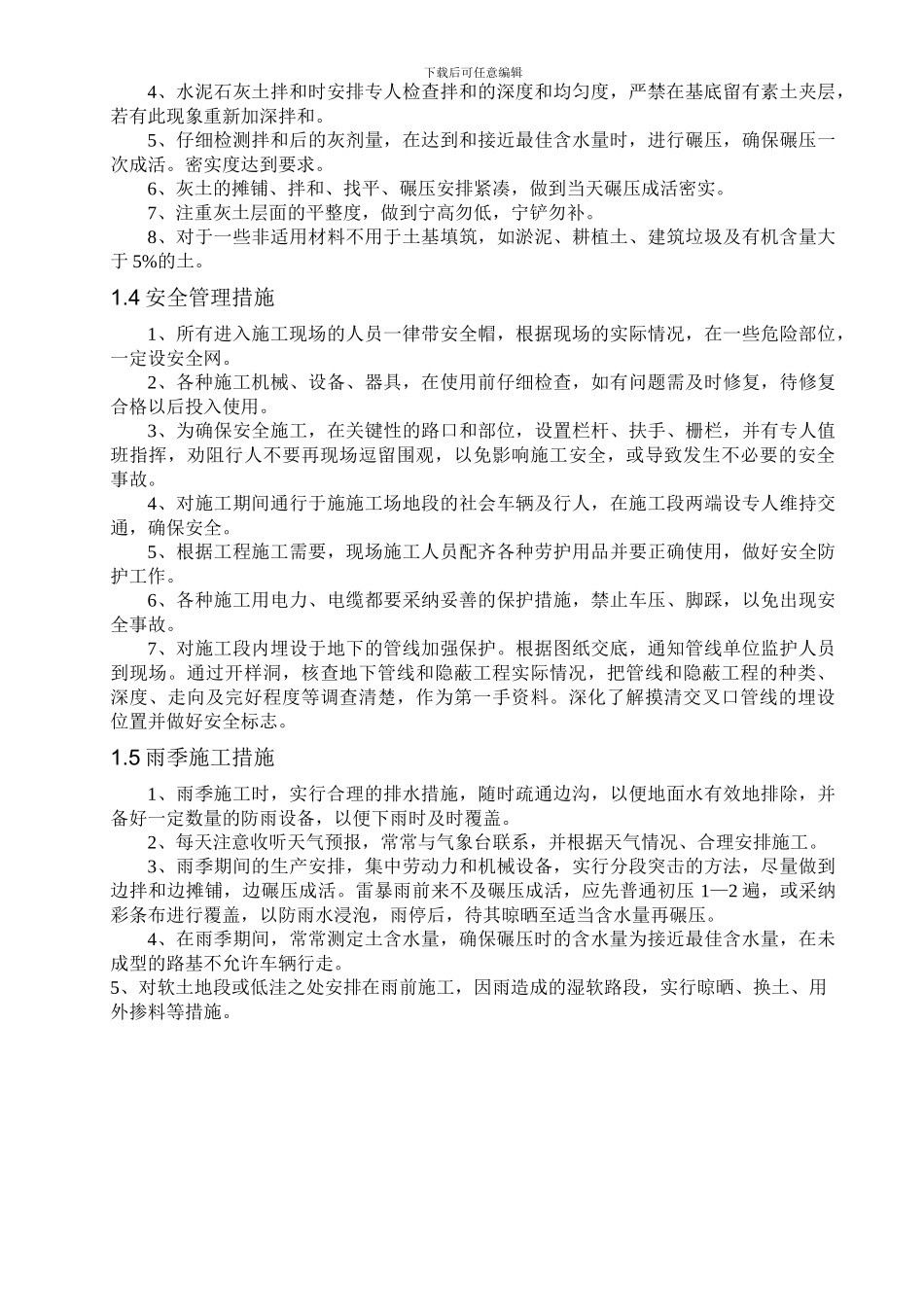

3、在施工前 7—10 天,将生石灰集中堆放并充分消解,严格控制含水量保持一定湿度,不得扬尘不得过湿成团,经消解的石灰为粉状
2 水泥石灰土底基层施工其主要施工顺序为:铺土—初平—石灰线分格—铺石灰—拌和—铺水泥—拌和—整型—稳压—找补夯型—碾压—养生
1、材料要求:石灰采纳 III 级以上的生石灰或消石灰
施工前先测定原材料的含水率以及湿容重,根据试验测得的石灰土的最大干密度计算每平方米原材料的干用量,再换算成自然体积,最后换算成虚铺厚度
水泥可采纳普通硅酸盐水泥或道路硅酸盐水泥,水泥标号不低于 32
5,禁止使用快硬水泥,早强水泥的及其他受外界影响而变质的水泥
2、摊铺:根据设计配合比,由实验室测定出石灰、水泥和土的自然干松容重及当天含水量,换算成体积比,计算出水泥石灰土的虚铺厚度,根据预先设置的纵横高程桩头,现摊铺土,再用石灰线分格,均匀地摊铺石灰,灰土初拌初压后,再均匀地摊铺水泥
水泥石灰土基层大面积摊铺前,先做试验段,通过试验段各项技术参数的及时调整,确保达到设计法律规范要求,最后根据调整好的技术参数控制水泥石灰土底基层的大面积摊铺
3、拌和:采纳路拌式稳定土拌和机进行拌和,使水泥石灰土不但拌和均匀,而且拌和后的颗粒更细,拌和更充分,从而保证了水泥石灰土的施工质量
4、碾压:拌好后的水泥石灰 14—30T 振动式压路机、12—15T 和 18—21T 三轮压路机进行稳压、振压、加压、(由弱到强)等压实方式记 10 遍以上,一次性碾压密实
碾压时后轮要重叠 1/2 轮宽,碾压按“先慢后快,由边至中”的原则,经过连续碾压,直至顶面“闭气”,且无明显轮迹,并经取做压实度试验达到质
