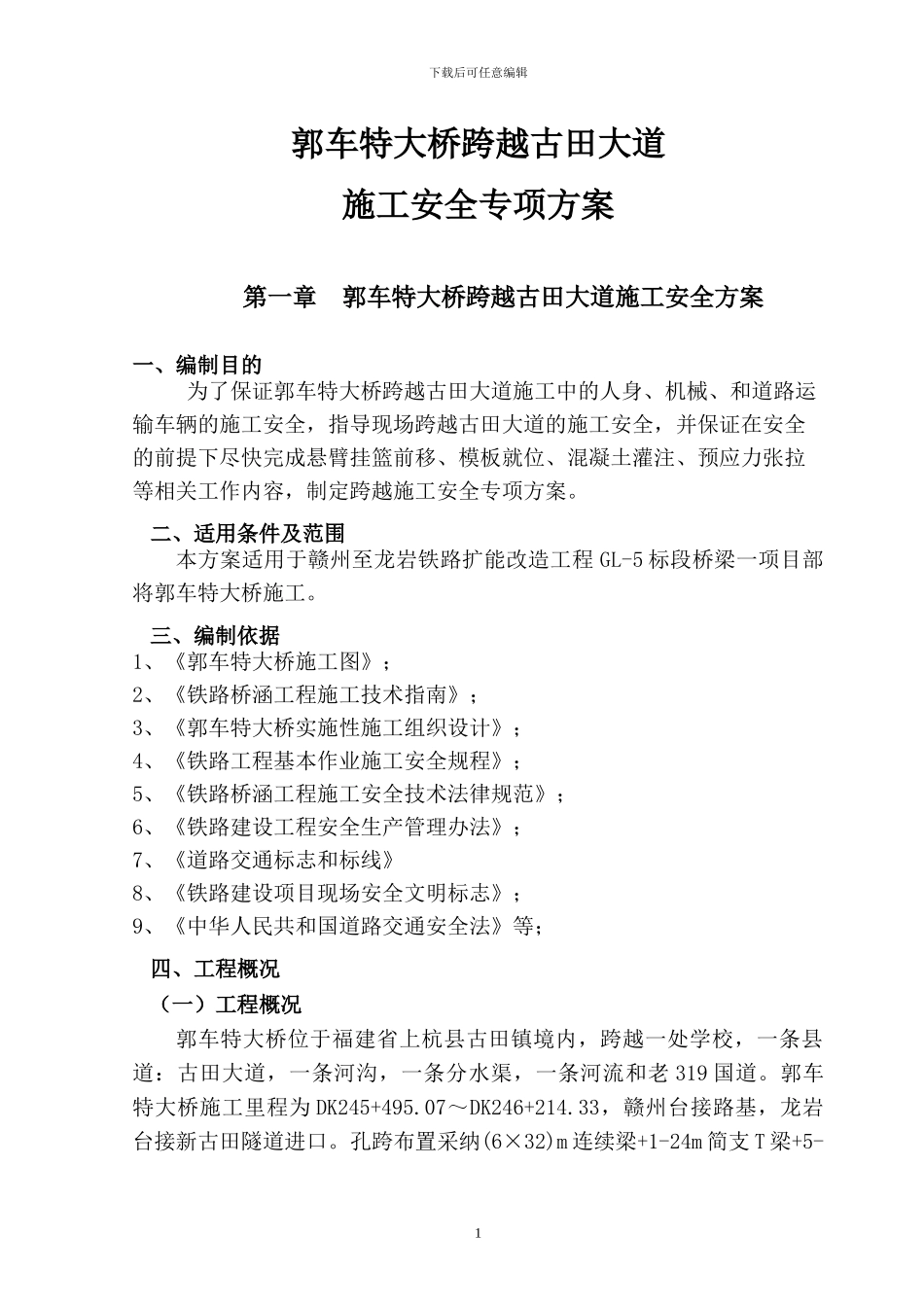

下载后可任意编辑郭车特大桥跨越古田大道施工安全专项方案第一章 郭车特大桥跨越古田大道施工安全方案一、编制目的 为了保证郭车特大桥跨越古田大道施工中的人身、机械、和道路运输车辆的施工安全,指导现场跨越古田大道的施工安全,并保证在安全的前提下尽快完成悬臂挂篮前移、模板就位、混凝土灌注、预应力张拉等相关工作内容,制定跨越施工安全专项方案
二、适用条件及范围本方案适用于赣州至龙岩铁路扩能改造工程 GL-5 标段桥梁一项目部将郭车特大桥施工
三、编制依据1、《郭车特大桥施工图》;2、《铁路桥涵工程施工技术指南》;3、《郭车特大桥实施性施工组织设计》;4、《铁路工程基本作业施工安全规程》;5、《铁路桥涵工程施工安全技术法律规范》;6、《铁路建设工程安全生产管理办法》;7、《道路交通标志和标线》8、《铁路建设项目现场安全文明标志》;9、《中华人民共和国道路交通安全法》等;四、工程概况(一)工程概况郭车特大桥位于福建省上杭县古田镇境内,跨越一处学校,一条县道:古田大道,一条河沟,一条分水渠,一条河流和老 319 国道
郭车特大桥施工里程为 DK245+495
07~DK246+214
33,赣州台接路基,龙岩台接新古田隧道进口
孔跨布置采纳(6×32)m 连续梁+1-24m 简支 T 梁+5-132m 简支 T 梁+(60+2×100+60)m 连续梁
桥台采纳双线 T 型桥台;8 号-11 号桥墩采纳圆端形空心桥墩,其余采纳圆端形实体桥墩
基础:采纳钻 孔 桩 基 础 , 根 据 不 同 跨 度 和 地 质 条 件 分 别 采 纳1
本桥工期为 21 个月,工期十分紧张
(二)公路现状郭车特大桥在 DK245+963
87~DK245+976
