下载后可任意编辑 钢板桩围堰在筑岛承台施工中的应用时维允(中铁二十局集团第二工程有限公司 北京 100142) 【摘 要】 在多个承台位于地下水位以下施工的环境中,正确的选择施工支护方案是关键,本文以工程实例为背景系统总结了钢板桩施工的方法,对同类施工具有一定的借鉴作用
精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑【关键词】 拉森式Ⅳ型钢板桩 施工工艺 注意事项1 工程概况1
1 地理位置 呼兰河呼口特大桥位于黑龙江省哈尔滨市呼兰区境内全长 1888
16m 共计 46 个墩台
桥址所经地带海拔 114
78m~120
51m,处于松嫩平原呼兰河下游,为平原微丘区地带,该河段属于平原河道的漫滩地及一级阶地,地势平坦
河道十分弯曲,河底表层大多为细、中粗砂,下层为砾石,钢板桩施工位于回填土地段
2 气候特征桥址区气候四季分明,雨量充沛,干湿季节明显,第四系地下水丰富,冬季漫长寒冷干燥,夏季短暂温热多雨,春季多风,秋季凉爽
每年十月末开始结冻,至翌年三月中旬开始融化,六月初化透,最大冻结深度 1
2 施工方案的确定 方案一 对河道中主体工程采纳搭设钢栈桥至各墩台处,钢平台加钢板桩或钢套箱施工桩基和承台
方案二 对于水深小于 3m 的采纳筑岛施工,筑岛后,先施工桩基,在开挖承台前进行拉森式Ⅳ型钢板桩支挡围护,进行承台开挖、墩身施工
方案对比:方案一搭设钢栈桥、钢套箱施工时间长,消耗材料多,占用资金大,受施工场地限制,施工不方便,施工工期长;方案二土方填筑施工快,前期投入相对较小,桩基施工完毕后,钢板桩施工基本不受施工场地限制,施工工艺相对成熟,能够平行作业,钢板桩可重复周转使用
将会大大缩短下部结构的施工工期

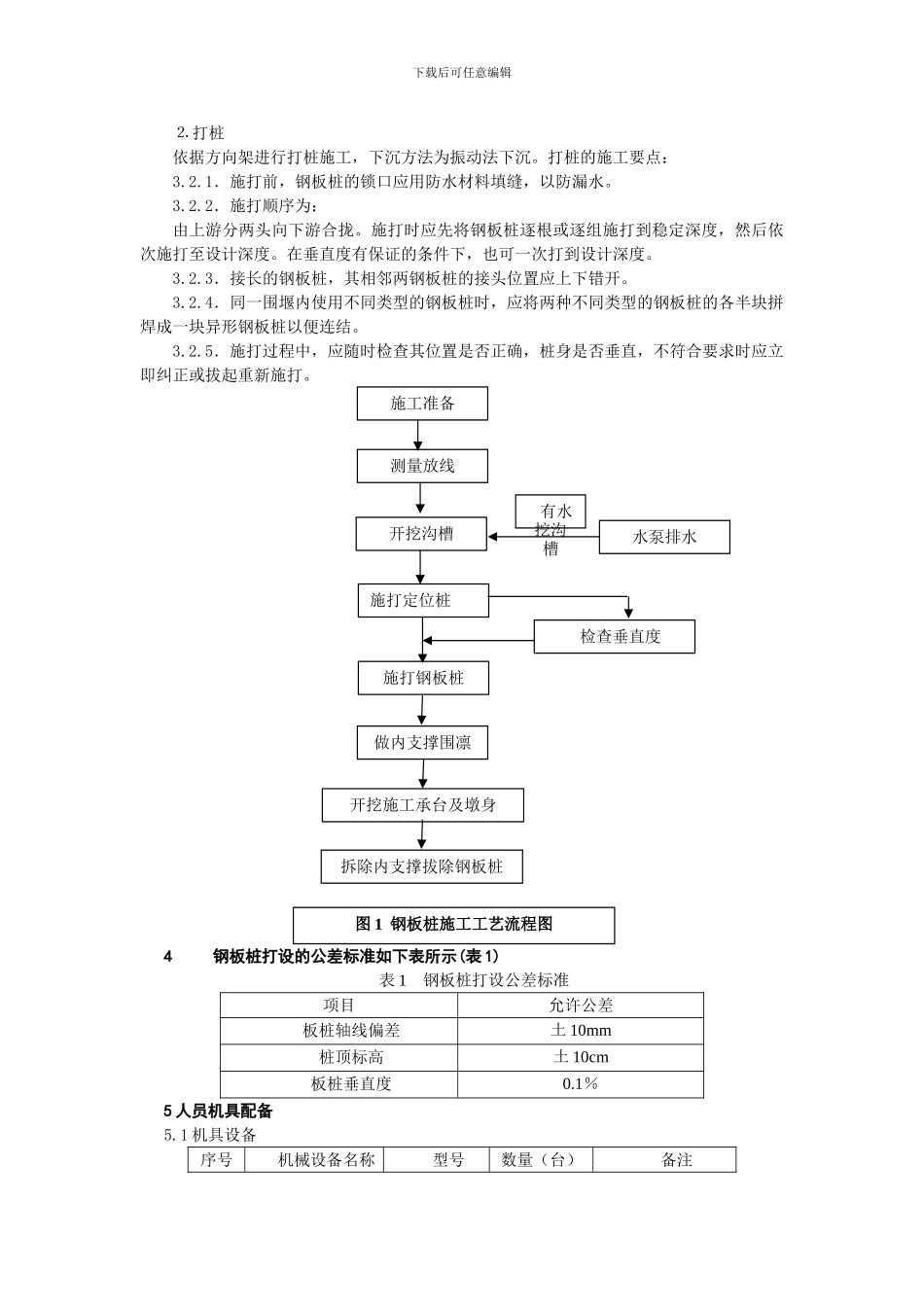

方案选择:施工现场的实际情况是承台较低,主要为回填土、淤泥质粘土和细砂为主,比较适合钢板桩施工,根据项目
