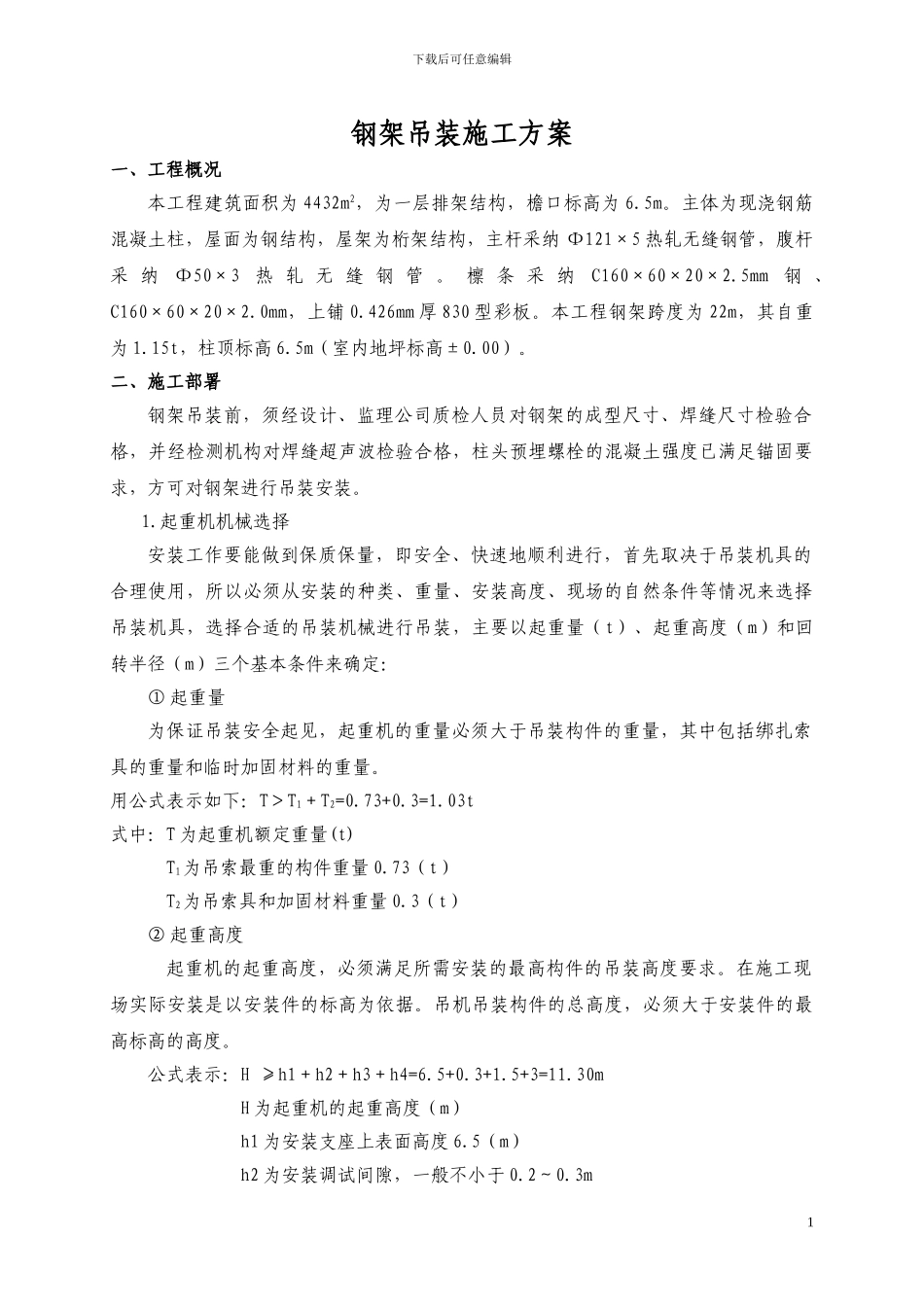

单位工程施工组织设计、施工方案(钢屋架吊装)工程名称:宝豪塑胶五金制品(江门)有限公司 1# 仓库 工程地点:江门市新会区今古洲 施工单位:江门市金舟建筑工程有限公司 编制单位:江门市金舟建筑工程有限公司 编制人: 编制日期: 2024 年 03 月 16 日审批负责人: 审批日期: 年 月 日下载后可任意编辑钢架吊装施工方案一、工程概况本工程建筑面积为 4432m2,为一层排架结构,檐口标高为 6
主体为现浇钢筋混凝土柱,屋面为钢结构,屋架为桁架结构,主杆采纳 Φ121×5 热轧无缝钢管,腹杆采 纳Φ50×3热 轧 无 缝 钢 管
檩 条 采 纳C160×60×20×2
5mm钢 、C160×60×20×2
0mm,上铺 0
426mm 厚 830 型彩板
本工程钢架跨度为 22m,其自重为 1
15t,柱顶标高 6
5m(室内地坪标高±0
二、施工部署钢架吊装前,须经设计、监理公司质检人员对钢架的成型尺寸、焊缝尺寸检验合格,并经检测机构对焊缝超声波检验合格,柱头预埋螺栓的混凝土强度已满足锚固要求,方可对钢架进行吊装安装
起重机机械选择安装工作要能做到保质保量,即安全、快速地顺利进行,首先取决于吊装机具的合理使用,所以必须从安装的种类、重量、安装高度、现场的自然条件等情况来选择吊装机具,选择合适的吊装机械进行吊装,主要以起重量(t)、起重高度(m)和回转半径(m)三个基本条件来确定:① 起重量为保证吊装安全起见,起重机的重量必须大于吊装构件的重量,其中包括绑扎索具的重量和临时加固材料的重量
用公式表示如下:T>T1+T2=0
03t式中:T 为起重机额定重量(t)T1为吊索最重的构件重量 0
73(t)T2为吊索具和加固材料重量 0
3(t)② 起重高度起重机的起重高度,必须满足所需安装的最高构件的吊装高度要求

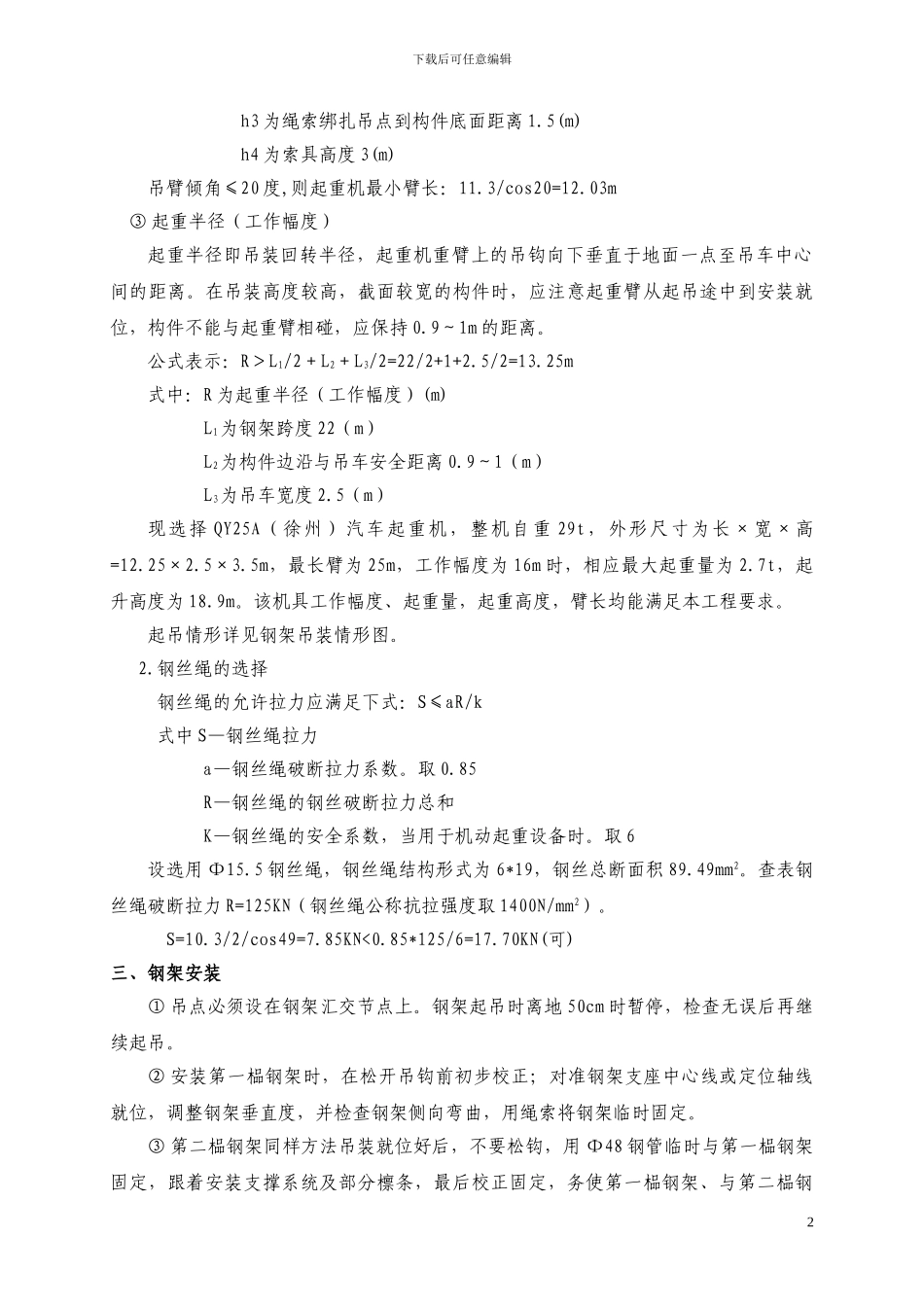

在施工现场实际安装是
