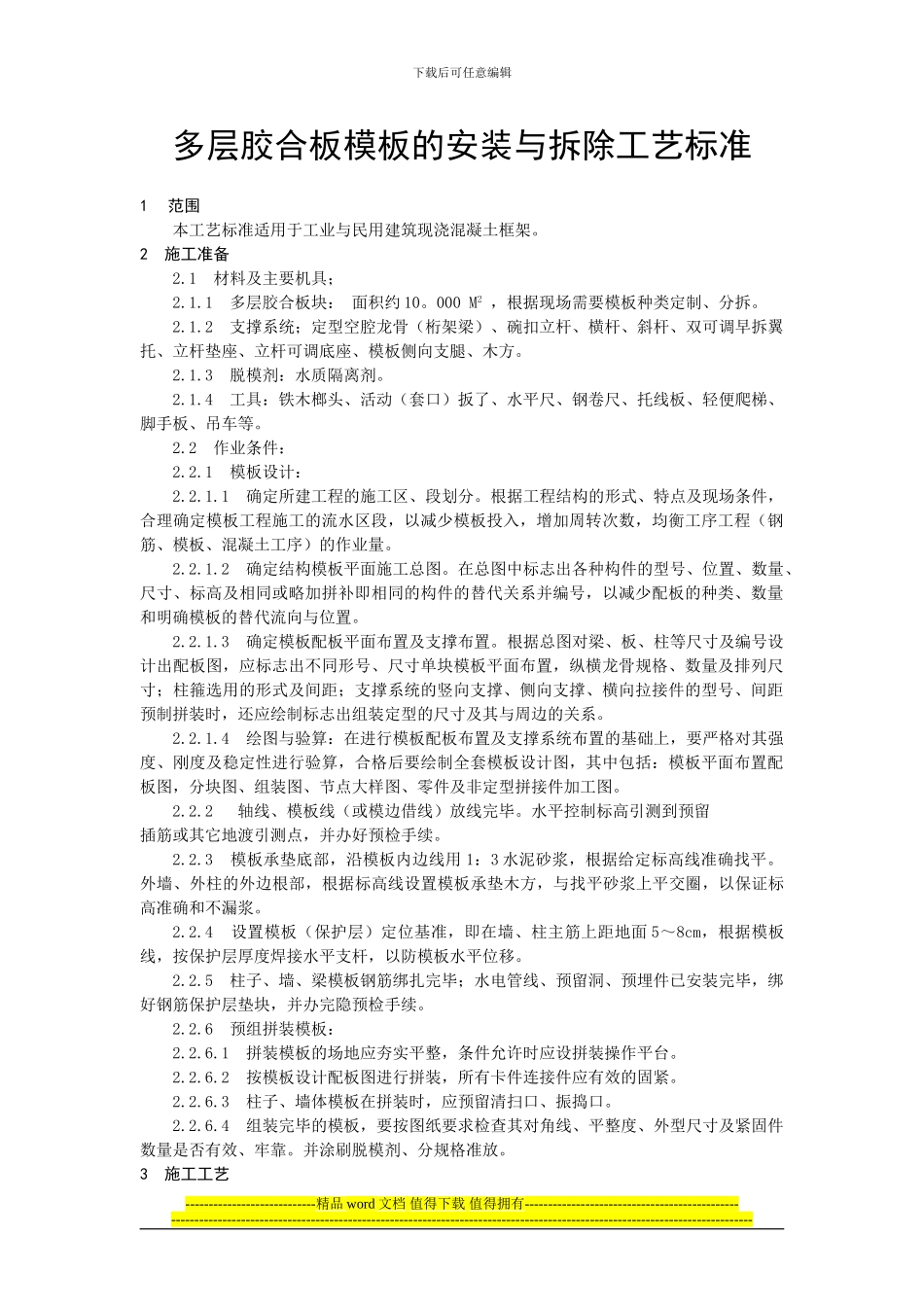

下载后可任意编辑多层胶合板模板的安装与拆除工艺标准1范围本工艺标准适用于工业与民用建筑现浇混凝土框架
2 施工准备2
1 材料及主要机具;2
1 多层胶合板块: 面积约 10
000 M2 ,根据现场需要模板种类定制、分拆
2 支撑系统;定型空腔龙骨(桁架梁)、碗扣立杆、横杆、斜杆、双可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方
3 脱模剂:水质隔离剂
4 工具:铁木榔头、活动(套口)扳了、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等
2 作业条件:2
1 模板设计:2

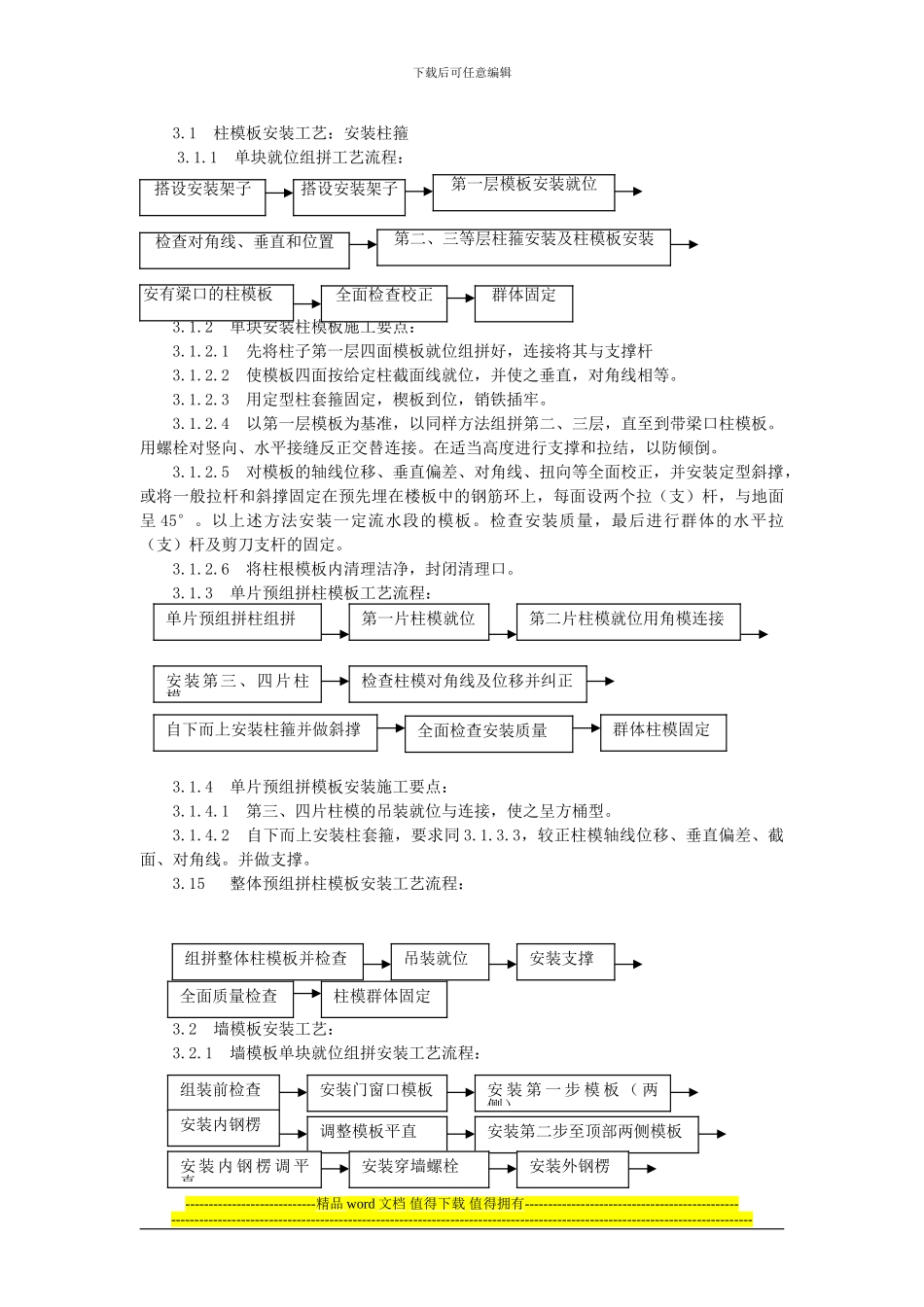

1 确定所建工程的施工区、段划分
根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板投入,增加周转次数,均衡工序工程(钢筋、模板、混凝土工序)的作业量
2 确定结构模板平面施工总图
在总图中标志出各种构件的型号、位置、数量、尺寸、标高及相同或略加拼补即相同的构件的替代关系并编号,以减少配板的种类、数量和明确模板的替代流向与位置
3 确定模板配板平面布置及支撑布置
根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同形号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距预制拼装时,还应绘制标志出组装定型的尺寸及其与周边的关系
4 绘图与验算:在进行模板配板布置及支撑系统布置的基础上,要严格对其强度、刚度及稳定性进行验算,合格后要绘制全套模板设计图,其中包括:模板平面布置配板图,分块图、组装图、节点大样图、零件及非定型拼接件加工图
2 轴线、模板线(或模边借线)放线完毕
水平控制标高引测到预留插筋或其它地渡引测点,并办好预检手续
3 模板承垫底部,沿模板内边线用 1:3 水泥砂浆,根据给定标
