电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢筋工程施工作业指导书sm-VIP免费

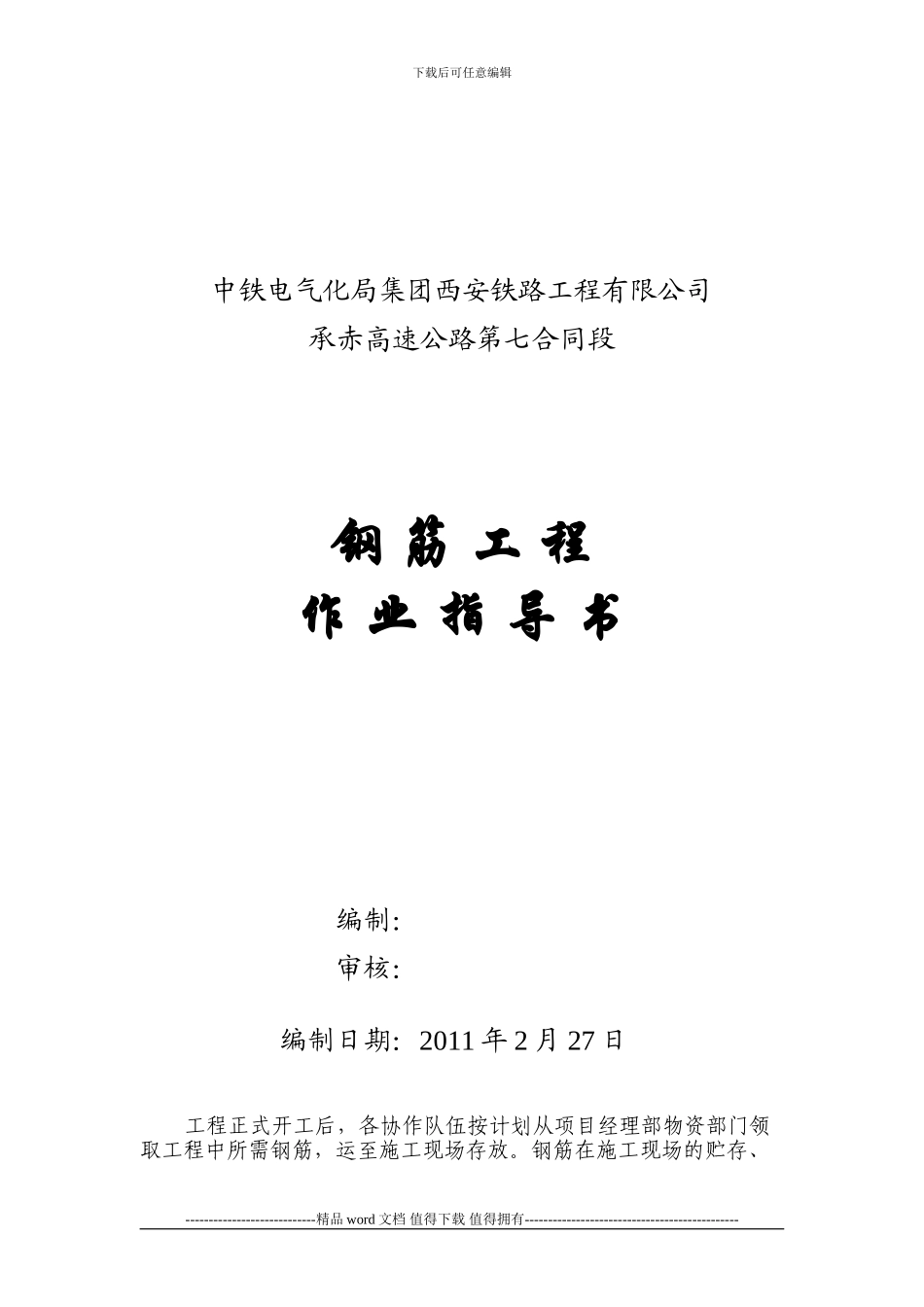

钢筋工程施工作业指导书sm-_第1页
1/9

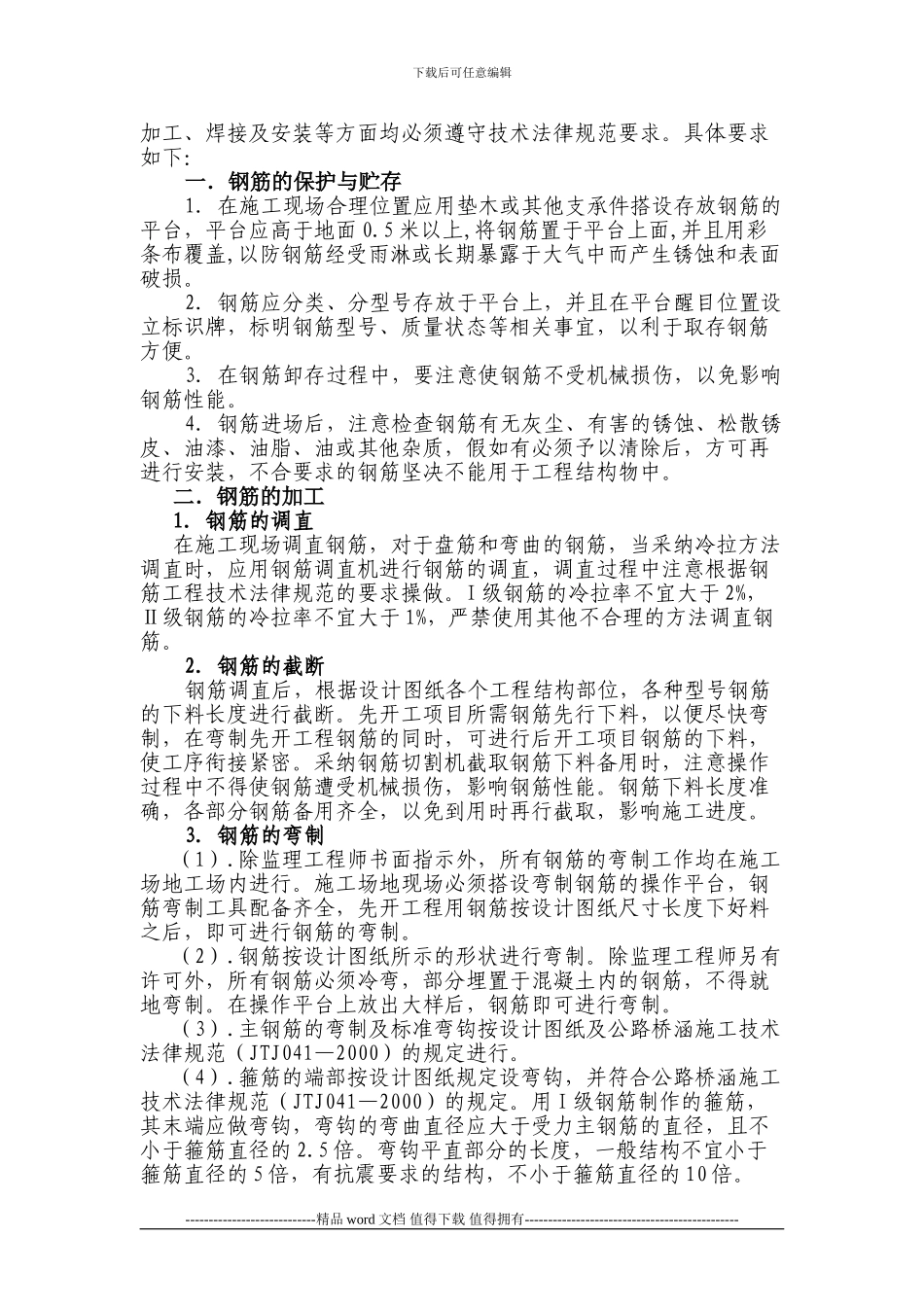

钢筋工程施工作业指导书sm-_第2页
2/9

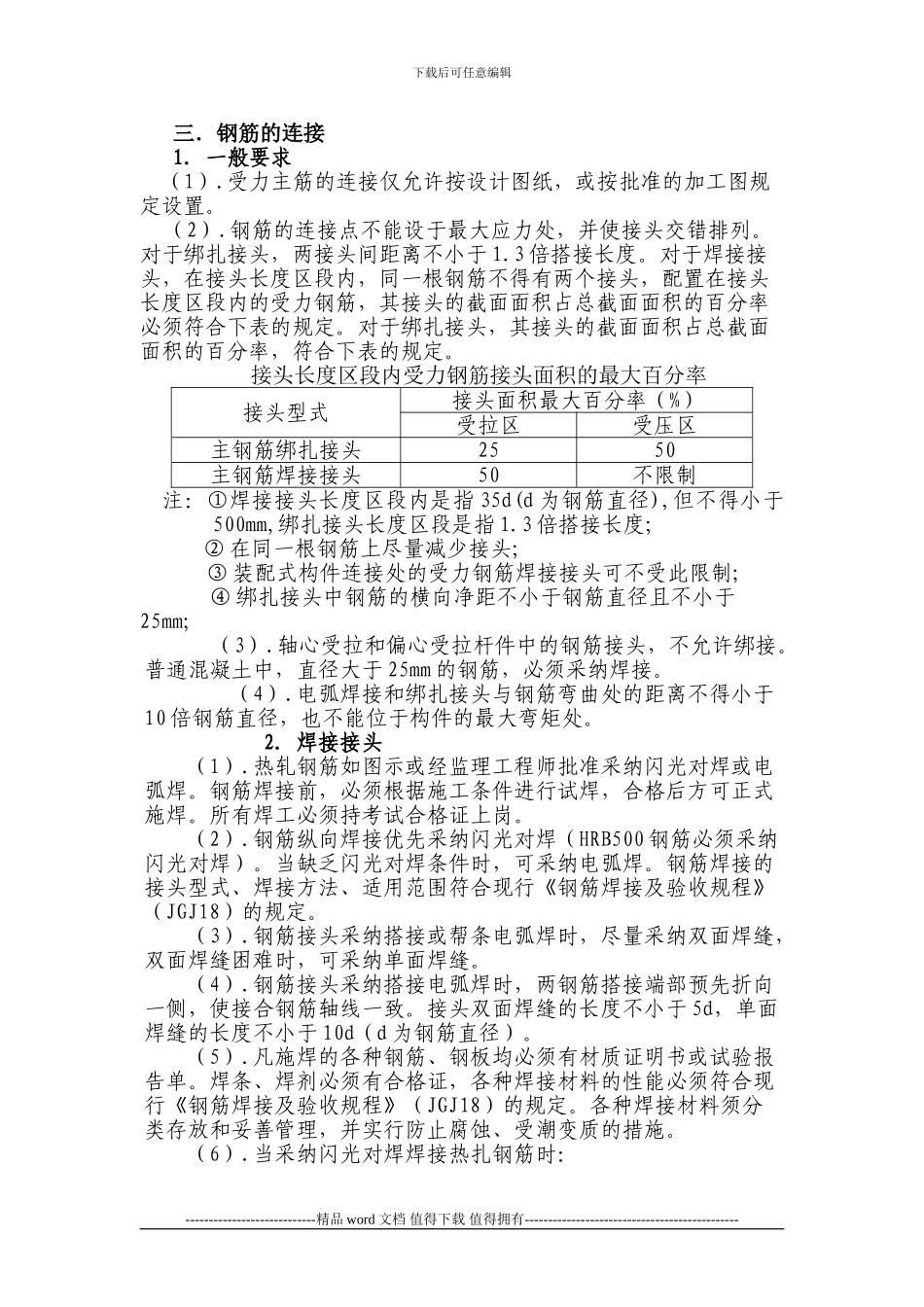

钢筋工程施工作业指导书sm-_第3页
3/9
下载后可任意编辑中铁电气化局集团西安铁路工程有限公司承赤高速公路第七合同段钢 筋 工 程 作 业 指 导 书编制: 审核:编制日期:2011 年 2 月 27 日工程正式开工后,各协作队伍按计划从项目经理部物资部门领取工程中所需钢筋,运至施工现场存放。钢筋在施工现场的贮存、----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑加工、焊接及安装等方面均必须遵守技术法律规范要求。具体要求如下:一.钢筋的保护与贮存1.在施工现场合理位置应用垫木或其他支承件搭设存放钢筋的平台,平台应高于地面 0.5 米以上,将钢筋置于平台上面,并且用彩条布覆盖,以防钢筋经受雨淋或长期暴露于大气中而产生锈蚀和表面破损。2.钢筋应分类、分型号存放于平台上,并且在平台醒目位置设立标识牌,标明钢筋型号、质量状态等相关事宜,以利于取存钢筋方便。3.在钢筋卸存过程中,要注意使钢筋不受机械损伤,以免影响钢筋性能。4.钢筋进场后,注意检查钢筋有无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其他杂质,假如有必须予以清除后,方可再进行安装,不合要求的钢筋坚决不能用于工程结构物中。二.钢筋的加工1.钢筋的调直在施工现场调直钢筋,对于盘筋和弯曲的钢筋,当采纳冷拉方法调直时,应用钢筋调直机进行钢筋的调直,调直过程中注意根据钢筋工程技术法律规范的要求操做。I 级钢筋的冷拉率不宜大于 2%,Ⅱ级钢筋的冷拉率不宜大于 1%,严禁使用其他不合理的方法调直钢筋。2.钢筋的截断钢筋调直后,根据设计图纸各个工程结构部位,各种型号钢筋的下料长度进行截断。先开工项目所需钢筋先行下料,以便尽快弯制,在弯制先开工程钢筋的同时,可进行后开工项目钢筋的下料,使工序衔接紧密。采纳钢筋切割机截取钢筋下料备用时,注意操作过程中不得使钢筋遭受机械损伤,影响钢筋性能。钢筋下料长度准确,各部分钢筋备用齐全,以免到用时再行截取,影响施工进度。3.钢筋的弯制(1).除监理工程师书面指示外,所有钢筋的弯制工作均在施工场地工场内进行。施工场地现场必须搭设弯制钢筋的操作平台,钢筋弯制工具配备齐全,先开工程用钢筋按设计图纸尺寸长度下好料之后,即可进行钢筋的弯制。(2).钢筋按设计图纸所示的形状进行弯制。除监理工程师另有许可外,所有钢筋必须冷弯,部分埋置于混凝土内的钢筋,不得就地弯制。在操作平台上放出大样后,钢筋即可进行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋工程施工作业指导书sm-

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
