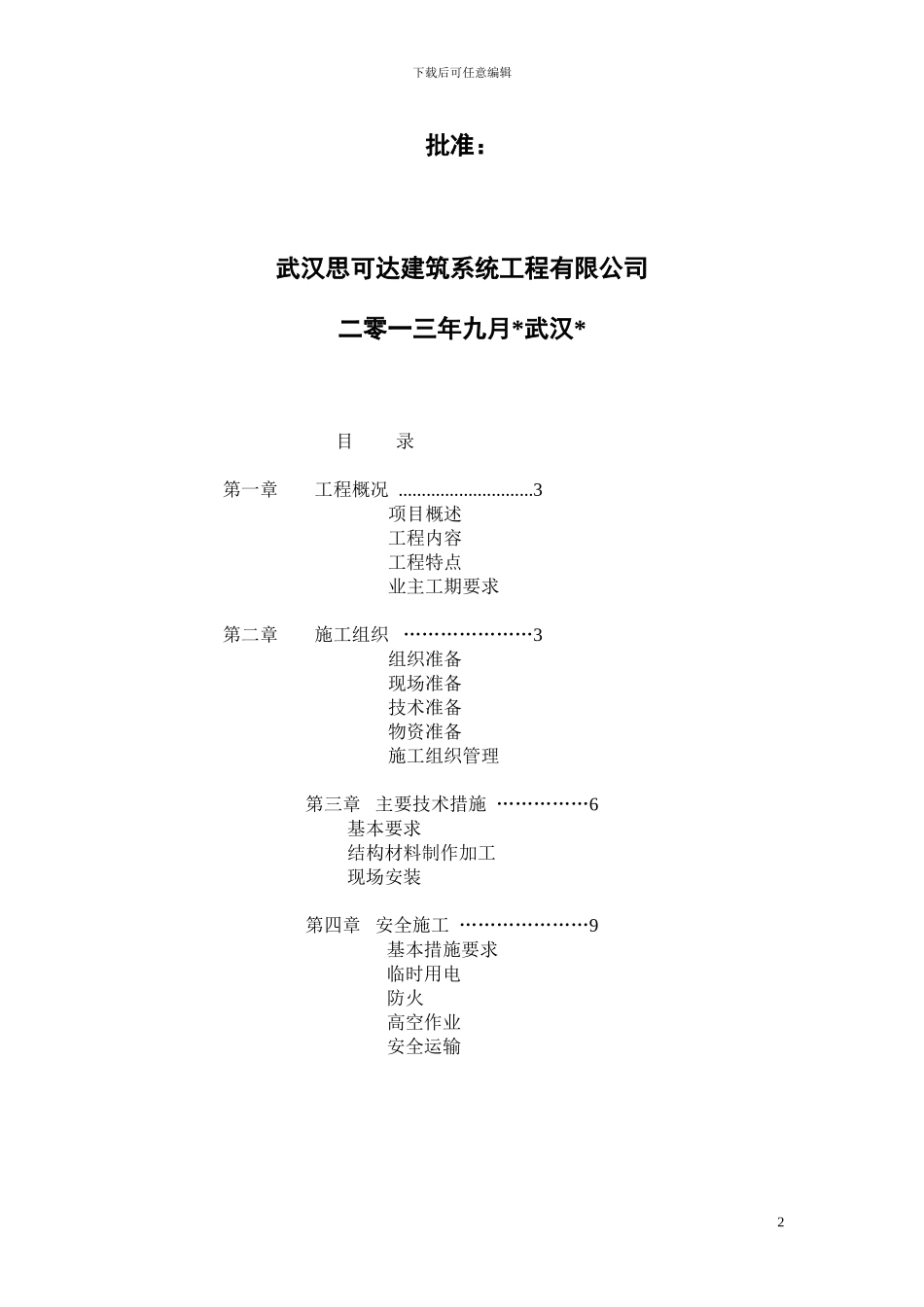

下载后可任意编辑百威英博哈尔滨啤酒有限公司酿造动力钢结构工程冬季施工专项方案编制:审核:1下载后可任意编辑批准:武汉思可达建筑系统工程有限公司二零一三年九月*武汉*目 录第一章 工程概况

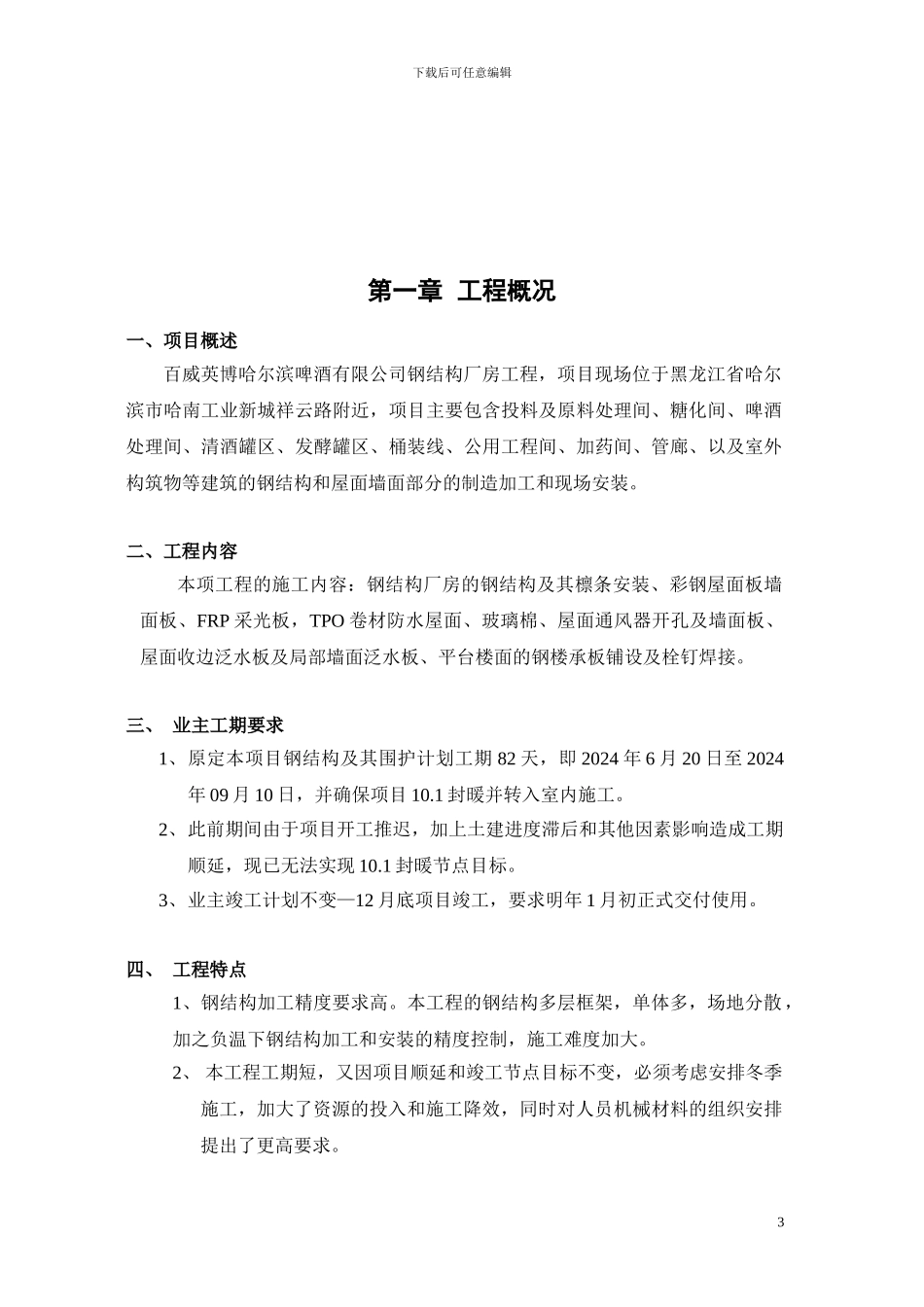

3项目概述工程内容工程特点业主工期要求第二章 施工组织 …………………3组织准备现场准备技术准备物资准备施工组织管理第三章 主要技术措施 ……………6 基本要求 结构材料制作加工 现场安装 第四章 安全施工 …………………9基本措施要求临时用电防火高空作业安全运输2下载后可任意编辑第一章 工程概况一、项目概述百威英博哈尔滨啤酒有限公司钢结构厂房工程,项目现场位于黑龙江省哈尔滨市哈南工业新城祥云路附近,项目主要包含投料及原料处理间、糖化间、啤酒处理间、清酒罐区、发酵罐区、桶装线、公用工程间、加药间、管廊、以及室外构筑物等建筑的钢结构和屋面墙面部分的制造加工和现场安装
二、工程内容本项工程的施工内容:钢结构厂房的钢结构及其檩条安装、彩钢屋面板墙面板、FRP 采光板,TPO 卷材防水屋面、玻璃棉、屋面通风器开孔及墙面板、屋面收边泛水板及局部墙面泛水板、平台楼面的钢楼承板铺设及栓钉焊接
三、 业主工期要求1、原定本项目钢结构及其围护计划工期 82 天,即 2024 年 6 月 20 日至 2024年 09 月 10 日,并确保项目 10
1 封暖并转入室内施工
2、此前期间由于项目开工推迟,加上土建进度滞后和其他因素影响造成工期顺延,现已无法实现 10
1 封暖节点目标
3、业主竣工计划不变—12 月底项目竣工,要求明年 1 月初正式交付使用
四、 工程特点1、钢结构加工精度要求高
本工程的钢结构多层框架,单体多,场地分散,加之负温下钢结构加工和安装的精度控制,施工难度加大
2、 本工程工期短,又因项目顺延和竣工节点目标不变,必须考虑安排
