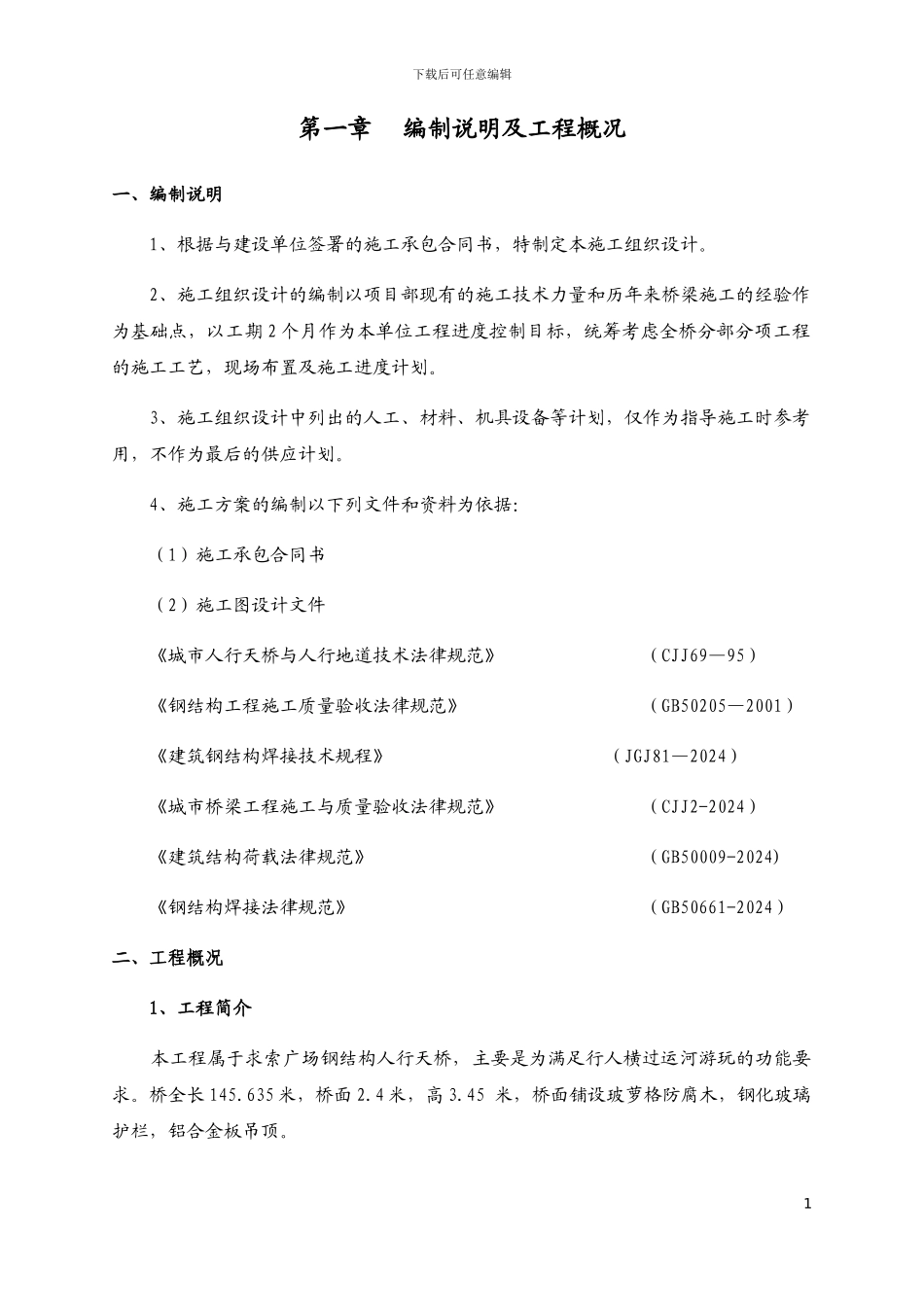

下载后可任意编辑第一章编制说明及工程概况一、编制说明1、根据与建设单位签署的施工承包合同书,特制定本施工组织设计
2、施工组织设计的编制以项目部现有的施工技术力量和历年来桥梁施工的经验作为基础点,以工期 2 个月作为本单位工程进度控制目标,统筹考虑全桥分部分项工程的施工工艺,现场布置及施工进度计划
3、施工组织设计中列出的人工、材料、机具设备等计划,仅作为指导施工时参考用,不作为最后的供应计划
4、施工方案的编制以下列文件和资料为依据:(1)施工承包合同书(2)施工图设计文件《城市人行天桥与人行地道技术法律规范》 (CJJ69—95)《钢结构工程施工质量验收法律规范》 (GB50205—2001)《建筑钢结构焊接技术规程》 (JGJ81—2024) 《城市桥梁工程施工与质量验收法律规范》 (CJJ2-2024) 《建筑结构荷载法律规范》 (GB50009-2024) 《钢结构焊接法律规范》 (GB50661-2024)二、工程概况 1、工程简介 本工程属于求索广场钢结构人行天桥,主要是为满足行人横过运河游玩的功能要求
桥全长 145
635 米,桥面 2
4 米,高 3
45 米,桥面铺设玻萝格防腐木,钢化玻璃护栏,铝合金板吊顶

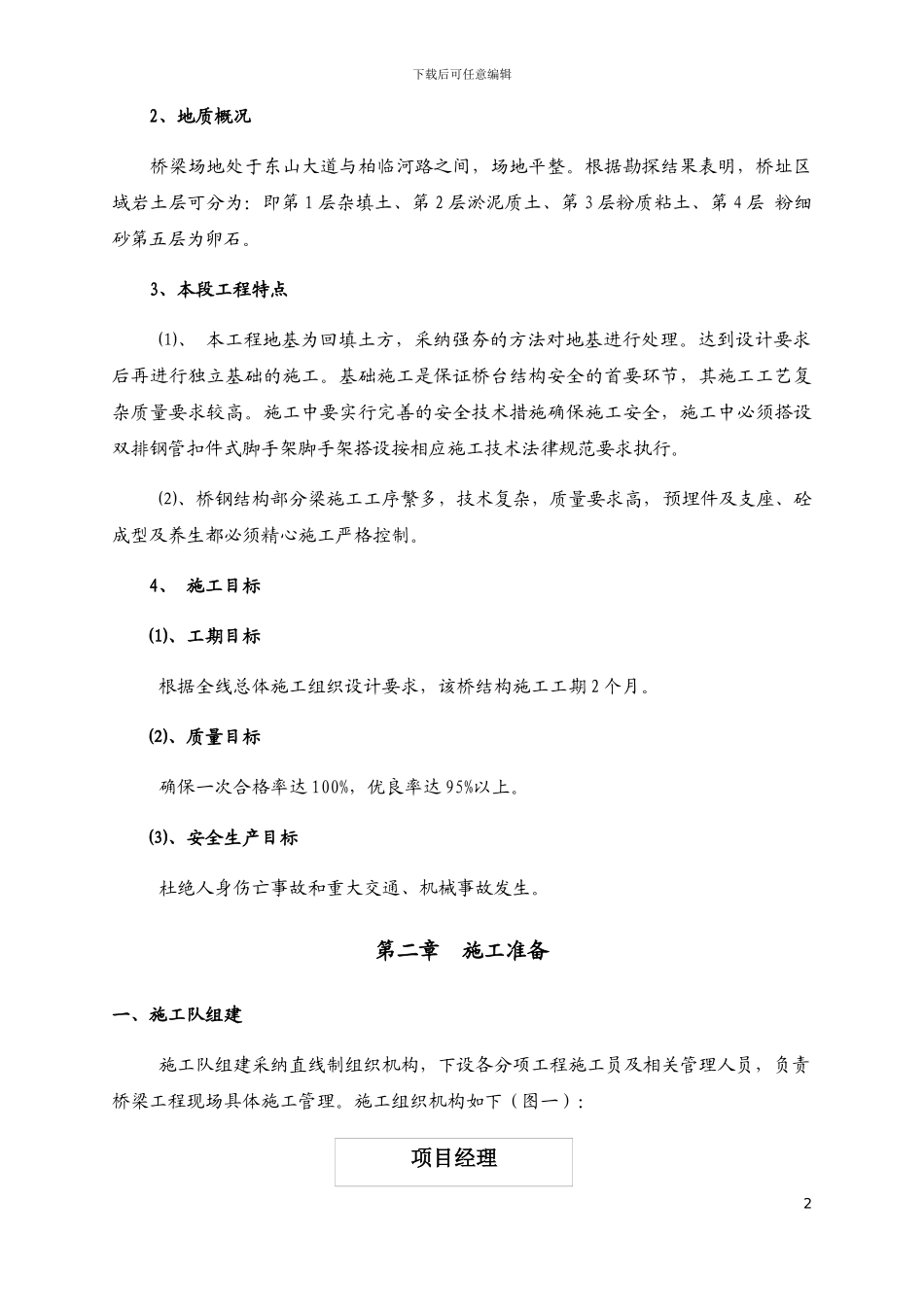

1下载后可任意编辑 2、地质概况 桥梁场地处于东山大道与柏临河路之间,场地平整
根据勘探结果表明,桥址区域岩土层可分为:即第 1 层杂填土、第 2 层淤泥质土、第 3 层粉质粘土、第 4 层 粉细砂第五层为卵石
3、本段工程特点⑴、 本工程地基为回填土方,采纳强夯的方法对地基进行处理
达到设计要求后再进行独立基础的施工
基础施工是保证桥台结构安全的首要环节,其施工工艺复杂质量要求较高
施工中要实行完善的安全技术措施确保施工安全,施工中必须搭设双排钢管扣件式脚手架脚手架搭设按相应施工技术法律规范要求执行
⑵、桥钢结构部分梁施工工序繁多,技术复杂,质
