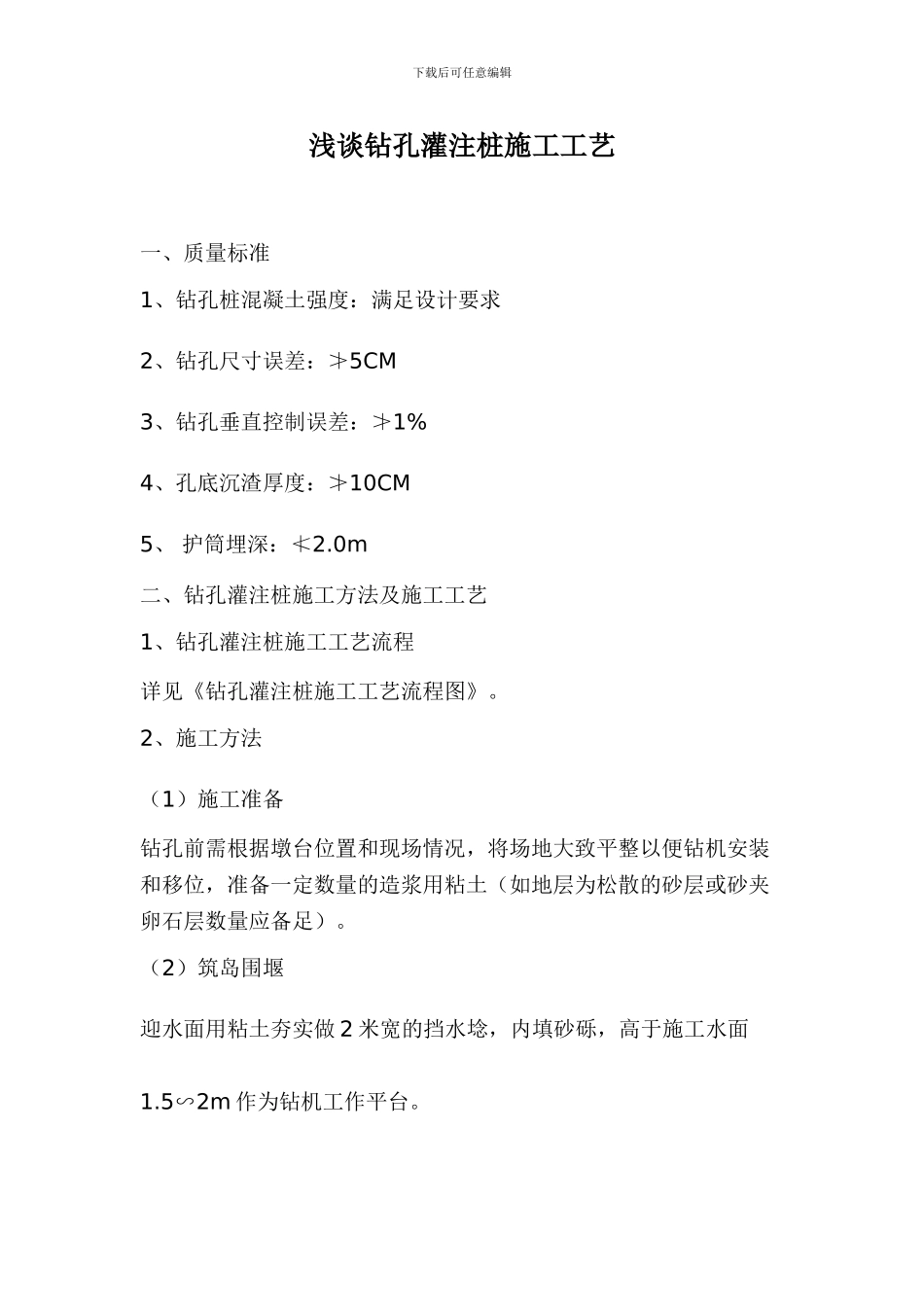

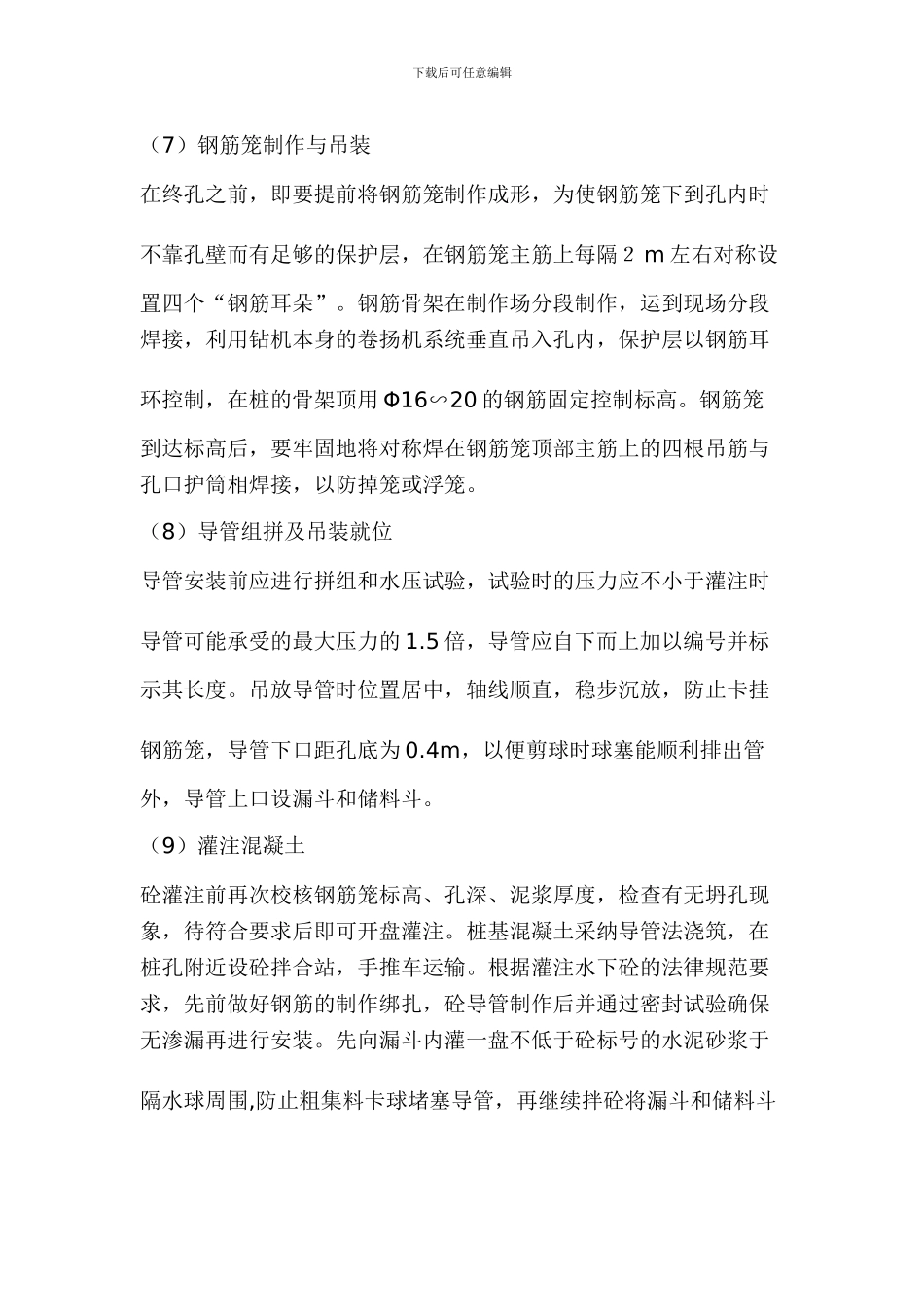

下载后可任意编辑浅谈钻孔灌注桩施工工艺一、质量标准1、钻孔桩混凝土强度:满足设计要求2、钻孔尺寸误差:≯5CM3、钻孔垂直控制误差:≯1%4、孔底沉渣厚度:≯10CM5、 护筒埋深:≮2.0m二、钻孔灌注桩施工方法及施工工艺1、钻孔灌注桩施工工艺流程详见《钻孔灌注桩施工工艺流程图》。2、施工方法(1)施工准备钻孔前需根据墩台位置和现场情况,将场地大致平整以便钻机安装和移位,准备一定数量的造浆用粘土(如地层为松散的砂层或砂夹卵石层数量应备足)。(2)筑岛围堰迎水面用粘土夯实做 2 米宽的挡水埝,内填砂砾,高于施工水面1.5∽2m 作为钻机工作平台。下载后可任意编辑(3)桩位测量整平场地符合要求后,即可测量放桩位。(4)埋设护筒护筒用 5mm 钢板制作,在护筒的上、下段及中部外侧各焊一道加劲肋增加刚度。根据桩基孔径为 1.3m,护筒直径为 1.5m,高度为2m。护筒加工好后,定桩位、挖坑埋护筒、对中,底部用水泥砂浆处理后,钻孔灌注桩施工工艺流程图在无水的情况下护筒周围 60cm 范围内以粘土分层夯填到与护筒顶平。(5)钻机就位钻孔钻机采纳冲抓钻机。安装钻机前采纳经纬仪进行精确定位,开钻前先检验钻头直径,调整和安放好起吊系统,钻机底座和顶端应平稳、牢固。并对钻机顶部的滑轮缘、转盘中心对中后将钻头吊起,缓缓放进护筒,调整使钻塔垂直,合格后根据四角控制拉好的“十字线” 对准桩位。在桩位附近设泥浆池,用优质膨润土制成护壁泥浆,使泥浆的比重、粘度、含砂率、胶体率达到法律规范要求。钻孔中随时检查孔位、泥浆稠度、孔径及深度,作好原始记录,并绘制地质剖面图。(6)成孔检验首先进行换浆清孔,使泥浆比重、含砂率达到桥涵施工法律规范要求,并检查孔深、垂直度等。下载后可任意编辑(7)钢筋笼制作与吊装在终孔之前,即要提前将钢筋笼制作成形,为使钢筋笼下到孔内时不靠孔壁而有足够的保护层,在钢筋笼主筋上每隔2 m 左右对称设置四个“钢筋耳朵”。钢筋骨架在制作场分段制作,运到现场分段焊接,利用钻机本身的卷扬机系统垂直吊入孔内,保护层以钢筋耳环控制,在桩的骨架顶用 Φ16∽20 的钢筋固定控制标高。钢筋笼到达标高后,要牢固地将对称焊在钢筋笼顶部主筋上的四根吊筋与孔口护筒相焊接,以防掉笼或浮笼。(8)导管组拼及吊装就位导管安装前应进行拼组和水压试验,试验时的压力应不小于灌注时导管可能承受的最大压力的 1.5 倍,导管应自下而上加以编号并标示其长度。吊放导管时位置...
