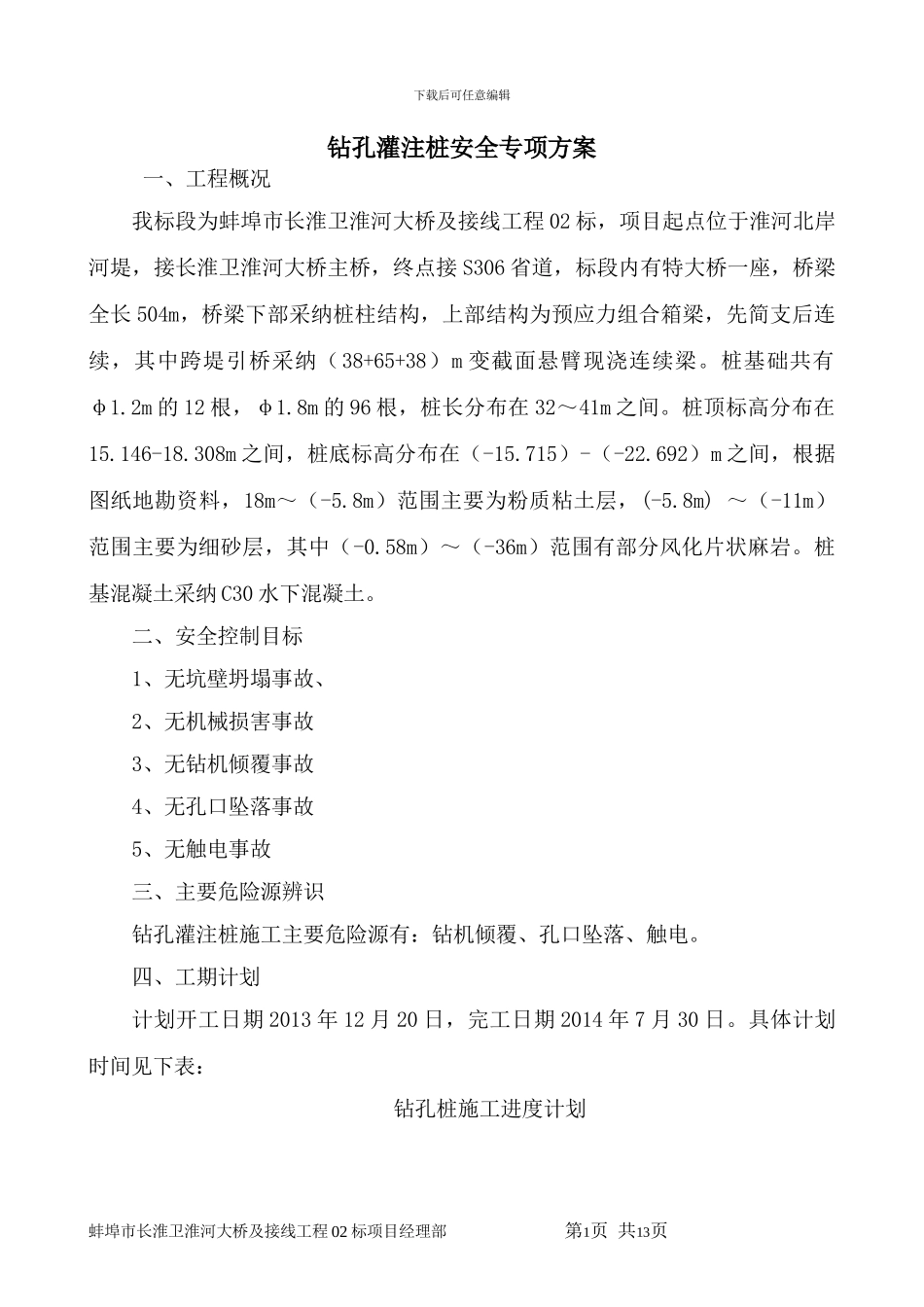

下载后可任意编辑钻孔灌注桩安全专项方案一、工程概况我标段为蚌埠市长淮卫淮河大桥及接线工程 02 标,项目起点位于淮河北岸河堤,接长淮卫淮河大桥主桥,终点接 S306 省道,标段内有特大桥一座,桥梁全长 504m,桥梁下部采纳桩柱结构,上部结构为预应力组合箱梁,先简支后连续,其中跨堤引桥采纳(38+65+38)m 变截面悬臂现浇连续梁
桩基础共有φ1
2m 的 12 根,φ1
8m 的 96 根,桩长分布在 32~41m 之间
桩顶标高分布在15
146-18
308m 之间,桩底标高分布在(-15
715)-(-22
692)m 之间,根据图纸地勘资料,18m~(-5
8m)范围主要为粉质粘土层,(-5
8m) ~(-11m)范围主要为细砂层,其中(-0
58m)~(-36m)范围有部分风化片状麻岩
桩基混凝土采纳 C30 水下混凝土
二、安全控制目标1、无坑壁坍塌事故、2、无机械损害事故3、无钻机倾覆事故4、无孔口坠落事故5、无触电事故三、主要危险源辨识钻孔灌注桩施工主要危险源有:钻机倾覆、孔口坠落、触电
四、工期计划计划开工日期 2013 年 12 月 20 日,完工日期 2014 年 7 月 30 日

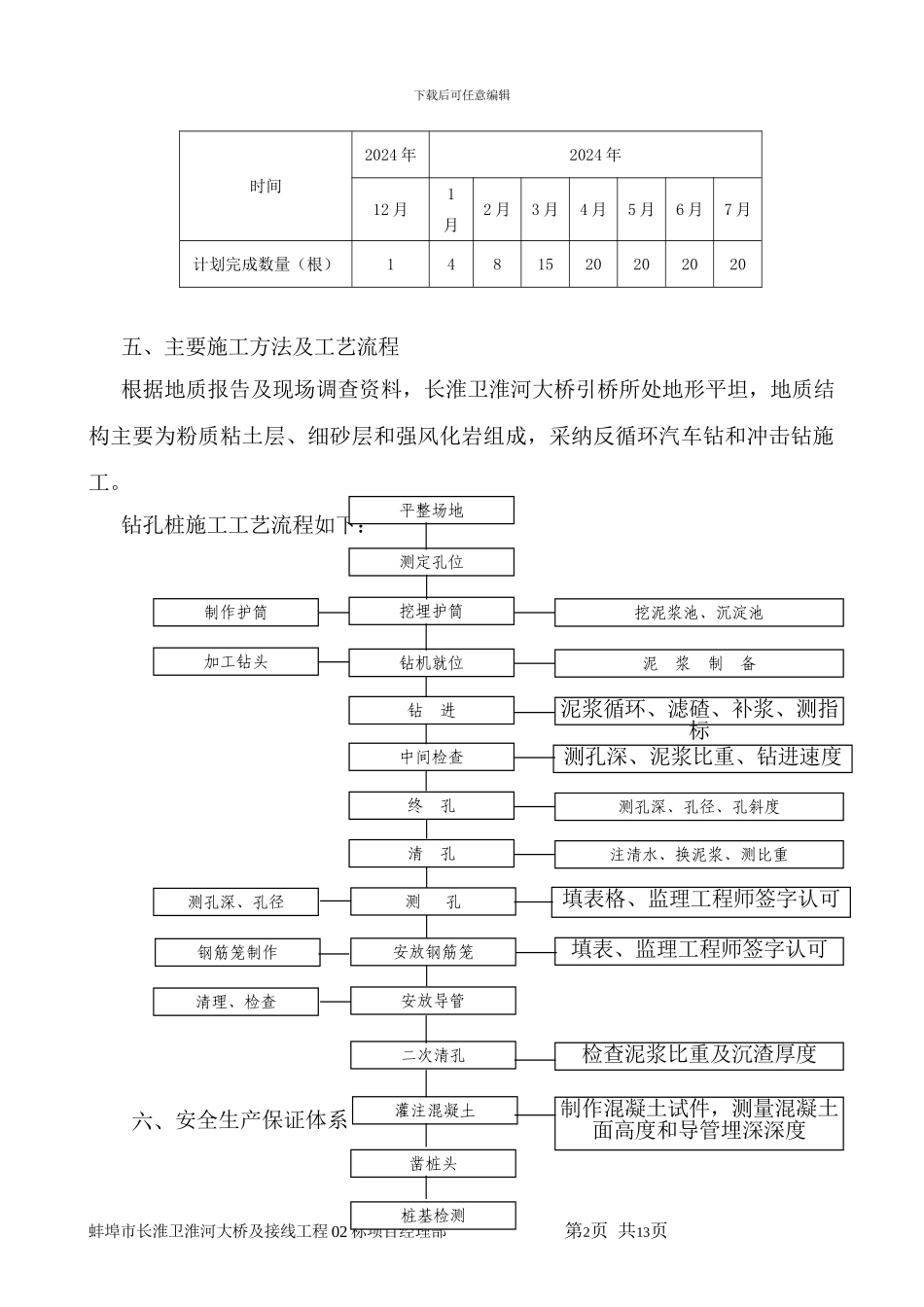

具体计划时间见下表:钻孔桩施工进度计划蚌埠市长淮卫淮河大桥及接线工程 02 标项目经理部 第1页 共13页下载后可任意编辑时间2024 年2024 年12 月1月2 月3 月4 月5 月6 月7 月计划完成数量(根)1481520202020五、主要施工方法及工艺流程根据地质报告及现场调查资料,长淮卫淮河大桥引桥所处地形平坦,地质结构主要为粉质粘土层、细砂层和强风化岩组成,采纳反循环汽车钻和冲击钻施工
钻孔桩施工工艺流程如下:六、安全生产保证体系蚌埠市长淮卫淮河大桥及接线工程 02 标项目经理部 第2页 共13页平整场地凿桩头测定孔位挖埋护筒钻机就位钻 进制作护筒加工钻
