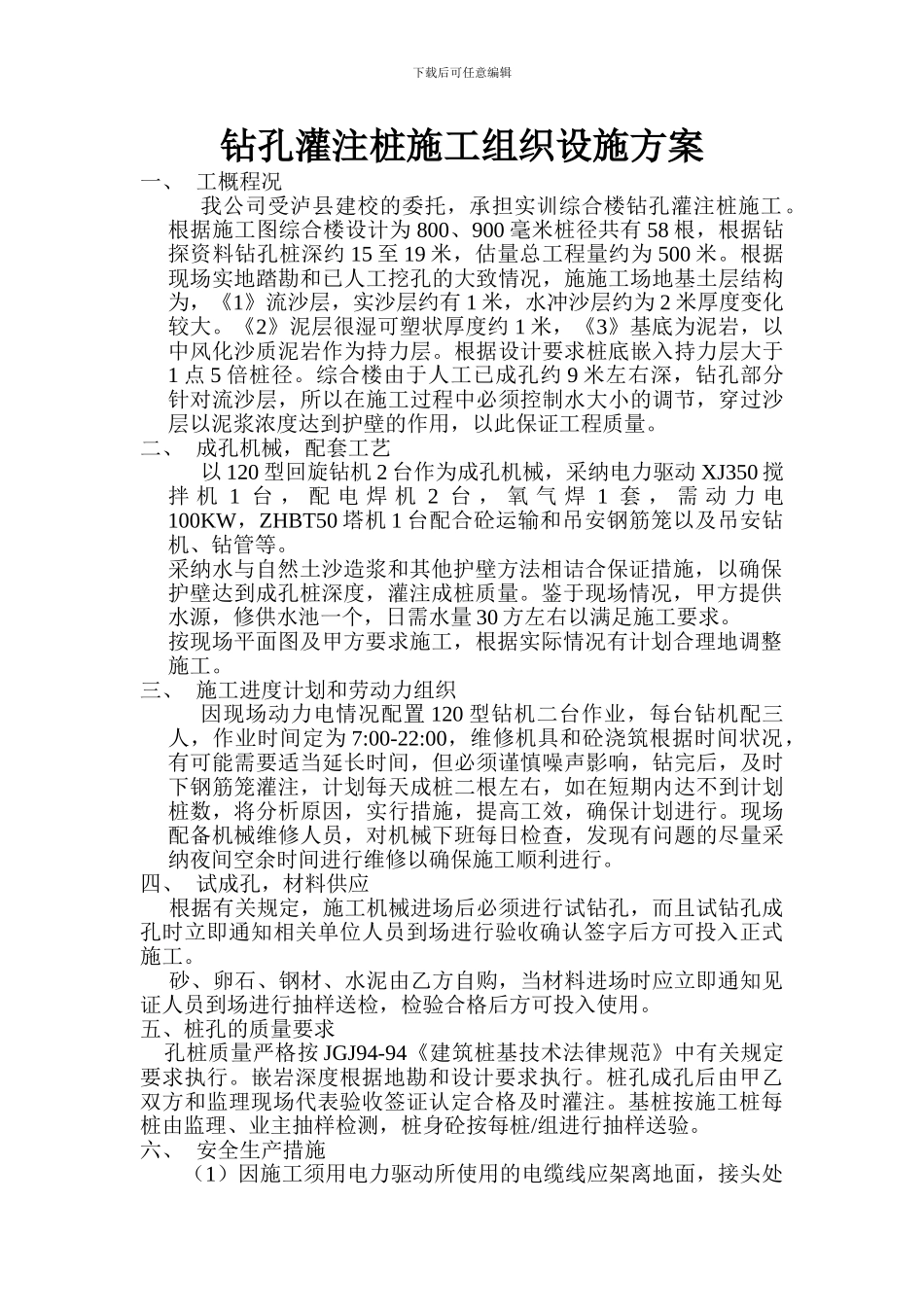

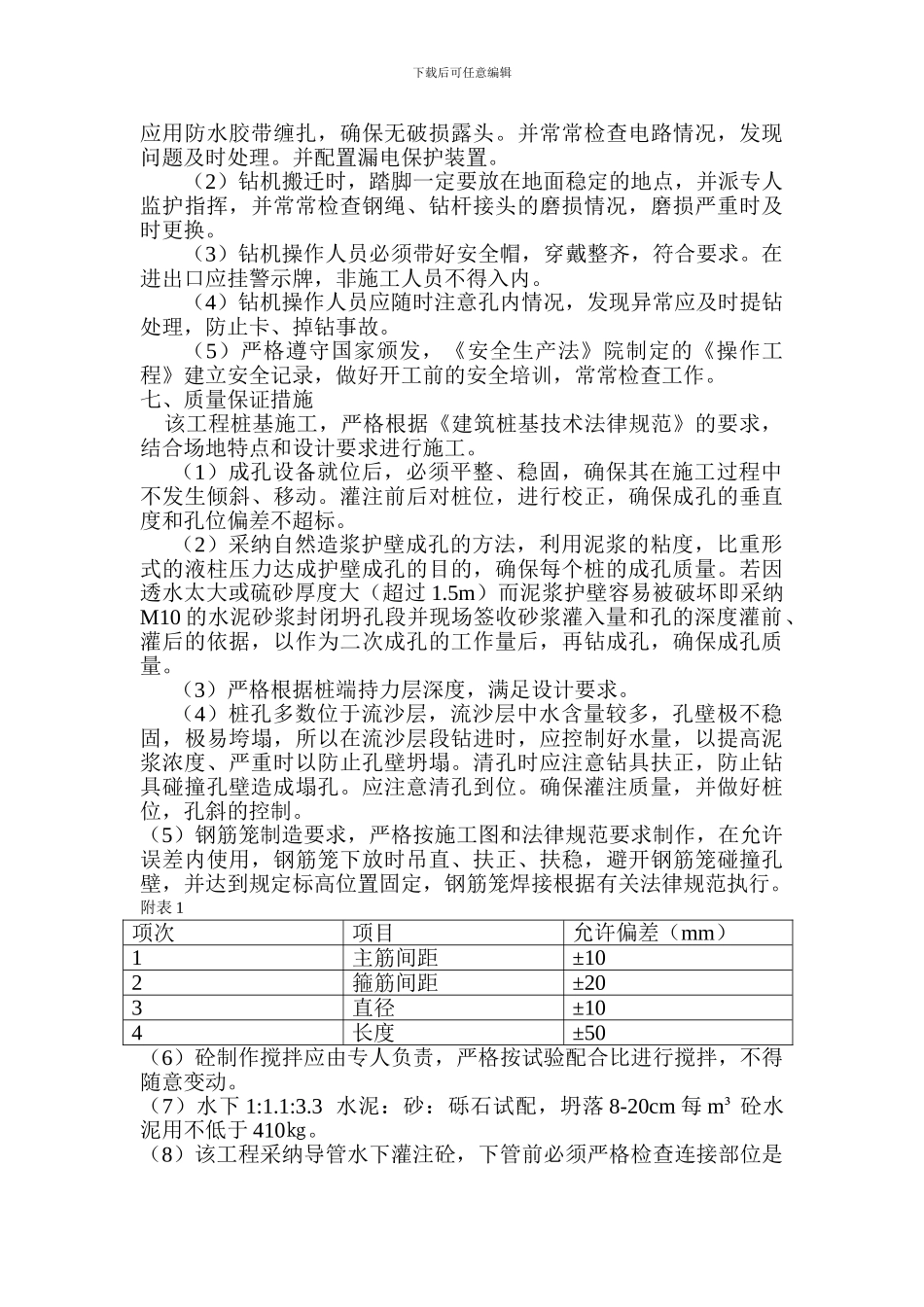

下载后可任意编辑钻孔灌注桩施工组织设施方案一、 工概程况我公司受泸县建校的委托,承担实训综合楼钻孔灌注桩施工。根据施工图综合楼设计为 800、900 毫米桩径共有 58 根,根据钻探资料钻孔桩深约 15 至 19 米,估量总工程量约为 500 米。根据现场实地踏勘和已人工挖孔的大致情况,施施工场地基土层结构为,《1》流沙层,实沙层约有 1 米,水冲沙层约为 2 米厚度变化较大。《2》泥层很湿可塑状厚度约 1 米,《3》基底为泥岩,以中风化沙质泥岩作为持力层。根据设计要求桩底嵌入持力层大于1 点 5 倍桩径。综合楼由于人工已成孔约 9 米左右深,钻孔部分针对流沙层,所以在施工过程中必须控制水大小的调节,穿过沙层以泥浆浓度达到护壁的作用,以此保证工程质量。二、 成孔机械,配套工艺以 120 型回旋钻机 2 台作为成孔机械,采纳电力驱动 XJ350 搅拌 机 1 台 , 配 电 焊 机 2 台 , 氧 气 焊 1 套 , 需 动 力 电100KW,ZHBT50 塔机 1 台配合砼运输和吊安钢筋笼以及吊安钻机、钻管等。采纳水与自然土沙造浆和其他护壁方法相诘合保证措施,以确保护壁达到成孔桩深度,灌注成桩质量。鉴于现场情况,甲方提供水源,修供水池一个,日需水量 30 方左右以满足施工要求。按现场平面图及甲方要求施工,根据实际情况有计划合理地调整施工。三、 施工进度计划和劳动力组织因现场动力电情况配置 120 型钻机二台作业,每台钻机配三人,作业时间定为 7:00-22:00,维修机具和砼浇筑根据时间状况,有可能需要适当延长时间,但必须谨慎噪声影响,钻完后,及时下钢筋笼灌注,计划每天成桩二根左右,如在短期内达不到计划桩数,将分析原因,实行措施,提高工效,确保计划进行。现场配备机械维修人员,对机械下班每日检查,发现有问题的尽量采纳夜间空余时间进行维修以确保施工顺利进行。四、 试成孔,材料供应 根据有关规定,施工机械进场后必须进行试钻孔,而且试钻孔成孔时立即通知相关单位人员到场进行验收确认签字后方可投入正式施工。 砂、卵石、钢材、水泥由乙方自购,当材料进场时应立即通知见证人员到场进行抽样送检,检验合格后方可投入使用。五、桩孔的质量要求 孔桩质量严格按 JGJ94-94《建筑桩基技术法律规范》中有关规定要求执行。嵌岩深度根据地勘和设计要求执行。桩孔成孔后由甲乙双方和监理现场代表验收签证认定合格及时灌注。基桩按施工桩每桩由监理、业主抽样检测,桩身砼按每桩...
