下载后可任意编辑铜锣山隧道装饰工程(防火涂料)施 工 方 案一、工程概况DL05 合 同 段 铜 锣 山 隧 道 进 口 里 程 为 K32+227
5 ( 右 线YK34+218),合同段终点里程为 K34+900,设计为双洞四车道,单洞隧道建筑限界:单洞净宽 10
25m;净高 5m
本隧道共有防火涂料 105812m2,隧道全断面喷涂防火涂料,拱部喷涂褐色防火涂料,边墙(检修道以上 3m)喷涂象牙白色阻燃型外墙涂料,由于防火涂料在施工后出现空鼓现象,为确保行车运营后的安全,对检修道 3 米以上防火涂料进行全部凿除,然后再喷涂一层褐色涂料
防火涂料耐火性能要求:砼耐火极限的试验升温曲线采纳 HC曲线,推断标准为受火 2 小时后,距离砼底面 25mm 处钢筋的温度不超过 250℃,砼表面温度不超过 380℃
防火涂料其它性能指标应满足《混凝土结构防火涂料》(GA98-2024)要求
二、施工准备1、人员准备我项目部将组织以项目经理为首的领导小组,组织经验丰富的管理人员和技术人员进行施工,小组具体组织机构如下:组长:刘小波(主要负责进度、安全、质量,负责全面协调)现场技术负责人:谭兵(负责现场技术指导,工人技术、安全培训)施工员:石林(负责施工协调,协助组长工作)质检工程师:辜富跃(对施工前准备工作验收,质量控制)试验工程师:彭铭银(材料进场控制,过程配比控制)施工队队长:王六(调配人员、机械、材料,组织施工)施工队质检员:王运收(质量过程控制兼安全员)施工队安全员:殷长春(施工安全管理)劳动力安排:凿除防火涂料工作实行两班倒制度,每一工班安排施工人员 45 人,其中带班 2 人,安全员 2 人,专职电工 1 人
防火涂料施工:拌和上料人员 5 人,喷枪手 6 人,摸面 4 人,电工 1 人,杂工 8 人

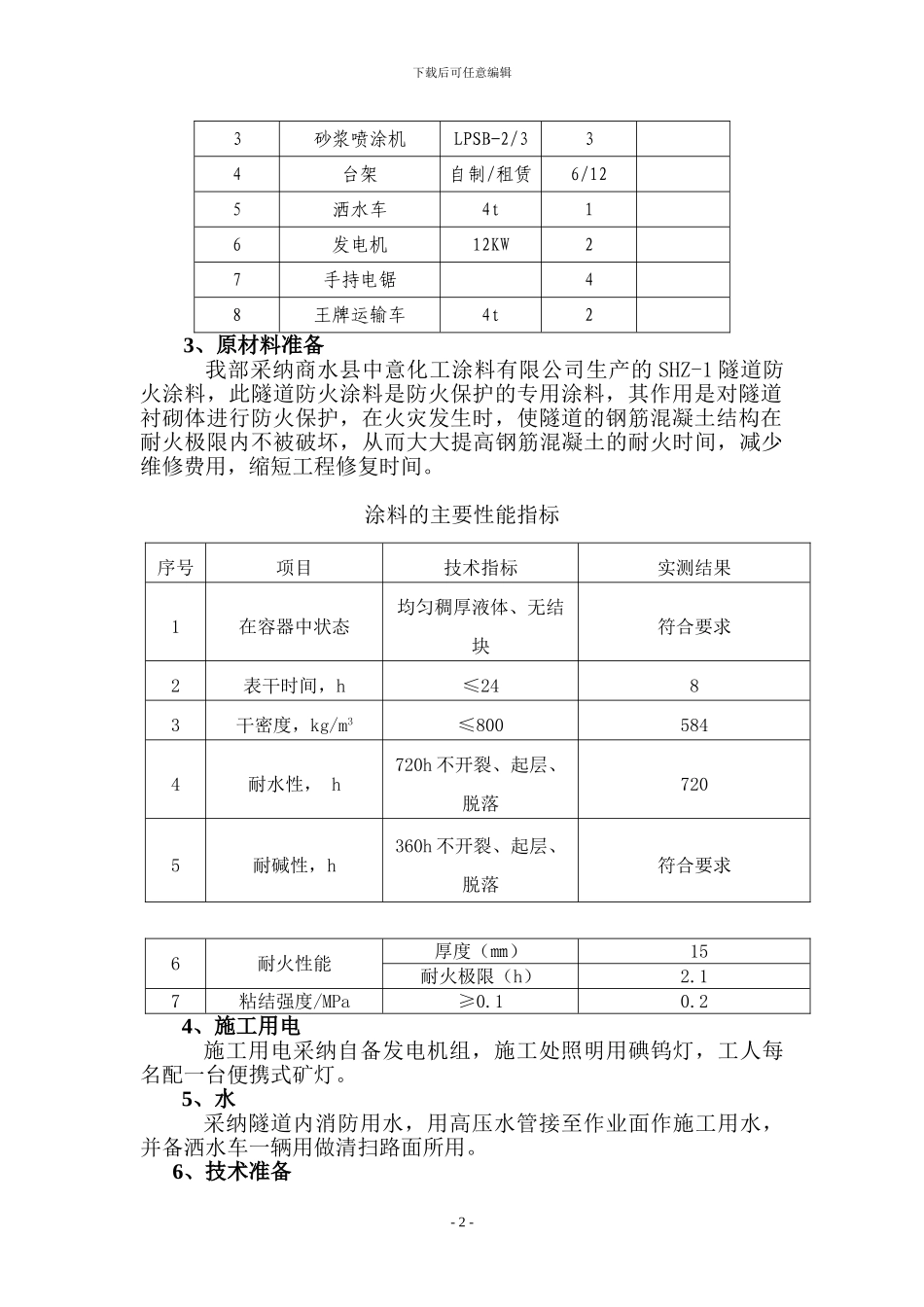

2、主要机械设备准备主要机械设备序号设备名称型号数量备注1装载机ZL
