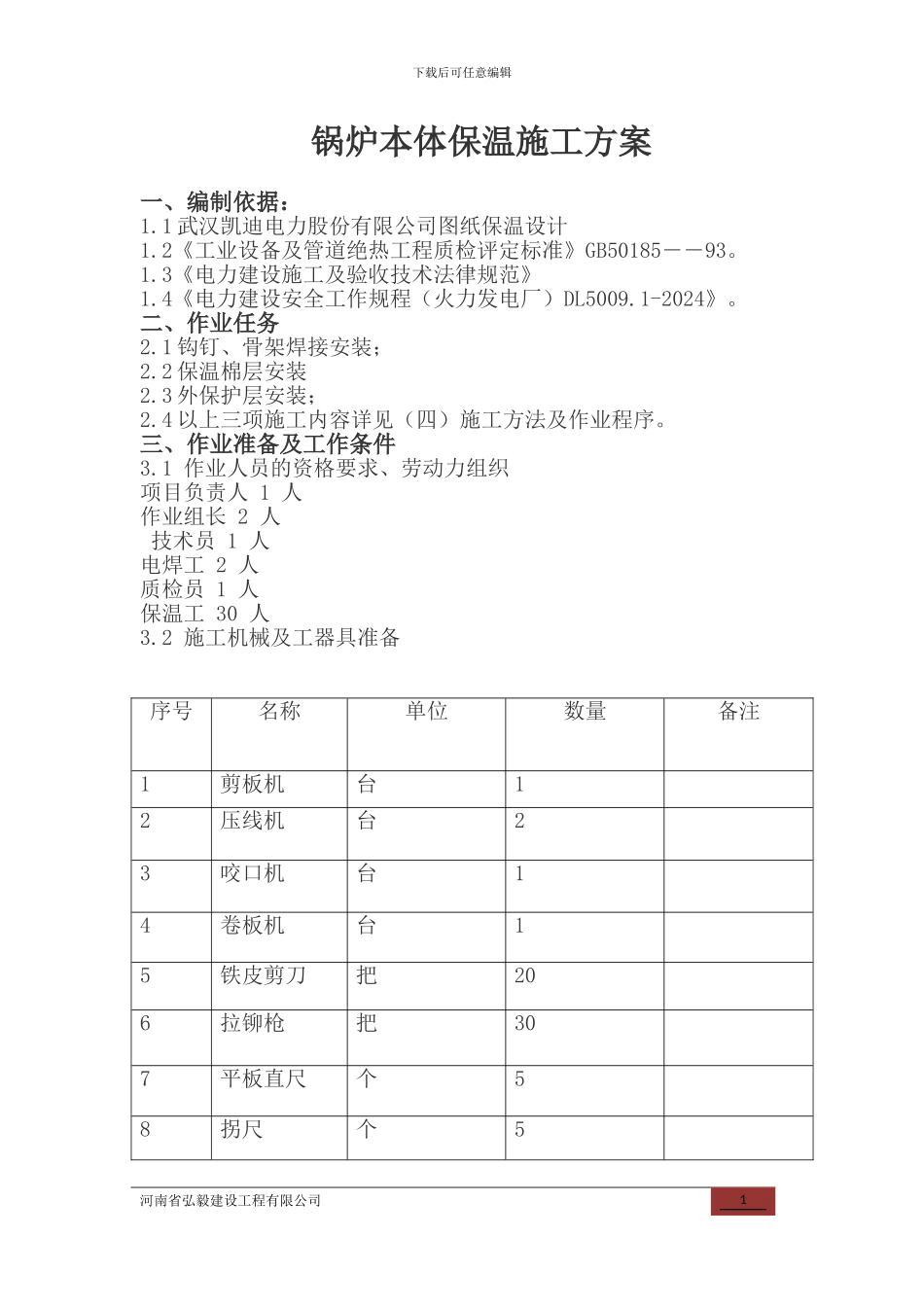

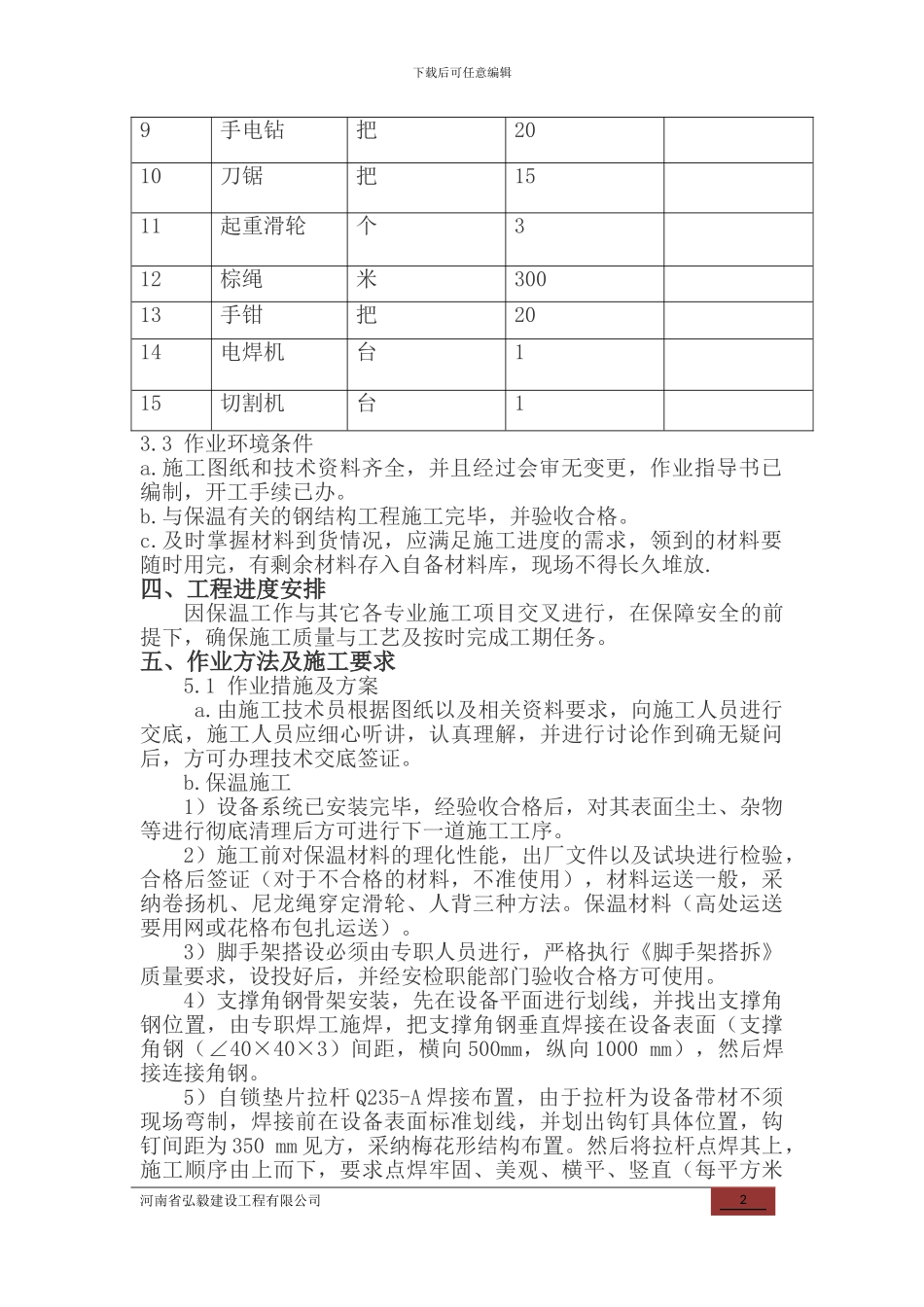

下载后可任意编辑锅炉本体保温施工方案一、编制依据:1.1 武汉凯迪电力股份有限公司图纸保温设计1.2《工业设备及管道绝热工程质检评定标准》GB50185――93。1.3《电力建设施工及验收技术法律规范》1.4《电力建设安全工作规程(火力发电厂)DL5009.1-2024》。二、作业任务2.1 钩钉、骨架焊接安装;2.2 保温棉层安装2.3 外保护层安装;2.4 以上三项施工内容详见(四)施工方法及作业程序。三、作业准备及工作条件3.1 作业人员的资格要求、劳动力组织项目负责人 1 人作业组长 2 人 技术员 1 人电焊工 2 人质检员 1 人保温工 30 人3.2 施工机械及工器具准备序号名称单位数量备注1剪板机台12压线机台23咬口机台14卷板机台15铁皮剪刀把206拉铆枪把307平板直尺个58拐尺个5河南省弘毅建设工程有限公司1下载后可任意编辑9手电钻把2010刀锯把1511起重滑轮个312棕绳米30013手钳把2014电焊机台115切割机台13.3 作业环境条件a.施工图纸和技术资料齐全,并且经过会审无变更,作业指导书已编制,开工手续已办。b.与保温有关的钢结构工程施工完毕,并验收合格。c.及时掌握材料到货情况,应满足施工进度的需求,领到的材料要随时用完,有剩余材料存入自备材料库,现场不得长久堆放.四、工程进度安排因保温工作与其它各专业施工项目交叉进行,在保障安全的前提下,确保施工质量与工艺及按时完成工期任务。五、作业方法及施工要求5.1 作业措施及方案 a.由施工技术员根据图纸以及相关资料要求,向施工人员进行交底,施工人员应细心听讲,认真理解,并进行讨论作到确无疑问后,方可办理技术交底签证。b.保温施工1)设备系统已安装完毕,经验收合格后,对其表面尘土、杂物等进行彻底清理后方可进行下一道施工工序。2)施工前对保温材料的理化性能,出厂文件以及试块进行检验,合格后签证(对于不合格的材料,不准使用),材料运送一般,采纳卷扬机、尼龙绳穿定滑轮、人背三种方法。保温材料(高处运送要用网或花格布包扎运送)。3)脚手架搭设必须由专职人员进行,严格执行《脚手架搭拆》质量要求,设投好后,并经安检职能部门验收合格方可使用。4)支撑角钢骨架安装,先在设备平面进行划线,并找出支撑角钢位置,由专职焊工施焊,把支撑角钢垂直焊接在设备表面(支撑角钢(∠40×40×3)间距,横向 500mm,纵向 1000 mm),然后焊接连接角钢。5)自锁垫片拉杆 Q235-A 焊接布置,由于拉杆为设备带材不须现场弯制,焊接前在设备表面标准划线,...
