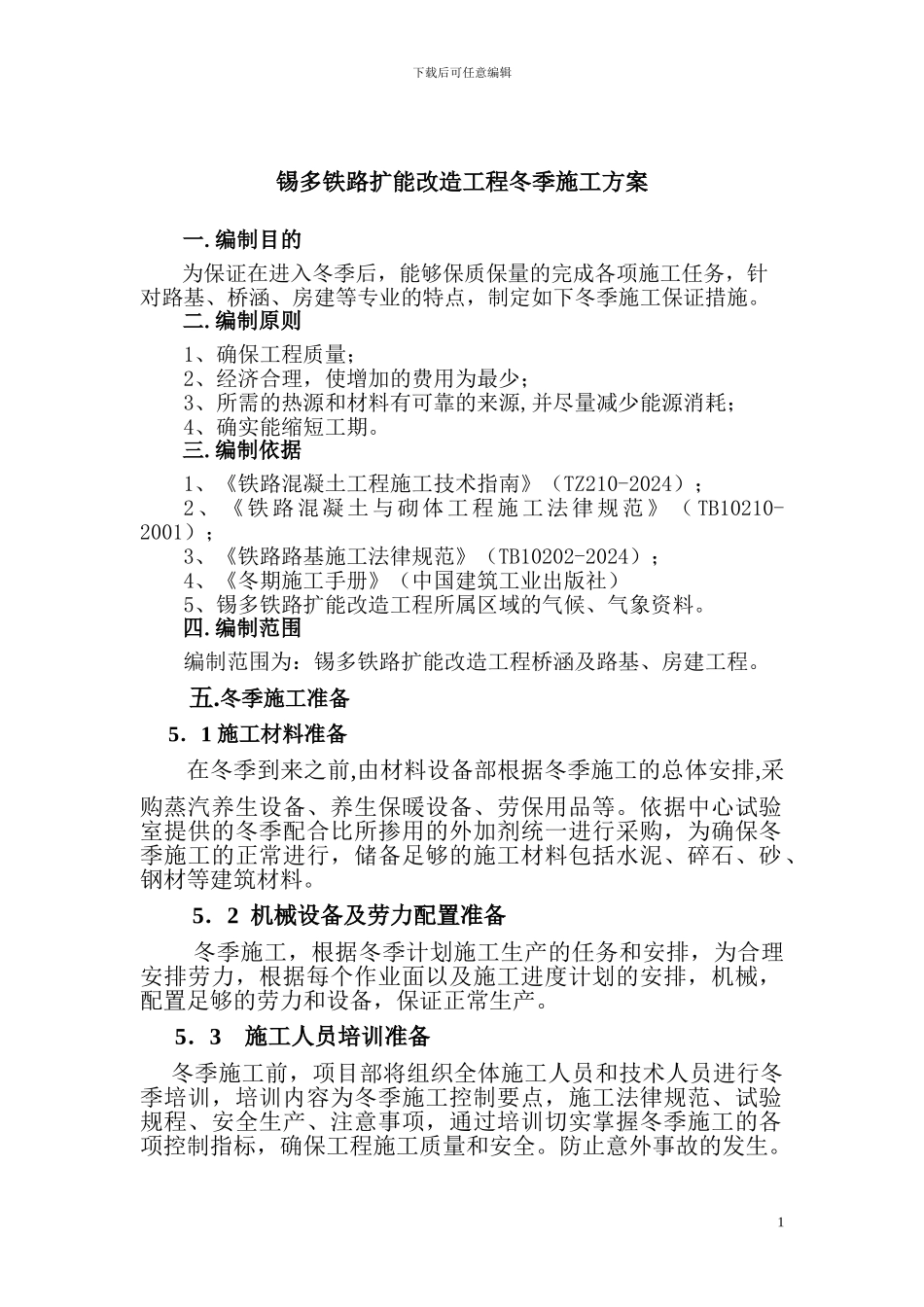

编制目的为保证在进入冬季后,能够保质保量的完成各项施工任务,针对路基、桥涵、房建等专业的特点,制定如下冬季施工保证措施
编制原则1、确保工程质量;2、经济合理,使增加的费用为最少;3、所需的热源和材料有可靠的来源,并尽量减少能源消耗;4、确实能缩短工期
编制依据1、《铁路混凝土工程施工技术指南》(TZ210-2024);2、《铁路混凝土与砌体工程施工法律规范》( TB10210-2001);3、《铁路路基施工法律规范》(TB10202-2024);4、《冬期施工手册》(中国建筑工业出版社)5、锡多铁路扩能改造工程所属区域的气候、气象资料
编制范围编制范围为:锡多铁路扩能改造工程桥涵及路基、房建工程
冬季施工准备 5.1 施工材料准备在冬季到来之前,由材料设备部根据冬季施工的总体安排,采购蒸汽养生设备、养生保暖设备、劳保用品等
依据中心试验室提供的冬季配合比所掺用的外加剂统一进行采购,为确保冬季施工的正常进行,储备足够的施工材料包括水泥、碎石、砂、钢材等建筑材料
5.2 机械设备及劳力配置准备 冬季施工,根据冬季计划施工生产的任务和安排,为合理安排劳力,根据每个作业面以及施工进度计划的安排,机械,配置足够的劳力和设备,保证正常生产
5.3 施工人员培训准备 冬季施工前,项目部将组织全体施工人员和技术人员进行冬季培训,培训内容为冬季施工控制要点,施工法律规范、试验规程、安全生产、注意事项,通过培训切实掌握冬季施工的各项控制指标,确保工程施工质量和安全
防止意外事故的发生
1下载后可任意编辑 六

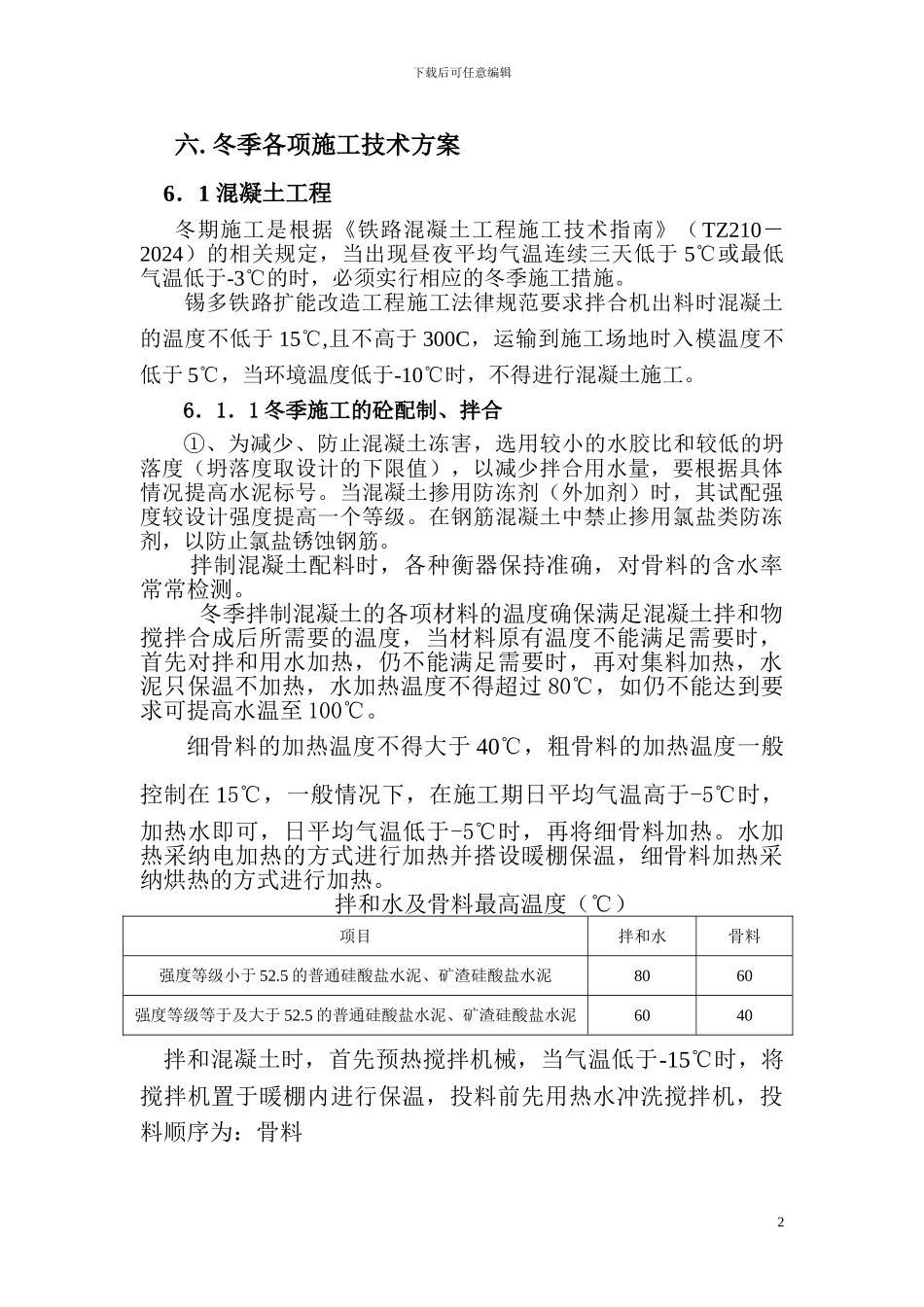

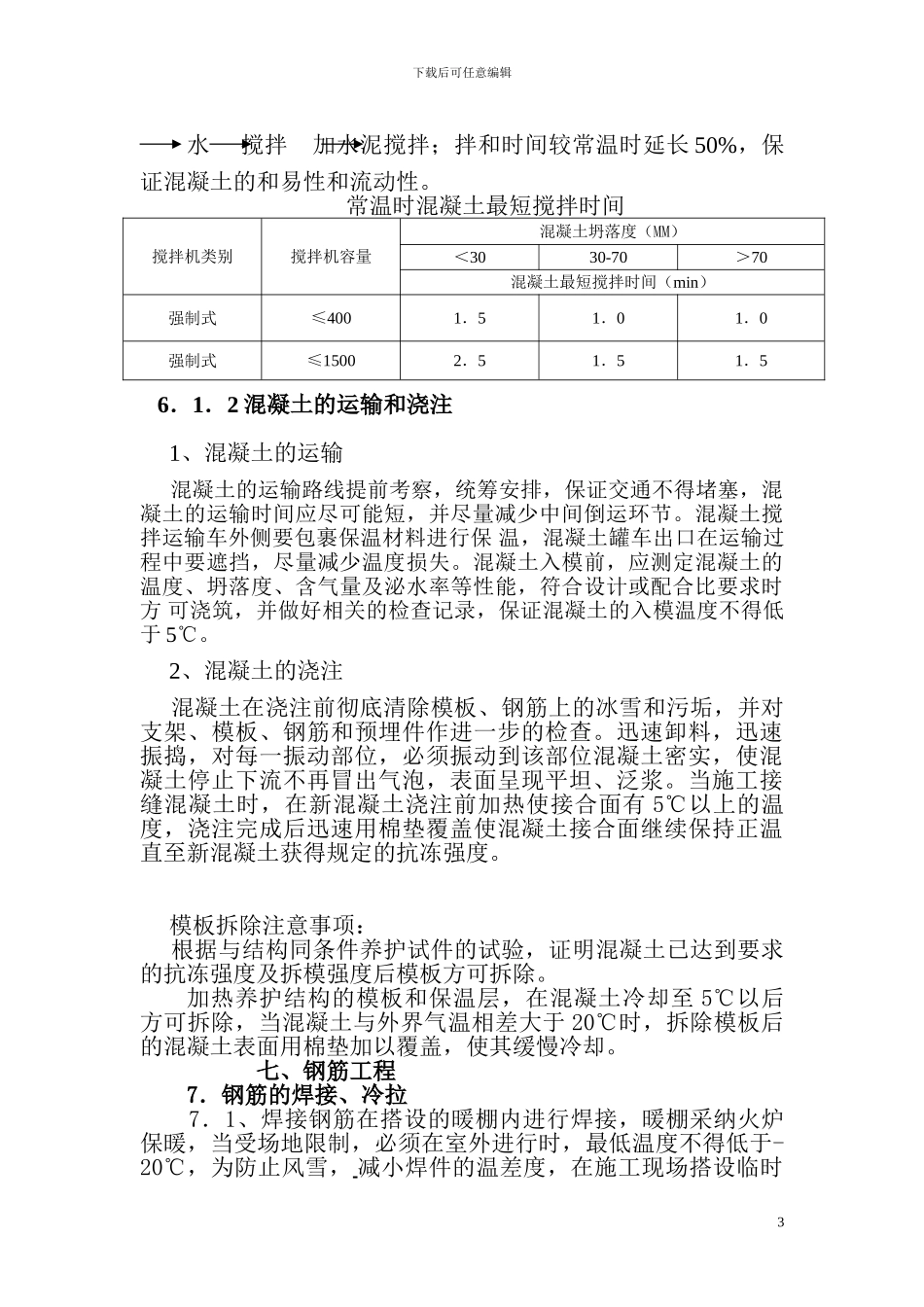

冬季各项施工技术方案 6.1 混凝土工程 冬期施工是根据《铁路混凝土工程施工技术指南》(TZ210-2024)的相关规定,当出现昼夜平均气温连续三天低于 5℃或最低气温低于-3℃的时,必须实行相应的冬季施工措施
