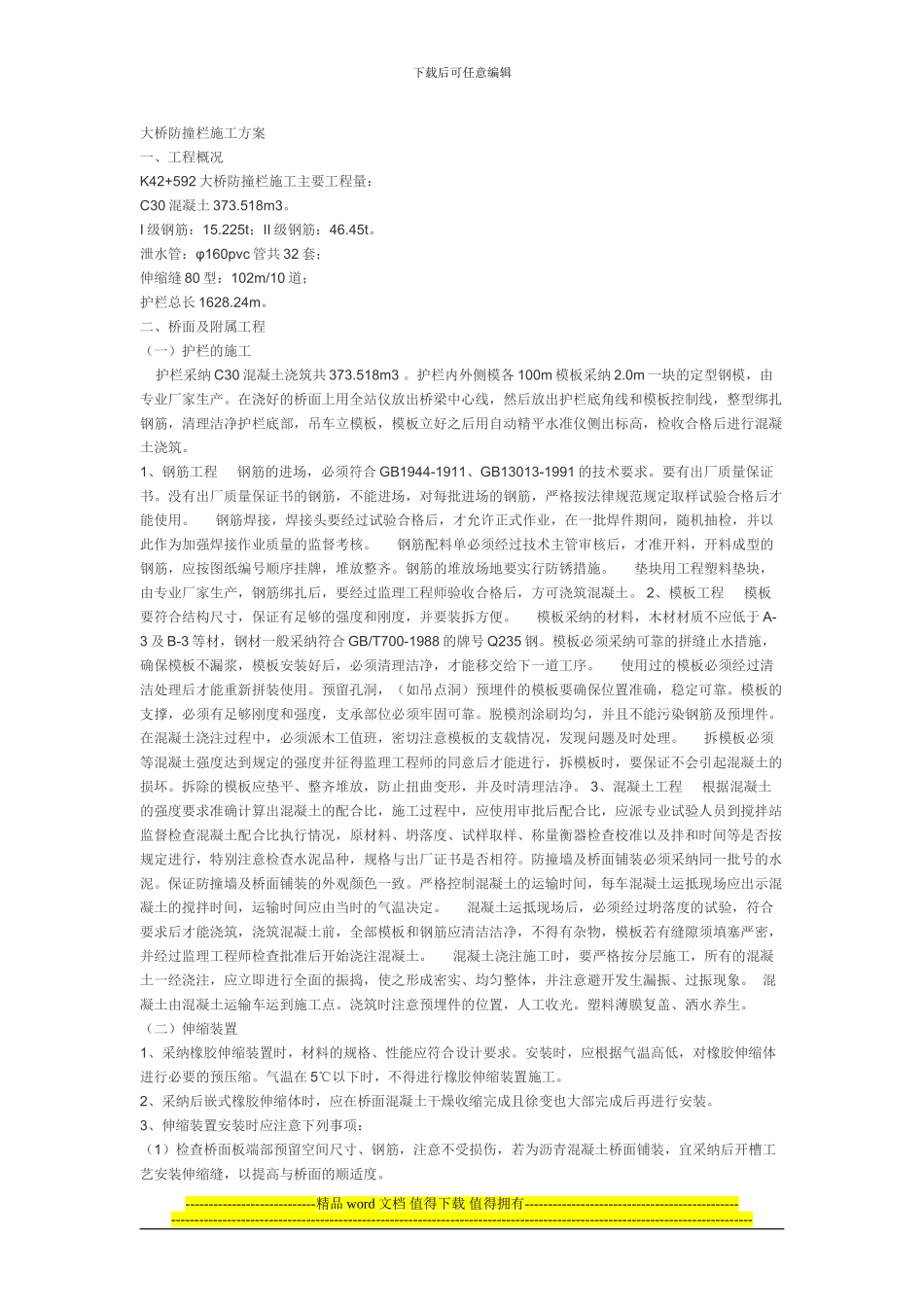

下载后可任意编辑大桥防撞栏施工方案一、工程概况K42+592 大桥防撞栏施工主要工程量:C30 混凝土 373
I 级钢筋:15
225t;II 级钢筋:46
泄水管:φ160pvc 管共 32 套;伸缩缝 80 型:102m/10 道;护栏总长 1628

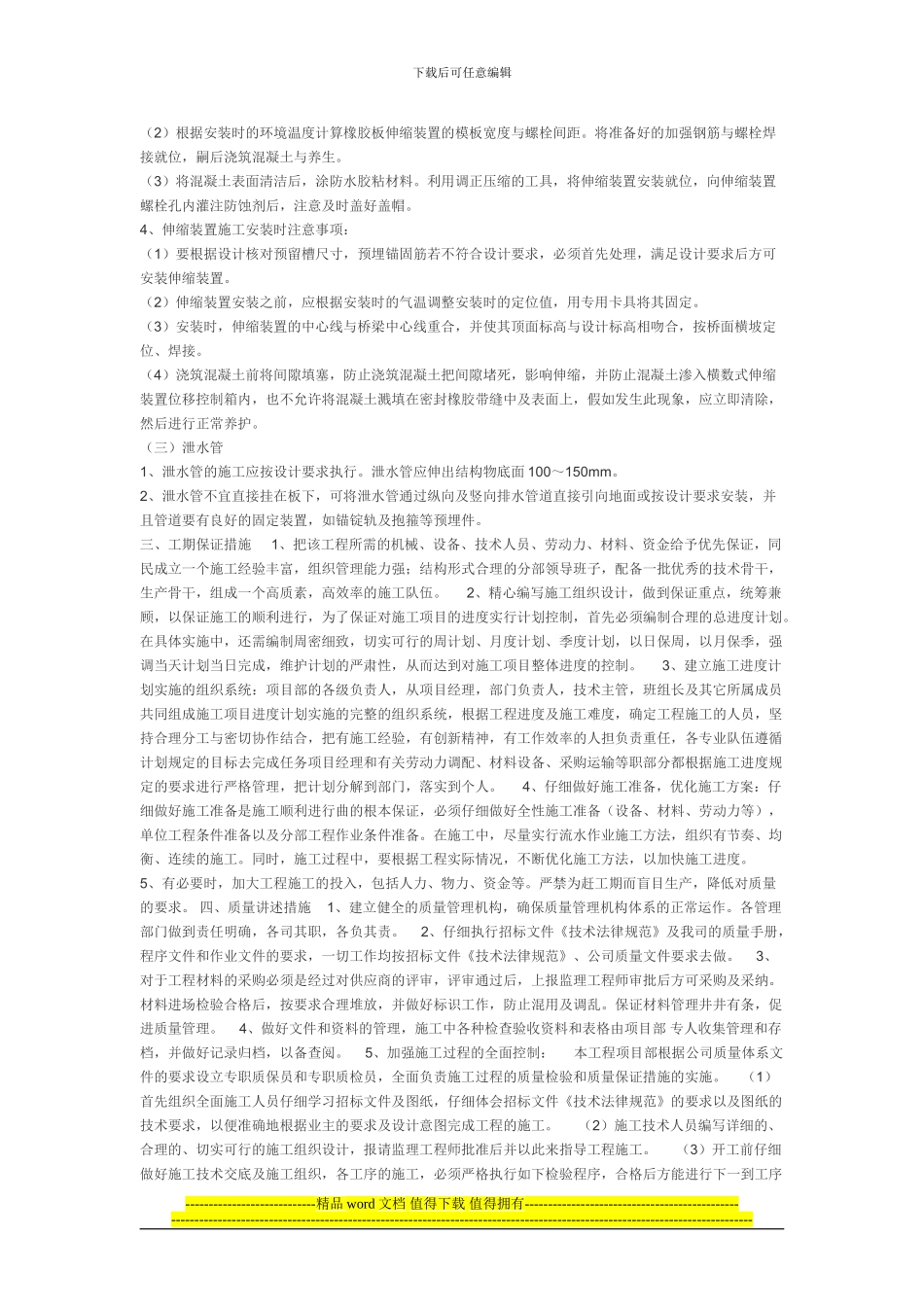

二、桥面及附属工程(一)护栏的施工 护栏采纳 C30 混凝土浇筑共 373
护栏内外侧模各 100m 模板采纳 2
0m 一块的定型钢模,由专业厂家生产
在浇好的桥面上用全站仪放出桥梁中心线,然后放出护栏底角线和模板控制线,整型绑扎钢筋,清理洁净护栏底部,吊车立模板,模板立好之后用自动精平水准仪侧出标高,检收合格后进行混凝土浇筑
1、钢筋工程 钢筋的进场,必须符合 GB1944-1911、GB13013-1991 的技术要求
要有出厂质量保证书
没有出厂质量保证书的钢筋,不能进场,对每批进场的钢筋,严格按法律规范规定取样试验合格后才能使用

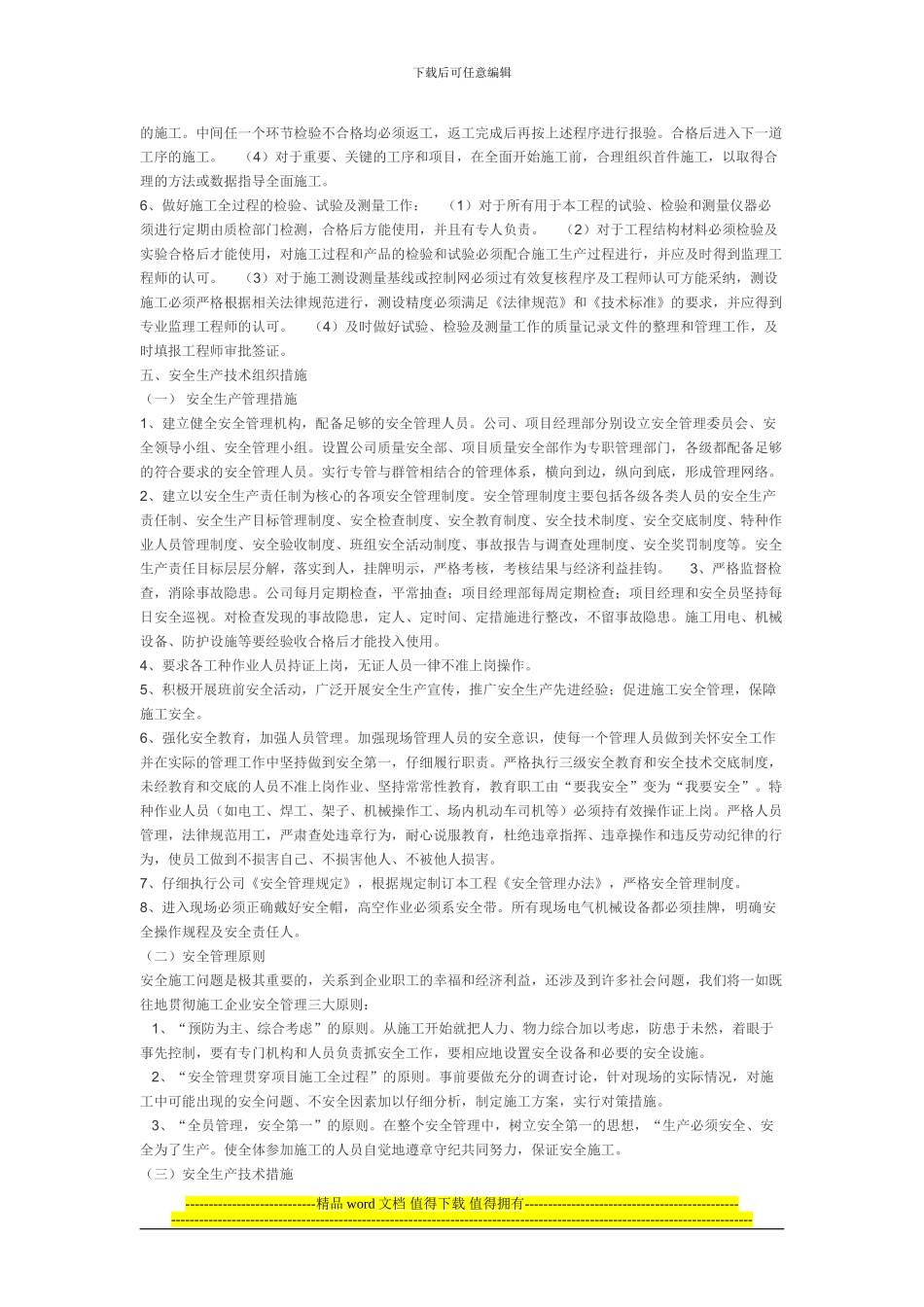

钢筋焊接,焊接头要经过试验合格后,才允许正式作业,在一批焊件期间,随机抽检,并以此作为加强焊接作业质量的监督考核
钢筋配料单必须经过技术主管审核后,才准开料,开料成型的钢筋,应按图纸编号顺序挂牌,堆放整齐
钢筋的堆放场地要实行防锈措施
垫块用工程塑料垫块,由专业厂家生产,钢筋绑扎后,要经过监理工程师验收合格后,方可浇筑混凝土
2、模板工程 模板要符合结构尺寸,保证有足够的强度和刚度,并要装拆方便
模板采纳的材料,木材材质不应低于 A-3 及 B-3 等材,钢材一般采纳符合 GB/T700-1988 的牌号 Q235 钢
模板必须采纳可靠的拼缝止水措施,确保模板不漏浆,模板安装好后,必须清理洁净,才能移交给下一道工序
使用过的模板必须经过清洁处理后才能重新拼装使用
预留孔洞,(如吊点洞)预埋件的模板要确保位置准确,稳定可靠
