下载后可任意编辑 施工技术交底记录施工单位:中国五冶集团有限公司 2024 年 8 月 29 日 T2-WM-002工程名称淘宝城 A1、T1、T2 楼及连廊、管廊工程分部工程T1、T2 屋面精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

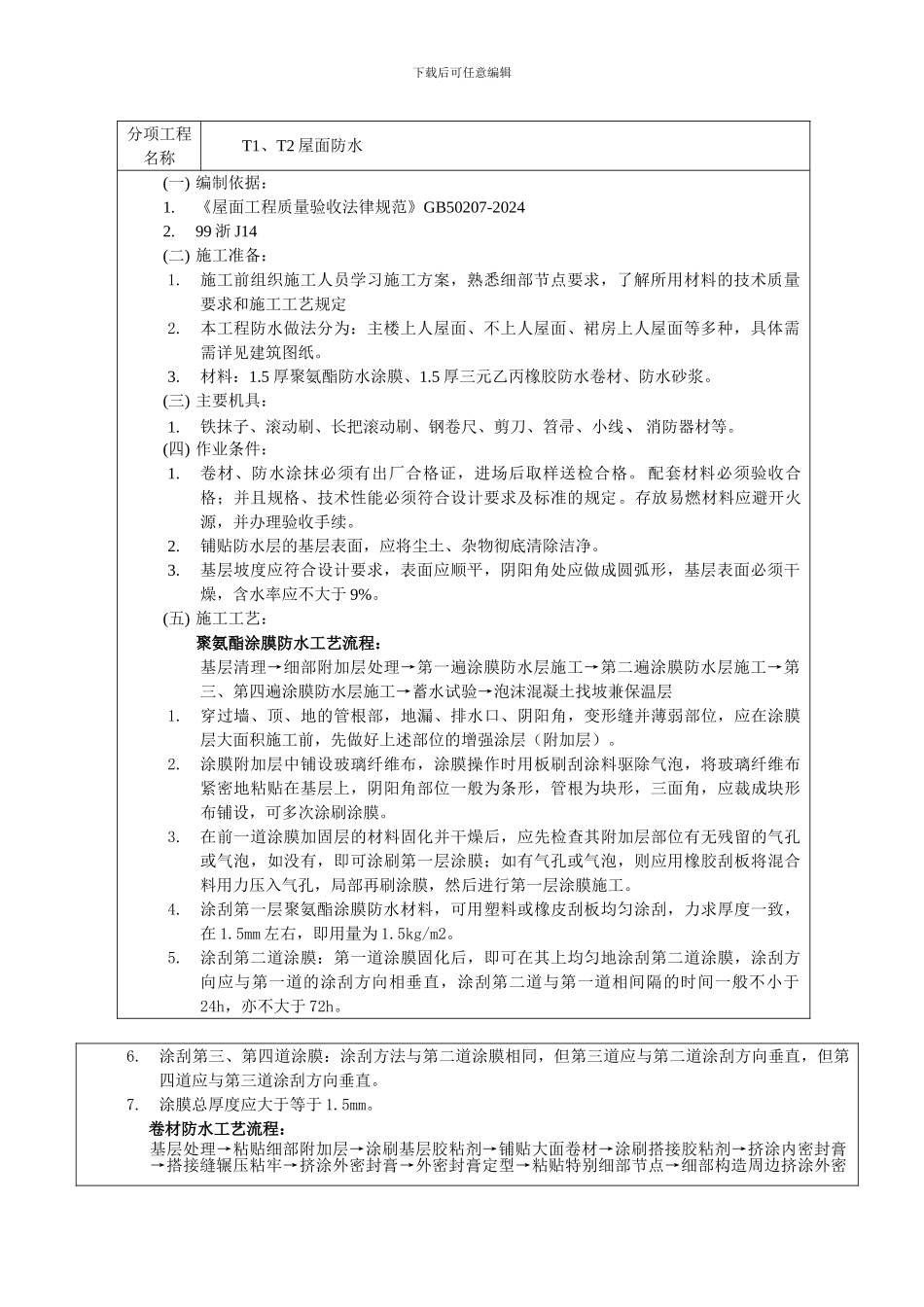

】下载后可任意编辑分项工程名称T1、T2 屋面防水(一) 编制依据:1
《屋面工程质量验收法律规范》GB50207-20242
99 浙 J14(二) 施工准备:1
施工前组织施工人员学习施工方案,熟悉细部节点要求,了解所用材料的技术质量要求和施工工艺规定2
本工程防水做法分为:主楼上人屋面、不上人屋面、裙房上人屋面等多种,具体需需详见建筑图纸
5 厚聚氨酯防水涂膜、1

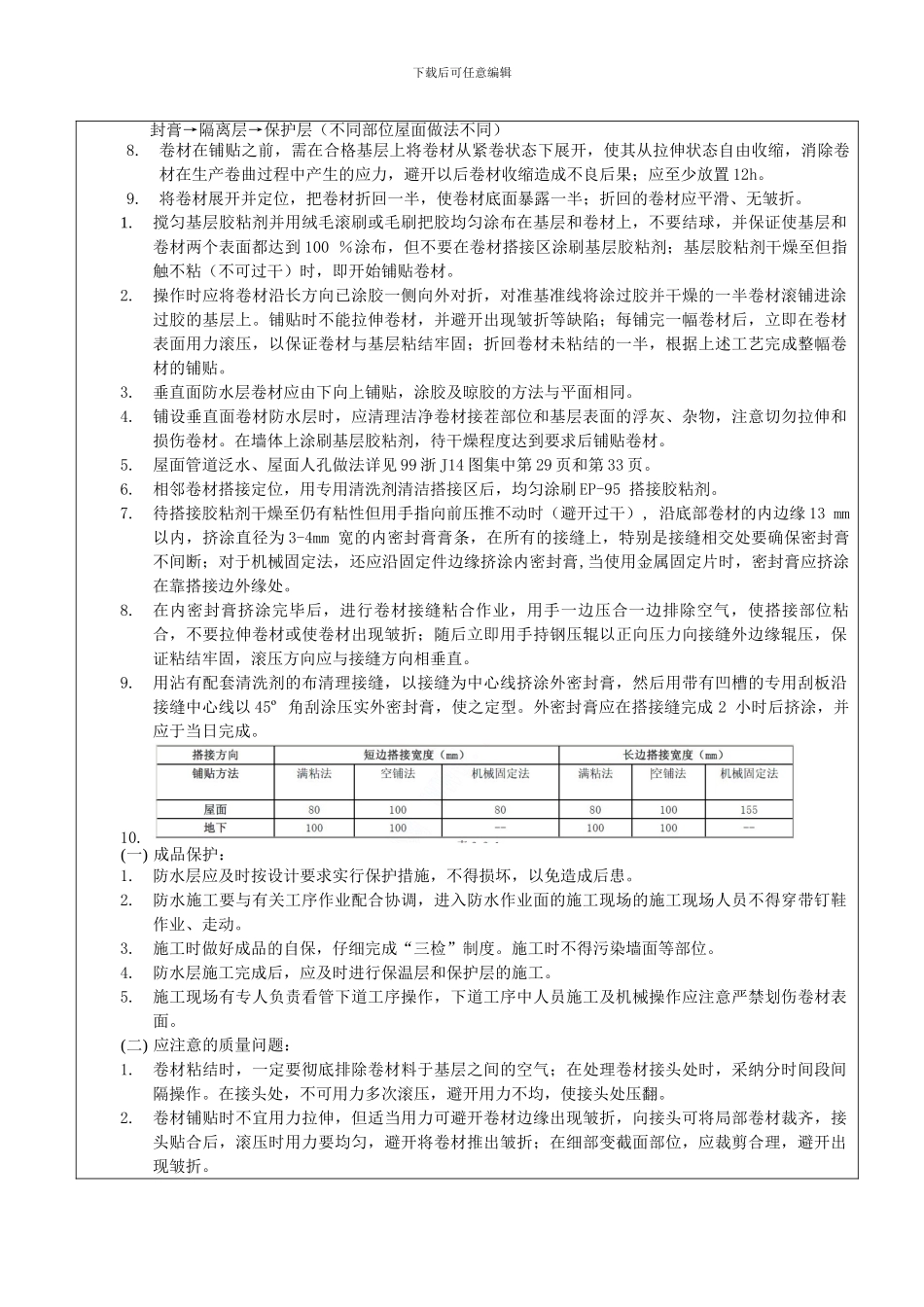

5 厚三元乙丙橡胶防水卷材、防水砂浆
(三) 主要机具:1
铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、笤帚、小线、消防器材等
(四) 作业条件:1
卷材、防水涂抹必须有出厂合格证,进场后取样送检合格
配套材料必须验收合格;并且规格、技术性能必须符合设计要求及标准的规定
存放易燃材料应避开火源,并办理验收手续
铺贴防水层的基层表面,应将尘土、杂物彻底清除洁净
基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于 9%
(五) 施工工艺:聚氨酯涂膜防水工艺流程:基层清理→细部附加层处理→第一遍涂膜防水层施工→第二遍涂膜防水层施工→第三、第四遍涂膜防水层施工→蓄水试验→泡沫混凝土找坡兼保温层1
穿过墙、顶、地的管根部,地漏、排水口、阴阳角,变形缝并薄弱部位,应在涂膜层大面积施工前,先做好上述部位的增强涂层(附加层)
涂膜附加层中铺设玻璃纤维布,涂膜操作时用板刷刮涂料驱除气泡,将玻璃纤维布紧密地粘贴在基层上,阴阳角部位一般为条形,管根为块形,三面角,应裁成块形布铺设,可多次涂刷涂膜
