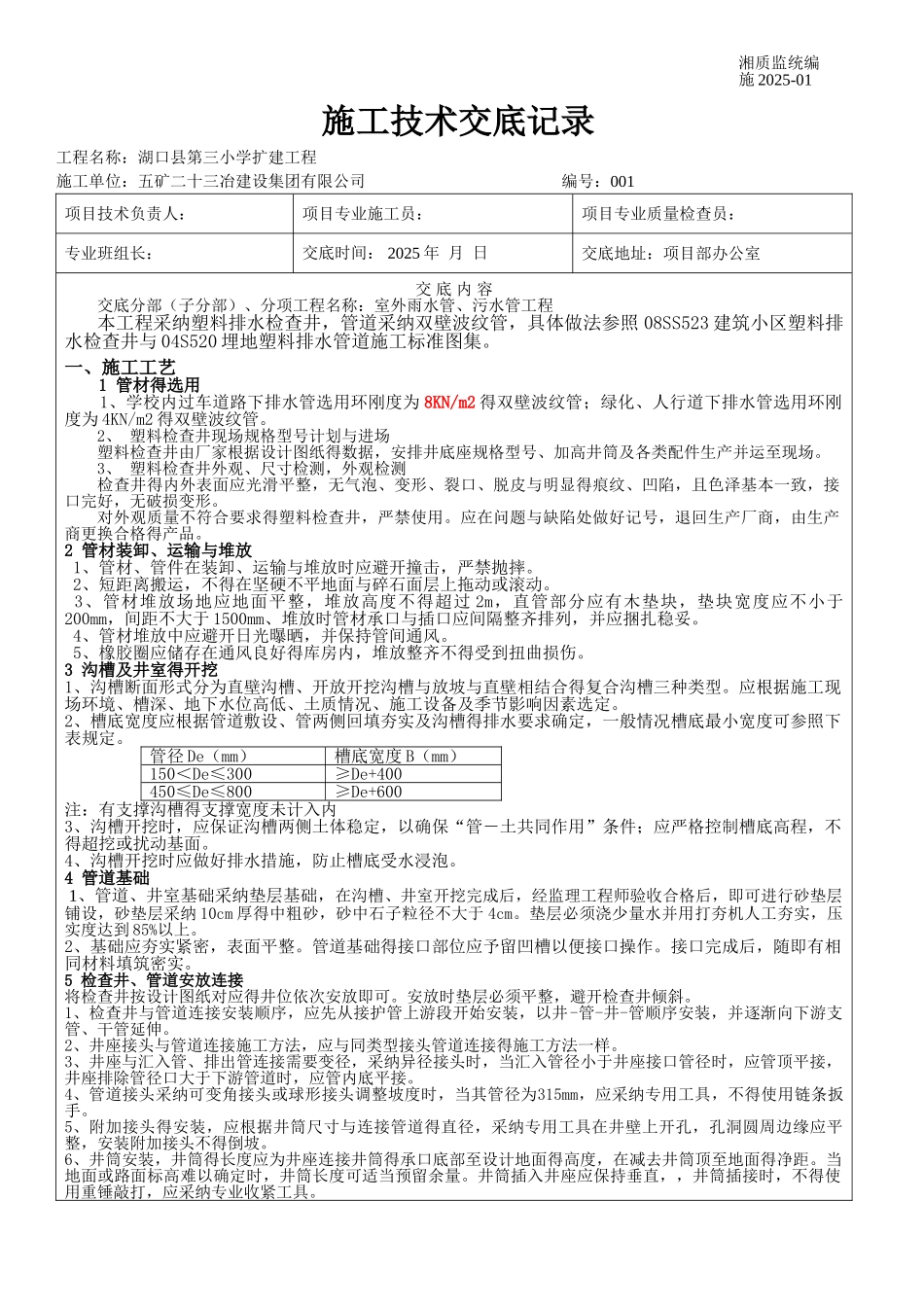

施工技术交底记录工程名称:湖口县第三小学扩建工程 施工单位:五矿二十三冶建设集团有限公司 编号:001项目技术负责人:项目专业施工员:项目专业质量检查员:专业班组长:交底时间: 2025 年 月 日交底地址:项目部办公室交 底 内 容交底分部(子分部)、分项工程名称:室外雨水管、污水管工程本工程采纳塑料排水检查井,管道采纳双壁波纹管,具体做法参照 08SS523 建筑小区塑料排水检查井与 04S520 埋地塑料排水管道施工标准图集。一、施工工艺1 管材得选用 1、学校内过车道路下排水管选用环刚度为 8KN/m2 得双壁波纹管;绿化、人行道下排水管选用环刚度为 4KN/m2 得双壁波纹管。2、 塑料检查井现场规格型号计划与进场塑料检查井由厂家根据设计图纸得数据,安排井底座规格型号、加高井筒及各类配件生产并运至现场。3、 塑料检查井外观、尺寸检测,外观检测检查井得内外表面应光滑平整,无气泡、变形、裂口、脱皮与明显得痕纹、凹陷,且色泽基本一致,接口完好,无破损变形。对外观质量不符合要求得塑料检查井,严禁使用。应在问题与缺陷处做好记号,退回生产厂商,由生产商更换合格得产品。2 管材装卸、运输与堆放 1、管材、管件在装卸、运输与堆放时应避开撞击,严禁抛摔。2、短距离搬运,不得在坚硬不平地面与碎石面层上拖动或滚动。 3、管材堆放场地应地面平整,堆放高度不得超过 2m,直管部分应有木垫块,垫块宽度应不小于200mm,间距不大于 1500mm、堆放时管材承口与插口应间隔整齐排列,并应捆扎稳妥。 4、管材堆放中应避开日光曝晒,并保持管间通风。 5、橡胶圈应储存在通风良好得库房内,堆放整齐不得受到扭曲损伤。3 沟槽及井室得开挖1、沟槽断面形式分为直壁沟槽、开放开挖沟槽与放坡与直壁相结合得复合沟槽三种类型。应根据施工现场环境、槽深、地下水位高低、土质情况、施工设备及季节影响因素选定。2、槽底宽度应根据管道敷设、管两侧回填夯实及沟槽得排水要求确定,一般情况槽底最小宽度可参照下表规定。管径 De(mm)槽底宽度 B(mm)150<De≤300≥De+400450≤De≤800≥De+600注:有支撑沟槽得支撑宽度未计入内3、沟槽开挖时,应保证沟槽两侧土体稳定,以确保“管-土共同作用”条件;应严格控制槽底高程,不得超挖或扰动基面。4、沟槽开挖时应做好排水措施,防止槽底受水浸泡。4 管道基础 1、管道、井室基础采纳垫层基础,在沟槽、井室开挖完成后,经监理工程师验收合格后,即可进行砂垫层铺...
