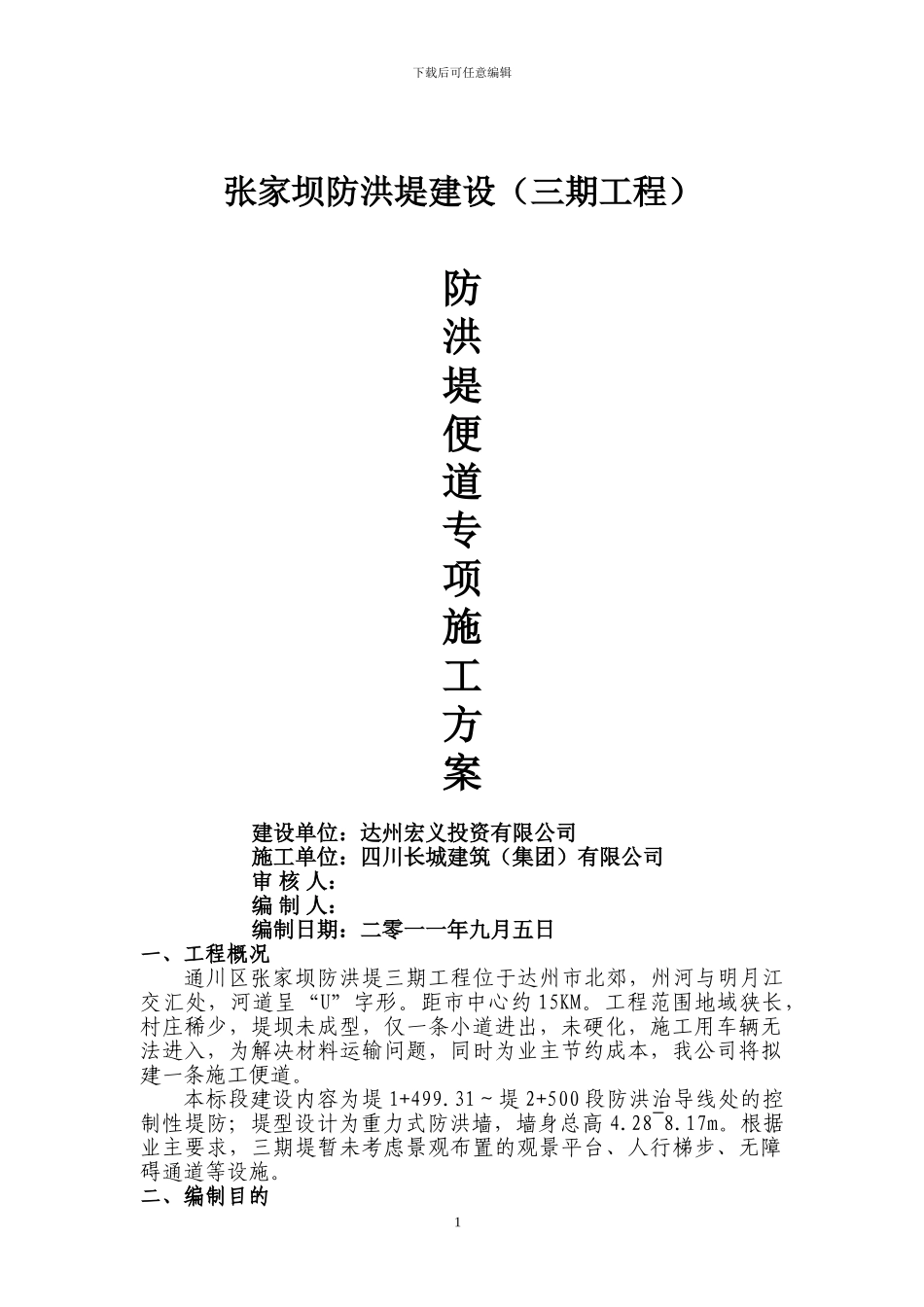

下载后可任意编辑张家坝防洪堤建设(三期工程)防洪堤便道专项施工方案建设单位:达州宏义投资有限公司施工单位:四川长城建筑(集团)有限公司审 核 人:编 制 人:编制日期:二零一一年九月五日一、工程概况通川区张家坝防洪堤三期工程位于达州市北郊,州河与明月江交汇处,河道呈“U”字形
距市中心约 15KM
工程范围地域狭长,村庄稀少,堤坝未成型,仅一条小道进出,未硬化,施工用车辆无法进入,为解决材料运输问题,同时为业主节约成本,我公司将拟建一条施工便道
本标段建设内容为堤 1+499
31~堤 2+500 段防洪治导线处的控制性堤防;堤型设计为重力式防洪墙,墙身总高 4
根据业主要求,三期堤暂未考虑景观布置的观景平台、人行梯步、无障碍通道等设施
二、编制目的 1下载后可任意编辑根据国家相关法律、法规,结合本工程实际特点,本着安全文明施工、环境保护原则,特编制本方案
以尽快解决施工道路不通的难题,使我部能顺利履行合同义务,完成合同要求,为业主方总的项目目标管理得以实现制造有利条件

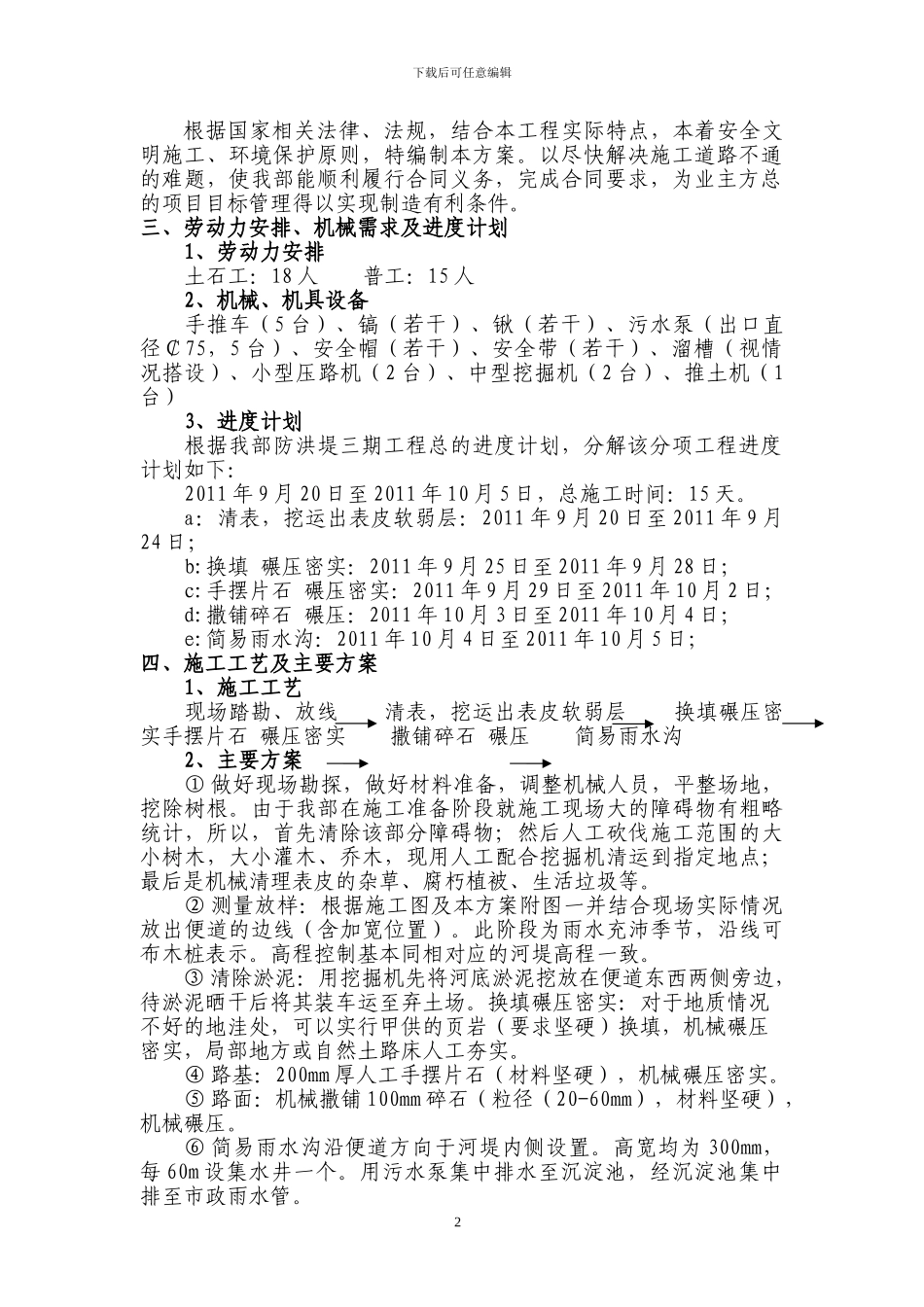

三、劳动力安排、机械需求及进度计划1、劳动力安排土石工:18 人 普工:15 人 2、机械、机具设备手推车(5 台)、镐(若干)、锹(若干)、污水泵(出口直径¢75,5 台)、安全帽(若干)、安全带(若干)、溜槽(视情况搭设)、小型压路机(2 台)、中型挖掘机(2 台)、推土机(1台)3、进度计划根据我部防洪堤三期工程总的进度计划,分解该分项工程进度计划如下:2011 年 9 月 20 日至 2011 年 10 月 5 日,总施工时间:15 天
a:清表,挖运出表皮软弱层:2011 年 9 月 20 日至 2011 年 9 月24 日;b:换填 碾压密实:2011 年 9 月 25 日至 2011 年 9 月 28 日;c:手摆片石 碾压密实:2011 年 9 月 29 日至 2011 年
