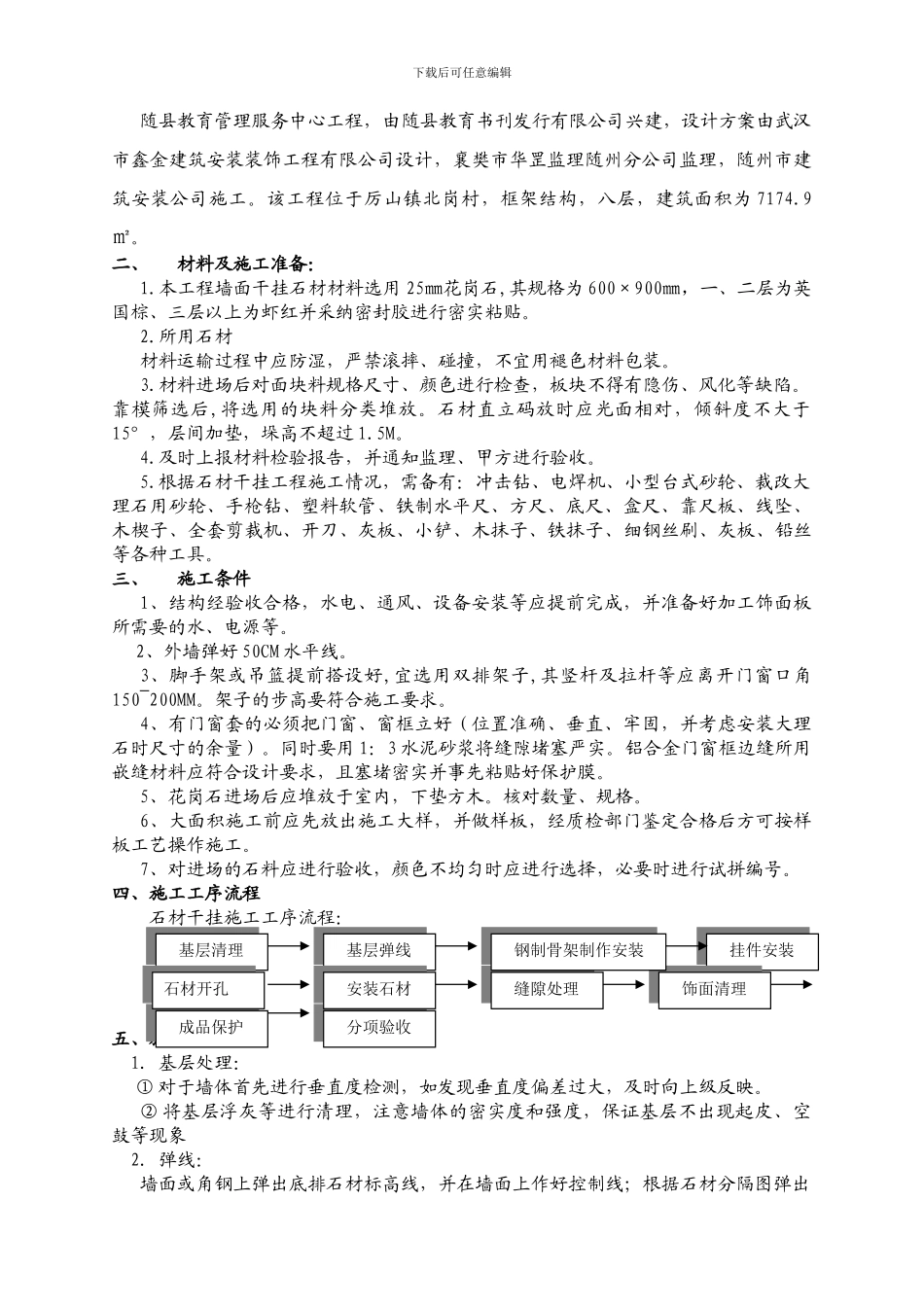

下载后可任意编辑随县教育管理服务中心大楼外墙面石材干挂专项施工方案编制人:审核人:审批人:随 州 市 建 筑 安 装 公 司二 0 一 二 年 四 月 十 六 日下载后可任意编辑目 录一、工程概况 3二、材料及施工准备 3三、施工条件 3四、施工工序流程 5五、施工工艺 5六、质量标准 6七、成品保护 6 八、应注意的质量问题 6外墙面石材干挂工程专项施工方案一、工程概况:下载后可任意编辑随县教育管理服务中心工程,由随县教育书刊发行有限公司兴建,设计方案由武汉市鑫金建筑安装装饰工程有限公司设计,襄樊市华罡监理随州分公司监理,随州市建筑安装公司施工。该工程位于厉山镇北岗村,框架结构,八层,建筑面积为 7174.9㎡。二、材料及施工准备:1.本工程墙面干挂石材材料选用 25㎜花岗石,其规格为 600×900㎜,一、二层为英国棕、三层以上为虾红并采纳密封胶进行密实粘贴。2.所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装。3.材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、风化等缺陷。靠模筛选后,将选用的块料分类堆放。石材直立码放时应光面相对,倾斜度不大于15°,层间加垫,垛高不超过 1.5M。4.及时上报材料检验报告,并通知监理、甲方进行验收。5.根据石材干挂工程施工情况,需备有:冲击钻、电焊机、小型台式砂轮、裁改大理石用砂轮、手枪钻、塑料软管、铁制水平尺、方尺、底尺、盒尺、靠尺板、线坠、木楔子、全套剪裁机、开刀、灰板、小铲、木抹子、铁抹子、细钢丝刷、灰板、铅丝等各种工具。三、施工条件1、结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工饰面板所需要的水、电源等。2、外墙弹好 50CM 水平线。3、脚手架或吊篮提前搭设好,宜选用双排架子,其竖杆及拉杆等应离开门窗口角150~200MM。架子的步高要符合施工要求。4、有门窗套的必须把门窗、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸的余量)。同时要用 1:3 水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。5、花岗石进场后应堆放于室内,下垫方木。核对数量、规格。6、大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后方可按样板工艺操作施工。7、对进场的石料应进行验收,颜色不均匀时应进行选择,必要时进行试拼编号。四、施工工序流程 石材干挂施工工序流程:五、施工工艺 1. 基层处理:①...
