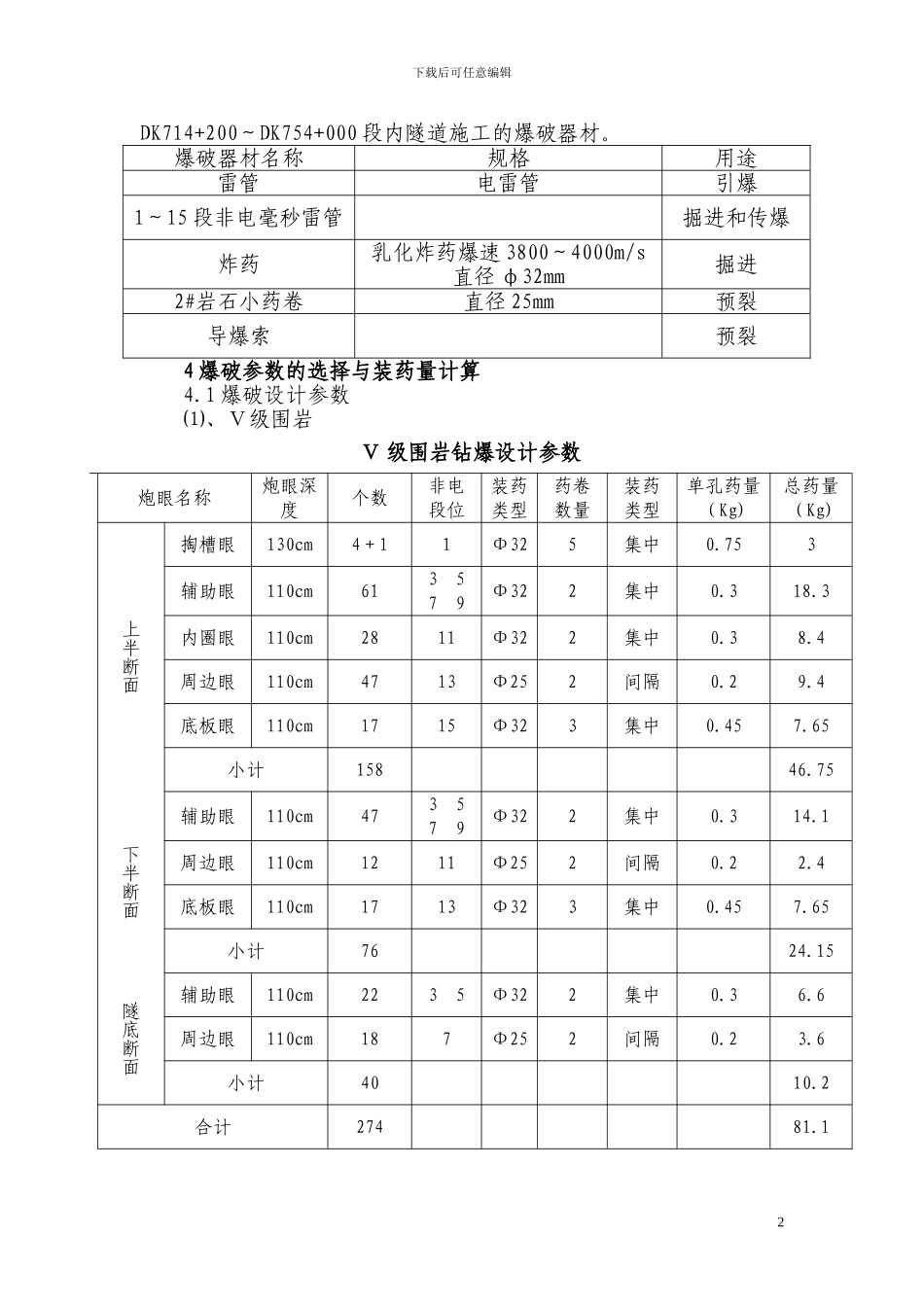

下载后可任意编辑隧道钻爆施工专项方案1 编制依据⑴、兰渝铁路隧道设计图纸;⑵、《爆破安全规程》(GB6722-2024);⑶ 、 《 铁 路 隧 道 钻 爆 法 施 工 工 序 及 作 业 指 南 》 ( TZ231-2024);⑷、公安部《爆破作业人员安全技术考核标准》;2 工程概况2
1 工程简况新建兰渝铁路(广元至重庆段),路线从广元、苍溪、阆中、南部、南充后,分别经渭沱、广安接入重庆枢纽
本标段施工任务:DK692+200~DK714+200 段内的所有隧道,共9 座,隧道全长 5931m,其中Ⅲ级围岩 620m,Ⅳ级围岩 1240m,Ⅴ级围岩 5064m
2 地质情况本段沿线出露第四系全新坡残积、坡崩积、坡洪积、冲洪积粉质黏土、块石土等,下伏基岩为白垩系剑门关组、侏罗系上统蓬莱镇组、遂宁组砂岩、泥岩
管段内岩层产状较平缓,局部有扭曲现象,节未见断裂构造,发育宽缓褶皱,地质构造简单
本段分布的不良地质有松软土、危岩落石,部分泥岩具膨胀性,沿线隧道均为低瓦斯隧道
3 隧道开挖施工方法隧道正洞Ⅴ级围岩地段采纳大拱脚台阶法开挖,光面爆破,非电毫秒雷管起爆,电雷管引爆,开挖进尺控制在 0
8m 左右,Ⅳ级围岩地段采纳台阶法开挖,光面爆破,非电起爆毫秒雷管,电雷管引爆,开挖进尺控制在 1
Ⅲ级围岩地段采纳台阶法开挖,光面爆破,非电起爆毫秒雷管,电雷管引爆,开挖进尺控制在 3
挖掘机、装载机配合大型载重自卸车运输至弃碴场
Ⅲ 级、Ⅳ级、Ⅴ级围岩均采纳简易凿岩台架风枪钻爆作业
开挖后必须及时支护,避开围岩长时间暴露,根据量测结果适时施作二次衬砌
3 爆破方案及器材的选择3

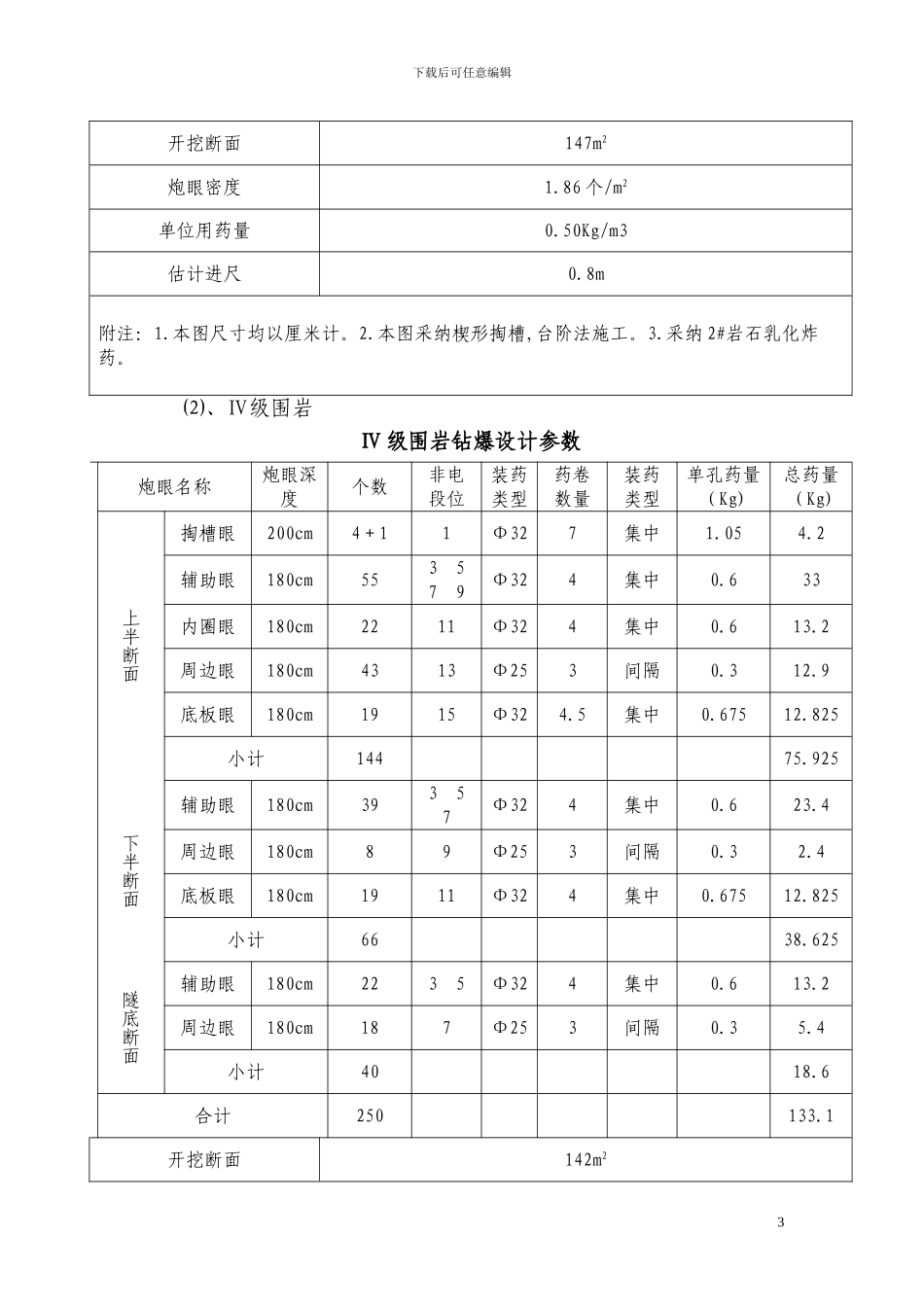

1 爆破方案选择⑴、根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼加深 20cm,采纳楔形掏槽
