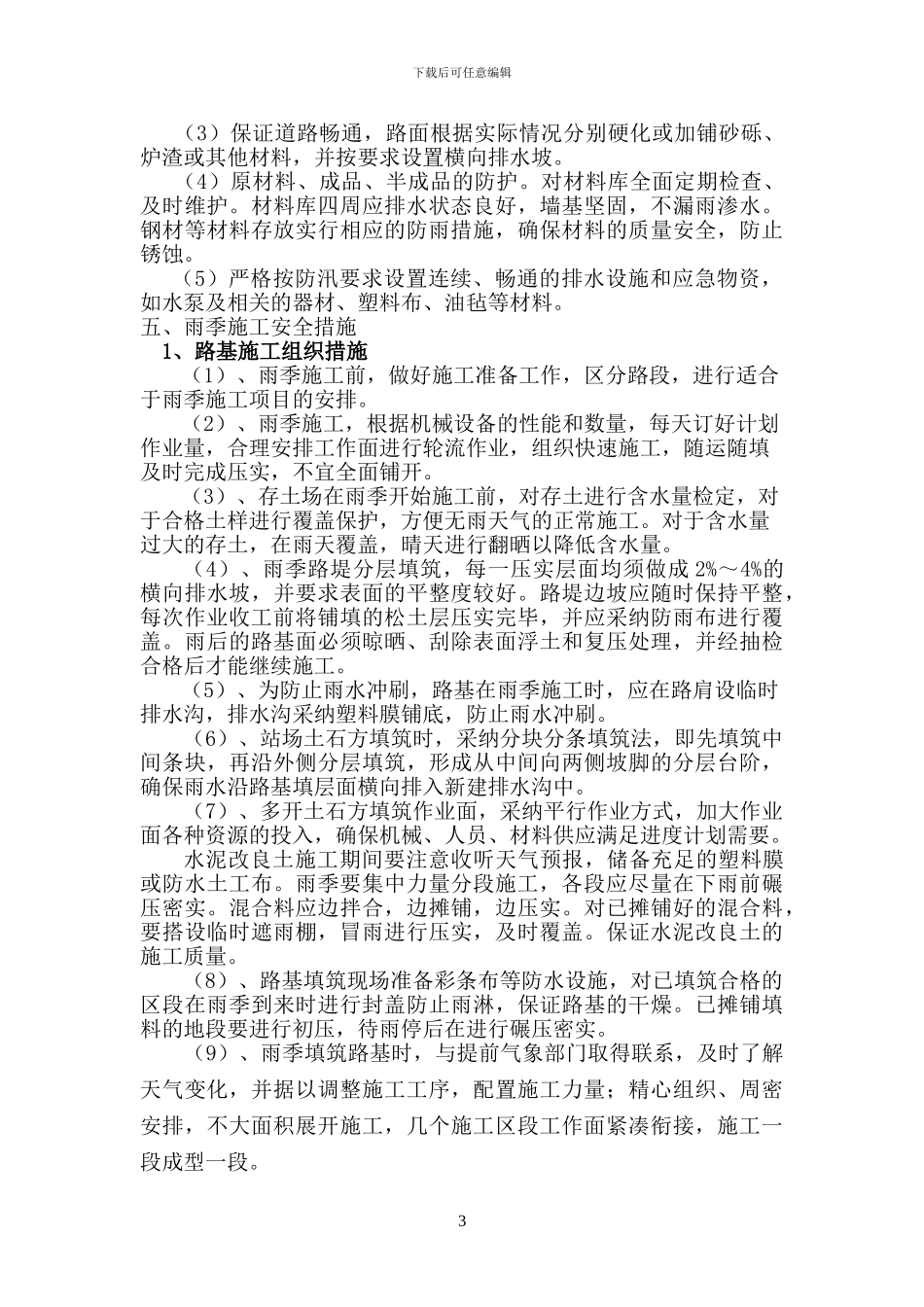

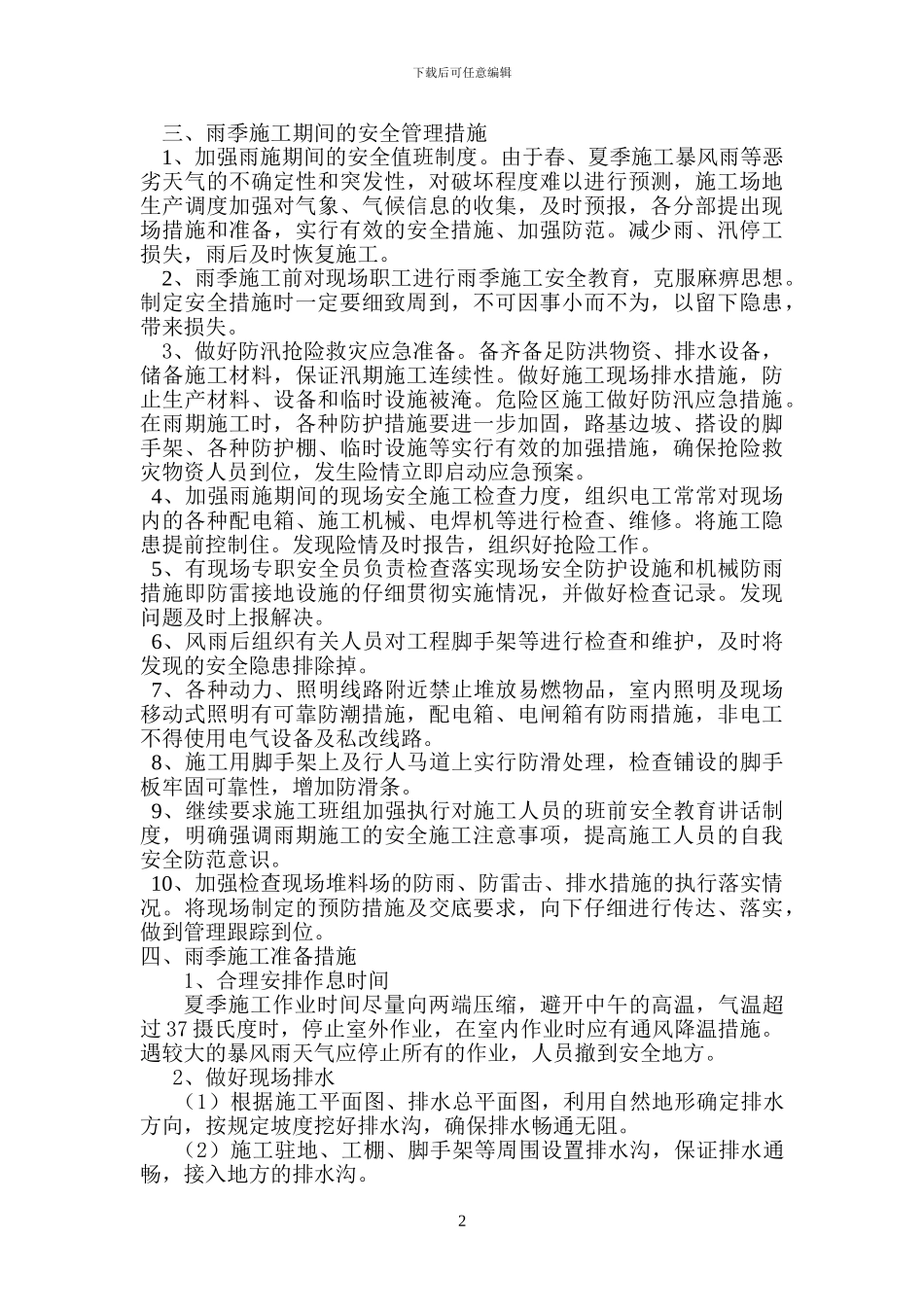

1下载后可任意编辑新建石家庄至济南铁路客运专线工程 SJZ-7 标段雨季安全施工方案春、夏季施工面临雨多、风大、高温等不利的环境因素影响,并能直接危及生产安全,给企业带来无法估量的损失
因此科学合理组织施工,实行安全技术措施,积极应对雨期施工面临的各种危险状况对提高抗风险能力、保障企业生产安全全,具有重大意义
同时春、夏季高温多雨,是事故的易发期、多发期,也是防范事故的关键时期
为全面做好当前的安全生产工作,做好防高温、防汛、防火、防触电、防食物中毒、防雷击、防坍塌、防高处坠落等事故,积极做好春、夏季安全生产工作,坚决遏制重特大事故的发生,现制定如下雨季和汛期施工安全措施及应急预案
一、工程概况中铁一局承建的 SJZ-7 标段起讫里程为:改 DK364+723
73(含)~改 DK395+949
41(不含),正线全长约 31
线路跨越山东省德州市禹城市和齐河县,其中禹城市境内 12
929km,线路经过辛店镇、梁家镇、来凤镇 3 个乡镇,10 个自然村,跨越丰收河、幸福河、土马河、禹临河等 4 主要河流;齐河县境内 18
297km,线路经过大黄乡、宣章镇、安头乡 3 个乡镇,15 个自然村,跨越徒骇河、老赵牛河、晏黄沟等 3 条主要河流
线路跨越禹王路、S316 省道、晏黄路等 3 条主要地方道路
本项目属暖温带大陆季风气候,四季分明,干湿季节明显,光照充足
春季干旱多风;夏季盛行偏南风,炎热多雨;秋季天气晴爽,冷暖适中;冬季多偏北风,寒冷干燥
年平均气温 13
3℃,年平均降水量 555
5 毫米,历史单次最大降雨量 121
无霜期长,年平均无霜期 202 天,全年日照 2546
2 小时,年平均风速 2
5 米/秒,最多风向为西南偏南风
年平均蒸发量 1884
8 毫米,年雷暴日数 23 天
本项目的雨季施工重点是地下水水位高,土壤湿度大,地基承
