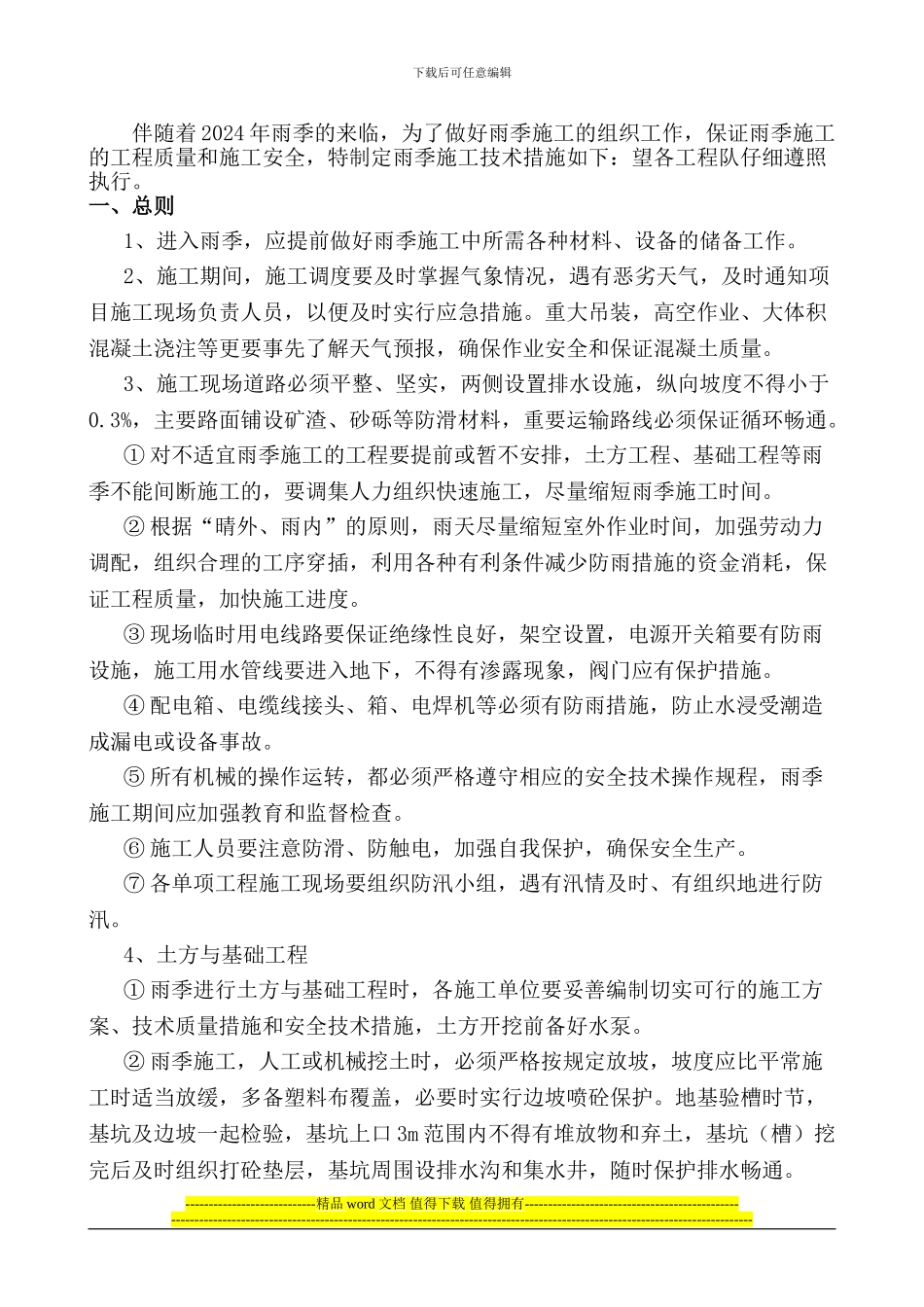

下载后可任意编辑西安市长安区兴隆街道沣惠初中南北教学楼雨季施工方案编制: 审批: 审核: 陕西兴龙建设集团有限公司沣惠初中教学楼工程项目部雨季施工专项技术方案----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑伴随着 2024 年雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工技术措施如下:望各工程队仔细遵照执行
一、总则1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作
2、施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时实行应急措施
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量
3、施工现场道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于0
3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证循环畅通
① 对不适宜雨季施工的工程要提前或暂不安排,土方工程、基础工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间
② 根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度
③ 现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施
④ 配电箱、
