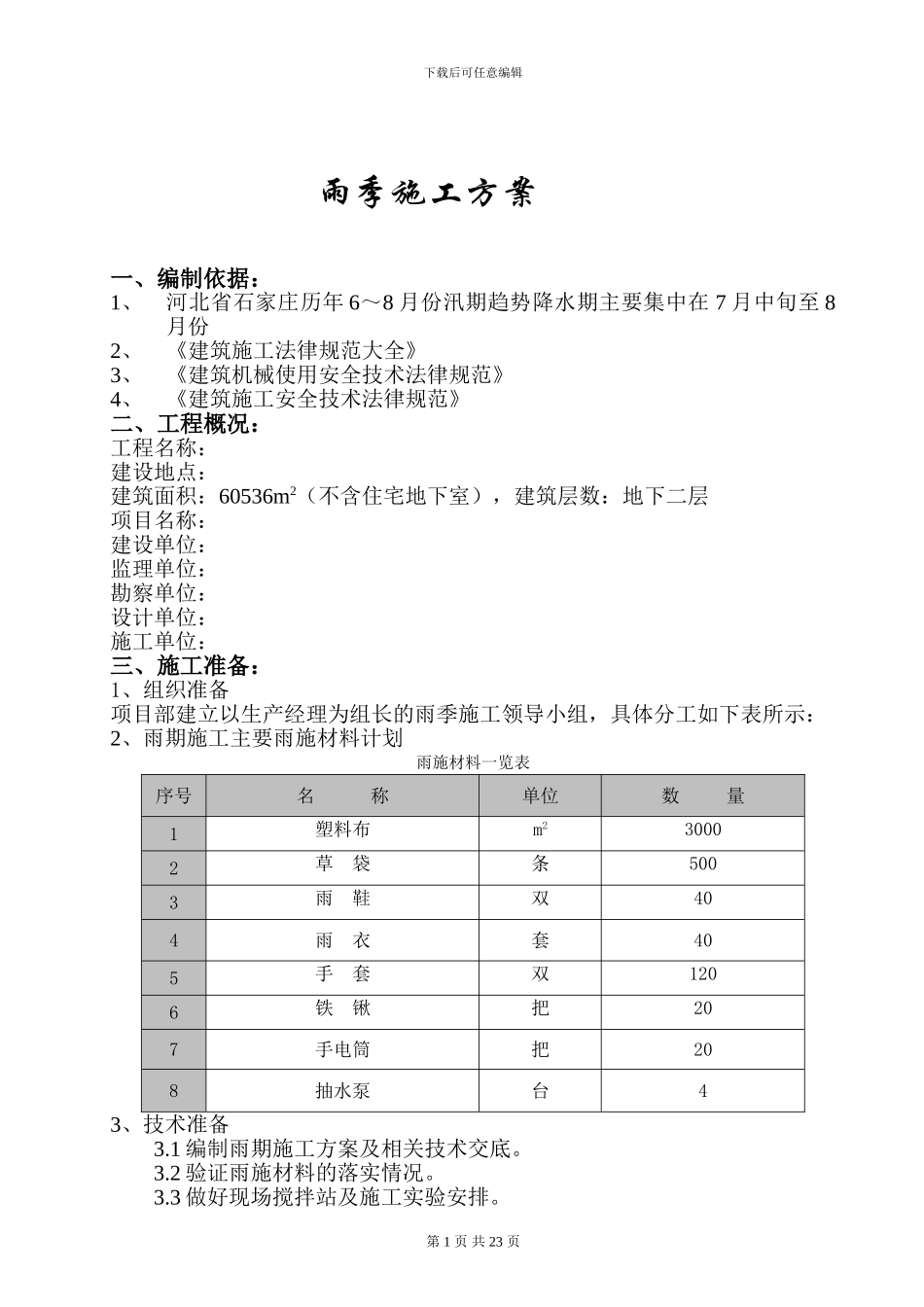

下载后可任意编辑雨季施工方案一、编制依据:1、河北省石家庄历年 6~8 月份汛期趋势降水期主要集中在 7 月中旬至 8月份 2、《建筑施工法律规范大全》3、《建筑机械使用安全技术法律规范》4、《建筑施工安全技术法律规范》二、工程概况:工程名称: 建设地点:建筑面积:60536m2(不含住宅地下室),建筑层数:地下二层项目名称: 建设单位:监理单位:勘察单位: 设计单位:施工单位: 三、施工准备:1、组织准备项目部建立以生产经理为组长的雨季施工领导小组,具体分工如下表所示:2、雨期施工主要雨施材料计划雨施材料一览表序号名 称单位数 量1塑料布m230002草 袋条5003雨 鞋双404雨 衣套405手 套双1206铁 锹把207手电筒把208抽水泵台43、技术准备3
1 编制雨期施工方案及相关技术交底
2 验证雨施材料的落实情况
3 做好现场搅拌站及施工实验安排
第 1 页 共 23 页下载后可任意编辑4、生产部门准备工作4

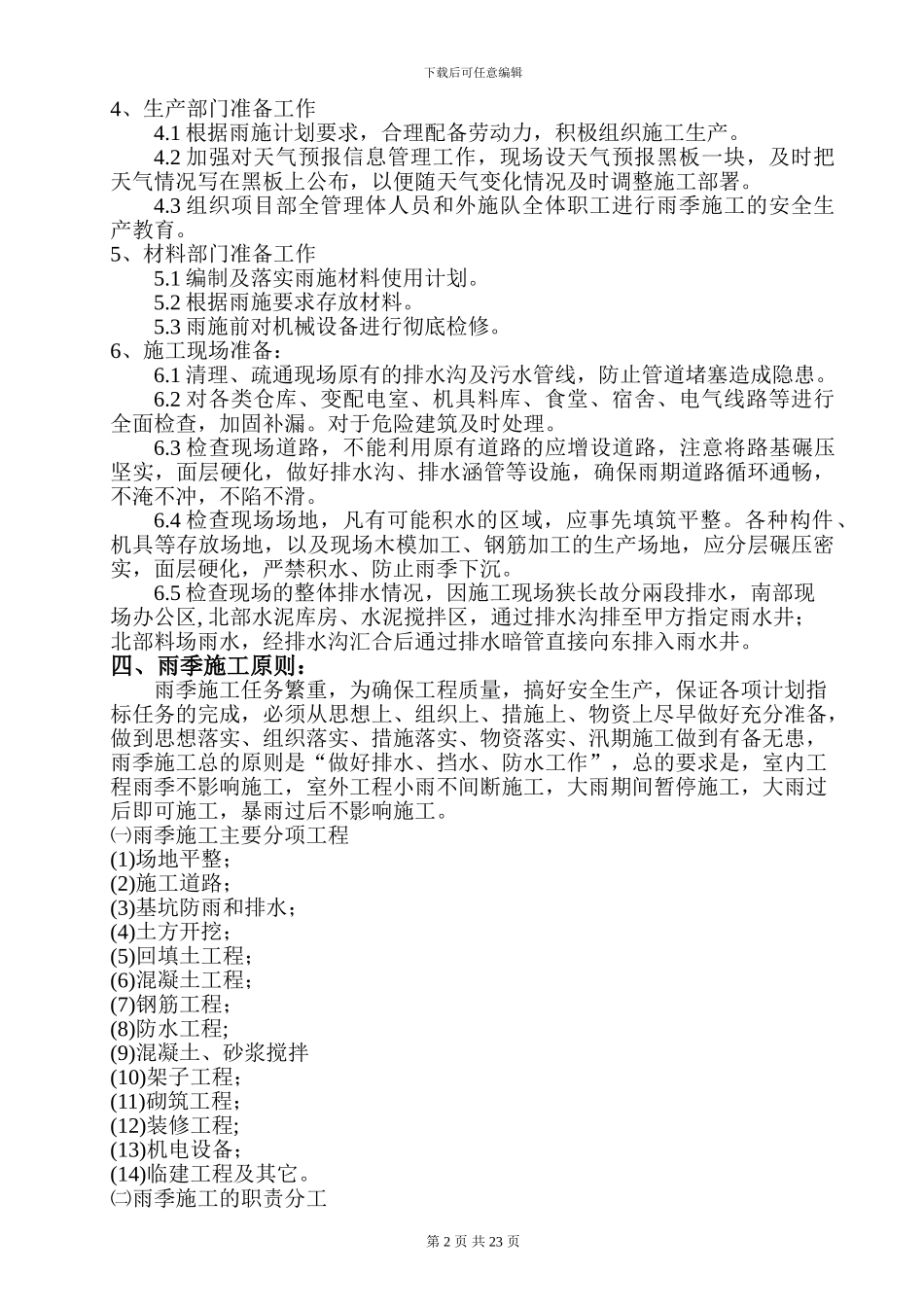

1 根据雨施计划要求,合理配备劳动力,积极组织施工生产
2 加强对天气预报信息管理工作,现场设天气预报黑板一块,及时把天气情况写在黑板上公布,以便随天气变化情况及时调整施工部署
3 组织项目部全管理体人员和外施队全体职工进行雨季施工的安全生产教育
5、材料部门准备工作5
1 编制及落实雨施材料使用计划
2 根据雨施要求存放材料
3 雨施前对机械设备进行彻底检修
6、施工现场准备:6
1 清理、疏通现场原有的排水沟及污水管线,防止管道堵塞造成隐患
2 对各类仓库、变配电室、机具料库、食堂、宿舍、电气线路等进行全面检查,加固补漏
对于危险建筑及时处理
3 检查现场道路,不能利用原有道路的应增设道路,注意将路基碾压坚实,面层硬化,做好排水沟、排水涵管等设施,确保雨期道路循环通畅,不淹不冲,不陷不滑

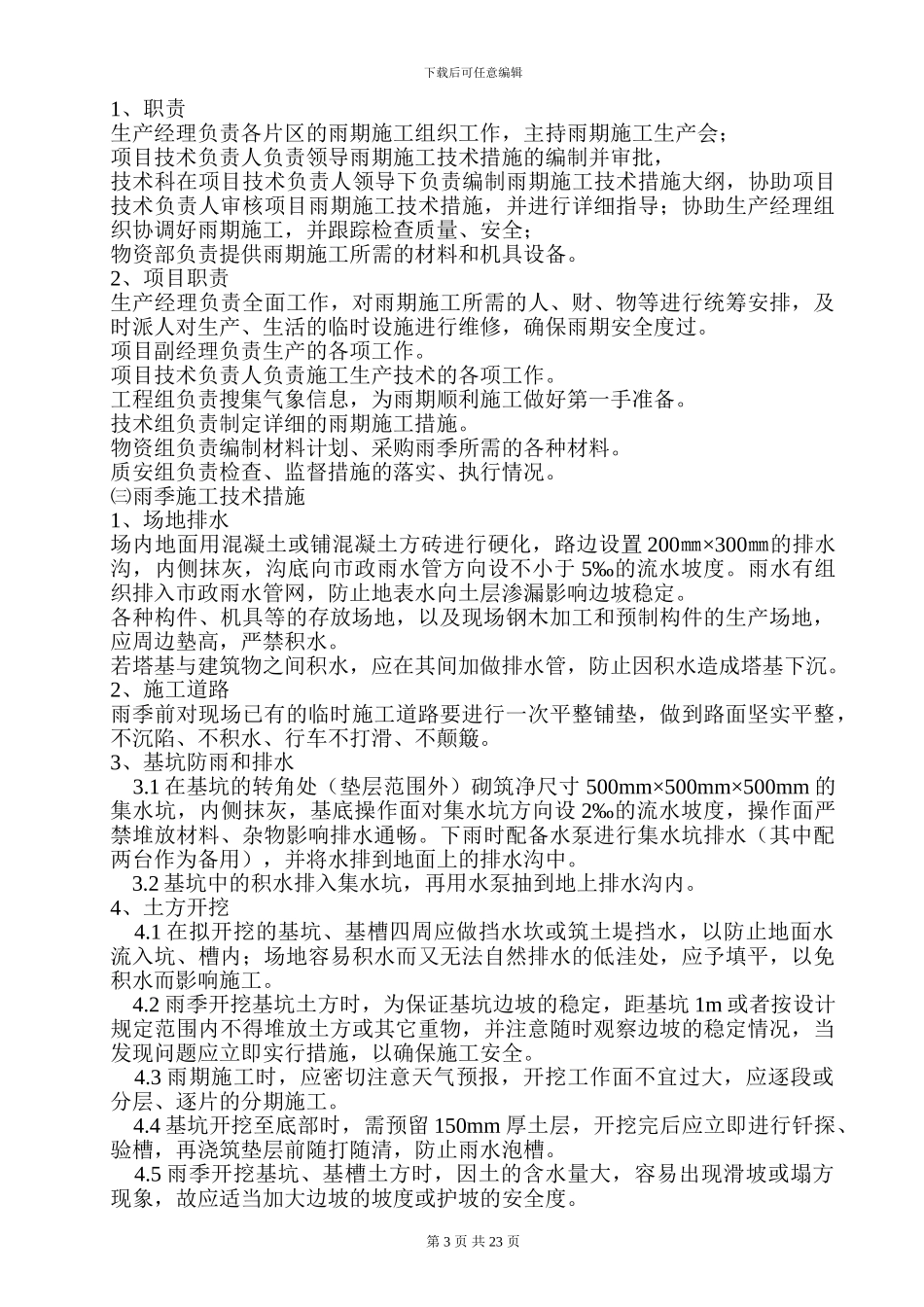

4 检查现场场地,凡有可
