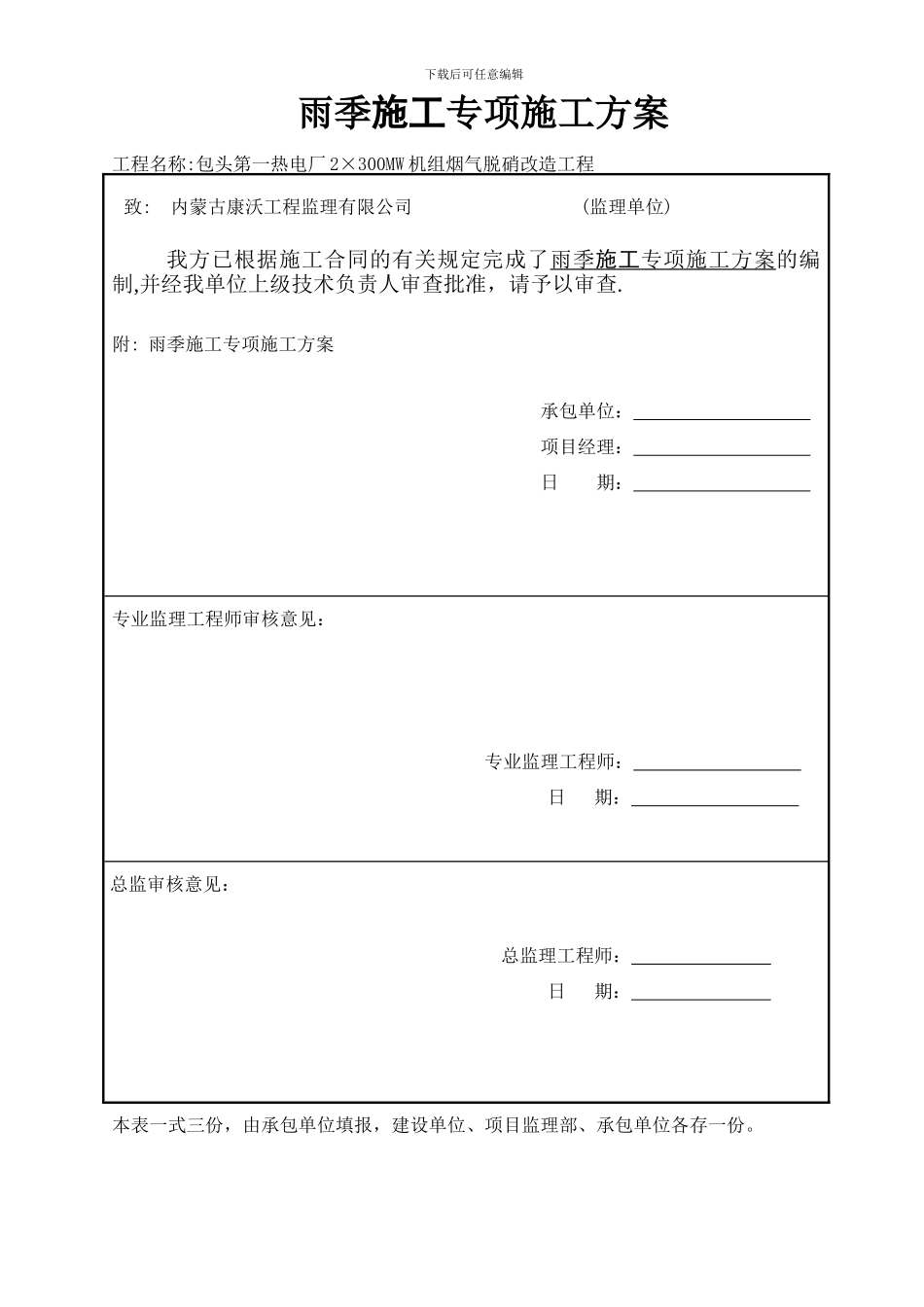

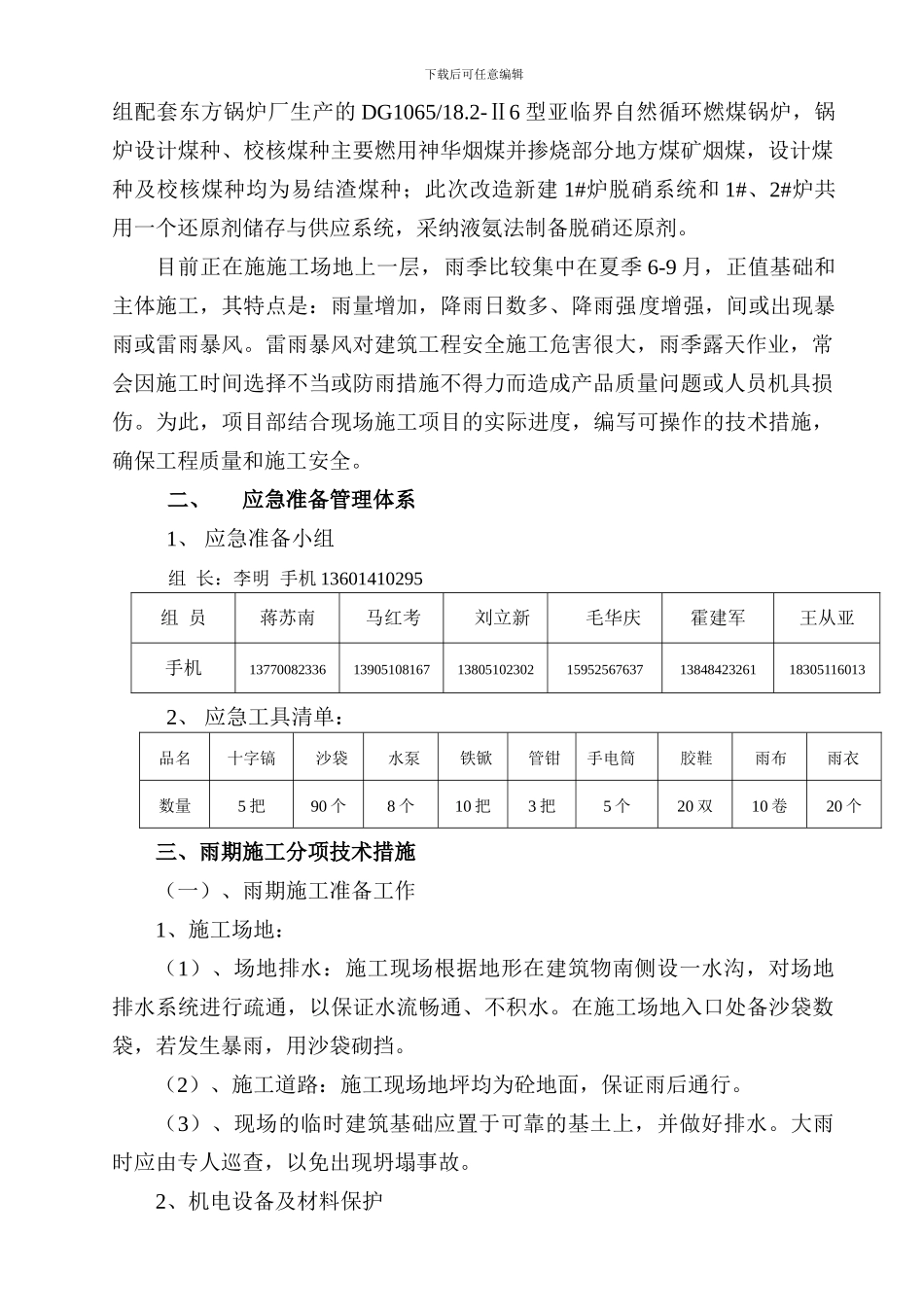

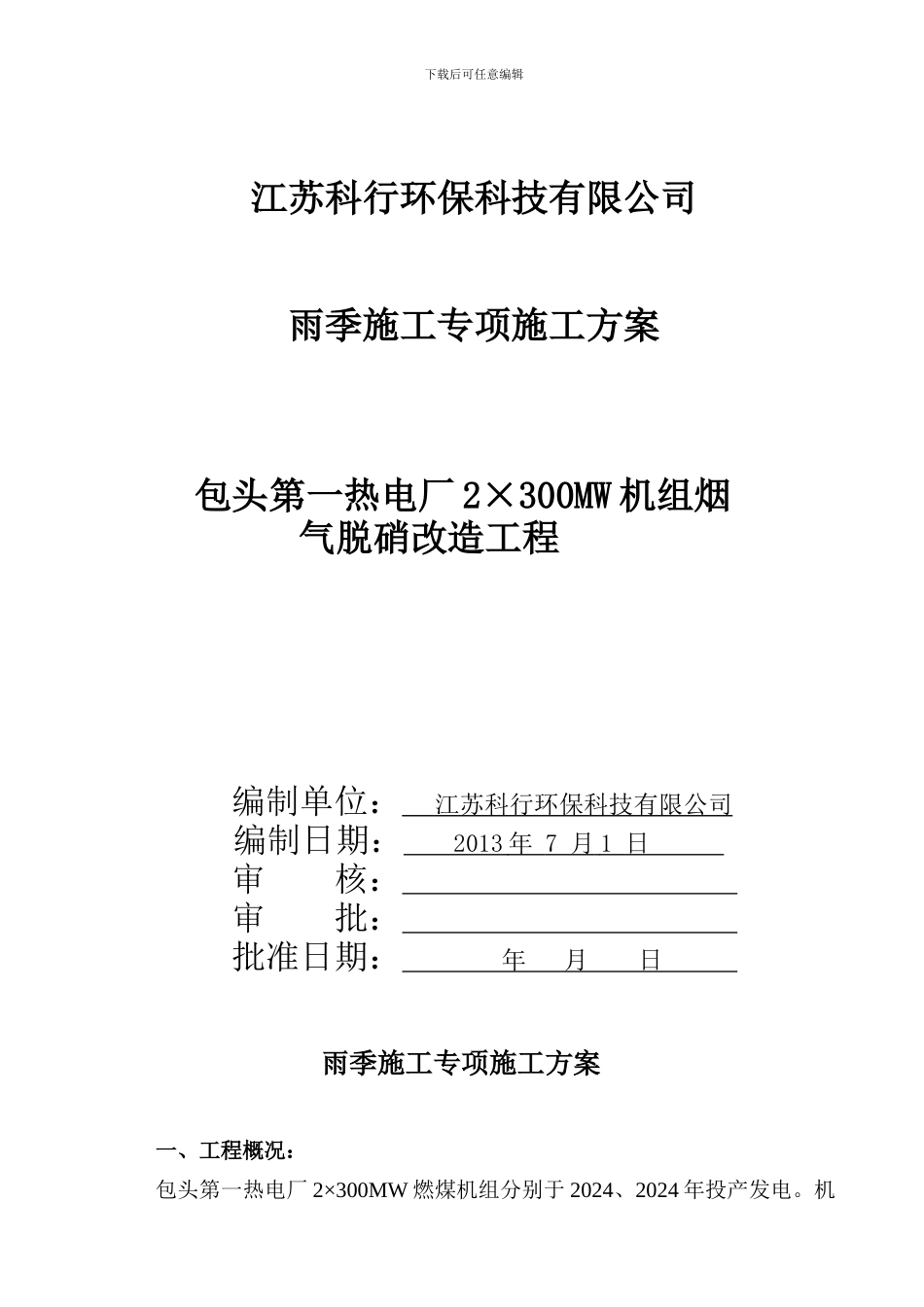

下载后可任意编辑雨季施工专项施工方案工程名称:包头第一热电厂 2×300MW 机组烟气脱硝改造工程致: 内蒙古康沃工程监理有限公司 (监理单位)我方已根据施工合同的有关规定完成了雨季 施工 专项施工方案 的编制,并经我单位上级技术负责人审查批准,请予以审查.附: 雨季施工专项施工方案承包单位: 项目经理: 日 期: 专业监理工程师审核意见:专业监理工程师: 日 期: 总监审核意见: 总监理工程师: 日 期: 本表一式三份,由承包单位填报,建设单位、项目监理部、承包单位各存一份。下载后可任意编辑江苏科行环保科技有限公司雨季施工专项施工方案包头第一热电厂 2×300MW 机组烟气脱硝改造工程编制单位: 江苏科行环保科技有限公司 编制日期: 2013 年 7 月 1 日 审 核: 审 批: 批准日期: 年 月 日 雨季施工专项施工方案一、工程概况:包头第一热电厂 2×300MW 燃煤机组分别于 2024、2024 年投产发电。机下载后可任意编辑组配套东方锅炉厂生产的 DG1065/18.2-Ⅱ6 型亚临界自然循环燃煤锅炉,锅炉设计煤种、校核煤种主要燃用神华烟煤并掺烧部分地方煤矿烟煤,设计煤种及校核煤种均为易结渣煤种;此次改造新建 1#炉脱硝系统和 1#、2#炉共用一个还原剂储存与供应系统,采纳液氨法制备脱硝还原剂。目前正在施施工场地上一层,雨季比较集中在夏季 6-9 月,正值基础和主体施工,其特点是:雨量增加,降雨日数多、降雨强度增强,间或出现暴雨或雷雨暴风。雷雨暴风对建筑工程安全施工危害很大,雨季露天作业,常会因施工时间选择不当或防雨措施不得力而造成产品质量问题或人员机具损伤。为此,项目部结合现场施工项目的实际进度,编写可操作的技术措施,确保工程质量和施工安全。二、应急准备管理体系1、 应急准备小组组 长:李明 手机 13601410295 组 员蒋苏南马红考刘立新毛华庆霍建军王从亚手机1377008233613905108167138051023021595256763713848423261183051160132、 应急工具清单:品名十字镐沙袋水泵铁锨管钳手电筒胶鞋雨布雨衣数量5 把90 个8 个10 把3 把5 个20 双10 卷20 个三、雨期施工分项技术措施(一)、雨期施工准备工作1、施工场地:(1)、场地排水:施工现场根据地形在建筑物南侧设一水沟,对场地排水系统进行疏通,以保证水流畅通、不积水。在施工场地入口处备沙袋数袋,若发生暴雨,用沙袋砌挡。(2)、施工道路:施工现场地坪均为砼地面,保证雨后通行。(3)...
