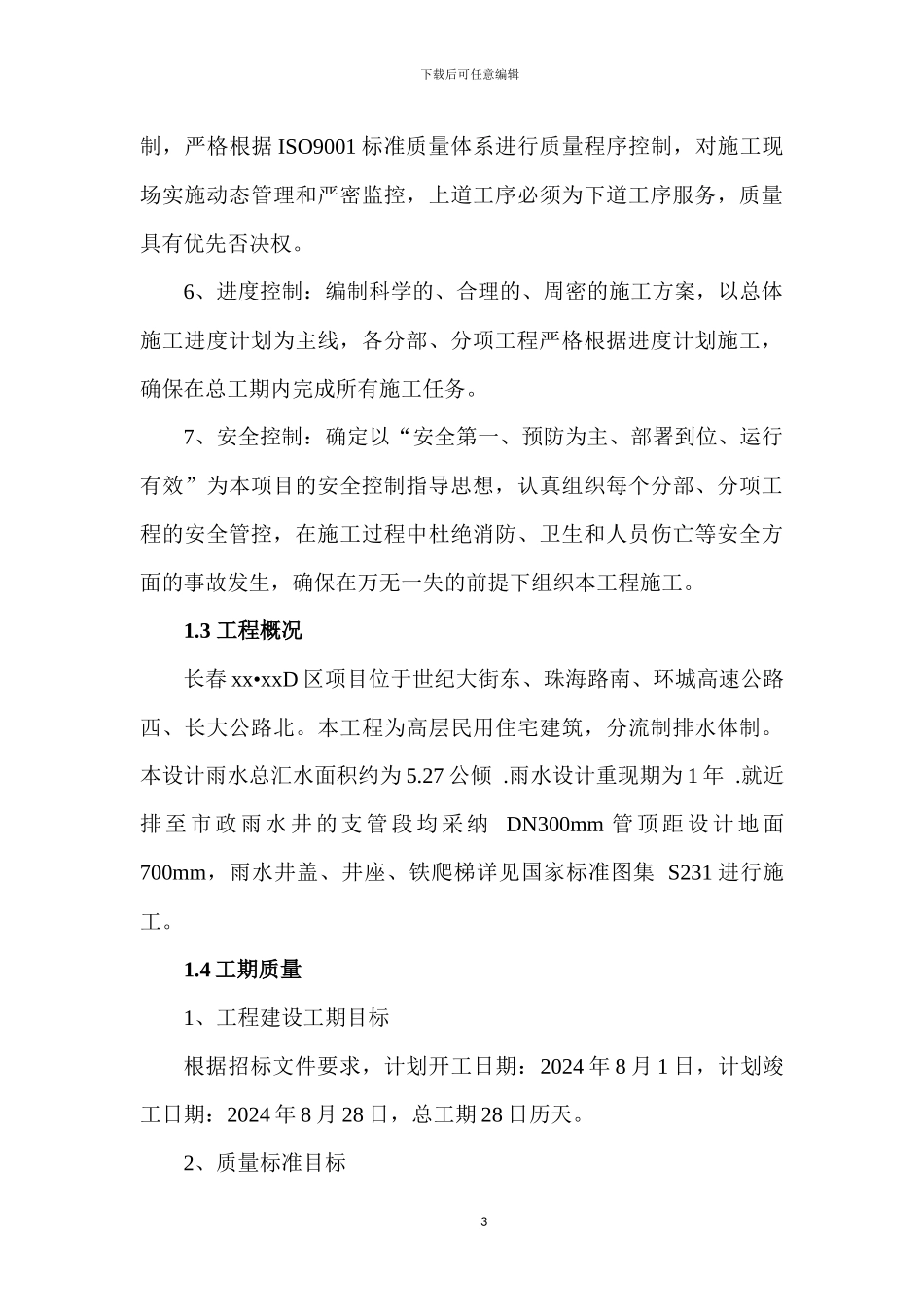

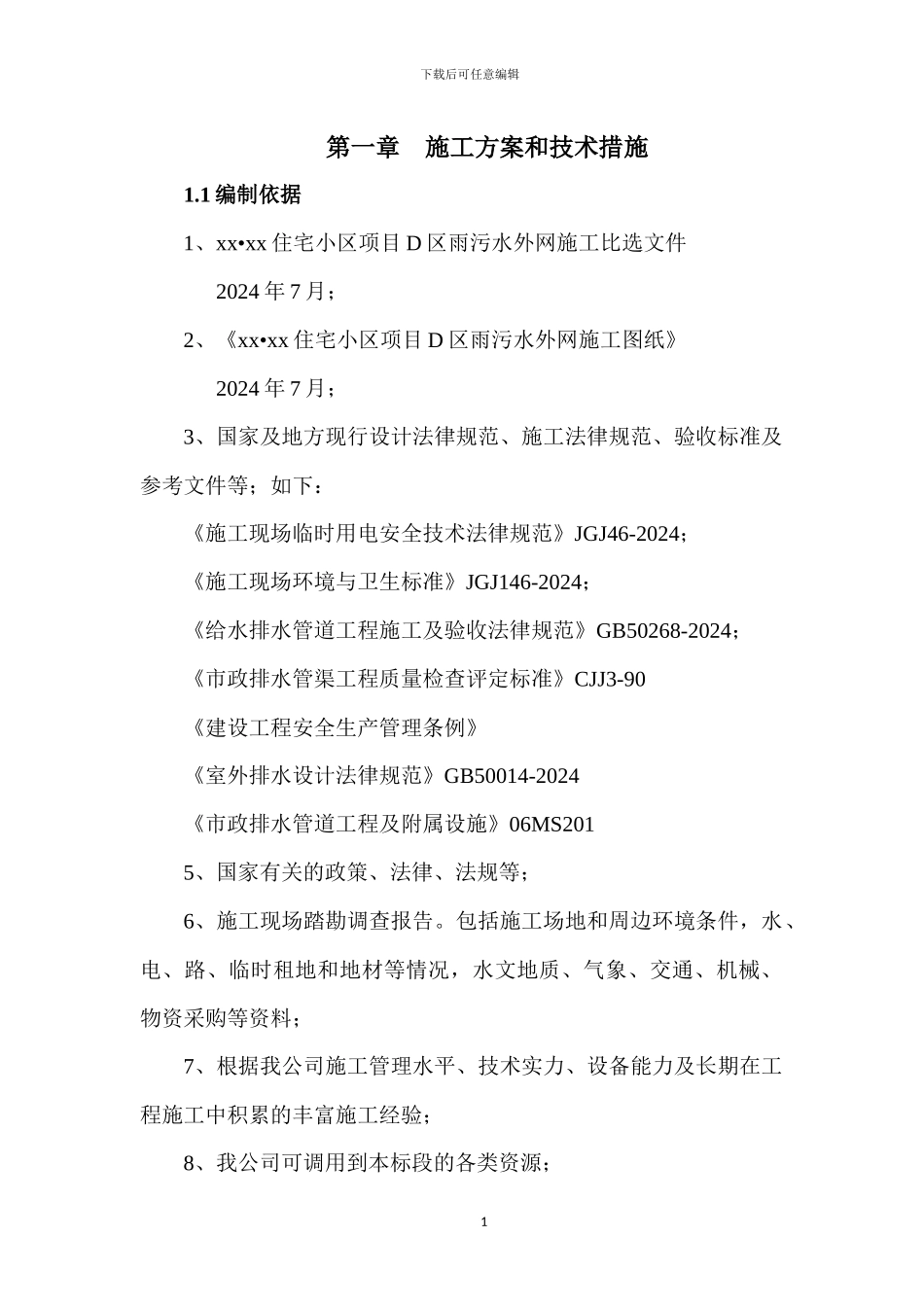

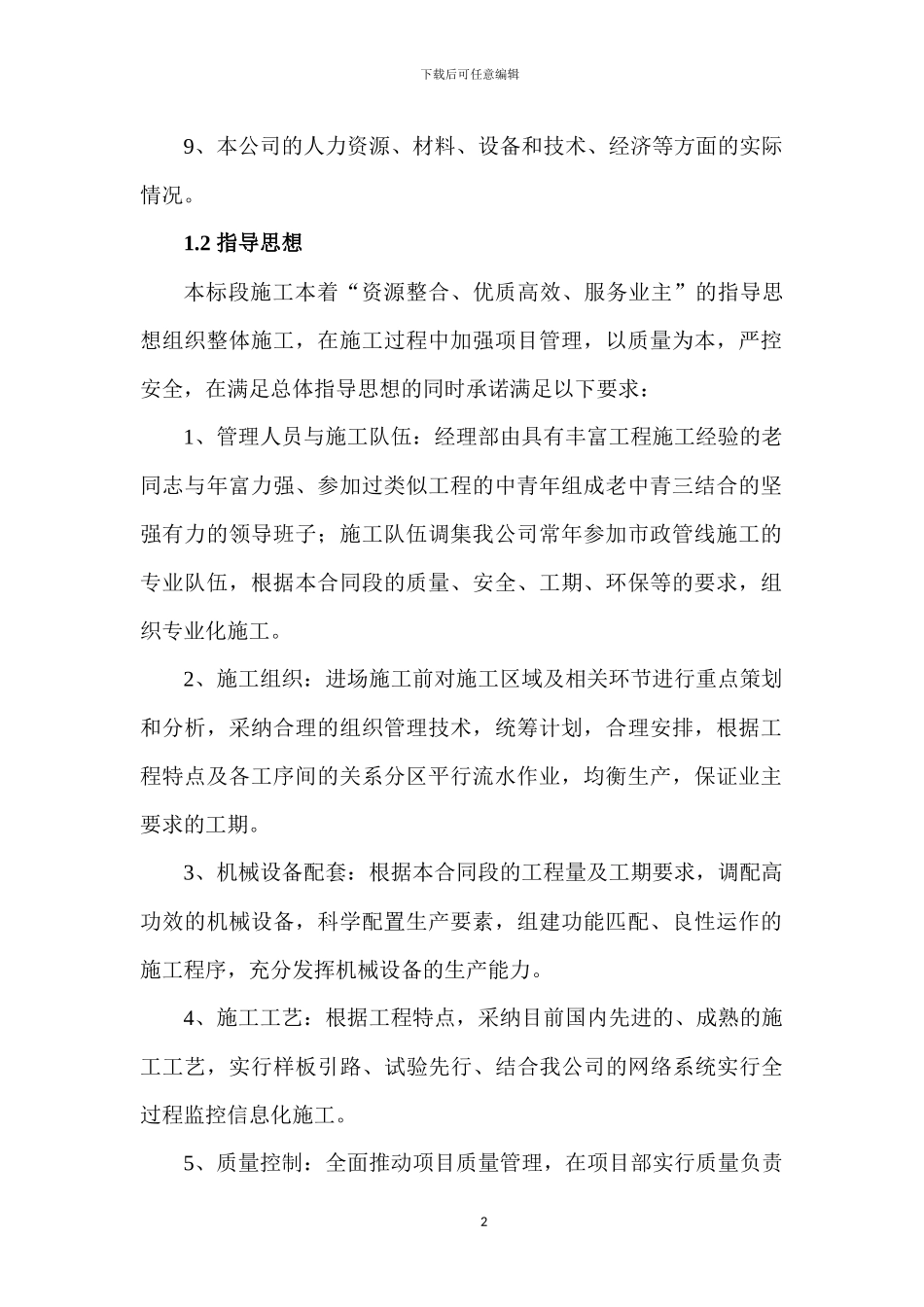

下载后可任意编辑第一章 施工方案和技术措施1.1 编制依据1、xx•xx 住宅小区项目 D 区雨污水外网施工比选文件2024 年 7 月;2、《xx•xx 住宅小区项目 D 区雨污水外网施工图纸》2024 年 7 月;3、国家及地方现行设计法律规范、施工法律规范、验收标准及参考文件等;如下:《施工现场临时用电安全技术法律规范》JGJ46-2024;《施工现场环境与卫生标准》JGJ146-2024;《给水排水管道工程施工及验收法律规范》GB50268-2024;《市政排水管渠工程质量检查评定标准》CJJ3-90《建设工程安全生产管理条例》《室外排水设计法律规范》GB50014-2024《市政排水管道工程及附属设施》06MS2015、国家有关的政策、法律、法规等;6、施工现场踏勘调查报告。包括施工场地和周边环境条件,水、电、路、临时租地和地材等情况,水文地质、气象、交通、机械、物资采购等资料;7、根据我公司施工管理水平、技术实力、设备能力及长期在工程施工中积累的丰富施工经验;8、我公司可调用到本标段的各类资源;1下载后可任意编辑9、本公司的人力资源、材料、设备和技术、经济等方面的实际情况。1.2 指导思想本标段施工本着“资源整合、优质高效、服务业主”的指导思想组织整体施工,在施工过程中加强项目管理,以质量为本,严控安全,在满足总体指导思想的同时承诺满足以下要求:1、管理人员与施工队伍:经理部由具有丰富工程施工经验的老同志与年富力强、参加过类似工程的中青年组成老中青三结合的坚强有力的领导班子;施工队伍调集我公司常年参加市政管线施工的专业队伍,根据本合同段的质量、安全、工期、环保等的要求,组织专业化施工。2、施工组织:进场施工前对施工区域及相关环节进行重点策划和分析,采纳合理的组织管理技术,统筹计划,合理安排,根据工程特点及各工序间的关系分区平行流水作业,均衡生产,保证业主要求的工期。3、机械设备配套:根据本合同段的工程量及工期要求,调配高功效的机械设备,科学配置生产要素,组建功能匹配、良性运作的施工程序,充分发挥机械设备的生产能力。4、施工工艺:根据工程特点,采纳目前国内先进的、成熟的施工工艺,实行样板引路、试验先行、结合我公司的网络系统实行全过程监控信息化施工。5、质量控制:全面推动项目质量管理,在项目部实行质量负责2下载后可任意编辑制,严格根据 ISO9001 标准质量体系进行质量程序控制,对施工现场实施动态管理和严密监控,上道工序必须为下道工序服务,质量具有优先否决权...
