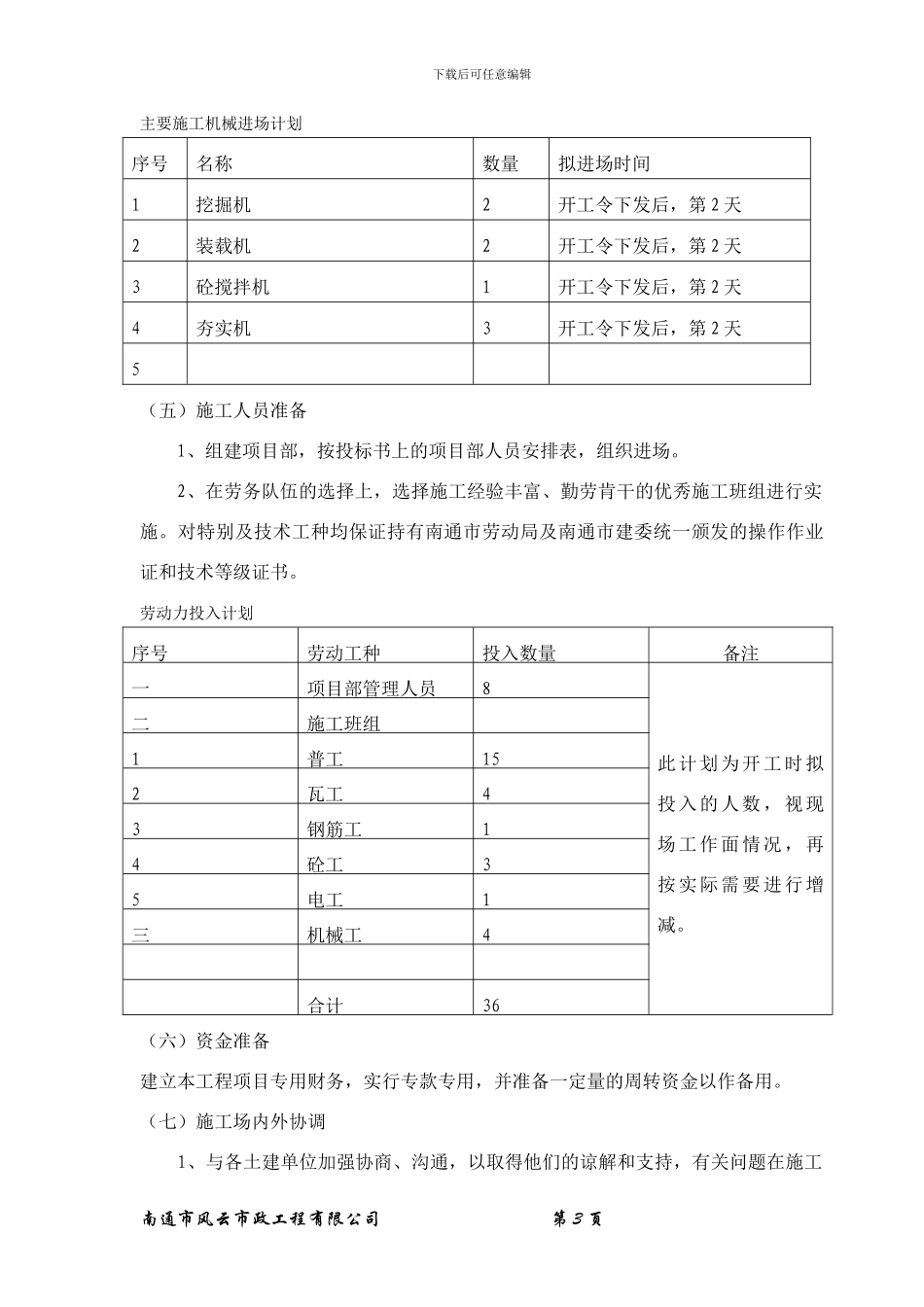

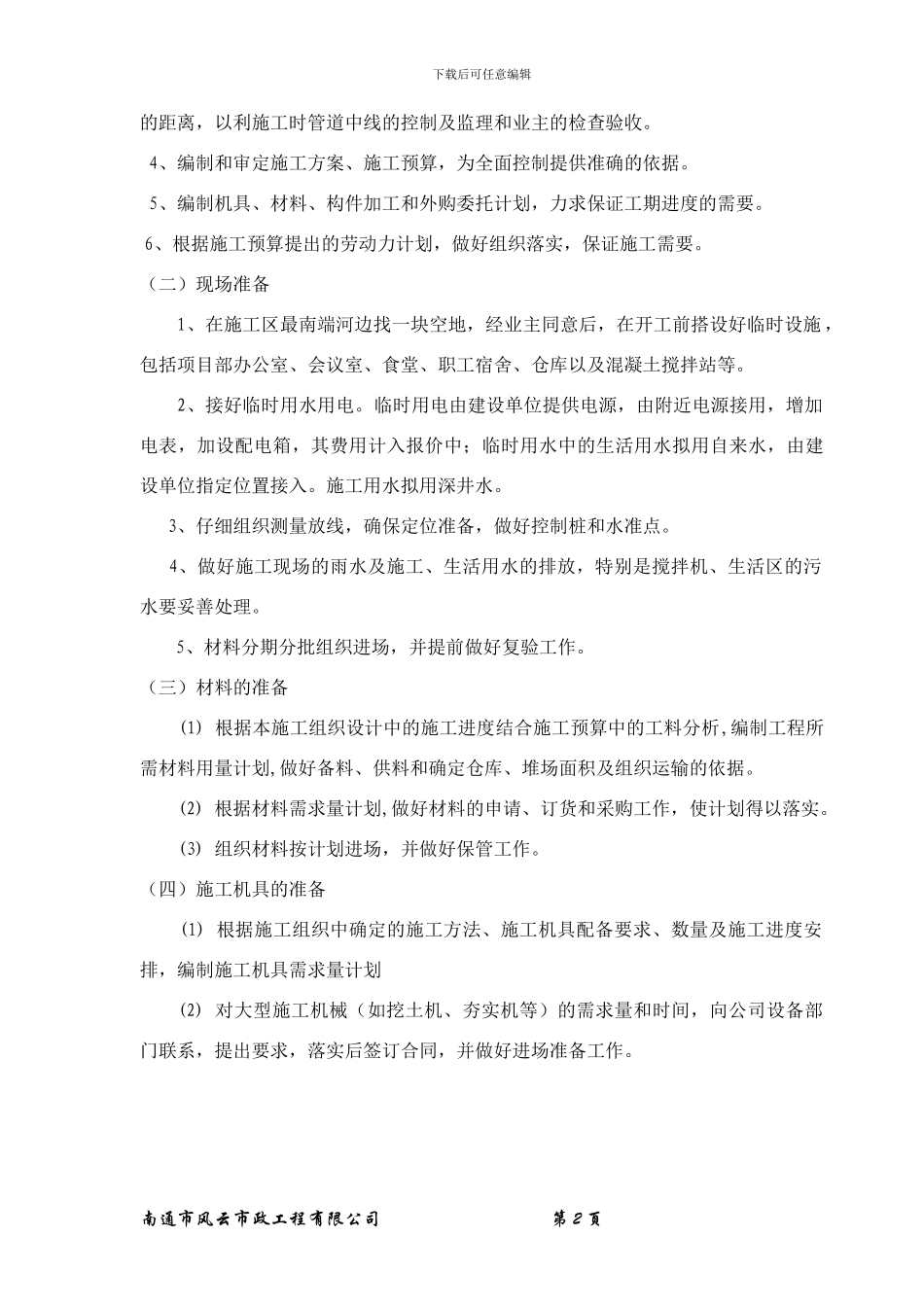

下载后可任意编辑雨、污水管道工程施工方案一、工程概况:雨水管道:φ200 硬聚氯乙烯双壁波纹管,绿化带内 3026 米,车行道下 365 米;φ315 硬聚氯乙烯双壁波纹管,绿化带内 2089 米,车行道下 278 米;φ400 硬聚氯乙烯双壁波纹管,绿化带内 555 米,车行道下 62 米;φ500 硬聚氯乙烯双壁波纹管,绿化带内 104 米;φ630 硬聚氯乙烯双壁波纹管,绿化带内 40 米;φ716 硬聚氯乙烯双壁波纹管绿化带内 87 米;φ800 硬聚氯乙烯双壁波纹管绿化带内 86 米。雨水检查井共计 209 座,雨水进水井 427 座。污水管道:φ250 硬聚氯乙烯双壁波纹管,绿化带内 2752 米,车行道下 75.4 米;φ315 硬聚氯乙烯双壁波纹管绿化带内 245 米;φ400 硬聚氯乙烯双壁波纹管绿化带内 631 米;污水检查井计 295 座,化粪池 20 座,隔油池 1 座。管材:室外排水管采纳硬聚氯乙烯双壁波纹管,橡胶圈连接,管道位于车行道下时,管材的环向弯曲刚度不小于 8kn/m2,位于绿化带内时,不小于 4 kn/m2,位于车行道下管顶覆土厚度小于 0.7m 的管道及小区水景水池下敷设排水管需采纳混凝土坞邦,宽度为管径+0.5m,厚度为 20cm。检查井:检查井采纳塑料排水检查井,污水井采纳有流槽检查井,雨水井采纳有沉泥室检查井,井盖上需注明“雨水”,“污水”,车行道上采纳防护井盖,绿化带采纳非防护井盖。500 以上(包括 500)管的雨水井改为砖砌。,原设计塑料成品雨水进水井改为砖砌雨水进水口,盖板为树脂盖板。管道基础采纳砂砾垫层基础,垫层厚度不小于 10cm。雨水口井采纳砖砌单篦雨水口井。化粪池采纳一体玻璃钢化粪池。二、施工准备(一)技术准备1、熟悉、会审施工图,力求将图纸中的问题解决在施工前。2、将雨污水井按一定的顺序编号确保不重复,以利施工时不混淆及资料的正确描述。3、在从业主方拷贝来的施工总平面图上,标注出雨污水井位相对房屋转角或特征点南通市风云市政工程有限公司 第 1 页下载后可任意编辑的距离,以利施工时管道中线的控制及监理和业主的检查验收。 4、编制和审定施工方案、施工预算,为全面控制提供准确的依据。 5、编制机具、材料、构件加工和外购委托计划,力求保证工期进度的需要。 6、根据施工预算提出的劳动力计划,做好组织落实,保证施工需要。(二)现场准备1、在施工区最南端河边找一块空地,经业主同意后,在开工前搭设好临时设施 ,包括项目部办公室、会议室、食堂...
