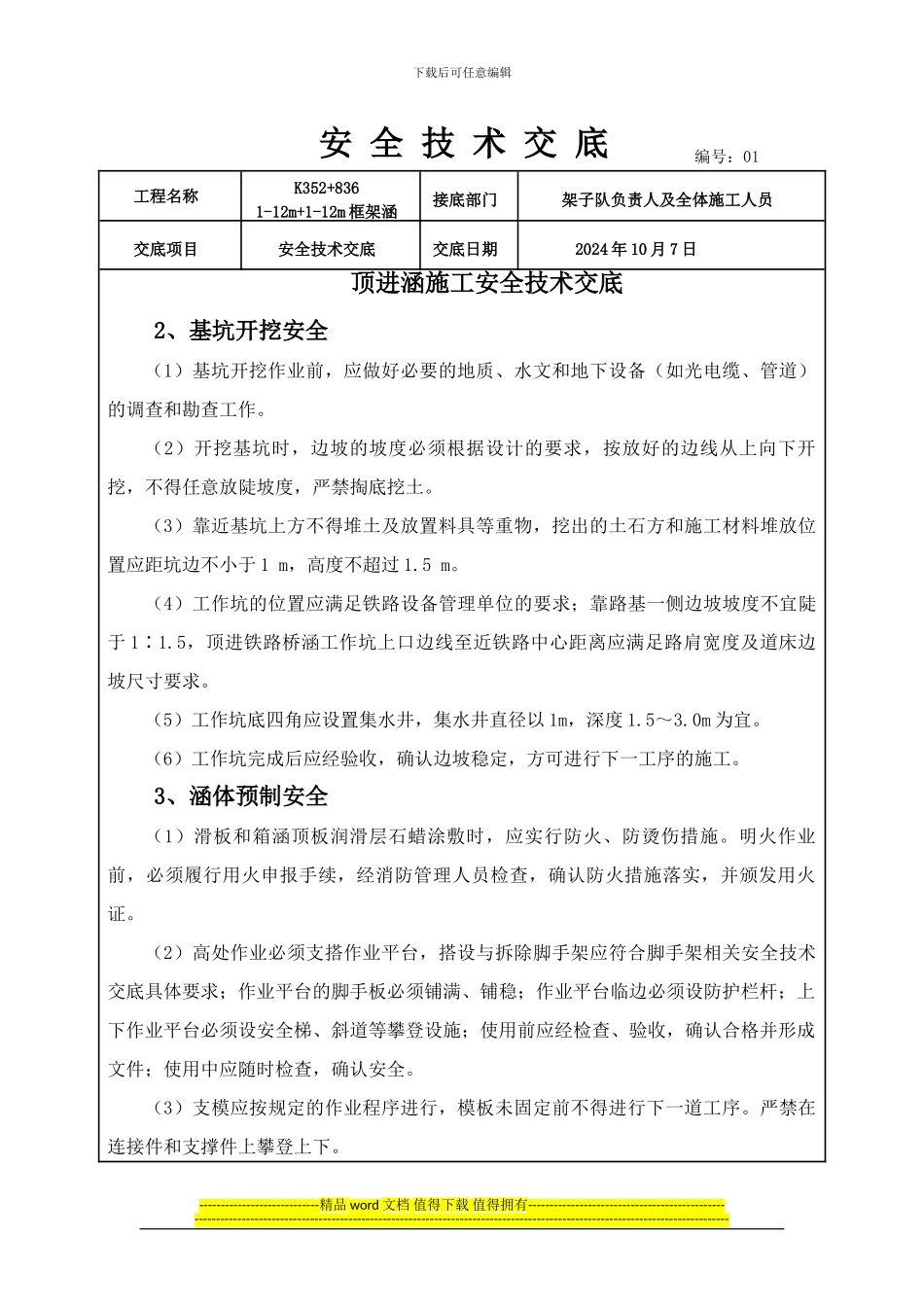

下载后可任意编辑 安 全 技 术 交 底 编号:01----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------工程名称K352+836 1-12m+1-12m 框架涵接底部门架子队负责人及全体施工人员交底项目安全技术交底交底日期2024 年 10 月 7 日顶进涵施工安全技术交底2、基坑开挖安全(1)基坑开挖作业前,应做好必要的地质、水文和地下设备(如光电缆、管道)的调查和勘查工作
(2)开挖基坑时,边坡的坡度必须根据设计的要求,按放好的边线从上向下开挖,不得任意放陡坡度,严禁掏底挖土
(3)靠近基坑上方不得堆土及放置料具等重物,挖出的土石方和施工材料堆放位置应距坑边不小于 1 m,高度不超过 1
(4)工作坑的位置应满足铁路设备管理单位的要求;靠路基一侧边坡坡度不宜陡于 1∶1
5,顶进铁路桥涵工作坑上口边线至近铁路中心距离应满足路肩宽度及道床边坡尺寸要求
(5)工作坑底四角应设置集水井,集水井直径以 1m,深度 1
(6)工作坑完成后应经验收,确认边坡稳定,方可进行下一工序的施工
3、涵体预制安全(1)滑板和箱涵顶板润滑层石蜡涂敷时,应实行防火、防烫伤措施
明火作业前,必须履行用火申报手续,经消防管理人员检查,确认防火措施落实,并颁发用火证
(2)高处作业必须支搭作业平台,搭设与拆除脚手架应符合脚手架相关安全技术交底具体要求;作业平台的脚手板必须铺满、铺稳;作业平台临边
