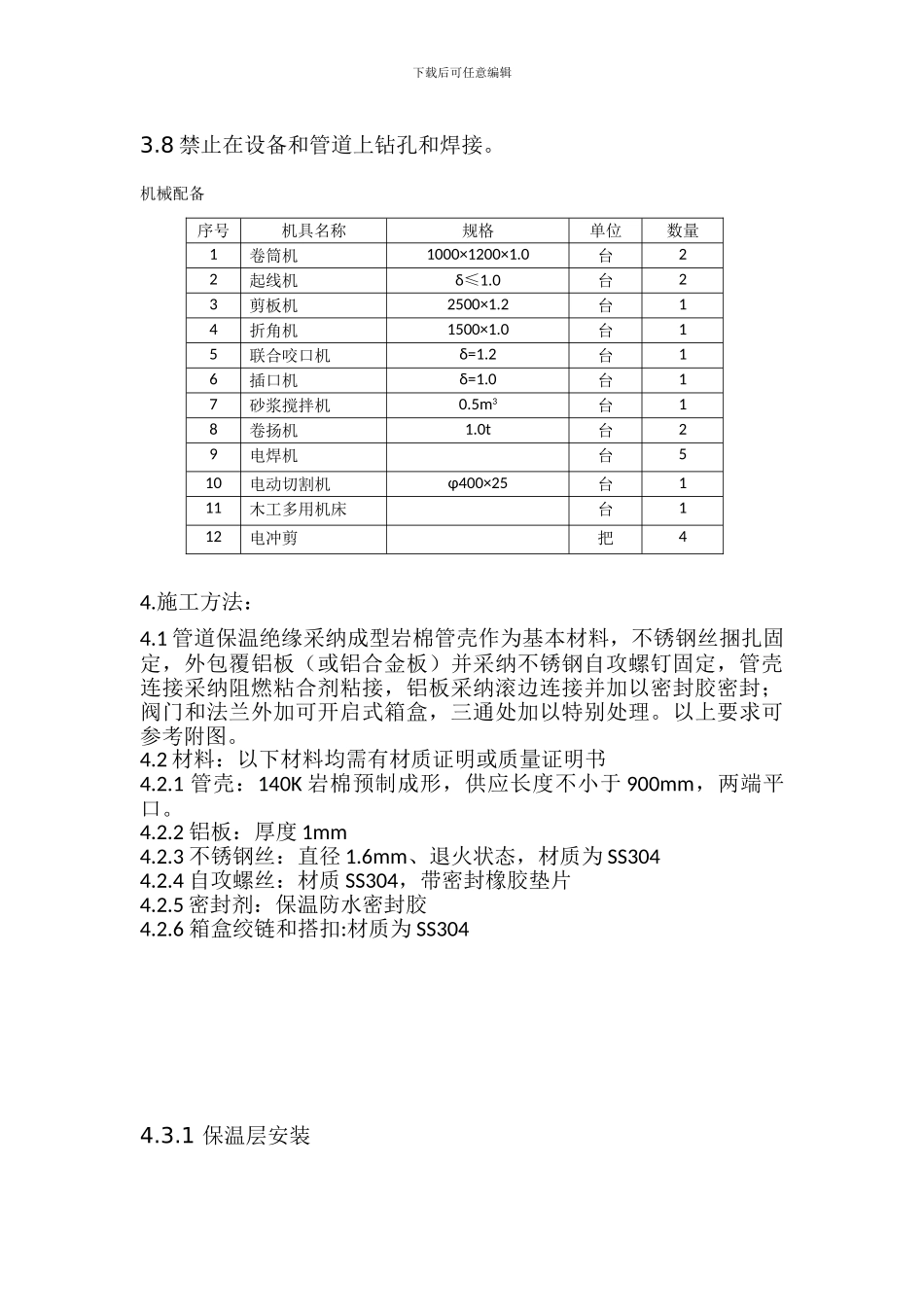

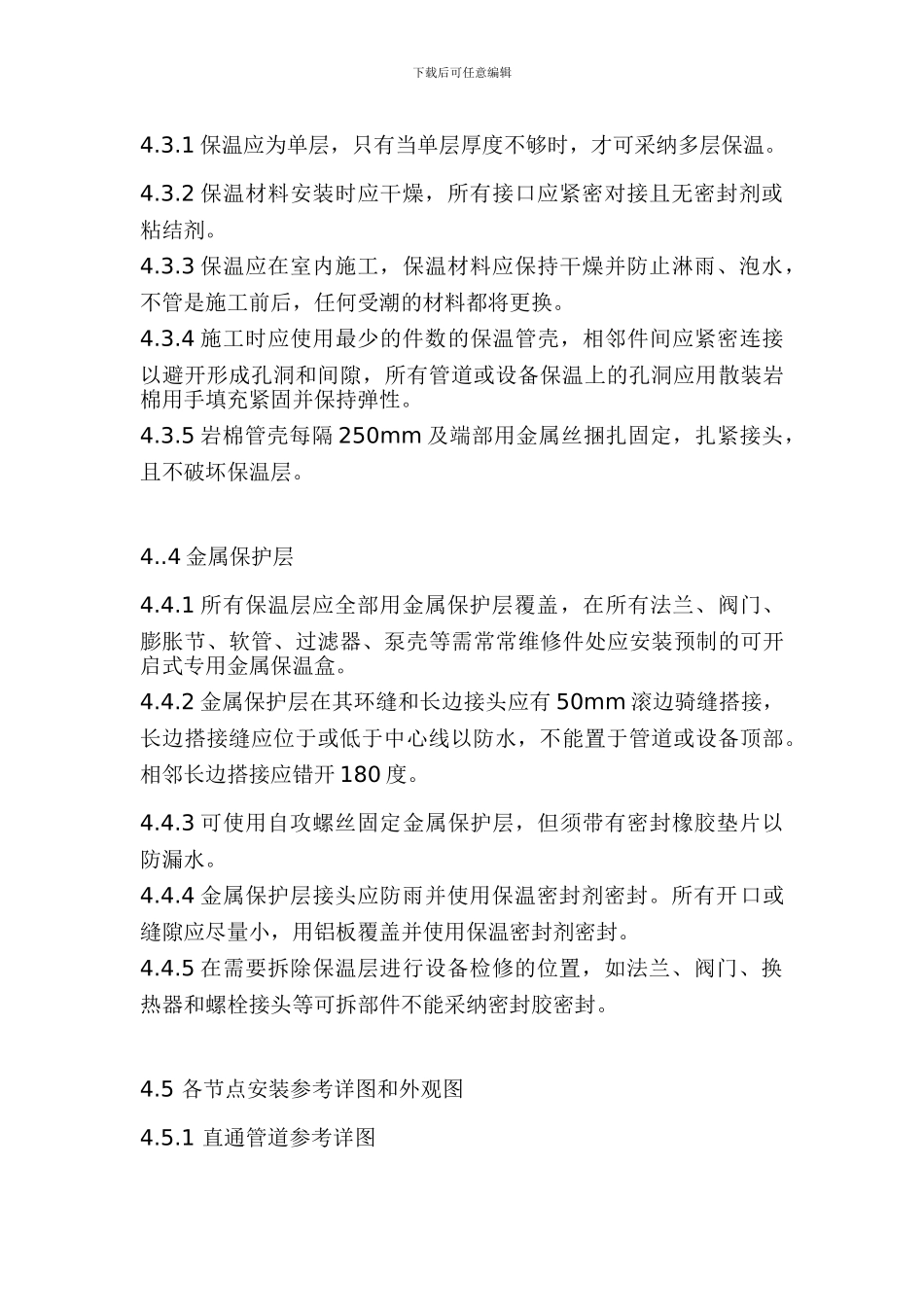

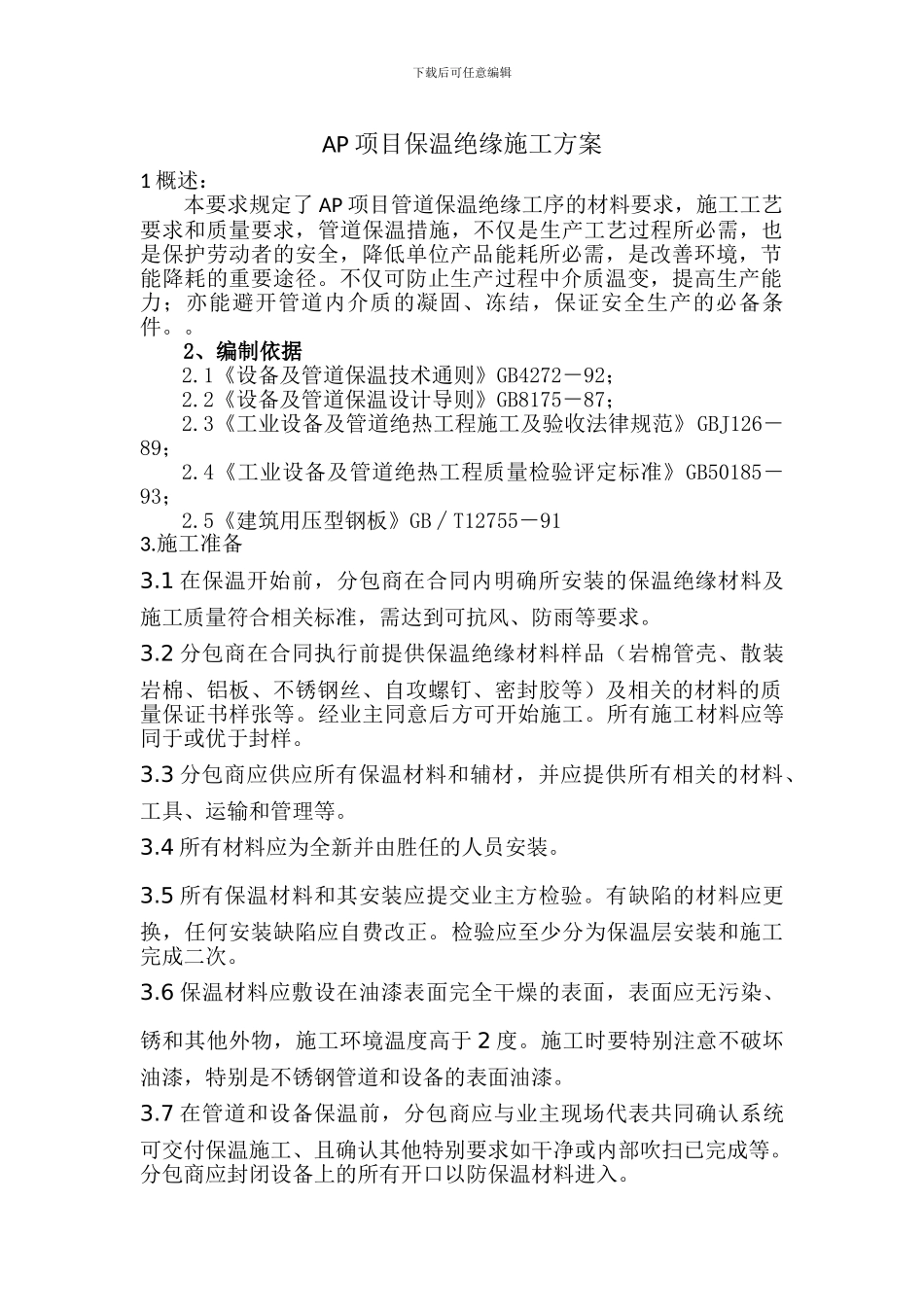

下载后可任意编辑AP 项目保温绝缘施工方案1 概述:本要求规定了 AP 项目管道保温绝缘工序的材料要求,施工工艺要求和质量要求,管道保温措施,不仅是生产工艺过程所必需,也是保护劳动者的安全,降低单位产品能耗所必需,是改善环境,节能降耗的重要途径。不仅可防止生产过程中介质温变,提高生产能力;亦能避开管道内介质的凝固、冻结,保证安全生产的必备条件。。2、编制依据2.1《设备及管道保温技术通则》GB4272-92;2.2《设备及管道保温设计导则》GB8175-87;2.3《工业设备及管道绝热工程施工及验收法律规范》GBJ126-89;2.4《工业设备及管道绝热工程质量检验评定标准》GB50185-93;2.5《建筑用压型钢板》GB∕T12755-913.施工准备 3.1 在保温开始前,分包商在合同内明确所安装的保温绝缘材料及施工质量符合相关标准,需达到可抗风、防雨等要求。3.2 分包商在合同执行前提供保温绝缘材料样品(岩棉管壳、散装岩棉、铝板、不锈钢丝、自攻螺钉、密封胶等)及相关的材料的质量保证书样张等。经业主同意后方可开始施工。所有施工材料应等同于或优于封样。3.3 分包商应供应所有保温材料和辅材,并应提供所有相关的材料、工具、运输和管理等。3.4 所有材料应为全新并由胜任的人员安装。3.5 所有保温材料和其安装应提交业主方检验。有缺陷的材料应更换,任何安装缺陷应自费改正。检验应至少分为保温层安装和施工完成二次。3.6 保温材料应敷设在油漆表面完全干燥的表面,表面应无污染、锈和其他外物,施工环境温度高于 2 度。施工时要特别注意不破坏油漆,特别是不锈钢管道和设备的表面油漆。3.7 在管道和设备保温前,分包商应与业主现场代表共同确认系统可交付保温施工、且确认其他特别要求如干净或内部吹扫已完成等。分包商应封闭设备上的所有开口以防保温材料进入。下载后可任意编辑3.8 禁止在设备和管道上钻孔和焊接。机械配备序号机具名称规格单位数量1卷筒机1000×1200×1.0台22起线机δ≤1.0台23剪板机2500×1.2台14折角机1500×1.0台15联合咬口机δ=1.2台16插口机δ=1.0台17砂浆搅拌机0.5m3台18卷扬机1.0t台29电焊机台510电动切割机φ400×25台111木工多用机床台112电冲剪把44.施工方法:4.1 管道保温绝缘采纳成型岩棉管壳作为基本材料,不锈钢丝捆扎固定,外包覆铝板(或铝合金板)并采纳不锈钢自攻螺钉固定,管壳连接采纳阻燃粘合剂粘接,铝板采纳滚边连接并加以密封胶密封;阀门和法兰外加可开启式箱盒,三通处加以特别...
