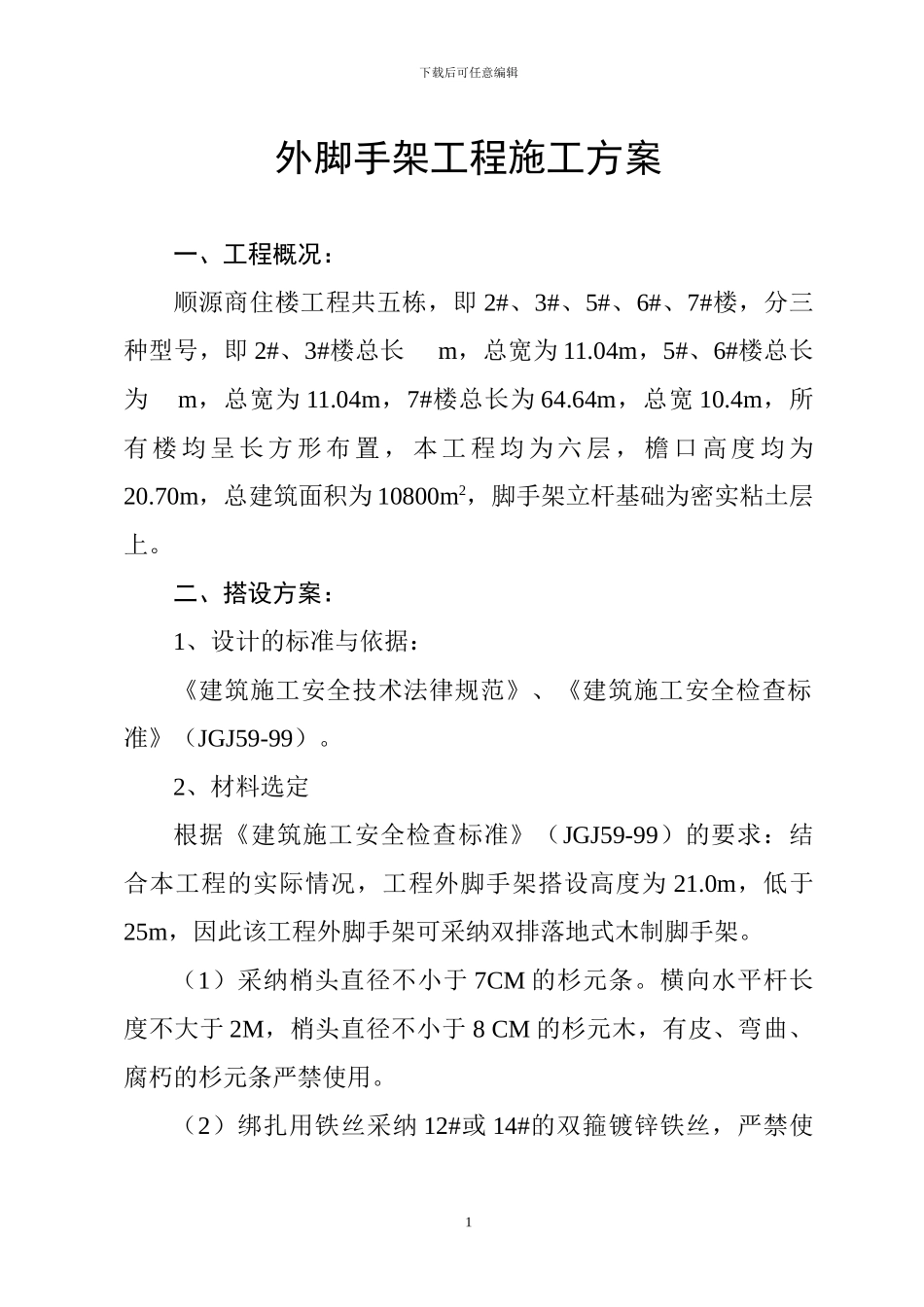

下载后可任意编辑外脚手架工程施工方案一、工程概况:顺源商住楼工程共五栋,即 2#、3#、5#、6#、7#楼,分三种型号,即 2#、3#楼总长 m,总宽为 11
04m,5#、6#楼总长为 m,总宽为 11
04m,7#楼总长为 64
64m,总宽 10
4m,所有 楼 均 呈 长 方 形 布 置 , 本 工 程 均 为 六 层 , 檐 口 高 度 均 为20
70m,总建筑面积为 10800m2,脚手架立杆基础为密实粘土层上
二、搭设方案:1、设计的标准与依据:《建筑施工安全技术法律规范》、《建筑施工安全检查标准》(JGJ59-99)
2、材料选定根据《建筑施工安全检查标准》(JGJ59-99)的要求:结合本工程的实际情况,工程外脚手架搭设高度为 21
0m,低于25m,因此该工程外脚手架可采纳双排落地式木制脚手架
(1)采纳梢头直径不小于 7CM 的杉元条
横向水平杆长度不大于 2M,梢头直径不小于 8 CM 的杉元木,有皮、弯曲、腐朽的杉元条严禁使用

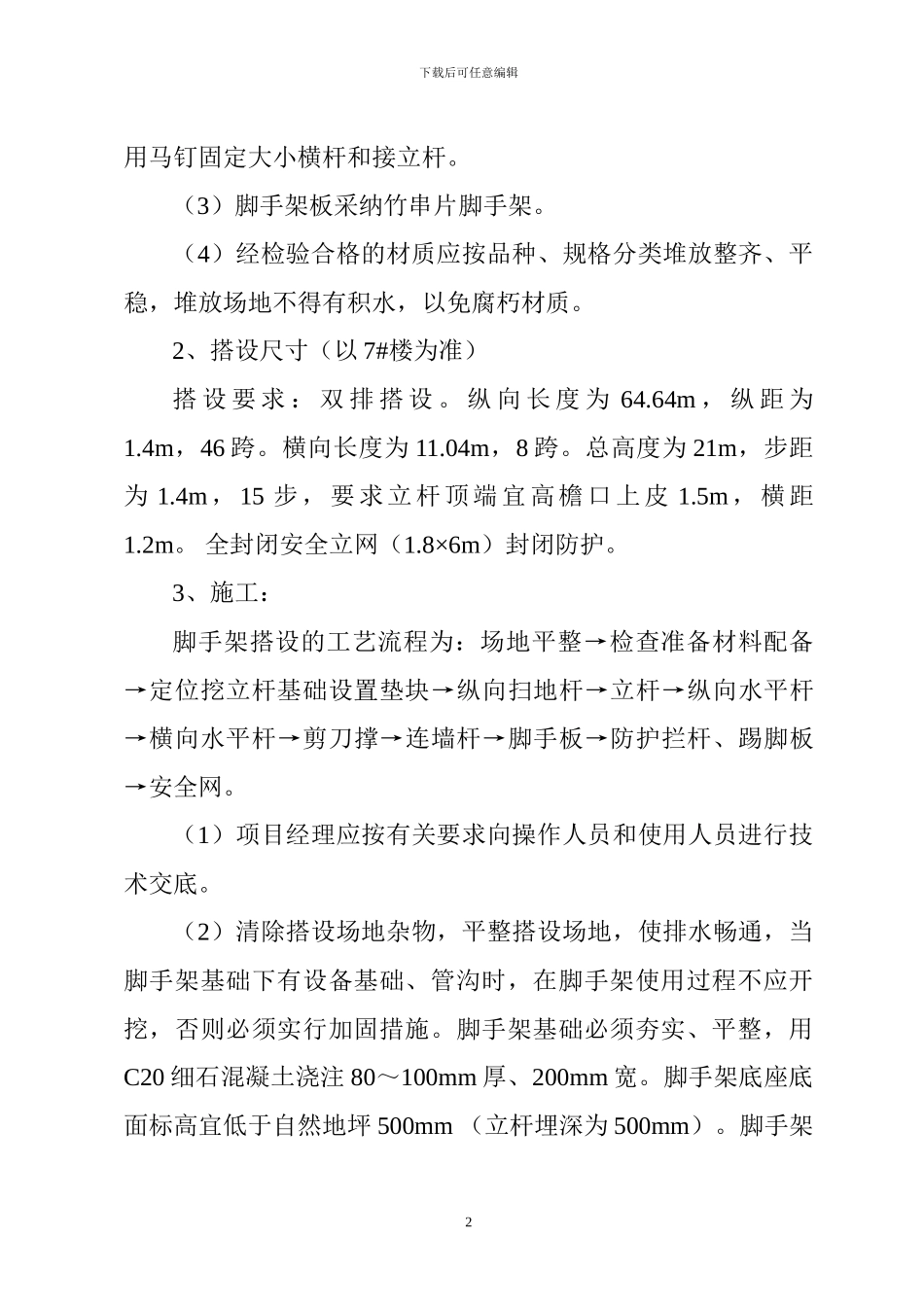

(2)绑扎用铁丝采纳 12#或 14#的双箍镀锌铁丝,严禁使1下载后可任意编辑用马钉固定大小横杆和接立杆
(3)脚手架板采纳竹串片脚手架
(4)经检验合格的材质应按品种、规格分类堆放整齐、平稳,堆放场地不得有积水,以免腐朽材质
2、搭设尺寸(以 7#楼为准)搭 设 要 求 : 双 排 搭 设
纵 向 长 度 为 64
64m , 纵 距 为1
4m,46 跨
横向长度为 11
04m,8 跨
总高度为 21m,步距为 1
4m , 15 步,要求立杆顶端宜高檐口上皮 1
5m ,横距1
全封闭安全立网(1
8×6m)封闭防护
3、施工:脚手架搭设的工艺流程为:场地平整→检查准备材料配备→定位挖立杆基础设置垫块→纵向扫地杆→立杆→纵向水平杆→横向水平杆→剪刀撑→连墙杆→脚手板→防护拦杆、踢脚板→安全网
