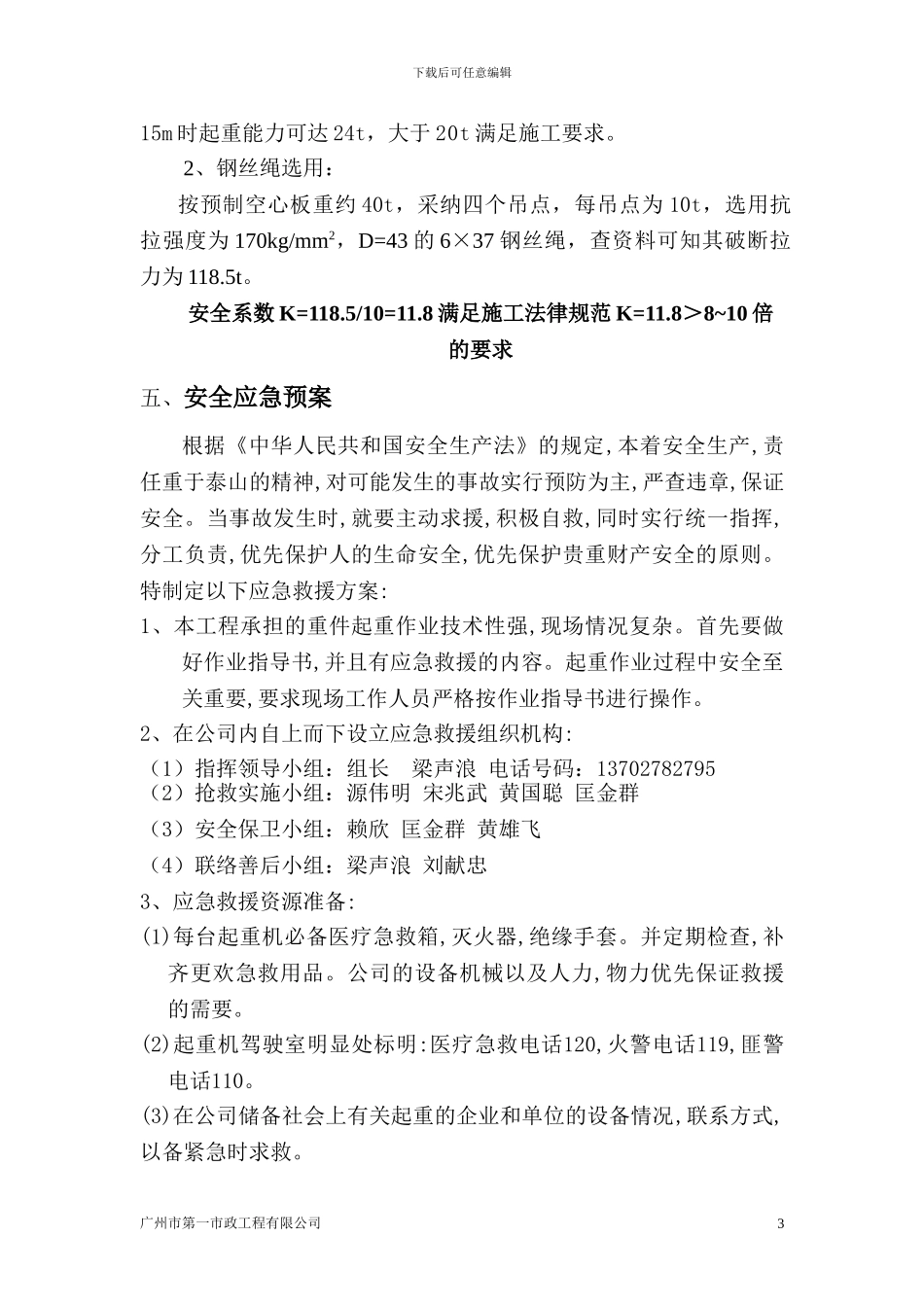

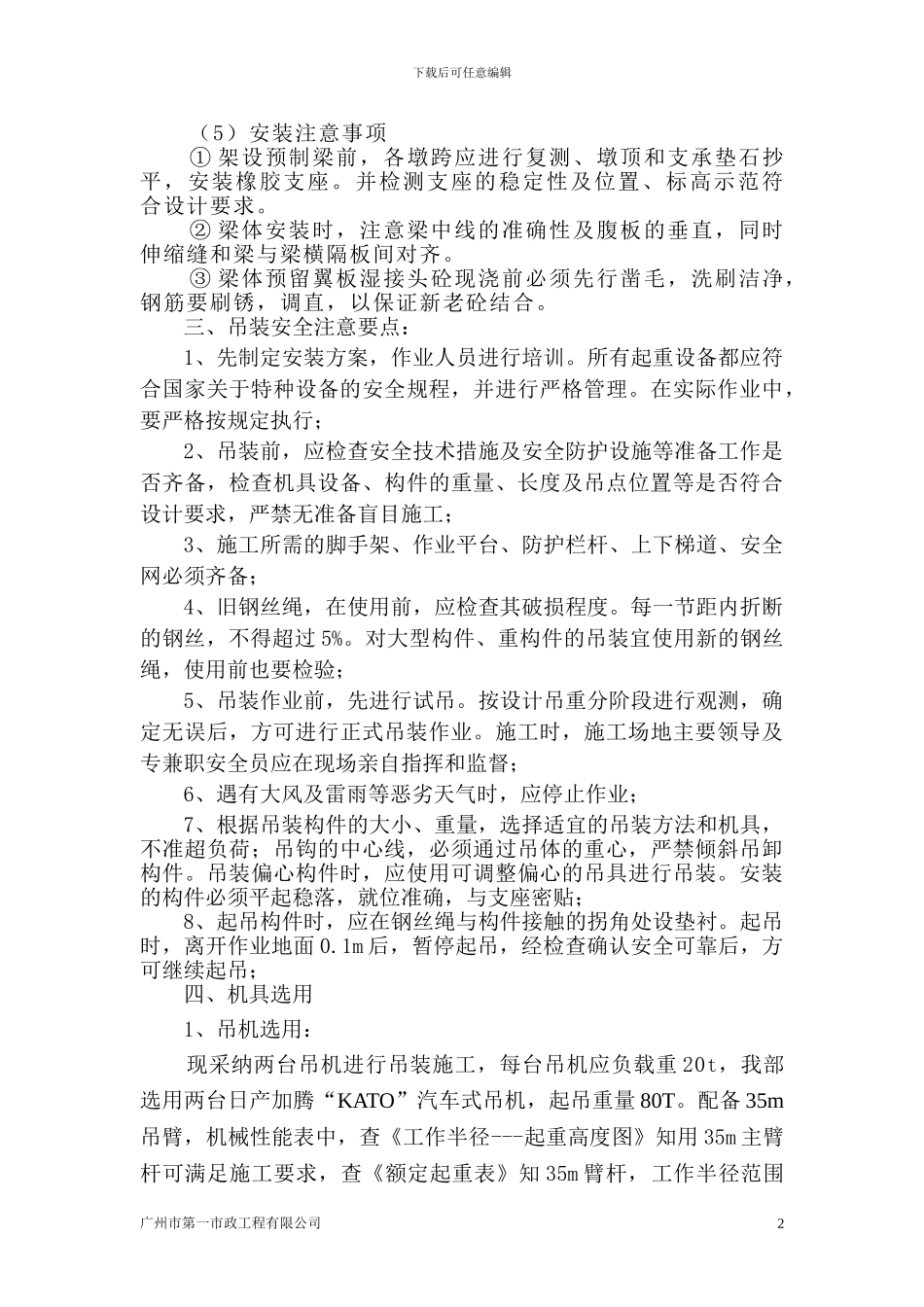

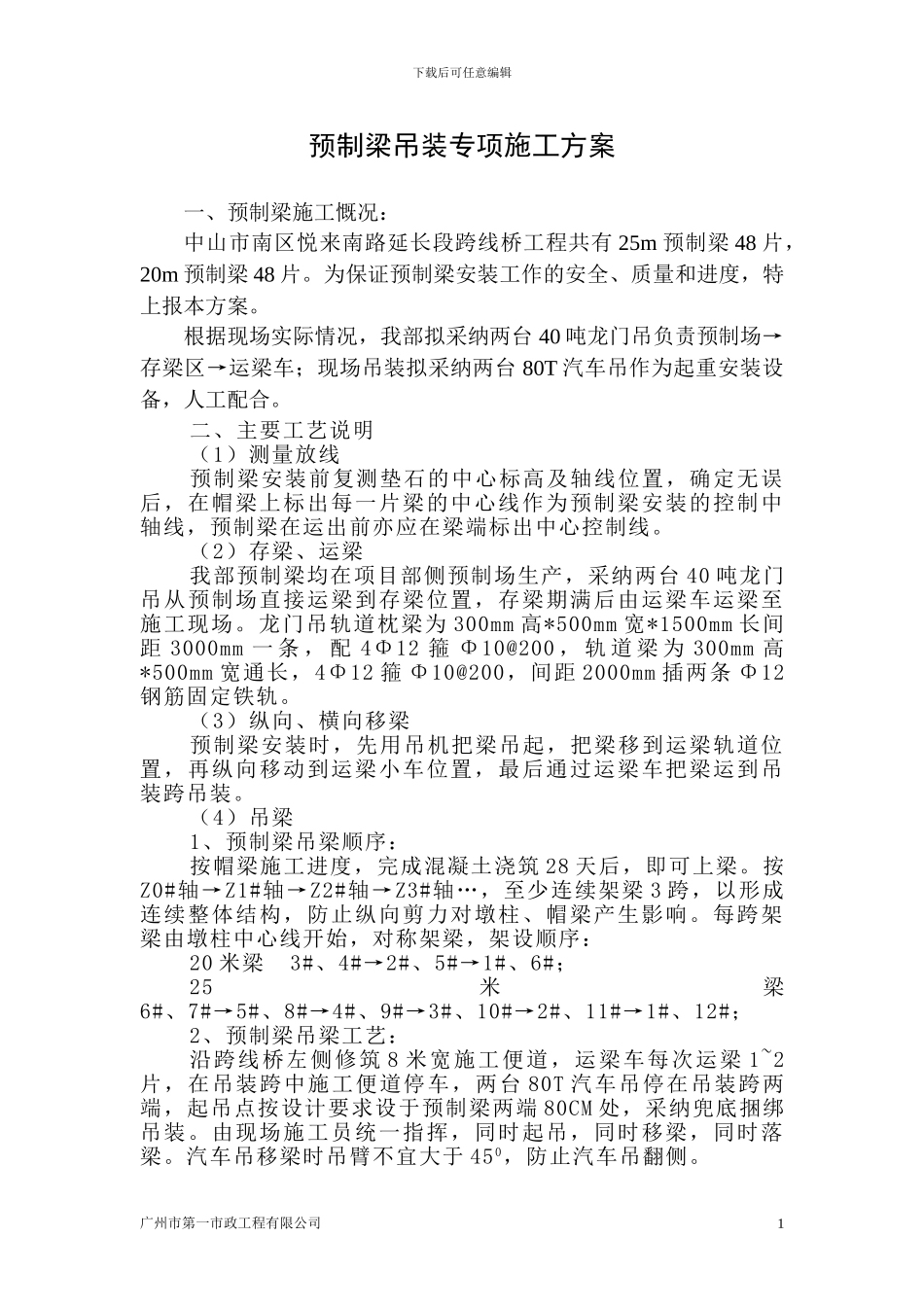

下载后可任意编辑预制梁吊装专项施工方案一、预制梁施工慨况:中山市南区悦来南路延长段跨线桥工程共有 25m 预制梁 48 片,20m 预制梁 48 片
为保证预制梁安装工作的安全、质量和进度,特上报本方案
根据现场实际情况,我部拟采纳两台 40 吨龙门吊负责预制场→存梁区→运梁车;现场吊装拟采纳两台 80T 汽车吊作为起重安装设备,人工配合
二、主要工艺说明(1)测量放线预制梁安装前复测垫石的中心标高及轴线位置,确定无误后,在帽梁上标出每一片梁的中心线作为预制梁安装的控制中轴线,预制梁在运出前亦应在梁端标出中心控制线
(2)存梁、运梁我部预制梁均在项目部侧预制场生产,采纳两台 40 吨龙门吊从预制场直接运梁到存梁位置,存梁期满后由运梁车运梁至施工现场
龙门吊轨道枕梁为 300mm 高*500mm 宽*1500mm 长间距 3000mm 一 条 , 配 4Φ12 箍 Φ10@200 , 轨 道 梁 为 300mm 高*500mm 宽通长,4Φ12 箍 Φ10@200,间距 2000mm 插两条 Φ12钢筋固定铁轨
(3)纵向、横向移梁预制梁安装时,先用吊机把梁吊起,把梁移到运梁轨道位置,再纵向移动到运梁小车位置,最后通过运梁车把梁运到吊装跨吊装
(4)吊梁1、预制梁吊梁顺序:按帽梁施工进度,完成混凝土浇筑 28 天后,即可上梁
按Z0#轴→Z1#轴→Z2#轴→Z3#轴…,至少连续架梁 3 跨,以形成连续整体结构,防止纵向剪力对墩柱、帽梁产生影响
每跨架梁由墩柱中心线开始,对称架梁,架设顺序:20 米梁 3#、4#→2#、5#→1#、6#;25米梁 6#、7#→5#、8#→4#、9#→3#、10#→2#、11#→1#、12#;2、预制梁吊梁工艺:沿跨线桥左侧修筑 8 米宽施工便道,运梁车每次运梁 1~2片,在吊装跨中施工便道停车,两台 80T 汽车吊停在吊装跨两端,起吊点按设计要
