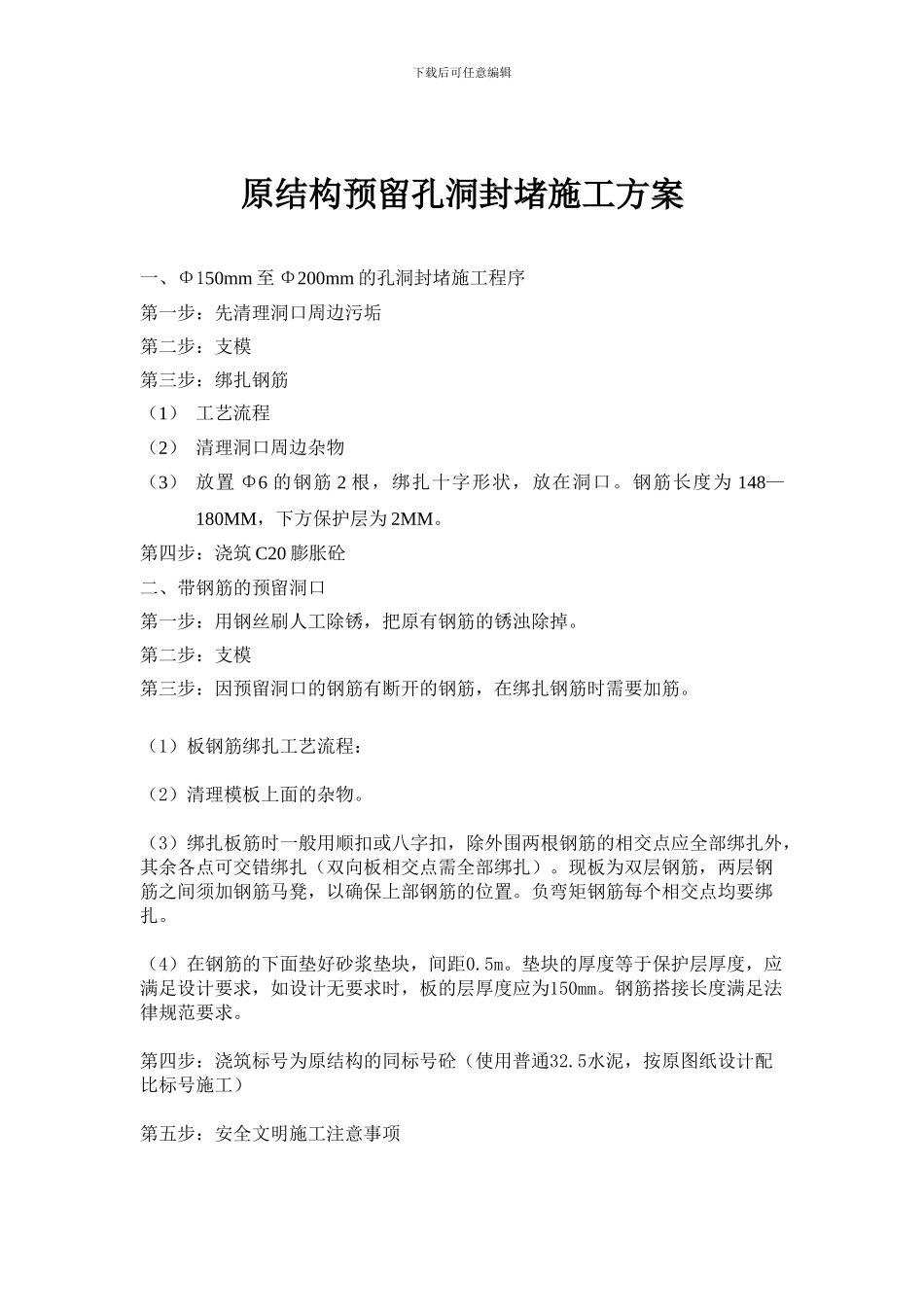

下载后可任意编辑综合服务楼内装工程原结构预留孔洞封堵施工方案中国新兴建设开发总公司三公司2011 年 6 月 20 日下载后可任意编辑原结构预留孔洞封堵施工方案一、Φ150mm 至 Φ200mm 的孔洞封堵施工程序第一步:先清理洞口周边污垢第二步:支模第三步:绑扎钢筋(1) 工艺流程(2) 清理洞口周边杂物(3) 放置 Φ6 的钢筋 2 根,绑扎十字形状,放在洞口
钢筋长度为 148—180MM,下方保护层为 2MM
第四步:浇筑 C20 膨胀砼二、带钢筋的预留洞口第一步:用钢丝刷人工除锈,把原有钢筋的锈浊除掉
第二步:支模第三步:因预留洞口的钢筋有断开的钢筋,在绑扎钢筋时需要加筋
(1)板钢筋绑扎工艺流程: (2)清理模板上面的杂物
(3)绑扎板筋时一般用顺扣或八字扣,除外围两根钢筋的相交点应全部绑扎外,其余各点可交错绑扎(双向板相交点需全部绑扎)
现板为双层钢筋,两层钢筋之间须加钢筋马凳,以确保上部钢筋的位置
负弯矩钢筋每个相交点均要绑扎
(4)在钢筋的下面垫好砂浆垫块,间距0
垫块的厚度等于保护层厚度,应满足设计要求,如设计无要求时,板的层厚度应为150mm
钢筋搭接长度满足法律规范要求
第四步:浇筑标号为原结构的同标号砼(使用普通32

5水泥,按原图纸设计配比标号施工)第五步:安全文明施工注意事项下载后可任意编辑(1)进入施工现场必须戴好安全帽
(2)施工现场禁止吸烟,禁止穿拖鞋、赤背
(3)必须做到活完料净脚下清,施工垃圾必须随施工完毕后,清理洁净
施工作业超过 2 米必须系好安全带
