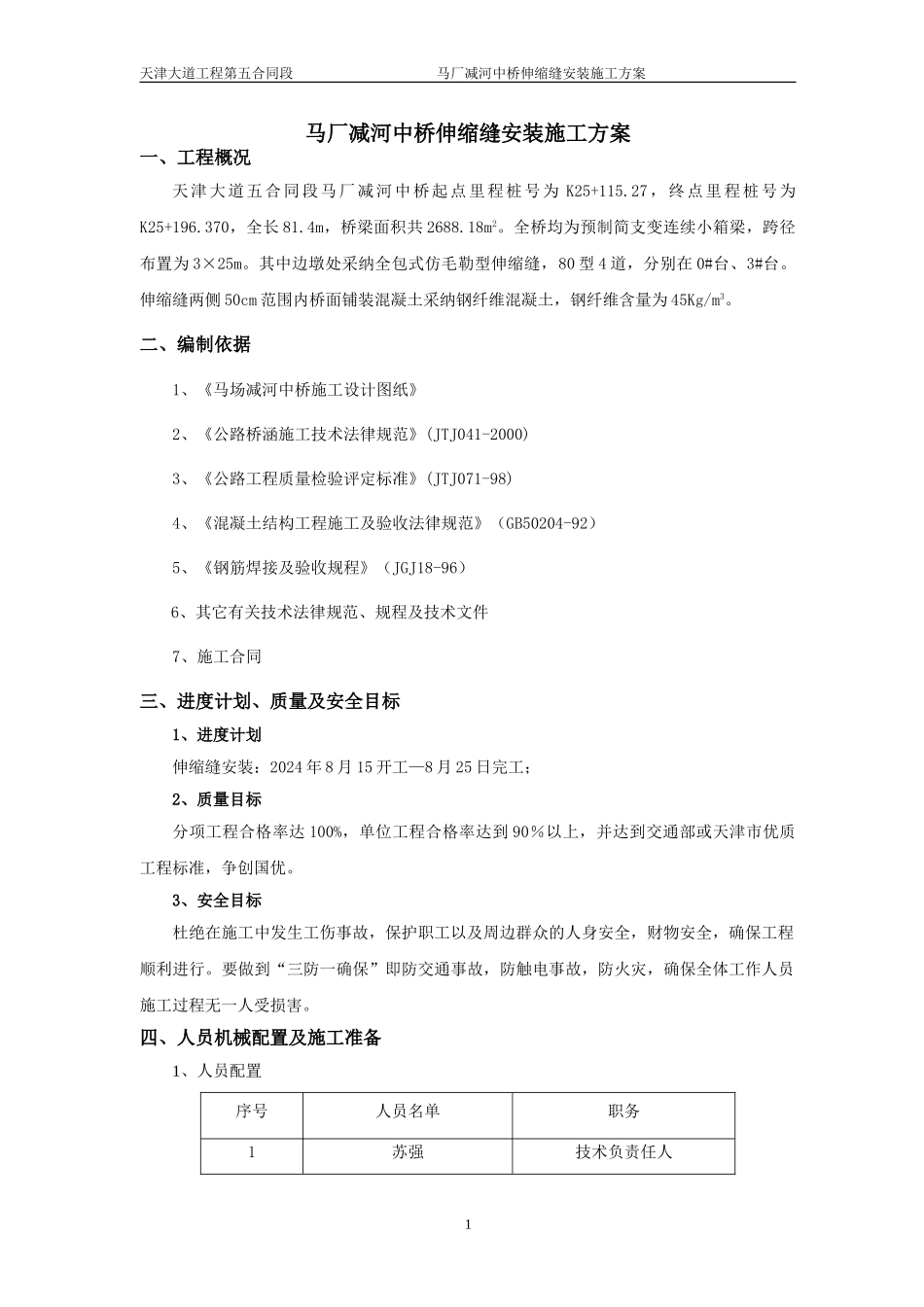

天津大道工程第五合同段 马厂减河中桥伸缩缝安装施工方案马厂减河中桥伸缩缝安装施工方案一、工程概况天津大道五合同段马厂减河中桥起点里程桩号为 K25+115
27,终点里程桩号为K25+196
370,全长 81
4m,桥梁面积共 2688
全桥均为预制简支变连续小箱梁,跨径布置为 3×25m
其中边墩处采纳全包式仿毛勒型伸缩缝,80 型 4 道,分别在 0#台、3#台
伸缩缝两侧 50cm 范围内桥面铺装混凝土采纳钢纤维混凝土,钢纤维含量为 45Kg/m3
二、编制依据1、《马场减河中桥施工设计图纸》2、《公路桥涵施工技术法律规范》(JTJ041-2000)3、《公路工程质量检验评定标准》(JTJ071-98)4、《混凝土结构工程施工及验收法律规范》(GB50204-92)5、《钢筋焊接及验收规程》(JGJ18-96)6、其它有关技术法律规范、规程及技术文件7、施工合同三、进度计划、质量及安全目标1、进度计划伸缩缝安装:2024 年 8 月 15 开工—8 月 25 日完工;2、质量目标分项工程合格率达 100%,单位工程合格率达到 90%以上,并达到交通部或天津市优质工程标准,争创国优
3、安全目标杜绝在施工中发生工伤事故,保护职工以及周边群众的人身安全,财物安全,确保工程顺利进行
要做到“三防一确保”即防交通事故,防触电事故,防火灾,确保全体工作人员施工过程无一人受损害

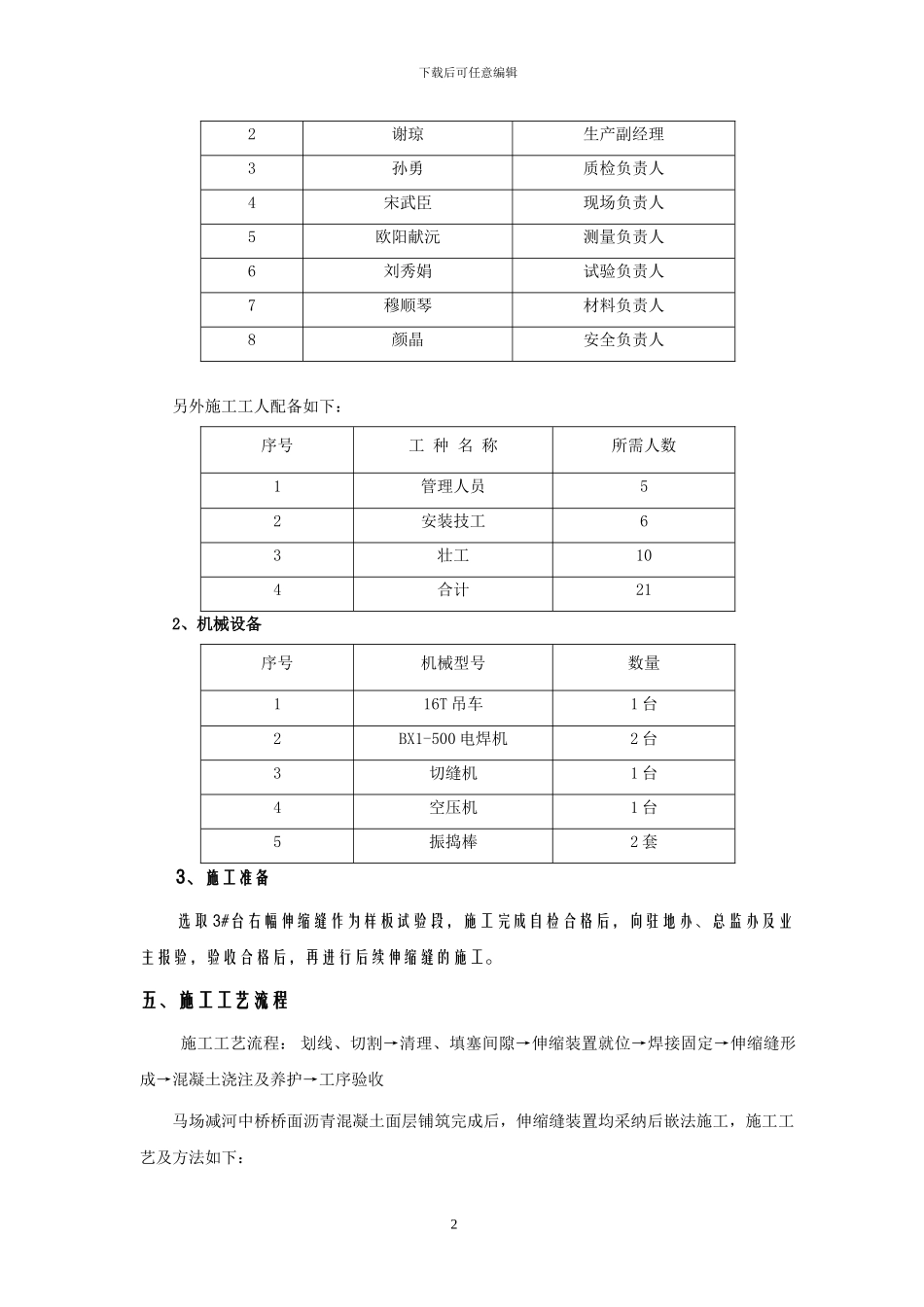

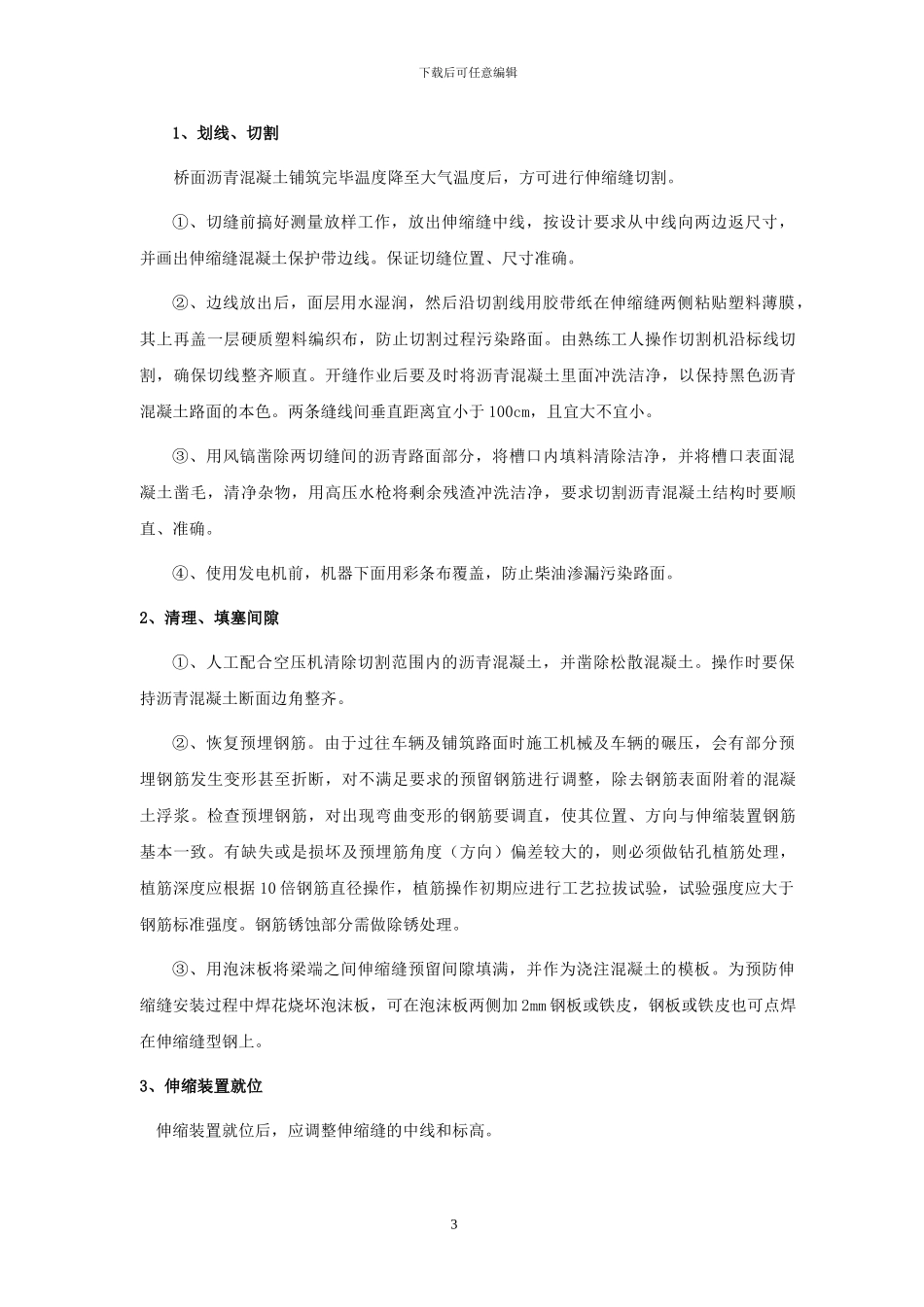

四、人员机械配置及施工准备 1、人员配置序号人员名单职务1苏强技术负责任人1下载后可任意编辑2谢琼生产副经理3孙勇质检负责人4宋武臣现场负责人5欧阳献沅测量负责人6刘秀娟试验负责人7穆顺琴材料负责人8颜晶安全负责人另外施工工人配备如下:序号工 种 名 称所需人数1管理人员52安装技工63壮工104合计212、机械设备序号机械型号数量116T 吊车1 台2BX1-500 电焊机2 台3切缝机1
