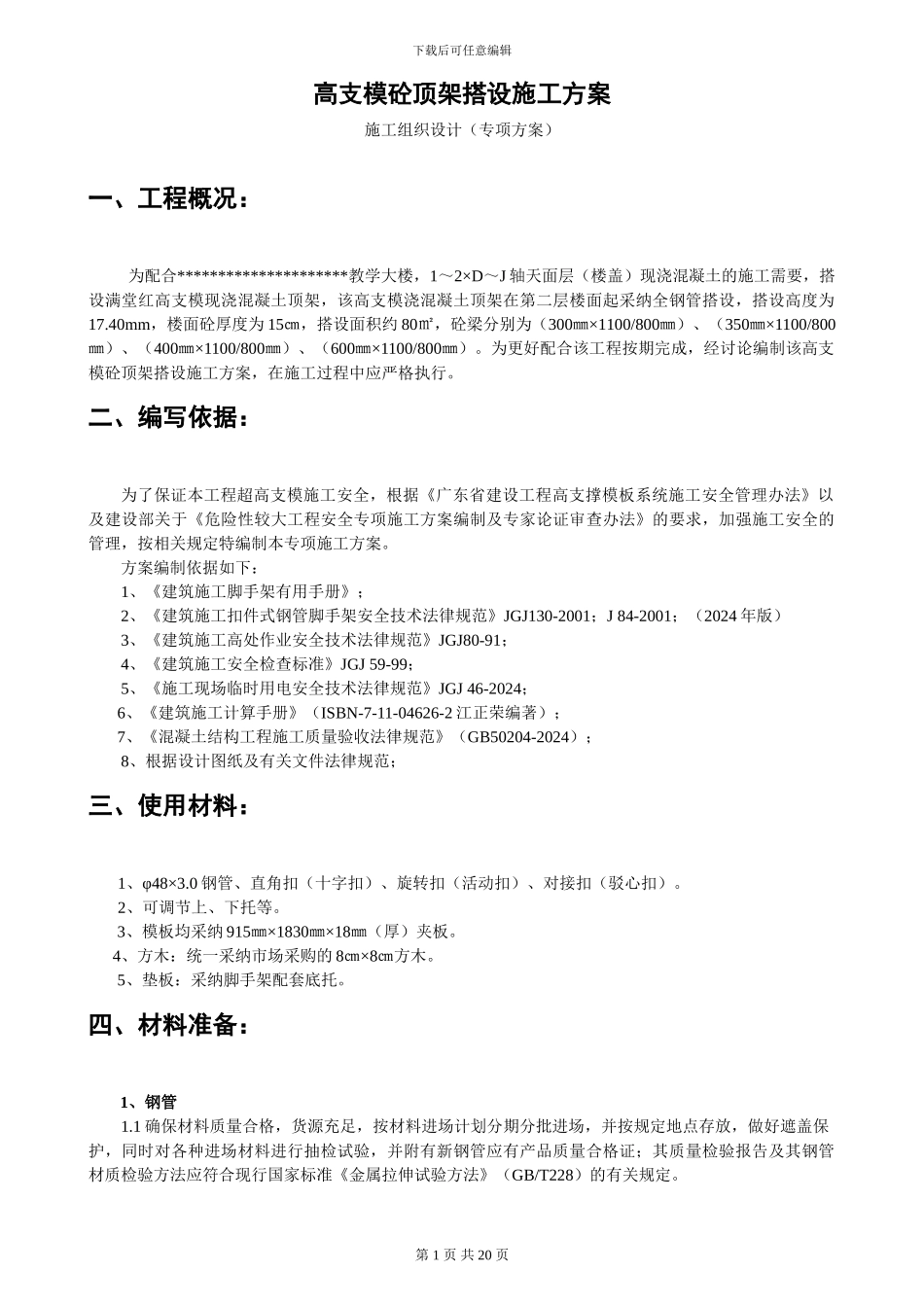

下载后可任意编辑高支模砼顶架搭设施工方案施工组织设计(专项方案)一、工程概况:为配合*********************教学大楼,1~2×D~J 轴天面层(楼盖)现浇混凝土的施工需要,搭设满堂红高支模现浇混凝土顶架,该高支模浇混凝土顶架在第二层楼面起采纳全钢管搭设,搭设高度为17
40mm,楼面砼厚度为 15㎝,搭设面积约 80㎡,砼梁分别为(300㎜×1100/800㎜)、(350㎜×1100/800㎜)、(400㎜×1100/800㎜)、(600㎜×1100/800㎜)
为更好配合该工程按期完成,经讨论编制该高支模砼顶架搭设施工方案,在施工过程中应严格执行
二、编写依据:为了保证本工程超高支模施工安全,根据《广东省建设工程高支撑模板系统施工安全管理办法》以及建设部关于《危险性较大工程安全专项施工方案编制及专家论证审查办法》的要求,加强施工安全的管理,按相关规定特编制本专项施工方案
方案编制依据如下:1、《建筑施工脚手架有用手册》;2、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001;J 84-2001;(2024 年版)3、《建筑施工高处作业安全技术法律规范》JGJ80-91;4、《建筑施工安全检查标准》JGJ 59-99;5、《施工现场临时用电安全技术法律规范》JGJ 46-2024;6、《建筑施工计算手册》(ISBN-7-11-04626-2 江正荣编著);7、《混凝土结构工程施工质量验收法律规范》(GB50204-2024);8、根据设计图纸及有关文件法律规范;三、使用材料:1、φ48×3
0 钢管、直角扣(十字扣)、旋转扣(活动扣)、对接扣(驳心扣)
2、可调节上、下托等
3、模板均采纳 915㎜×1830㎜×18㎜(厚)夹板
4、方木:统一采纳市场采购的 8㎝×8㎝方木
5、垫板:采纳脚手架配套底托
四、材料准备:1、钢管1
