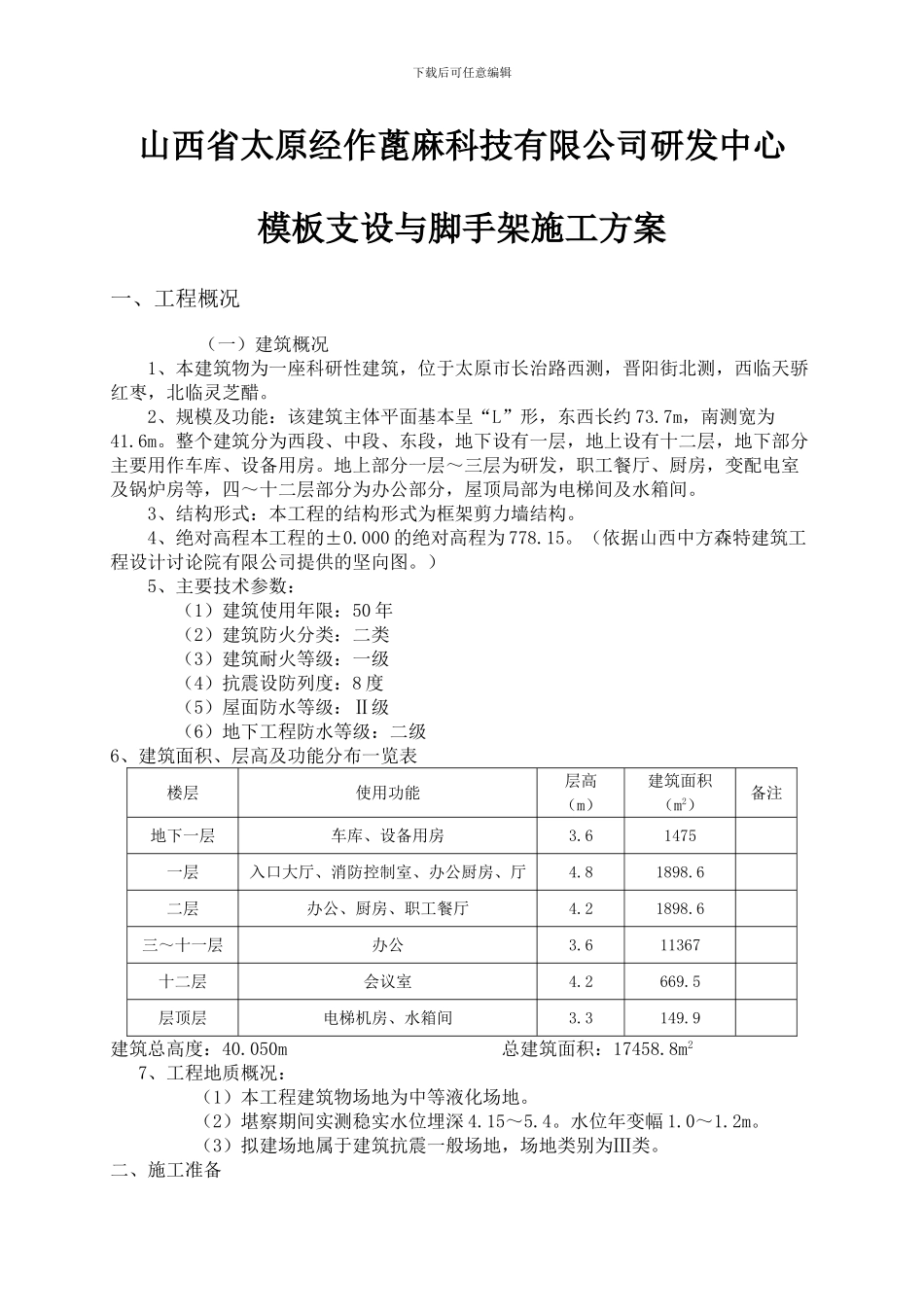

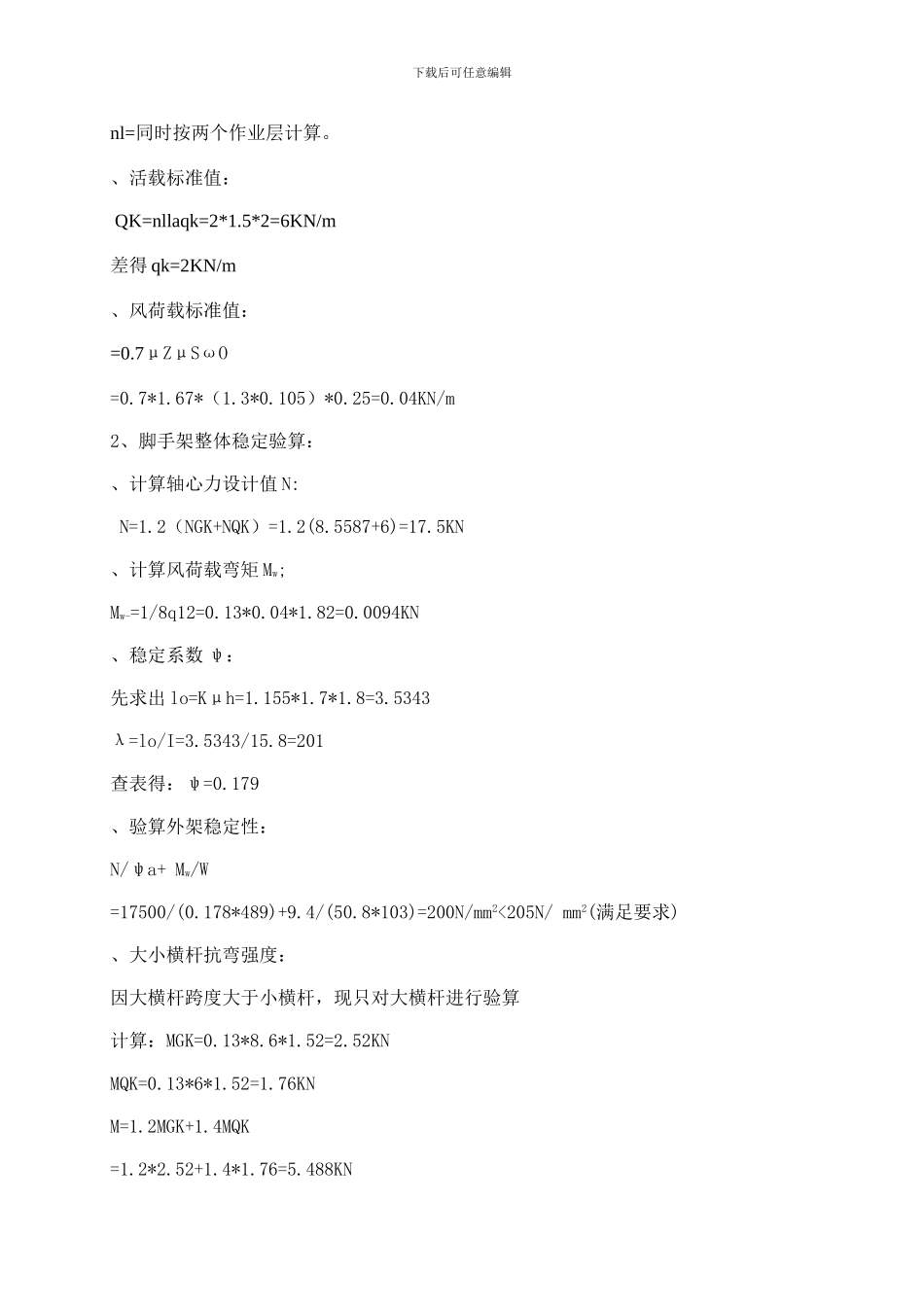

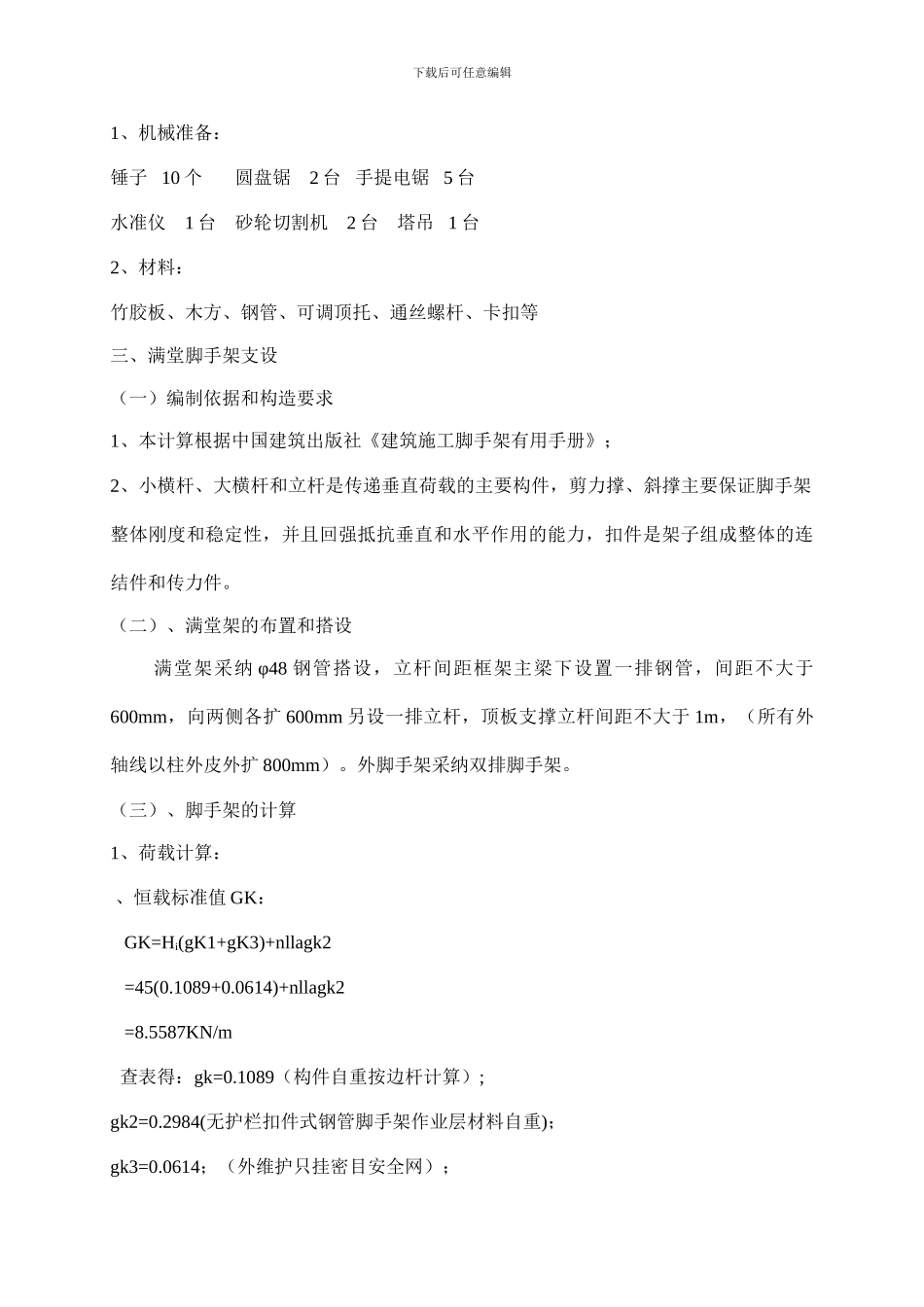

下载后可任意编辑山西省太原经作蓖麻科技有限公司研发中心模板支设与脚手架施工方案一、工程概况(一)建筑概况1、本建筑物为一座科研性建筑,位于太原市长治路西测,晋阳街北测,西临天骄红枣,北临灵芝醋。2、规模及功能:该建筑主体平面基本呈“L”形,东西长约 73.7m,南测宽为41.6m。整个建筑分为西段、中段、东段,地下设有一层,地上设有十二层,地下部分主要用作车库、设备用房。地上部分一层~三层为研发,职工餐厅、厨房,变配电室及锅炉房等,四~十二层部分为办公部分,屋顶局部为电梯间及水箱间。3、结构形式:本工程的结构形式为框架剪力墙结构。4、绝对高程本工程的±0.000 的绝对高程为 778.15。(依据山西中方森特建筑工程设计讨论院有限公司提供的坚向图。)5、主要技术参数:(1)建筑使用年限:50 年 (2)建筑防火分类:二类 (3)建筑耐火等级:一级 (4)抗震设防列度:8 度 (5)屋面防水等级:Ⅱ级 (6)地下工程防水等级:二级6、建筑面积、层高及功能分布一览表 楼层使用功能层高(m)建筑面积(m2)备注地下一层车库、设备用房3.61475一层入口大厅、消防控制室、办公厨房、厅4.81898.6二层办公、厨房、职工餐厅4.21898.6三~十一层办公3.611367十二层会议室4.2669.5层顶层电梯机房、水箱间3.3149.9建筑总高度:40.050m 总建筑面积:17458.8m27、工程地质概况: (1)本工程建筑物场地为中等液化场地。 (2)堪察期间实测稳实水位埋深 4.15~5.4。水位年变幅 1.0~1.2m。 (3)拟建场地属于建筑抗震一般场地,场地类别为Ⅲ类。二、施工准备 下载后可任意编辑1、机械准备:锤子 10 个 圆盘锯 2 台 手提电锯 5 台 水准仪 1 台 砂轮切割机 2 台 塔吊 1 台 2、材料:竹胶板、木方、钢管、可调顶托、通丝螺杆、卡扣等三、满堂脚手架支设(一)编制依据和构造要求1、本计算根据中国建筑出版社《建筑施工脚手架有用手册》;2、小横杆、大横杆和立杆是传递垂直荷载的主要构件,剪力撑、斜撑主要保证脚手架整体刚度和稳定性,并且回强抵抗垂直和水平作用的能力,扣件是架子组成整体的连结件和传力件。(二)、满堂架的布置和搭设满堂架采纳 φ48 钢管搭设,立杆间距框架主梁下设置一排钢管,间距不大于600mm,向两侧各扩 600mm 另设一排立杆,顶板支撑立杆间距不大于 1m,(所有外轴线以柱外皮外扩 800mm)。外脚手架采纳双排脚手架。(三)、脚手架的计算1、荷载计算: 、恒载标准...
