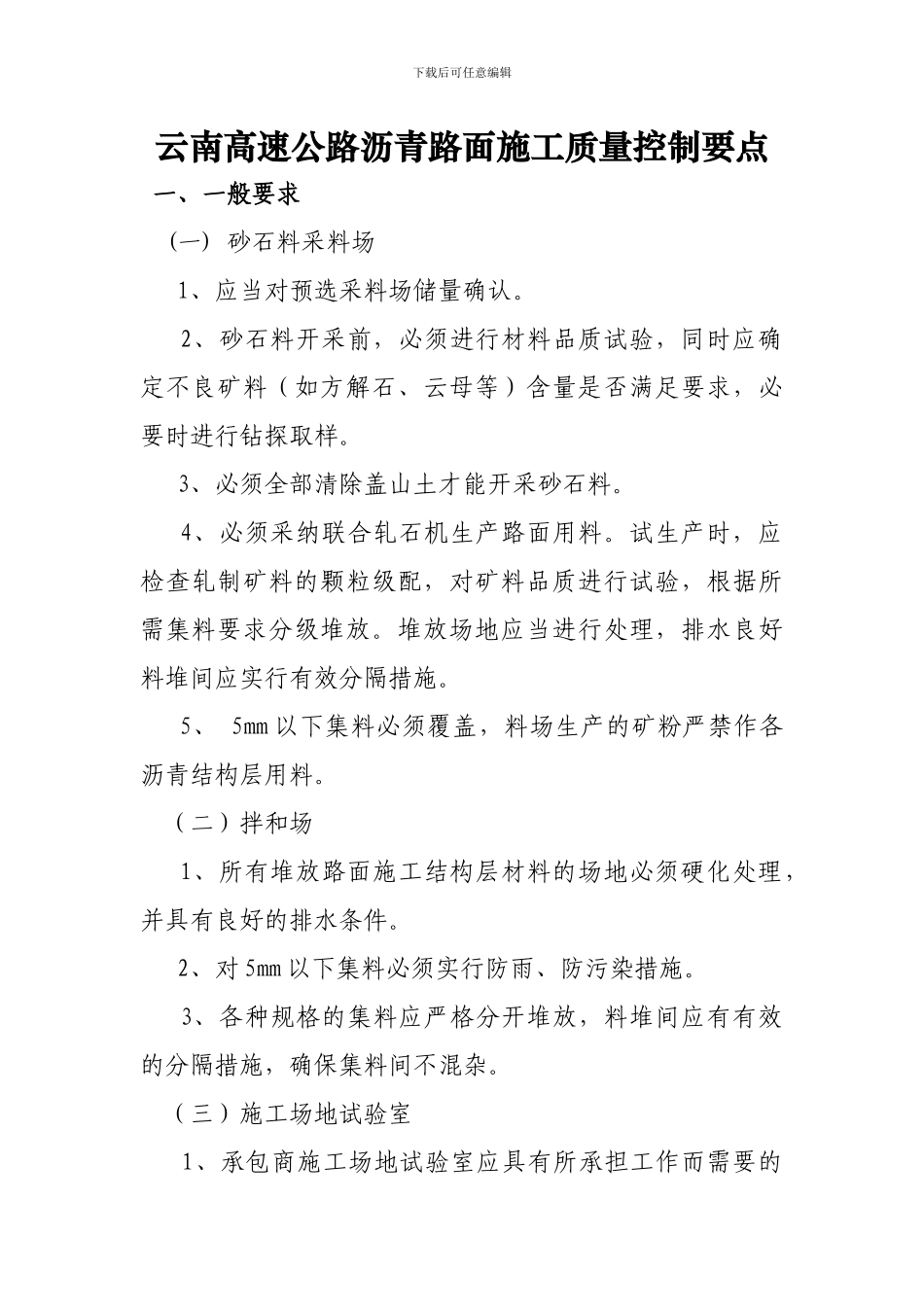

下载后可任意编辑云南高速公路沥青路面施工质量控制要点一、一般要求(一) 砂石料采料场 1、应当对预选采料场储量确认
2、砂石料开采前,必须进行材料品质试验,同时应确定不良矿料(如方解石、云母等)含量是否满足要求,必要时进行钻探取样
3、必须全部清除盖山土才能开采砂石料
4、必须采纳联合轧石机生产路面用料
试生产时,应检查轧制矿料的颗粒级配,对矿料品质进行试验,根据所需集料要求分级堆放
堆放场地应当进行处理,排水良好料堆间应实行有效分隔措施
5、 5mm 以下集料必须覆盖,料场生产的矿粉严禁作各沥青结构层用料
(二)拌和场 1、所有堆放路面施工结构层材料的场地必须硬化处理,并具有良好的排水条件
2、对 5mm 以下集料必须实行防雨、防污染措施
3、各种规格的集料应严格分开堆放,料堆间应有有效的分隔措施,确保集料间不混杂

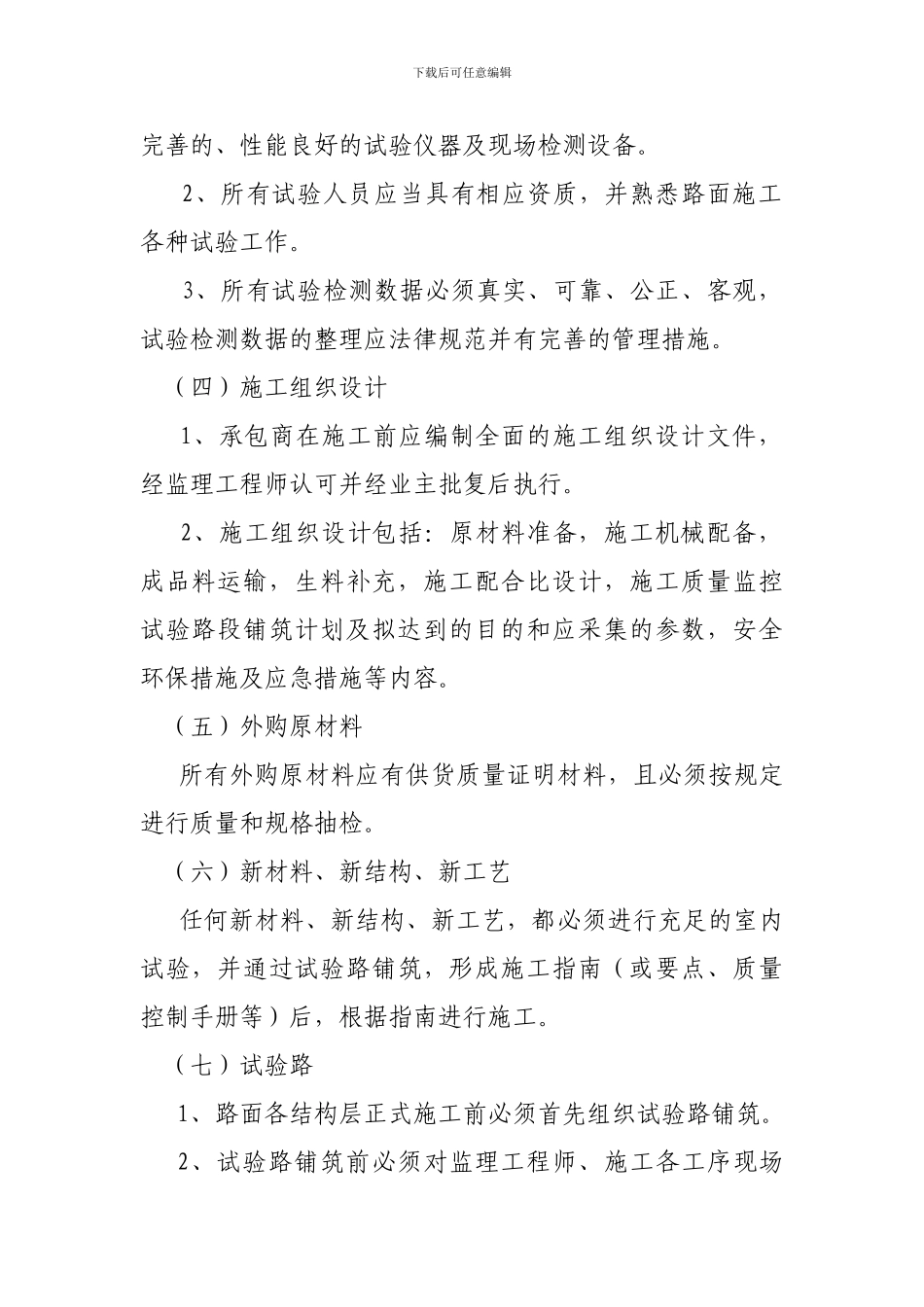

(三)施工场地试验室1、承包商施工场地试验室应具有所承担工作而需要的下载后可任意编辑完善的、性能良好的试验仪器及现场检测设备
2、所有试验人员应当具有相应资质,并熟悉路面施工各种试验工作
3、所有试验检测数据必须真实、可靠、公正、客观,试验检测数据的整理应法律规范并有完善的管理措施
(四)施工组织设计 1、承包商在施工前应编制全面的施工组织设计文件,经监理工程师认可并经业主批复后执行
2、施工组织设计包括:原材料准备,施工机械配备,成品料运输,生料补充,施工配合比设计,施工质量监控试验路段铺筑计划及拟达到的目的和应采集的参数,安全环保措施及应急措施等内容
(五)外购原材料 所有外购原材料应有供货质量证明材料,且必须按规定进行质量和规格抽检
(六)新材料、新结构、新工艺 任何新材料、新结构、新工艺,都必须进行充足的室内试验,并通过试验路铺筑,形成施工指南(或要点、质量控制手册等)后,根据指南进行施工

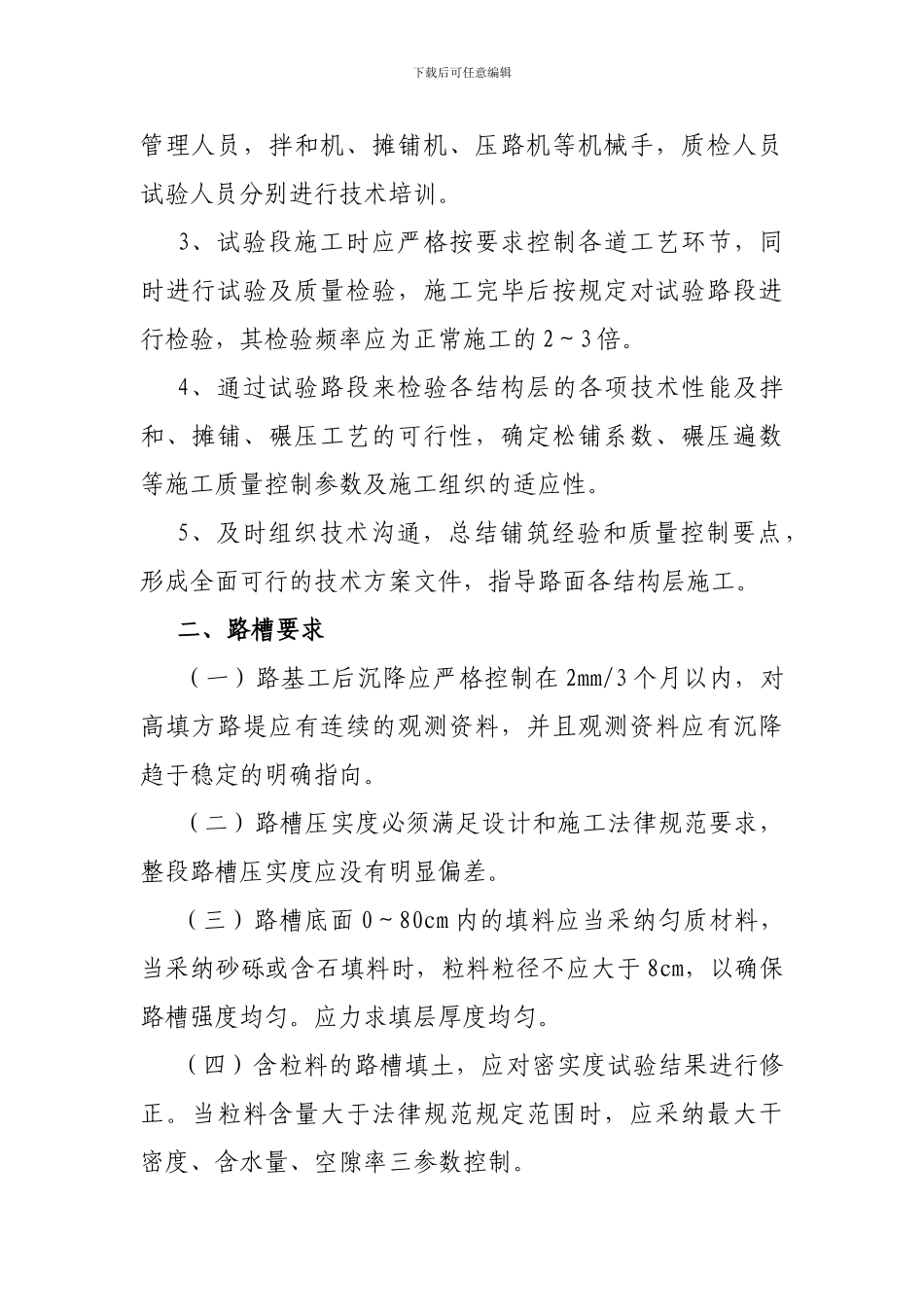

(七)试验路 1、路面各结构层正式施工前必须首先
