下载后可任意编辑高速公路路面工程水泥稳定碎石底基层、基层同步施工方案一、工程概况 AK0+000~AK0+597
106 路段已完成级配碎石垫层验收,各项技术指标均满足设计法律规范要求,已具备铺水泥稳定碎石底基层与基层同步施工的条件, 底基层设计水泥用量为 4%,基层水泥用量为 5%,铺筑设计厚度均为 20㎝,计划开工时间为 2024 年 月 日,计划完工时间为 2024 年 月 日
二、施工方案(一)准备工作1
原材料的准备1)
碎石取伟法沟石场,技术指标如下:指 标单位允许偏差实测值级配符合法律规范要求在级配区范围内液限%<2820
1塑性指数%<62
0表观密度g/cm3符合法律规范要求2
686压碎值%≤3013
7针片状颗粒含量%≤2012
用于稳定碎石底基层的水泥,采纳安定性好,强度满足要求,初凝时间 3h 以上,终凝时间 6h 以上,不使用受潮变质的水泥
生产用水为拌和场旁边的河沟自流水,水泥选用广西东泥股份有限公司右江牌 P
混合料配合比设计采纳中心实验室的批准结果进行控制,底基层水泥用量 4
0%,最大干密度 2
36 吨/m3,最佳含水量 5
0%,7 天强度 4
2Mpa,偏差系数 7
9%,满足设计 3
5Mpa 的要求
基层水泥用量 5
0%,最大干密度 2
40 吨/m3,最佳含水量 4
8%,7 天强度 5
2Mpa,第 1 页 共 10 页下载后可任意编辑偏差系数 2
3%,满足设计 4
5Mpa 的要求

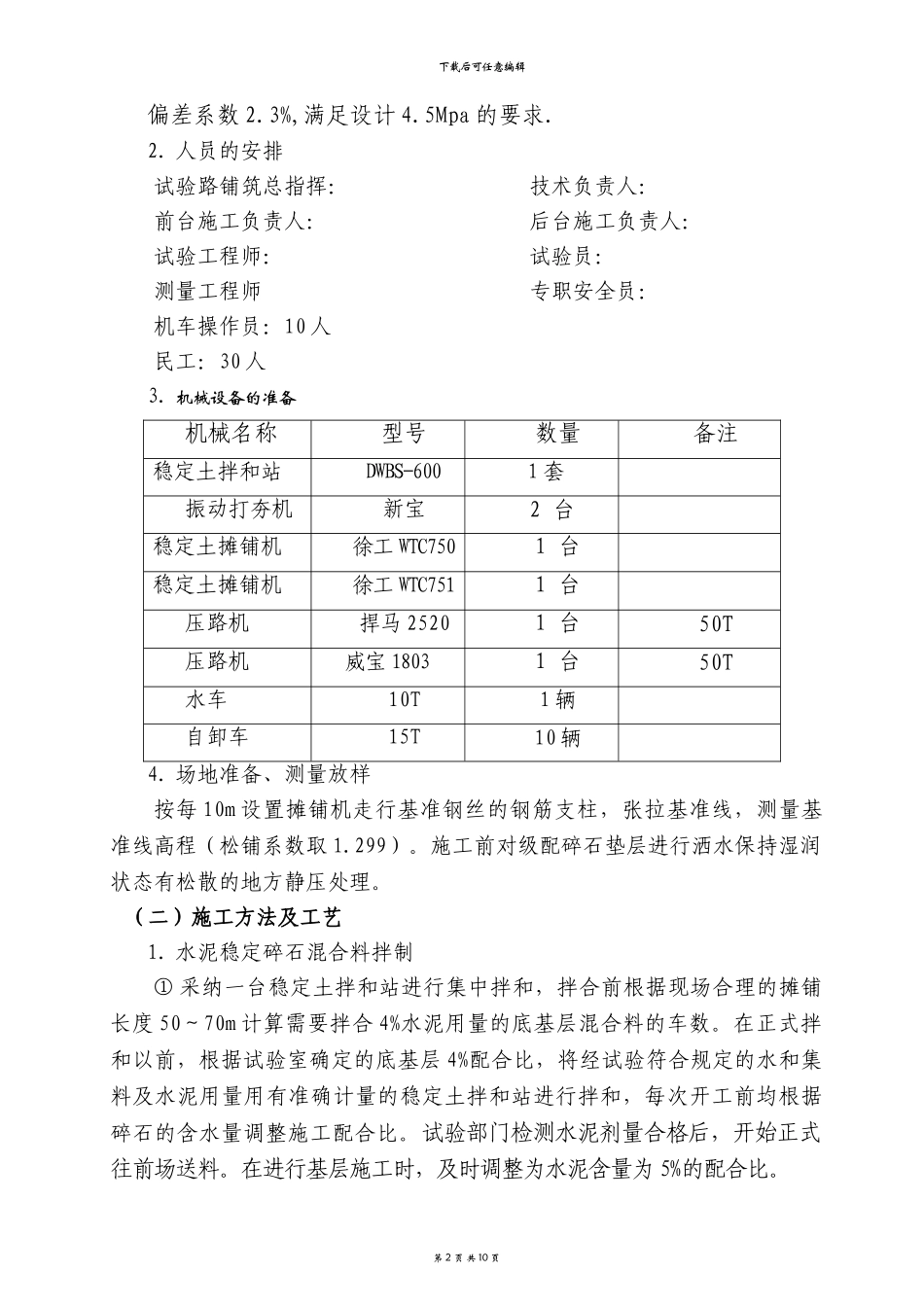

人员的安排试验路铺筑总指挥:技术负责人: 前台施工负责人:后台施工负责人: 试验工程师:试验员: 测量工程师专职安全员: 机车操作员:10 人民工:30 人3
机械设备的准备机械名称型号数量备注稳定土拌和站DWBS-6001 套振动打夯机新宝2 台稳定土摊铺机徐工 WTC7501 台稳定土摊铺机徐工
