下载后可任意编辑衡重式挡土墙施工方案一、工程概况K45+006
7-K45+085 路基右侧衡重式挡土墙,衡重式挡土墙墙高:5-12m 采纳 C15 片石混凝土
主要工程量为:墙身、基础:C15 片石混凝土 1267 m3开挖石方量:1232 m3 本工区处于北亚热带向暖温带过渡区,属暖温带大陆性季风型气候由于受山脉走向和海拔高度的影响,季风作用较为明显,春季多风少雨,夏季多雨较热,秋季气候凉爽,冬季较冷少雪
年均气温 12°-14°,极端最高气温41
5°极端最低气温-18
3°,多年平均降水量 589
1 毫米,7 月降水最多,月均降水 182
一日最大降水量 178
0 毫米,出现在 1981 年 8 月 16 日
年均相对湿度 68%,7、8 分别为 79%和 80%
二、施工安排(一)工期:工期为 天开工时间是二○ 年 月 日,完工时间是二○ 年 月 日
(二)施工人员、机械及仪器安排(1)主要施工人员配置施工现场负责人试 验 负 责 人 现场质检负责人测 量 负 责 人安 全 员(2)主要施工机械配置表机械设备型 号单 位数 量履带式挖掘机自卸汽车农用三轮车发电机1下载后可任意编辑压路机打夯机污水泵(三)施工工序施工工序:准备工作 测量放样 挖基 动力触探 地基加固(软弱地基) 验收 基础放样 浇筑基础 墙身放样 基础回填 墙体浇筑及 PVC 水管设置 墙背混凝土封层及回填土 勾缝 验收

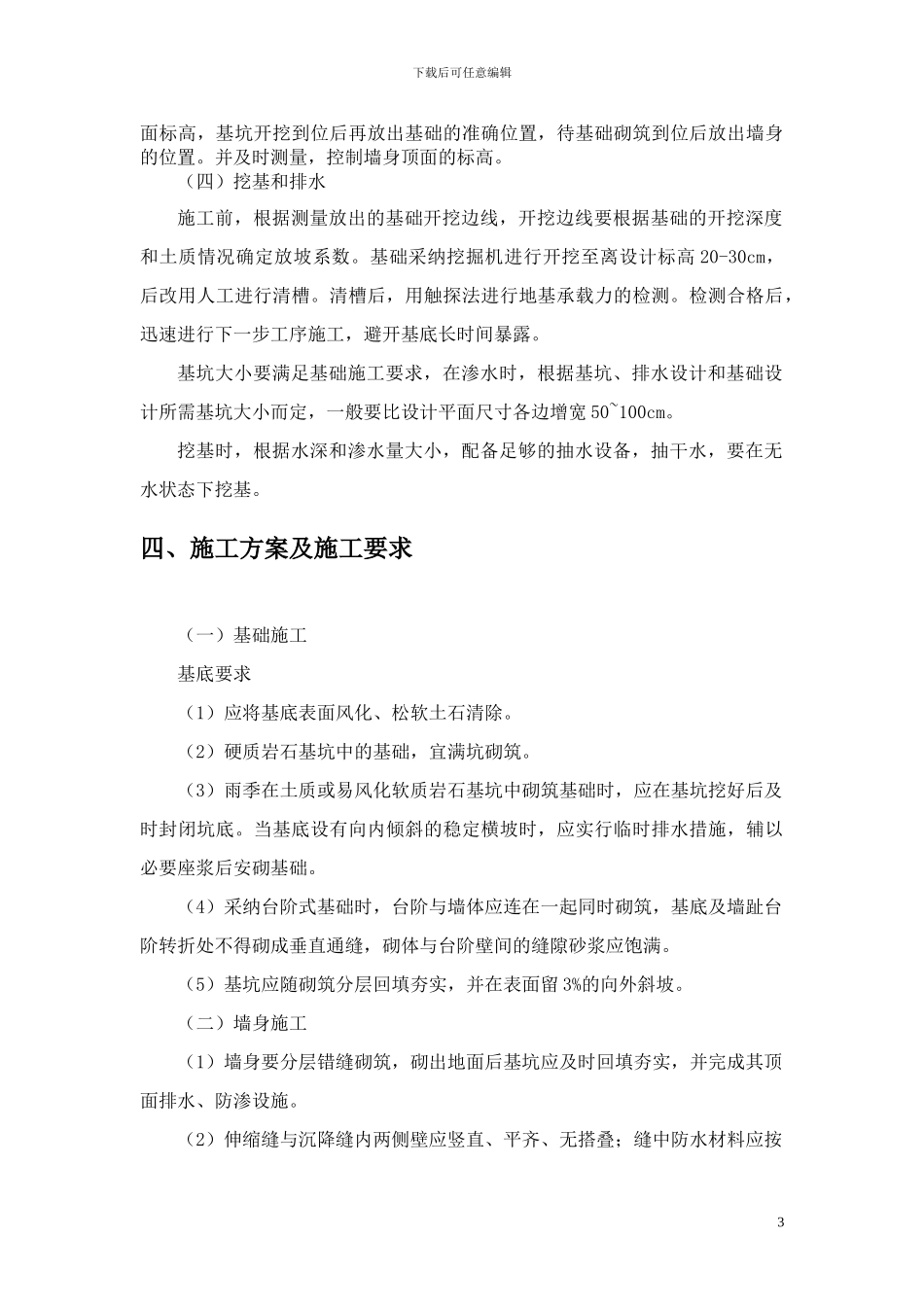

三、施工准备工作(一)施工准备1、熟悉招、投标文件,设计文件和有关法律规范
2、勘察现场,修建施工临时设施,做好开工前的试验检测工作
3、开工前,向监理工程师上报施工组织方案和开工报告,并严格按监理工程师批准后方案施工
(二)材料准备石料:采纳质地坚硬、均匀、不易风化的片石,片石中部厚度不应小于15cm,极限抗压强度不低于 30Mpa
混凝土(1)混凝土标号符合设计
