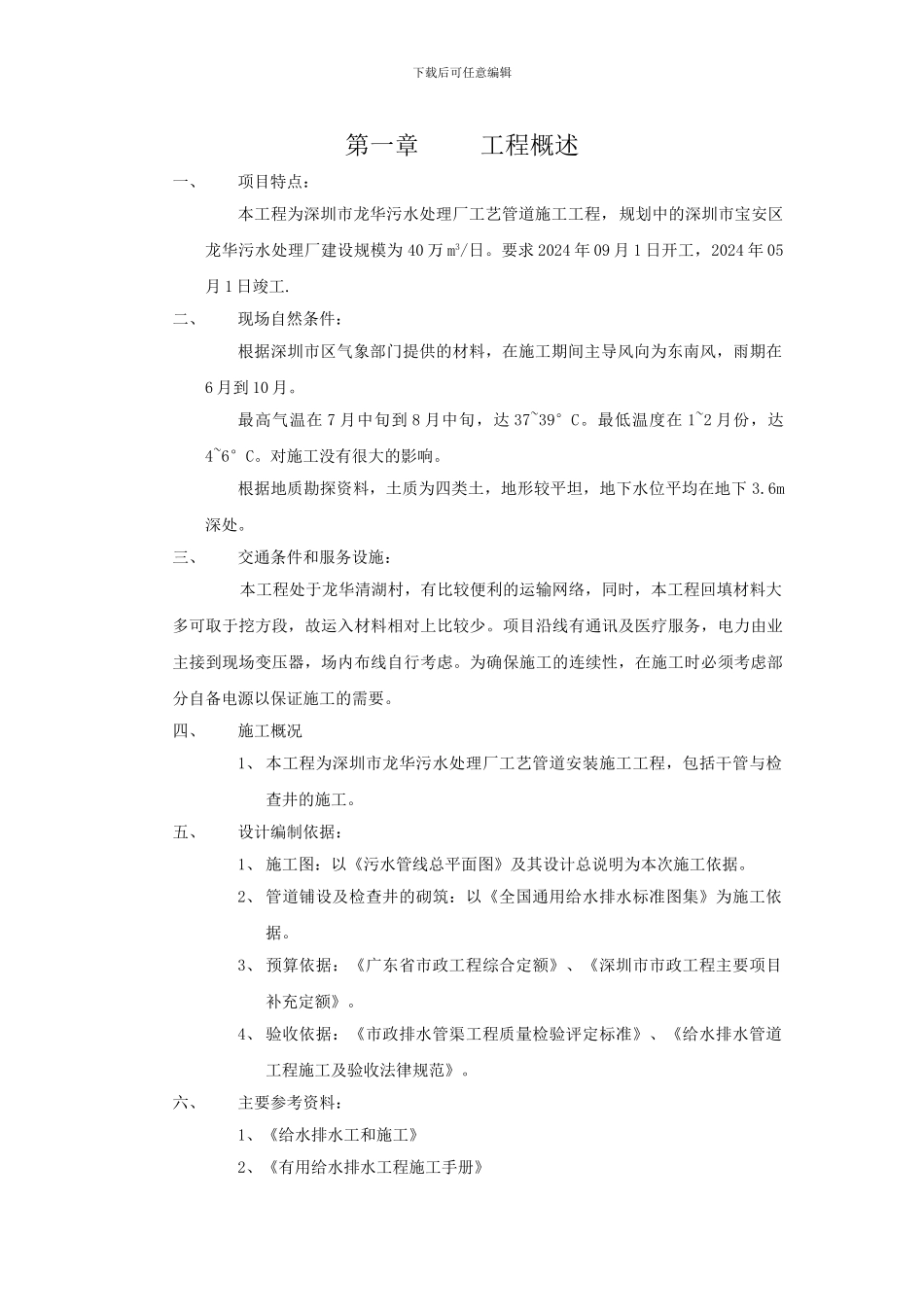

下载后可任意编辑第一章 工程概述一、项目特点: 本工程为深圳市龙华污水处理厂工艺管道施工工程,规划中的深圳市宝安区龙华污水处理厂建设规模为 40 万 m3/日
要求 2024 年 09 月 1 日开工,2024 年 05月 1 日竣工
二、现场自然条件:根据深圳市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6 月到 10 月
最高气温在 7 月中旬到 8 月中旬,达 37~39°C
最低温度在 1~2 月份,达4~6°C
对施工没有很大的影响
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下 3
三、交通条件和服务设施: 本工程处于龙华清湖村,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、施工概况1、 本工程为深圳市龙华污水处理厂工艺管道安装施工工程,包括干管与检查井的施工
五、设计编制依据:1、 施工图:以《污水管线总平面图》及其设计总说明为本次施工依据
2、 管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据
3、 预算依据:《广东省市政工程综合定额》、《深圳市市政工程主要项目补充定额》
4、 验收依据:《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收法律规范》

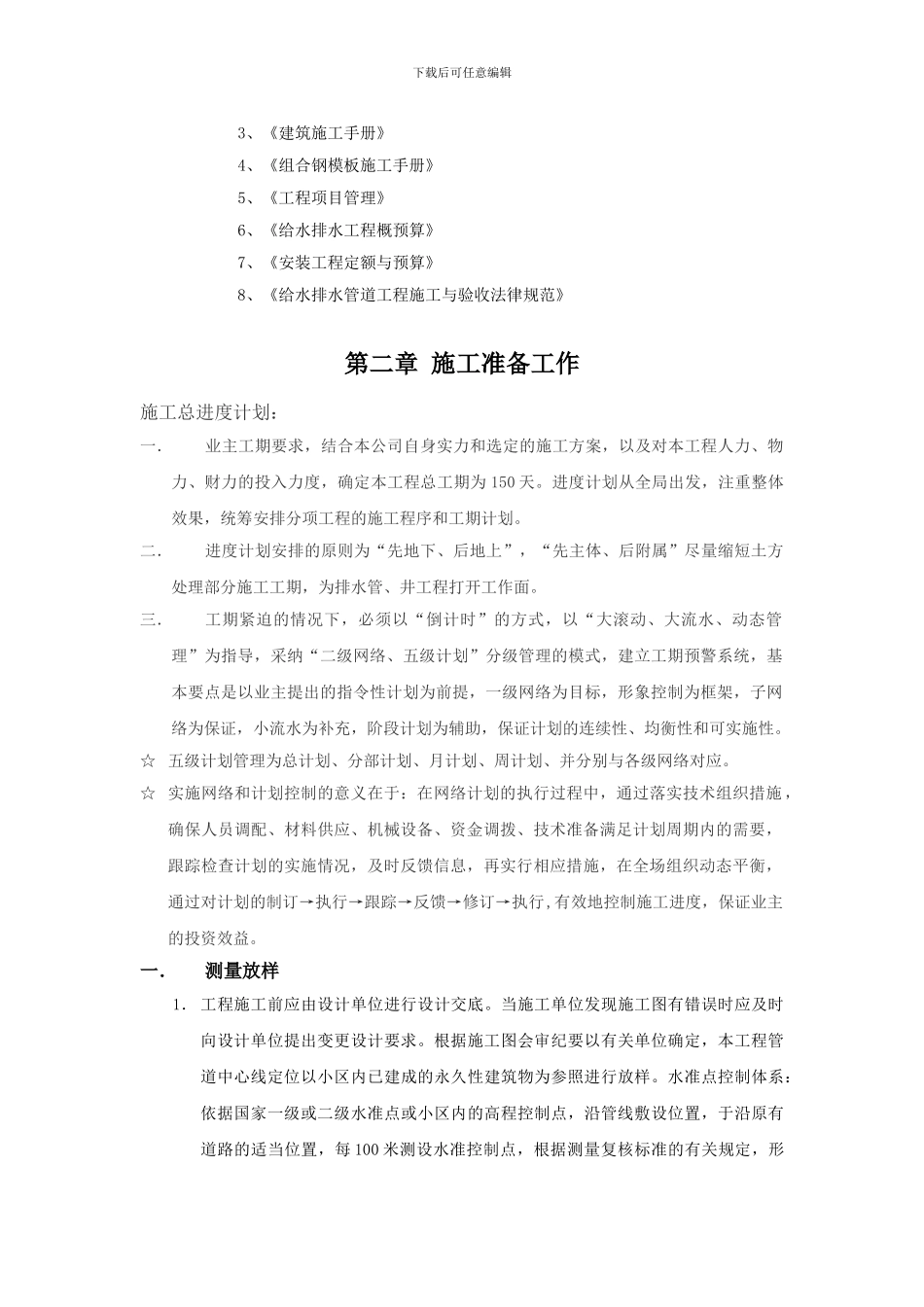

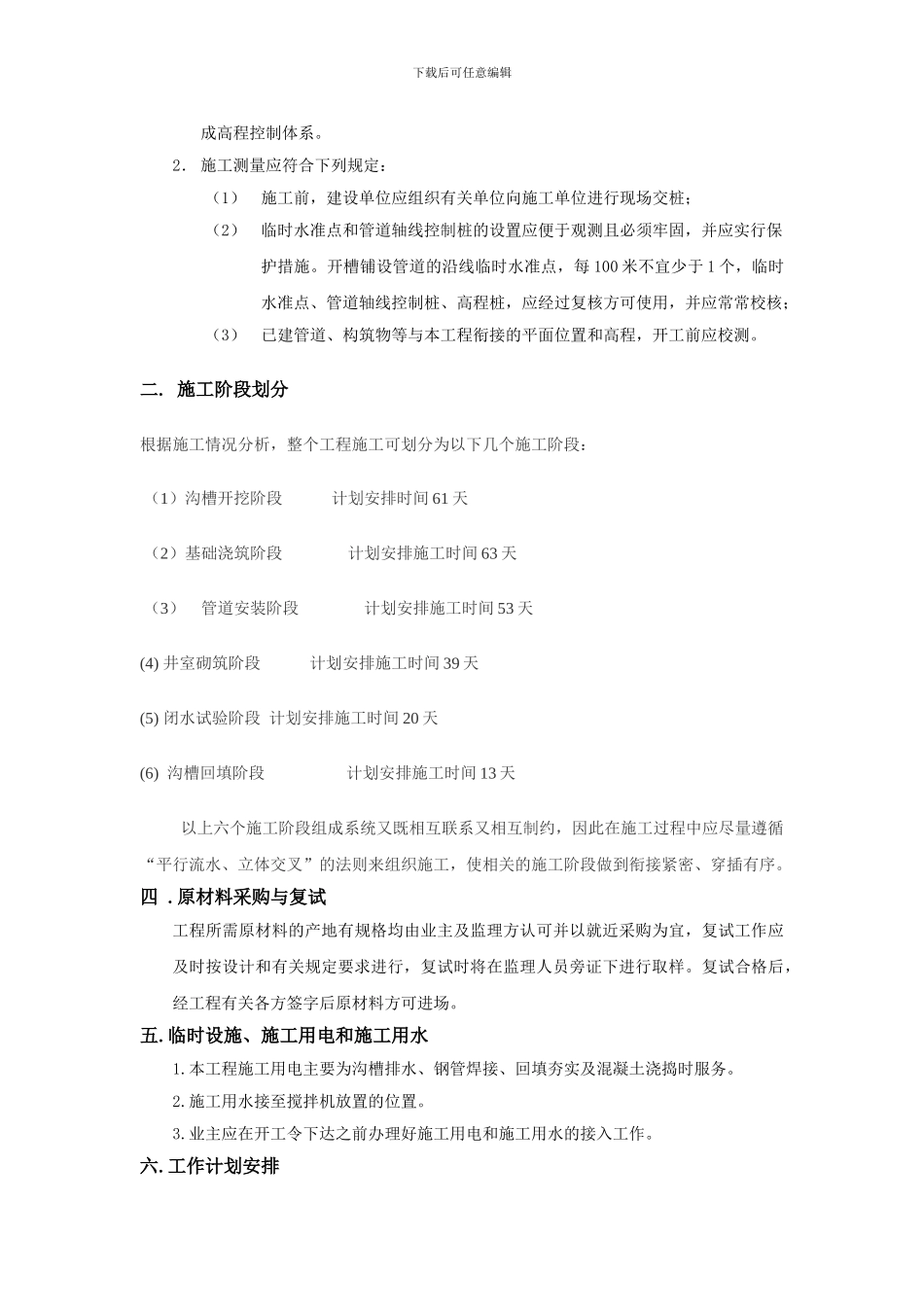

六、主要参考资料:1、《给水排水工和施工》2、《有用给水排水工程施工手册》下载后可任意编辑3、《建筑施工手册》4、《组合钢模板施工手册》5、《工程项目管理》6、《给水排水工程概预算》7、《安装工程定额与预算》8、《给水排水管道工程施工与验收法律规范》第二章 施工准备工作施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投
