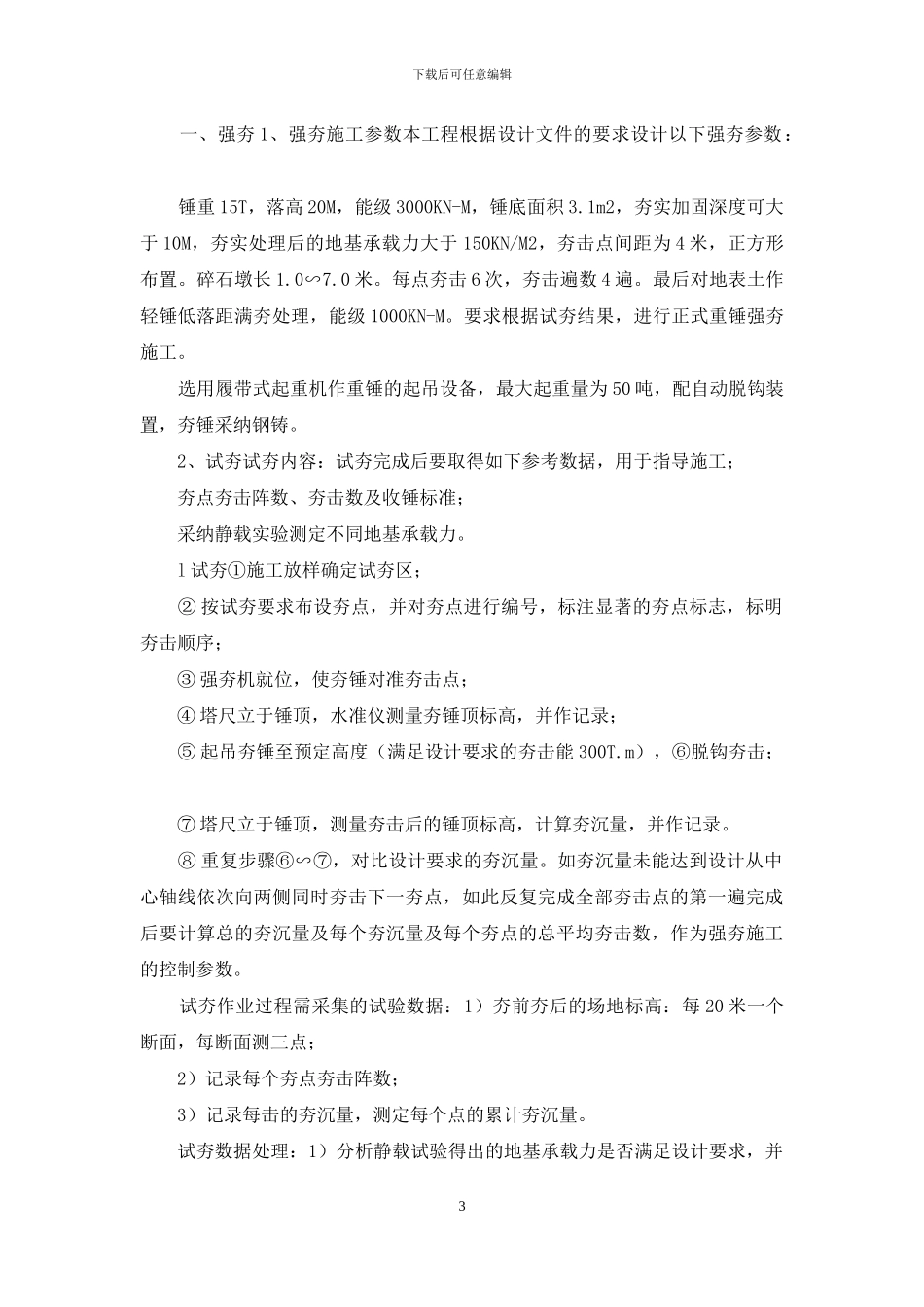

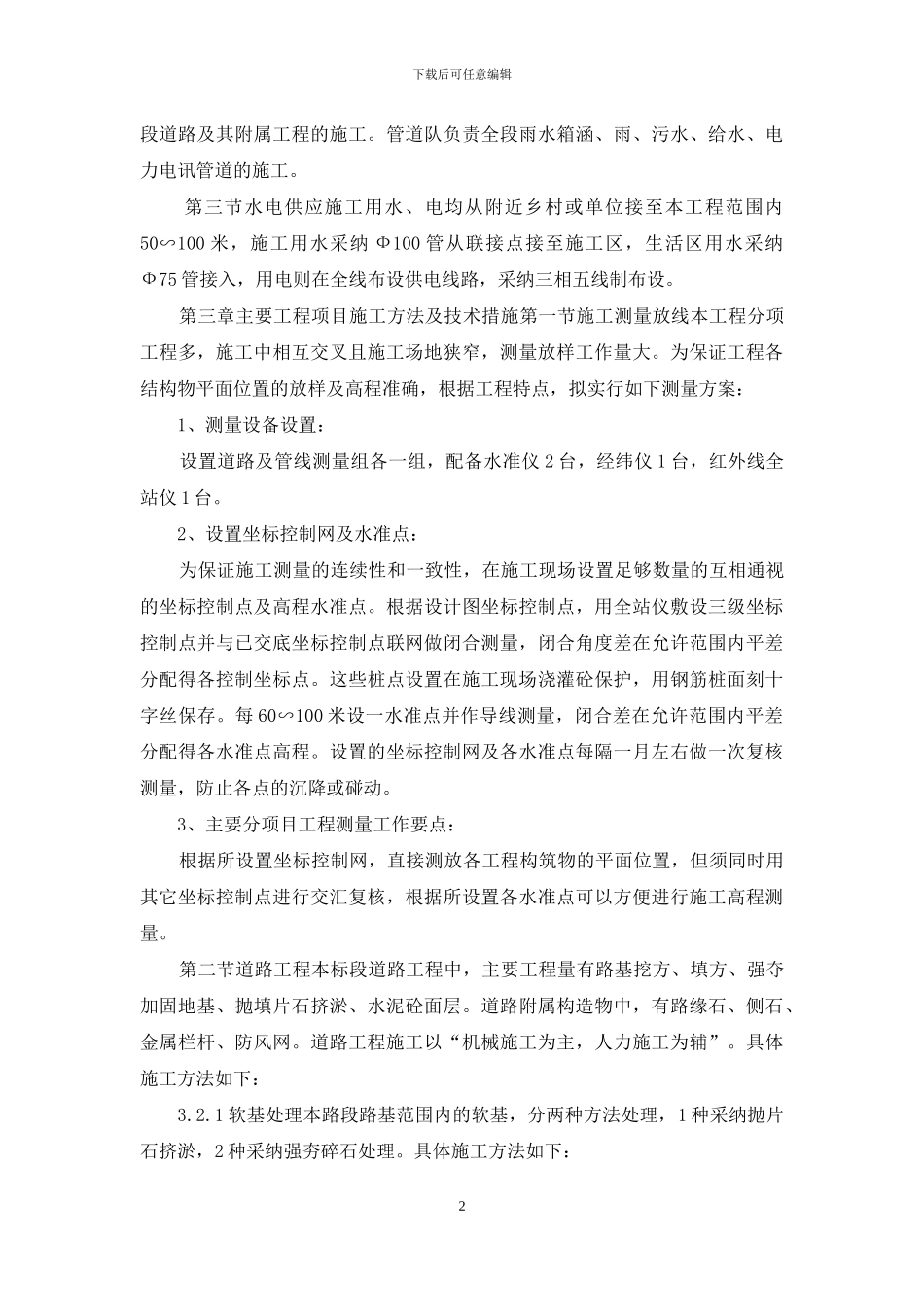

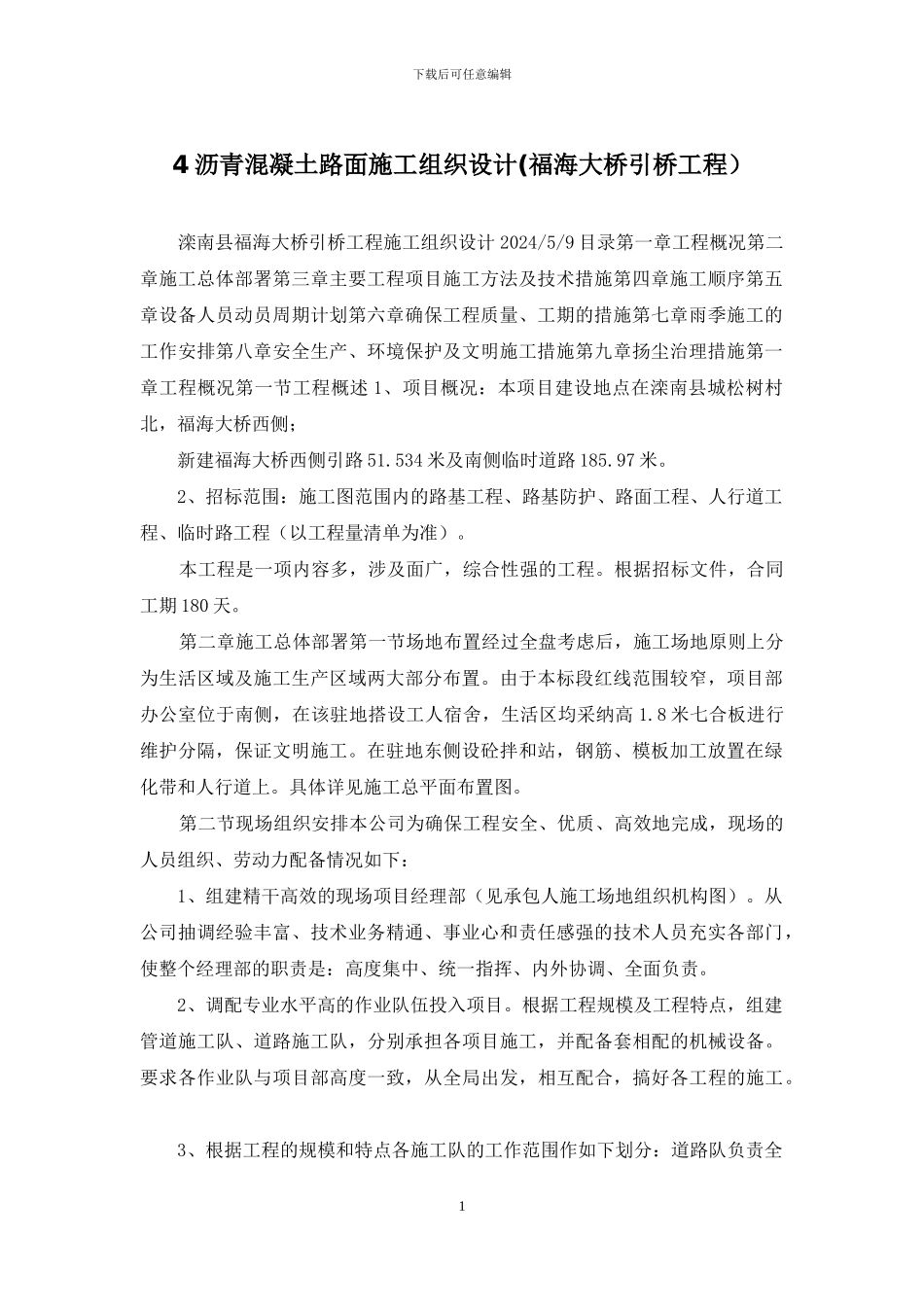

下载后可任意编辑4 沥青混凝土路面施工组织设计(福海大桥引桥工程) 滦南县福海大桥引桥工程施工组织设计 2024/5/9 目录第一章工程概况第二章施工总体部署第三章主要工程项目施工方法及技术措施第四章施工顺序第五章设备人员动员周期计划第六章确保工程质量、工期的措施第七章雨季施工的工作安排第八章安全生产、环境保护及文明施工措施第九章扬尘治理措施第一章工程概况第一节工程概述 1、项目概况:本项目建设地点在滦南县城松树村北,福海大桥西侧; 新建福海大桥西侧引路 51.534 米及南侧临时道路 185.97 米。 2、招标范围:施工图范围内的路基工程、路基防护、路面工程、人行道工程、临时路工程(以工程量清单为准)。 本工程是一项内容多,涉及面广,综合性强的工程。根据招标文件,合同工期 180 天。 第二章施工总体部署第一节场地布置经过全盘考虑后,施工场地原则上分为生活区域及施工生产区域两大部分布置。由于本标段红线范围较窄,项目部办公室位于南侧,在该驻地搭设工人宿舍,生活区均采纳高 1.8 米七合板进行维护分隔,保证文明施工。在驻地东侧设砼拌和站,钢筋、模板加工放置在绿化带和人行道上。具体详见施工总平面布置图。 第二节现场组织安排本公司为确保工程安全、优质、高效地完成,现场的人员组织、劳动力配备情况如下: 1、组建精干高效的现场项目经理部(见承包人施工场地组织机构图)。从公司抽调经验丰富、技术业务精通、事业心和责任感强的技术人员充实各部门,使整个经理部的职责是:高度集中、统一指挥、内外协调、全面负责。 2、调配专业水平高的作业队伍投入项目。根据工程规模及工程特点,组建管道施工队、道路施工队,分别承担各项目施工,并配备套相配的机械设备。要求各作业队与项目部高度一致,从全局出发,相互配合,搞好各工程的施工。 3、根据工程的规模和特点各施工队的工作范围作如下划分:道路队负责全1下载后可任意编辑段道路及其附属工程的施工。管道队负责全段雨水箱涵、雨、污水、给水、电力电讯管道的施工。 第三节水电供应施工用水、电均从附近乡村或单位接至本工程范围内50∽100 米,施工用水采纳 Ф100 管从联接点接至施工区,生活区用水采纳Ф75 管接入,用电则在全线布设供电线路,采纳三相五线制布设。 第三章主要工程项目施工方法及技术措施第一节施工测量放线本工程分项工程多,施工中相互交叉且施工场地狭窄,测量放样工作量大。为保证工程各结构物平面位置...
