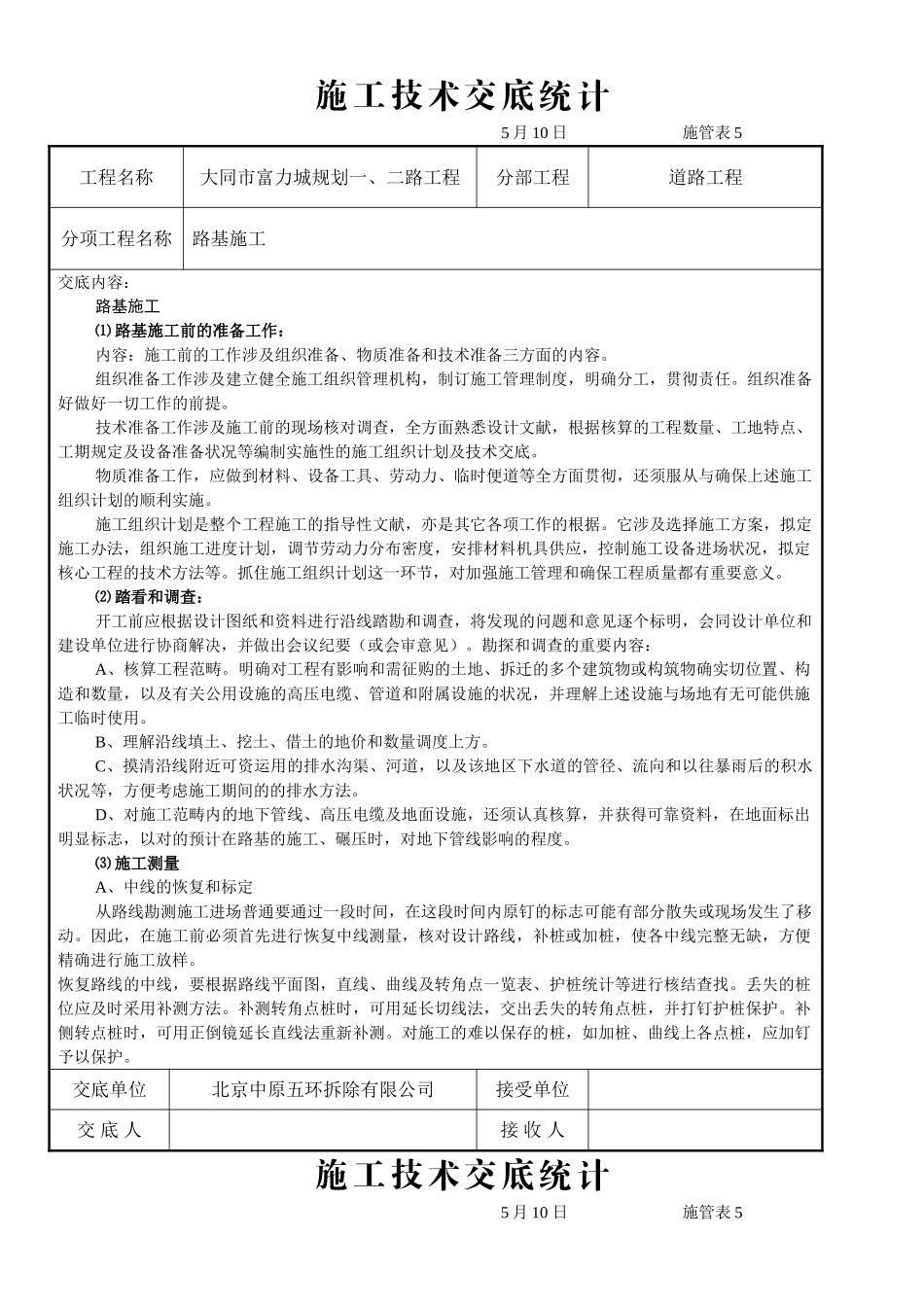

施工技术交底统计5 月 10 日 施管表 5工程名称大同市富力城规划一、二路工程 分部工程道路工程分项工程名称路基施工交底内容:路基施工⑴ 路基施工前的准备工作:内容:施工前的工作涉及组织准备、物质准备和技术准备三方面的内容
组织准备工作涉及建立健全施工组织管理机构,制订施工管理制度,明确分工,贯彻责任
组织准备好做好一切工作的前提
技术准备工作涉及施工前的现场核对调查,全方面熟悉设计文献,根据核算的工程数量、工地特点、工期规定及设备准备状况等编制实施性的施工组织计划及技术交底
物质准备工作,应做到材料、设备工具、劳动力、临时便道等全方面贯彻,还须服从与确保上述施工组织计划的顺利实施
施工组织计划是整个工程施工的指导性文献,亦是其它各项工作的根据
它涉及选择施工方案,拟定施工办法,组织施工进度计划,调节劳动力分布密度,安排材料机具供应,控制施工设备进场状况,拟定核心工程的技术方法等
抓住施工组织计划这一环节,对加强施工管理和确保工程质量都有重要意义

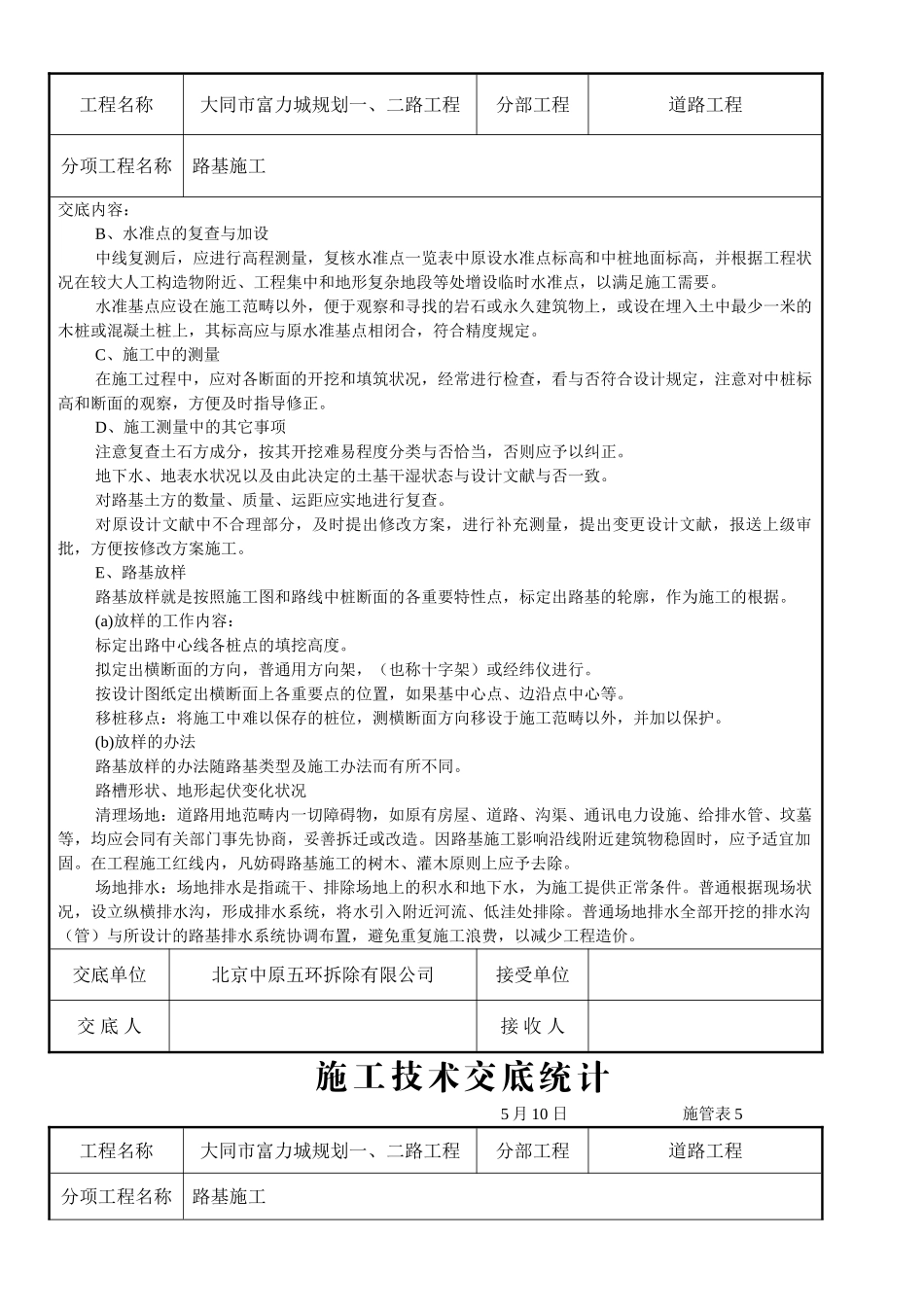

⑵ 踏看和调查:开工前应根据设计图纸和资料进行沿线踏勘和调查,将发现的问题和意见逐个标明,会同设计单位和建设单位进行协商解决,并做出会议纪要(或会审意见)
勘探和调查的重要内容:A、核算工程范畴
明确对工程有影响和需征购的土地、拆迁的多个建筑物或构筑物确实切位置、构造和数量,以及有关公用设施的高压电缆、管道和附属设施的状况,并理解上述设施与场地有无可能供施工临时使用
B、理解沿线填土、挖土、借土的地价和数量调度上方
C、摸清沿线附近可资运用的排水沟渠、河道,以及该地区下水道的管径、流向和以往暴雨后的积水状况等,方便考虑施工期间的的排水方法
D、对施工范畴内的地下管线、高压电缆及地面设施,还须认真核算,并获得可靠资料,在地面标出明显标志,以对的预计在路基的施工、碾压时,对地下管线影响的程度

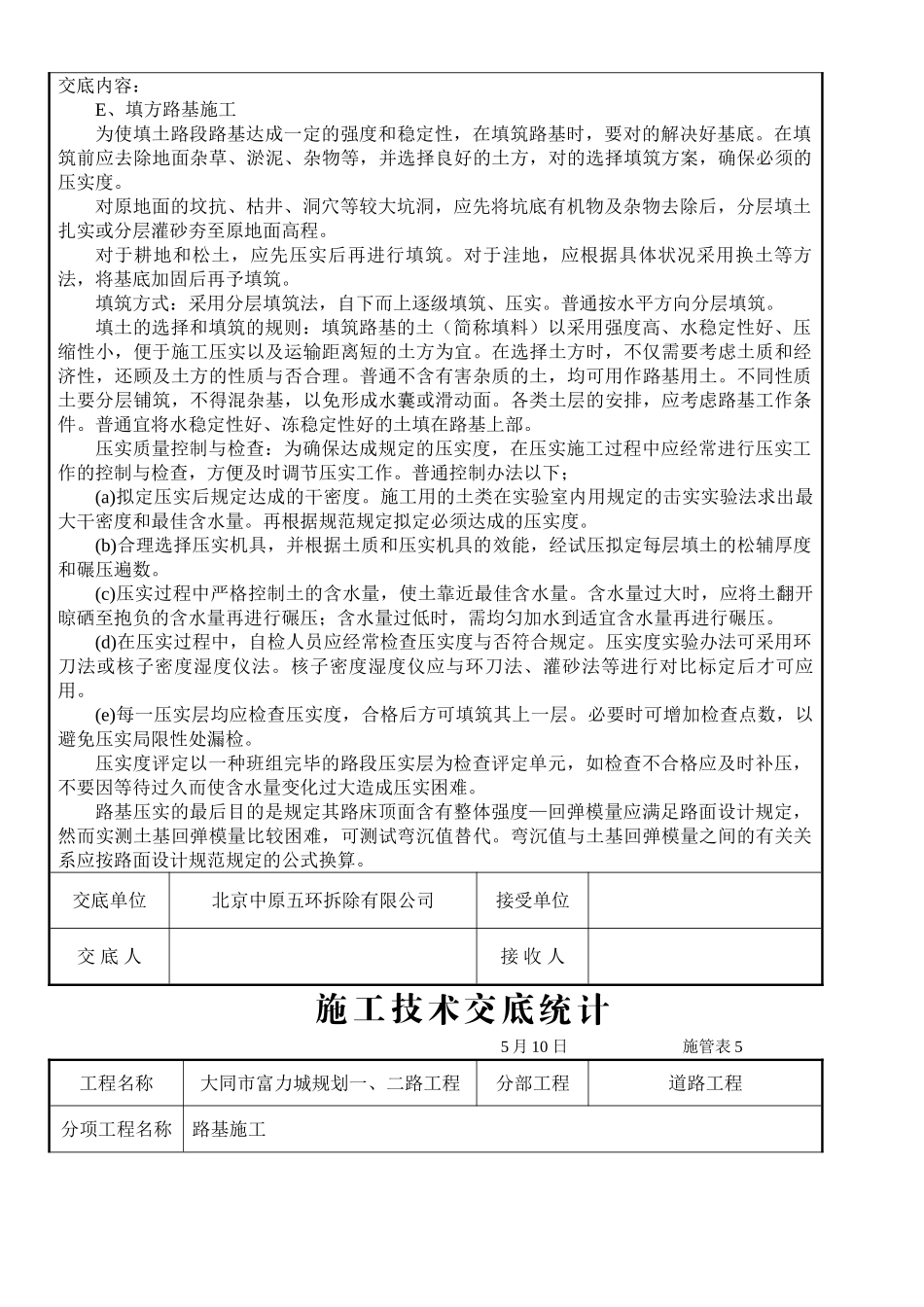

⑶ 施工测量A、中线的恢复和标定从路线勘
