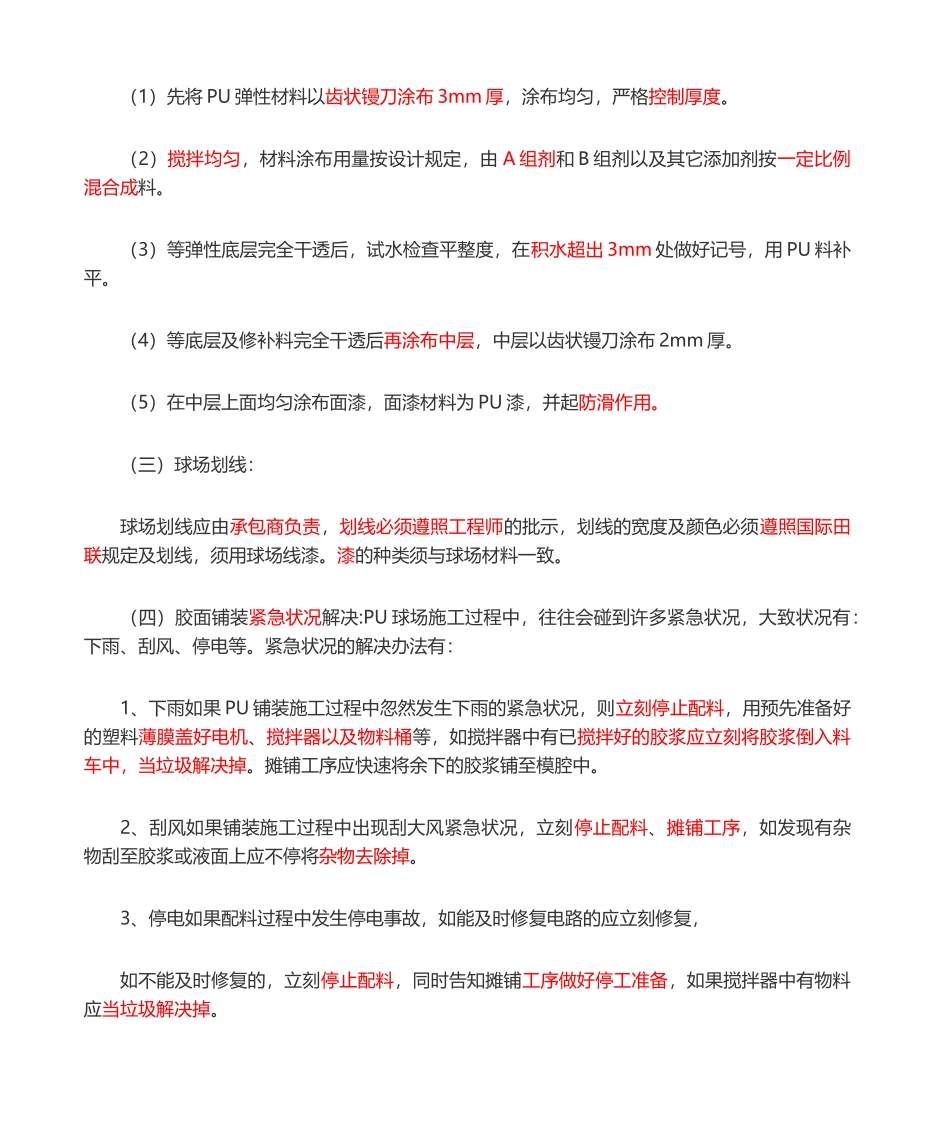

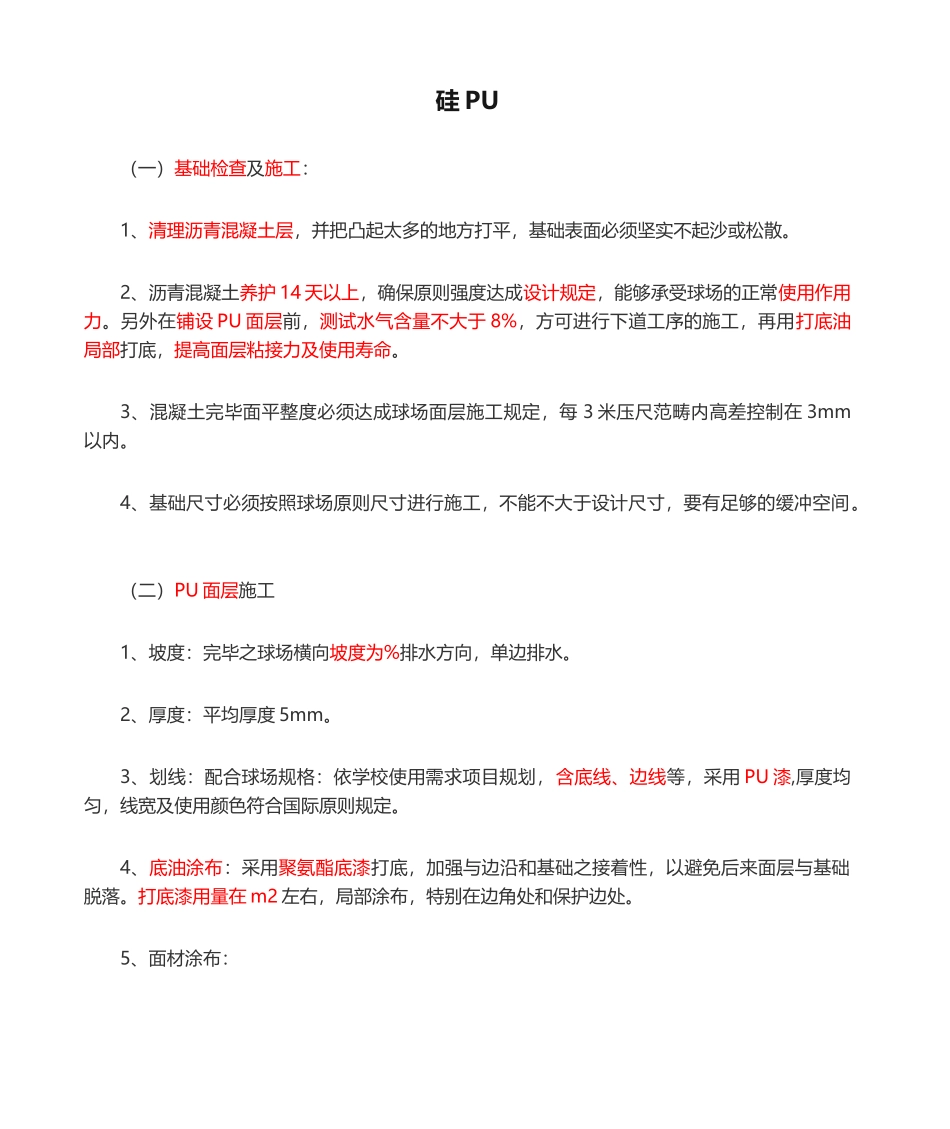

硅 PU(一)基础检查及施工: 1、清理沥青混凝土层,并把凸起太多的地方打平,基础表面必须坚实不起沙或松散。 2、沥青混凝土养护 14 天以上,确保原则强度达成设计规定,能够承受球场的正常使用作用力。另外在铺设 PU 面层前,测试水气含量不大于 8%,方可进行下道工序的施工,再用打底油局部打底,提高面层粘接力及使用寿命。 3、混凝土完毕面平整度必须达成球场面层施工规定,每 3 米压尺范畴内高差控制在 3mm以内。 4、基础尺寸必须按照球场原则尺寸进行施工,不能不大于设计尺寸,要有足够的缓冲空间。 (二)PU 面层施工 1、坡度:完毕之球场横向坡度为%排水方向,单边排水。 2、厚度:平均厚度 5mm。 3、划线:配合球场规格:依学校使用需求项目规划,含底线、边线等,采用 PU 漆,厚度均匀,线宽及使用颜色符合国际原则规定。 4、底油涂布:采用聚氨酯底漆打底,加强与边沿和基础之接着性,以避免后来面层与基础脱落。打底漆用量在 m2 左右,局部涂布,特别在边角处和保护边处。 5、面材涂布: (1)先将 PU 弹性材料以齿状镘刀涂布 3mm 厚,涂布均匀,严格控制厚度。 (2)搅拌均匀,材料涂布用量按设计规定,由 A 组剂和 B 组剂以及其它添加剂按一定比例混合成料。 (3)等弹性底层完全干透后,试水检查平整度,在积水超出 3mm 处做好记号,用 PU 料补平。 (4)等底层及修补料完全干透后再涂布中层,中层以齿状镘刀涂布 2mm 厚。 (5)在中层上面均匀涂布面漆,面漆材料为 PU 漆,并起防滑作用。 (三)球场划线: 球场划线应由承包商负责,划线必须遵照工程师的批示,划线的宽度及颜色必须遵照国际田联规定及划线,须用球场线漆。漆的种类须与球场材料一致。 (四)胶面铺装紧急状况解决:PU 球场施工过程中,往往会碰到许多紧急状况,大致状况有:下雨、刮风、停电等。紧急状况的解决办法有: 1、下雨如果 PU 铺装施工过程中忽然发生下雨的紧急状况,则立刻停止配料,用预先准备好的塑料薄膜盖好电机、搅拌器以及物料桶等,如搅拌器中有已搅拌好的胶浆应立刻将胶浆倒入料车中,当垃圾解决掉。摊铺工序应快速将余下的胶浆铺至模腔中。 2、刮风如果铺装施工过程中出现刮大风紧急状况,立刻停止配料、摊铺工序,如发现有杂物刮至胶浆或液面上应不停将杂物去除掉。 3、停电如果配料过程中发生停电事故,如能及时修复电路的应立刻修复, 如不能及时修复的,立刻停止配料,同时告知摊铺工序做好停工准备,如果搅拌器中有物料应当垃圾解决掉。
