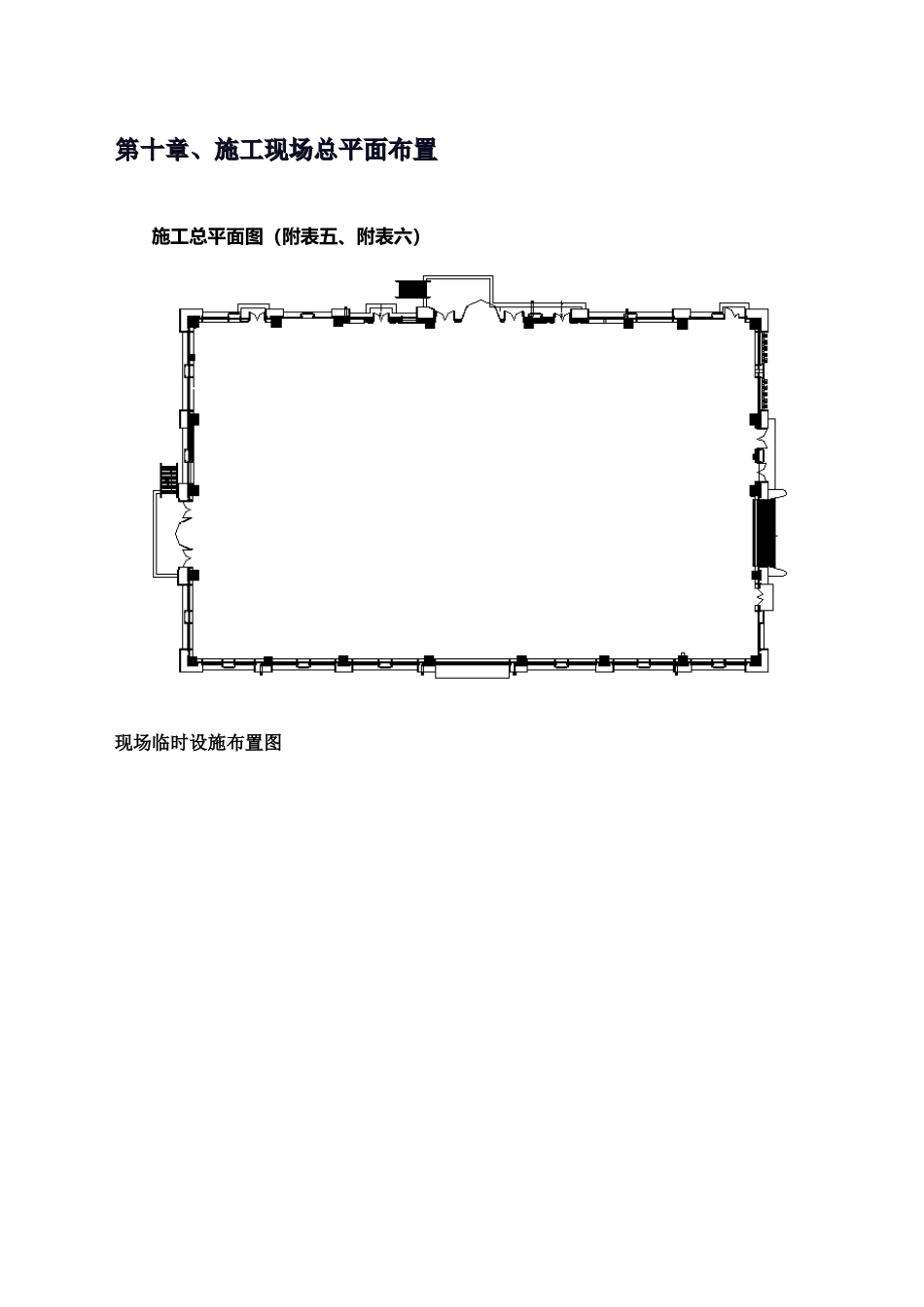

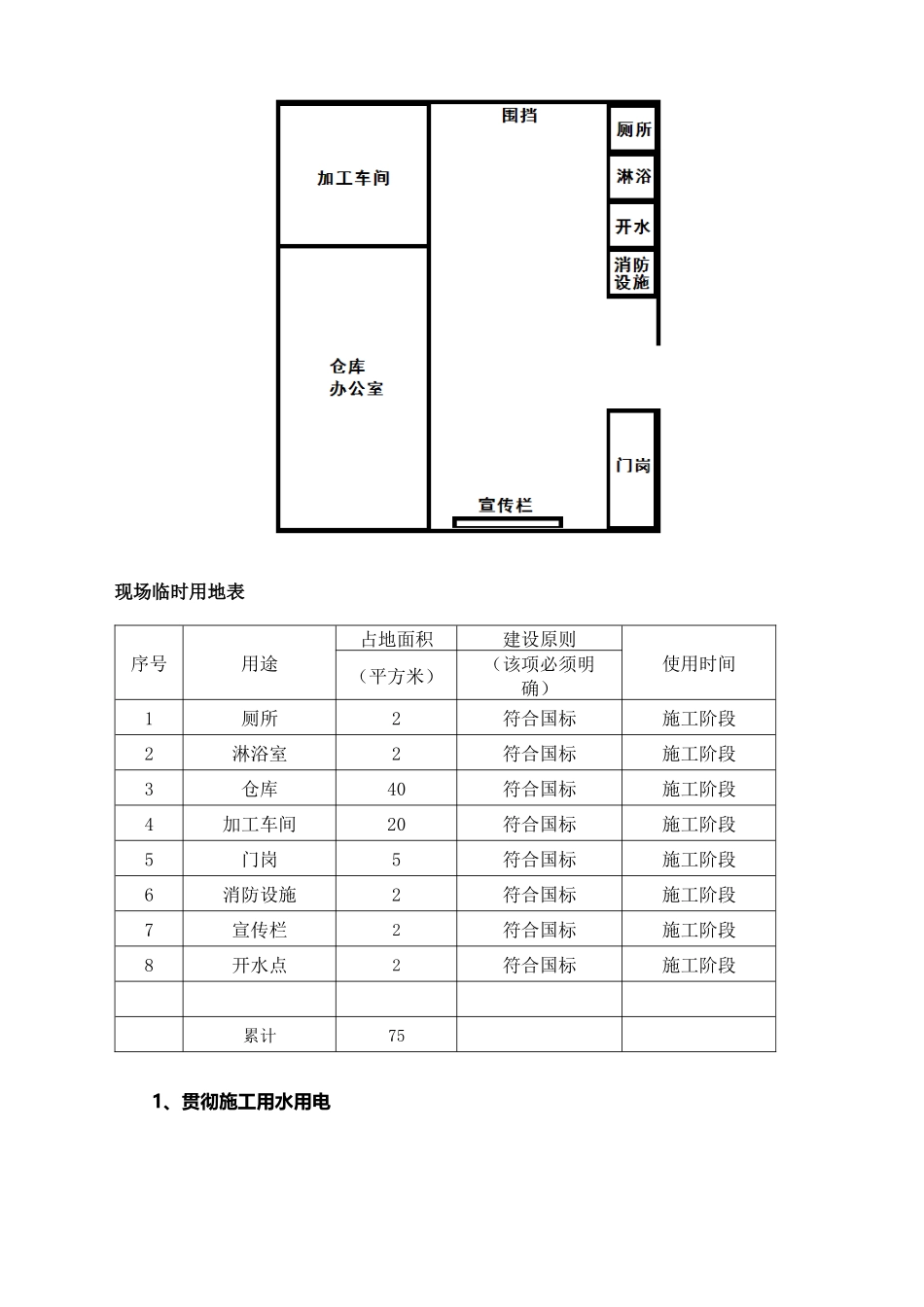

第十章、施工现场总平面布置第十章、施工现场总平面布置施工总平面图(附表五、附表六)现场临时设施布置图现场临时用地表序号用途占地面积建设原则使用时间(平方米)(该项必须明确)1厕所2符合国标施工阶段2淋浴室2符合国标施工阶段3仓库40符合国标施工阶段4加工车间20符合国标施工阶段5门岗5符合国标施工阶段6消防设施2符合国标施工阶段7宣传栏2符合国标施工阶段8开水点2符合国标施工阶段 累计75 1、贯彻施工用水用电弱电施工的用水用电是进场前期准备工作的重要环节
首先必须对各施工工程段的总用电量进行总体综合及估算,做出整体施工用电的计划报告,呈交总包单位审批,经有关部门协调,指定明确的施工用水用电方案,提供应施工单位使用
2、施工区布置施工区域的合理布置是施工组织的重要环节,其重要是通过立体的整体规划,平面的具体安排这两种基础手段,达成施工区域安排的合理化、程序化、系统化,有助于简化交叉施工的复杂关系,实现文明施工
现场办公区与仓库:现场办公室,由总包方负责配备照明等设施,我方负责电脑等办公设备
普通材料仓库、机械工具仓库,大概需要 40 平米左右
具体位置与总包方协商拟定
加工区:对材料等进行加工,大概需要 20 平米左右
具体位置与总包方协商拟定
厕所需要 2 平米,淋浴需要 2 平米,开水点需要 2 平米,消防设施需要 2 平米,除另外还需要宣传栏以及场地围挡
