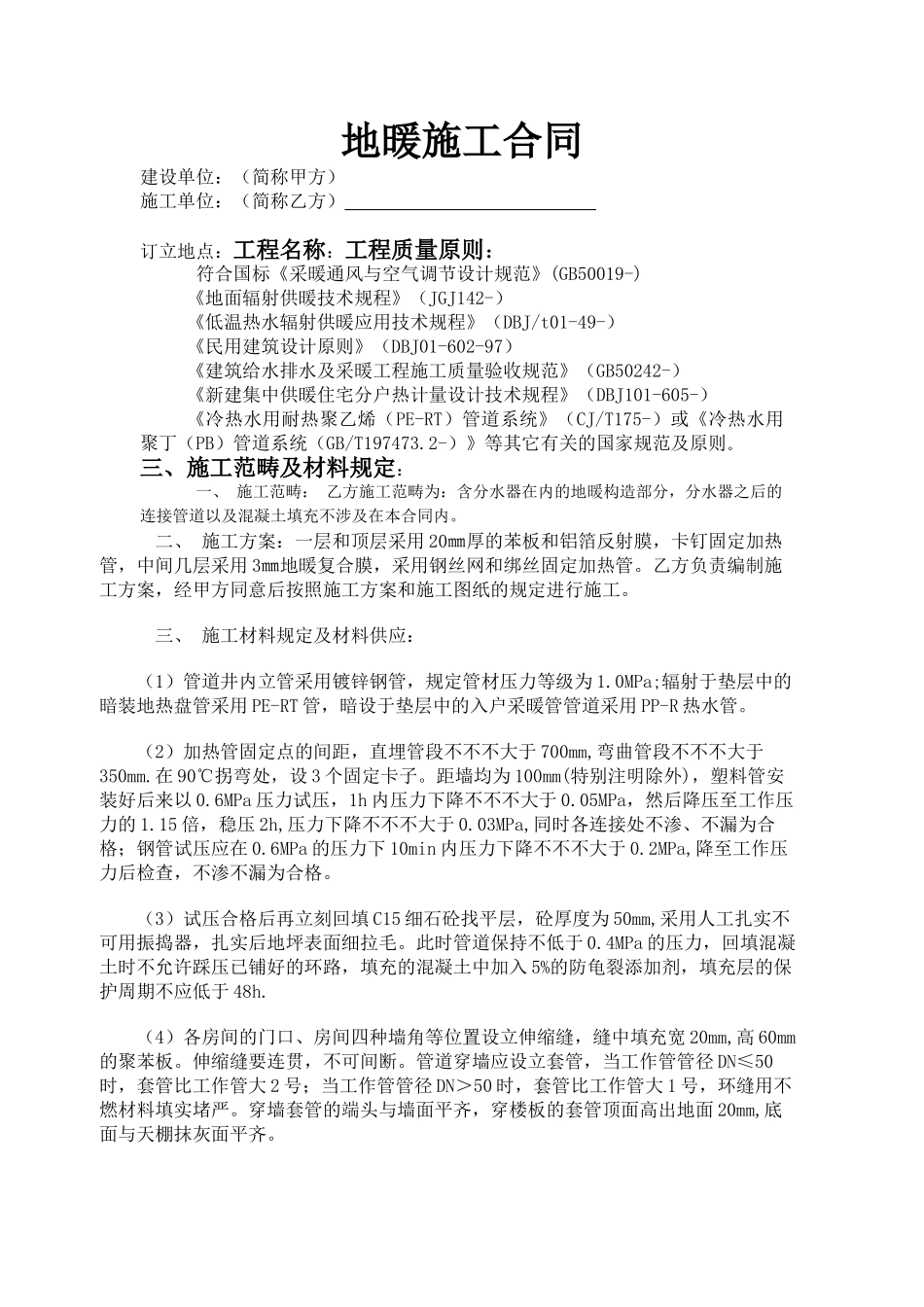

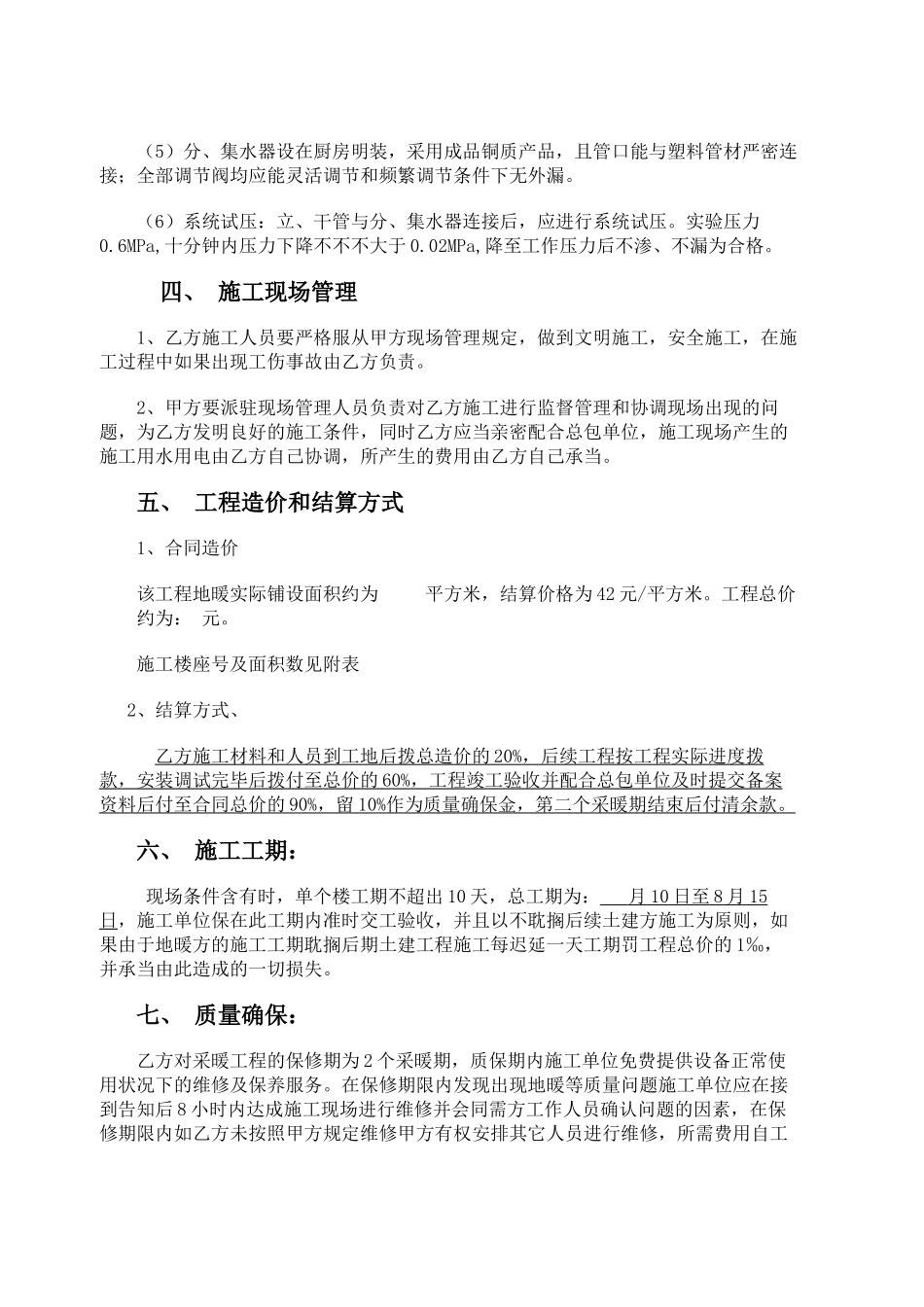

地暖施工合同建设单位:(简称甲方)施工单位:(简称乙方) 订立地点:工程名称:工程质量原则:符合国标《采暖通风与空气调节设计规范》(GB50019-)《地面辐射供暖技术规程》(JGJ142-)《低温热水辐射供暖应用技术规程》(DBJ/t01-49-)《民用建筑设计原则》(DBJ01-602-97)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-)《新建集中供暖住宅分户热计量设计技术规程》(DBJ101-605-)《冷热水用耐热聚乙烯(PE-RT)管道系统》(CJ/T175-)或《冷热水用聚丁(PB)管道系统(GB/T197473
2-)》等其它有关的国家规范及原则
三、施工范畴及材料规定:一、 施工范畴: 乙方施工范畴为:含分水器在内的地暖构造部分,分水器之后的连接管道以及混凝土填充不涉及在本合同内
二、 施工方案:一层和顶层采用 20㎜厚的苯板和铝箔反射膜,卡钉固定加热管,中间几层采用 3㎜地暖复合膜,采用钢丝网和绑丝固定加热管
乙方负责编制施工方案,经甲方同意后按照施工方案和施工图纸的规定进行施工
三、 施工材料规定及材料供应:(1)管道井内立管采用镀锌钢管,规定管材压力等级为 1
0MPa;辐射于垫层中的暗装地热盘管采用 PE-RT 管,暗设于垫层中的入户采暖管管道采用 PP-R 热水管
(2)加热管固定点的间距,直埋管段不不不大于 700mm,弯曲管段不不不大于350mm
在 90℃拐弯处,设 3 个固定卡子
距墙均为 100mm(特别注明除外),塑料管安装好后来以 0
6MPa 压力试压,1h 内压力下降不不不大于 0
05MPa,然后降压至工作压力的 1
15 倍,稳压 2h,压力下降不不不大于 0
03MPa,同时各连接处不渗、不漏为合格;钢管试压应在 0
6MPa 的压力下 10min 内压力下降不不不大于 0
2MPa,降至工作压力后检查,不
