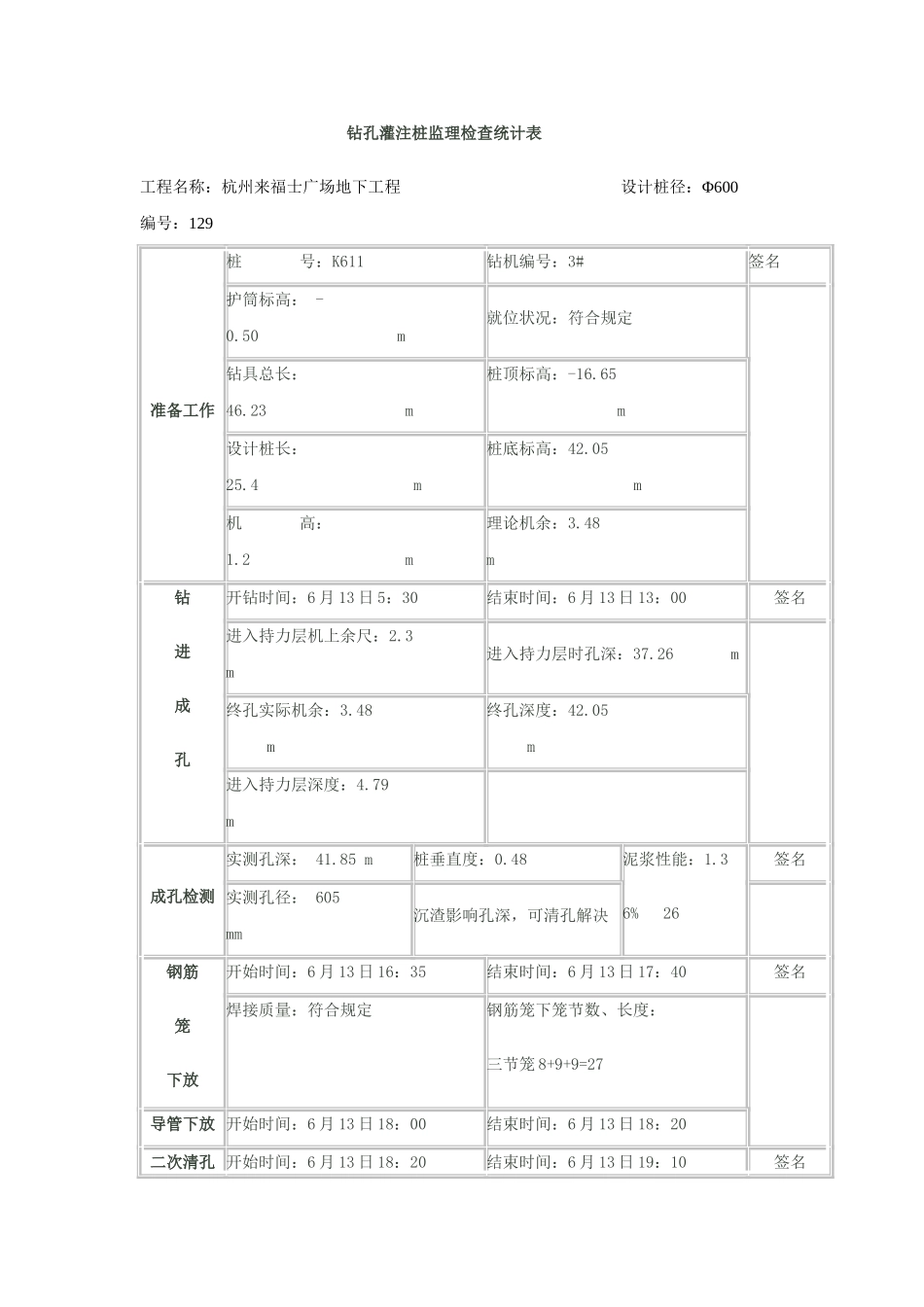

钻孔灌注桩监理检查统计表工程名称:杭州来福士广场地下工程 设计桩径:Φ600 编号:129准备工作桩 号:K611钻机编号:3#签名护筒标高: -0
50 m就位状况:符合规定 钻具总长: 46
23 m桩顶标高:-16
65 m设计桩长: 25
4 m桩底标高:42
05 m机 高: 1
2 m理论机余:3
48 m钻进成孔开钻时间:6 月 13 日 5:30结束时间:6 月 13 日 13:00签名进入持力层机上余尺:2
3 m进入持力层时孔深:37
26 m 终孔实际机余:3
48 m终孔深度:42
05 m进入持力层深度:4
79 m 成孔检测实测孔深: 41
85 m桩垂直度:0
48泥浆性能:1

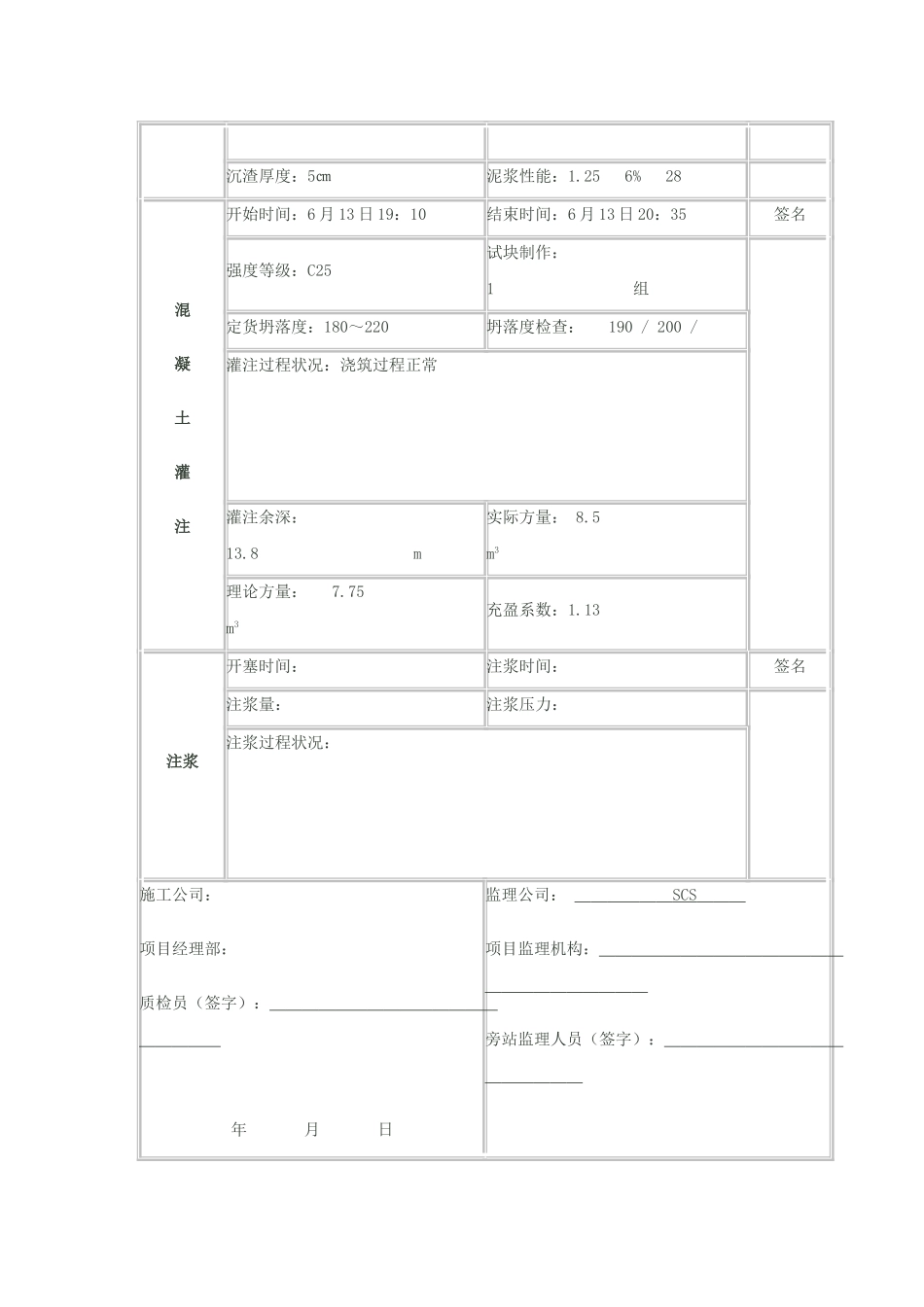

36% 26签名实测孔径: 605 mm 沉渣影响孔深,可清孔解决 钢筋笼下放开始时间:6 月 13 日 16:35结束时间:6 月 13 日 17:40签名焊接质量:符合规定钢筋笼下笼节数、长度:三节笼 8+9+9=27 导管下放 开始时间:6 月 13 日 18:00结束时间:6 月 13 日 18:20二次清孔 开始时间:6 月 13 日 18:20结束时间:6 月 13 日 19:10签名沉渣厚度:5㎝泥浆性能:1
25 6% 28 混凝土灌注开始时间:6 月 13 日 19:10结束时间:6 月 13 日 20:35签名强度等级:C25试块制作: 1 组 定货坍落度:180~220坍落度检查: 190 / 200 /灌注过程状况:浇筑过程正常 灌注余深: 13
8 m实际方量: 8
5 m3理论方量: 7
75 m3充盈系数:1
13注浆开塞时间:注浆时间:签名注浆量:注浆压力: 注浆过程状况: 施工公司: 项目经理部: 质检员(签字): 年 月 日监理公司: SCS 项目监理机构: 旁站监理人员(签字): 年 月 日桩基础回旋钻孔原始统计施工单位: 监理单位
