PMC 部门工作开展计划一、PMC 部门组建1、 组建 PMC 部门:暂设 PMC 经理 1 人,PC 计划员 1 人(待招),后续根据公司正式进入量产后订单状况及工作量评定增减岗位;2、 PMC 部门职责权限设定:a)对生产订单产能负荷进行分析和评定;b)制订长短周期生产计划及物料需求计划,并对 F/C 需求进行有效预测;c)负责接受销售部订单,组织各有关部门对订单进行评审,回复客户订单交期;d)制订三日硬性生产计划,下发生产指令及生产工单;e)对订单进行物料需求计算,下发采购申请单给到采购,对采购回复的物料交期进行跟进贯彻;f)统计采购交期回复及时率、采购承诺交期达成率;g)制订进料计划给到采购部,并跟进供应商送货进度;h)安排仓库按工单进行备料作业并提报工单欠料状况;i)按生产及计划及生产指令单安排生产部生产;j)生产现场物料管控;k)生产与交货协调会的组织召开,生产进度跟踪及生产异常跟进解决,确保工单完毕进度并确认成品入库时间;l)制订 3 天出货告知并下发到各部门;m) 根据销售出货计划及出货告知安排出货;n)试产及样机物料跟进;o)返修机生产计划及补出货跟进;p)周报,月报提供
q)对库存物料进行使用期管理,并主导超出使用期呆滞物料进行消化;r)和出货有关各部门之间的协调;s)领导安排的其它任务和其它未尽事宜
二、PMC 部门近期工作安排:1、 制订 PMC 部门有关程序文献,工作流程及表单; 8/31 号前完毕2、 对仓库区域进行规划,并提供方案; 8/27 号前完毕3、 仓库货架,卡板,推车叉车,标记等申购; 8/31 号前完毕4、 和研发工程一起对公司开发的产品型号进行原则化整合,建立资料档案库; 9 月初完毕5、 介入样机制作进度跟进及样机物料采购申请下发
即时跟进6、 8 月底对仓库物料进行盘点,建立手工帐本,确保帐务卡一致

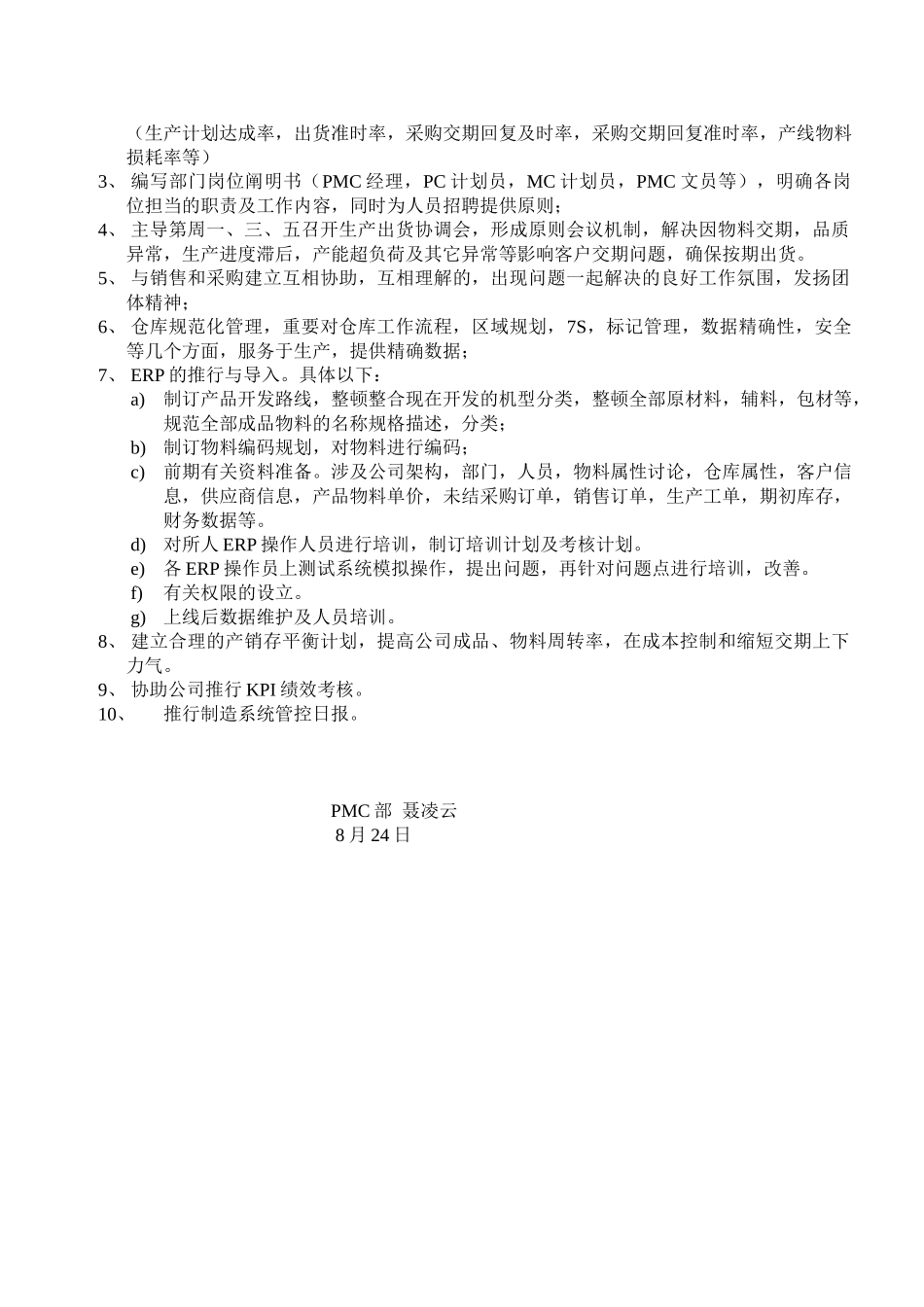

8/31 号前完毕7、
