门窗安装质量控制要点与检查办法铝合金门窗的安装,对门窗功效的使用品有非常重要的作用
安装的质量直接影响门窗工程项目的验收、整体观感和日常的使用性能
针对门窗安装的质量检查可从下列几方面着手
材料现场寄存:(避免变形、污染、腐蚀)门窗寄存的地点应清洁、通风、干燥,底部应用方枕木垫平,离地不不大于 100mm,门窗应竖立排放,避免倾倒,平放;严禁酸、碱、盐类物质接触
临时固定:(避免坠落)包装必须完整,窗框四周垫实,固定片数量完整,固定点精确,窗框连接安全绳
窗框固定:(窗号位置、窗体位置、水平、垂直、对角线)安装位置精确,窗体与墙体连接牢固,连接片必须固定在预留块或混泥土墙体上,无遗漏固定点
内外方向对的
有关方面检查办法与数据偏差以下:序号项目允许偏差检查办法1门窗框槽口对角线偏差门≤3000≤3钢卷尺测量内角>3000≤4窗≤≤2
52门窗框正、侧面垂直度≤2
5垂直测量尺检查3窗框水平度≤2水平尺或水平管4同一楼层门窗框底横框标高≤5水 平 管 或 基 准线、钢直尺5同一位置竖向上下中心偏离≤5垂直线、钢直尺4
墙体与窗框间填充:(发泡胶)窗框固定完毕,经检查符合原则规定,在固定玻璃安装前,去除包装袋后,进行发泡胶填充,填充发泡胶前,墙体与窗框间隙内浮土与杂物必须清理干净,并用喷洒少量清水湿润墙体,发泡均匀,无外溢
距窗框外沿 3-5mm 最佳
突出窗框的临时垫块应解决、封堵
固定玻璃安装:(防水)玻璃压条拆卸认真,避免混淆

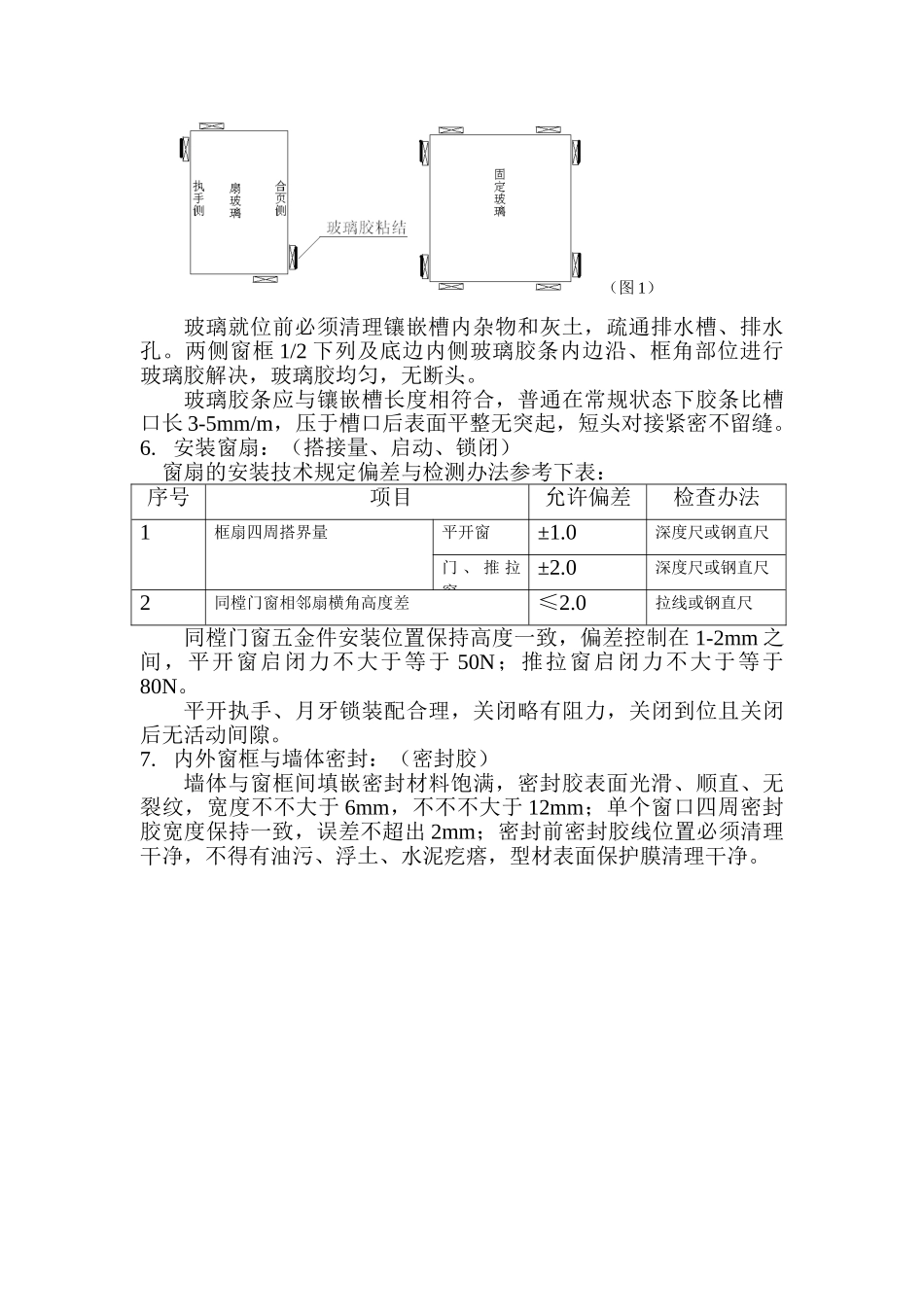

玻璃垫块位置精确(参图 1)数量符合规定
垫块距玻璃边角 20-50mm(图 1)玻璃就位前必须清理镶嵌槽内杂物和灰土,疏通排水槽、排水孔
两侧窗框 1/2 下列及底边内侧玻璃胶条内边沿、框角部位进行玻璃胶解决,玻璃胶均匀,无断头
玻璃胶条应与镶嵌槽长度相符合,普通在常规状态下胶条比槽口长 3-5mm/m,压于槽
