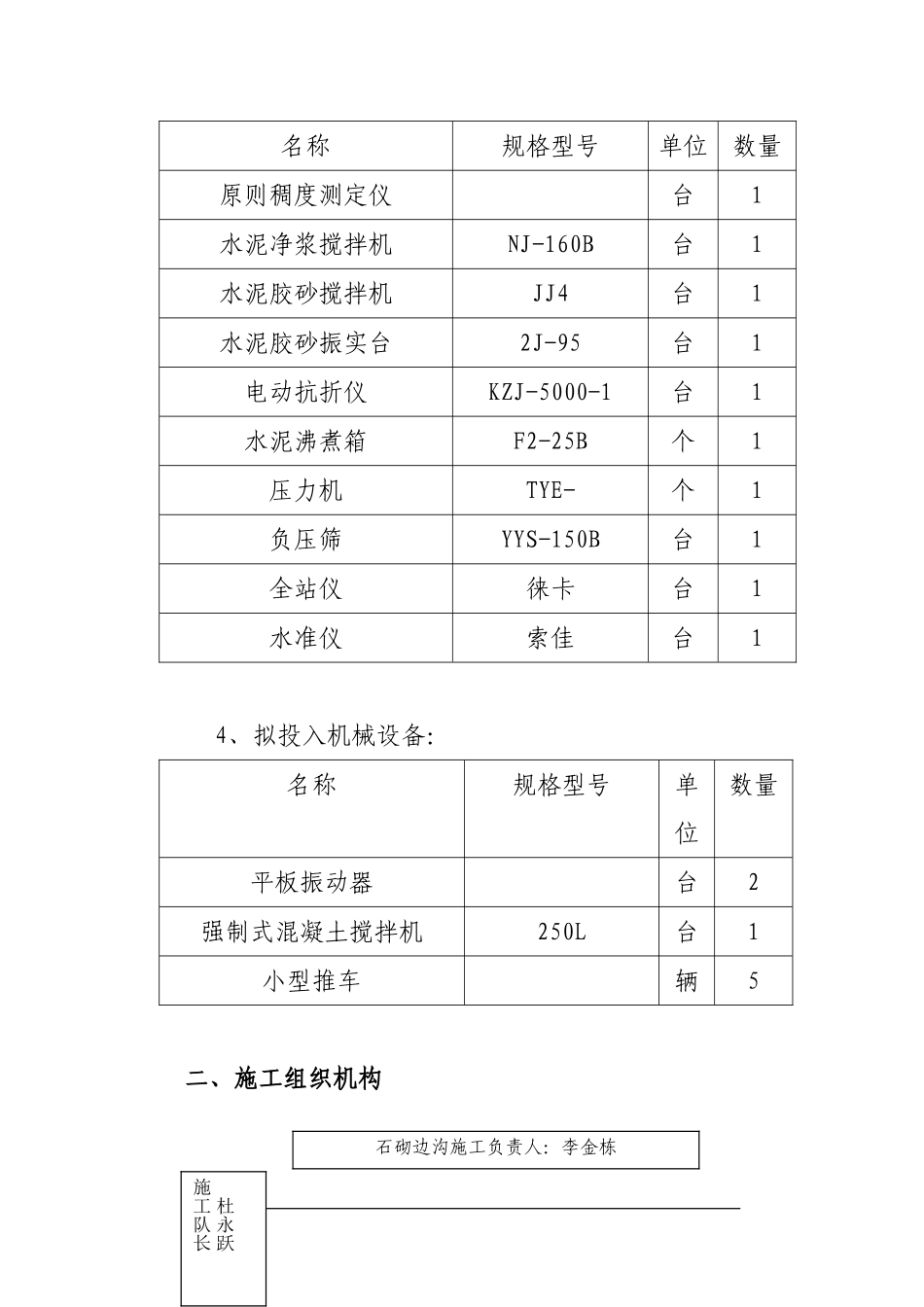

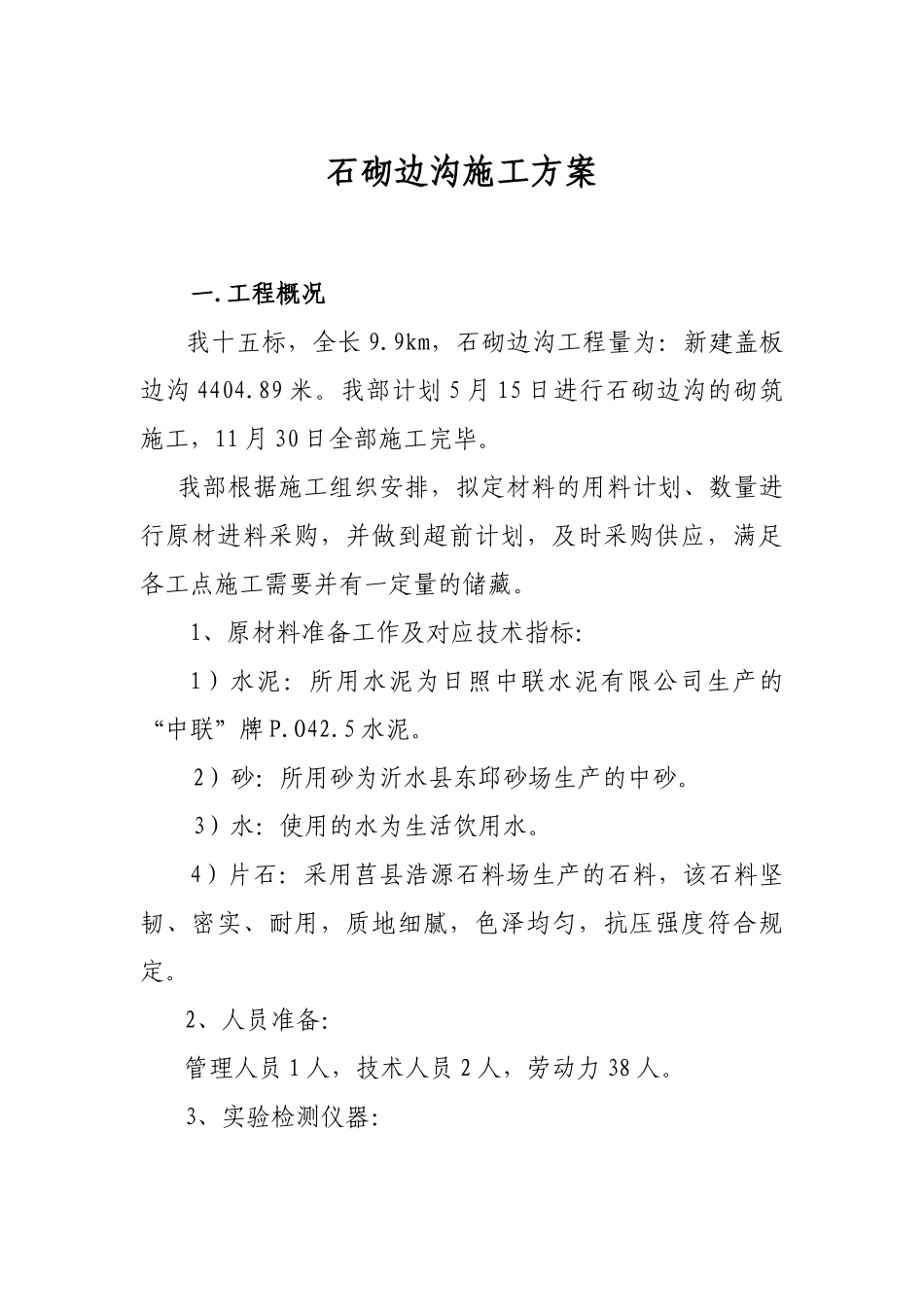

石砌边沟施工方案一.工程概况 我十五标,全长 9.9km,石砌边沟工程量为:新建盖板边沟 4404.89 米。我部计划 5 月 15 日进行石砌边沟的砌筑施工,11 月 30 日全部施工完毕。我部根据施工组织安排,拟定材料的用料计划、数量进行原材进料采购,并做到超前计划,及时采购供应,满足各工点施工需要并有一定量的储藏。1、原材料准备工作及对应技术指标: 1)水泥:所用水泥为日照中联水泥有限公司生产的“中联”牌 P.O42.5 水泥。2)砂:所用砂为沂水县东邱砂场生产的中砂。3)水:使用的水为生活饮用水。4)片石:采用莒县浩源石料场生产的石料,该石料坚韧、密实、耐用,质地细腻,色泽均匀,抗压强度符合规定。2、人员准备:管理人员 1 人,技术人员 2 人,劳动力 38 人。3、实验检测仪器:名称规格型号单位数量原则稠度测定仪台1水泥净浆搅拌机NJ-160B台1水泥胶砂搅拌机JJ4台1水泥胶砂振实台2J-95台1电动抗折仪KZJ-5000-1台1水泥沸煮箱F2-25B个1压力机TYE-个1负压筛YYS-150B台1全站仪徕卡台1水准仪索佳台14、拟投入机械设备:名称规格型号单位数量平板振动器台2强制式混凝土搅拌机250L台1小型推车辆5二、施工组织机构石砌边沟施工负责人:李金栋施工 杜队 永长 跃三、施工工艺本标段石砌边沟重要为新建石砌边沟,设于挖方路段:(一)新建石砌边沟1、施工放样根据图纸所示石砌边沟的位置用全站仪精确放样出边沟的内外缘线,用白石灰将边沟内外缘开挖边线标出,开挖尺寸略不不大于设计尺寸,然后进行砌筑和回填。2、基坑开挖:用挖掘机按石灰线进行基坑开挖,开挖深度至设计深度以上 10cm 左右,然后由人工对下部及边部进行开挖和修整。基坑挖至设计标高后对基底用小型振动夯进行扎实,以免产生不均匀沉降。解决完毕后报请监理工程师进行验收。试验张负兴责利人质检姬负玉责清人现场杜负永责锋人技术杜负永责收人3、防渗排水解决:基坑开挖完毕,在基底开挖一深度 40cm,下底宽45cm,上底宽 60cm 的沟槽,沟槽底铺筑 15cm 厚的 C20 砼基座,然后在砼上部中央放置一道 D20 软式透水管,再铺设25 cm 厚的级配碎石至沟槽顶。4、级配碎石垫层:基坑经监理验收合格后,即可进行级配碎石垫层铺筑,级配碎石采用场拌的办法施工,要确保 15cm 级配碎石的厚度,同时控制好垫层基底标高,铺筑完毕后采用振动夯扎实,确保密实度。5、边沟砌筑:采用坐浆法分层砌筑,砌石厚度不不大于 15cm,卵形和薄片、风化剥落、受腐...
