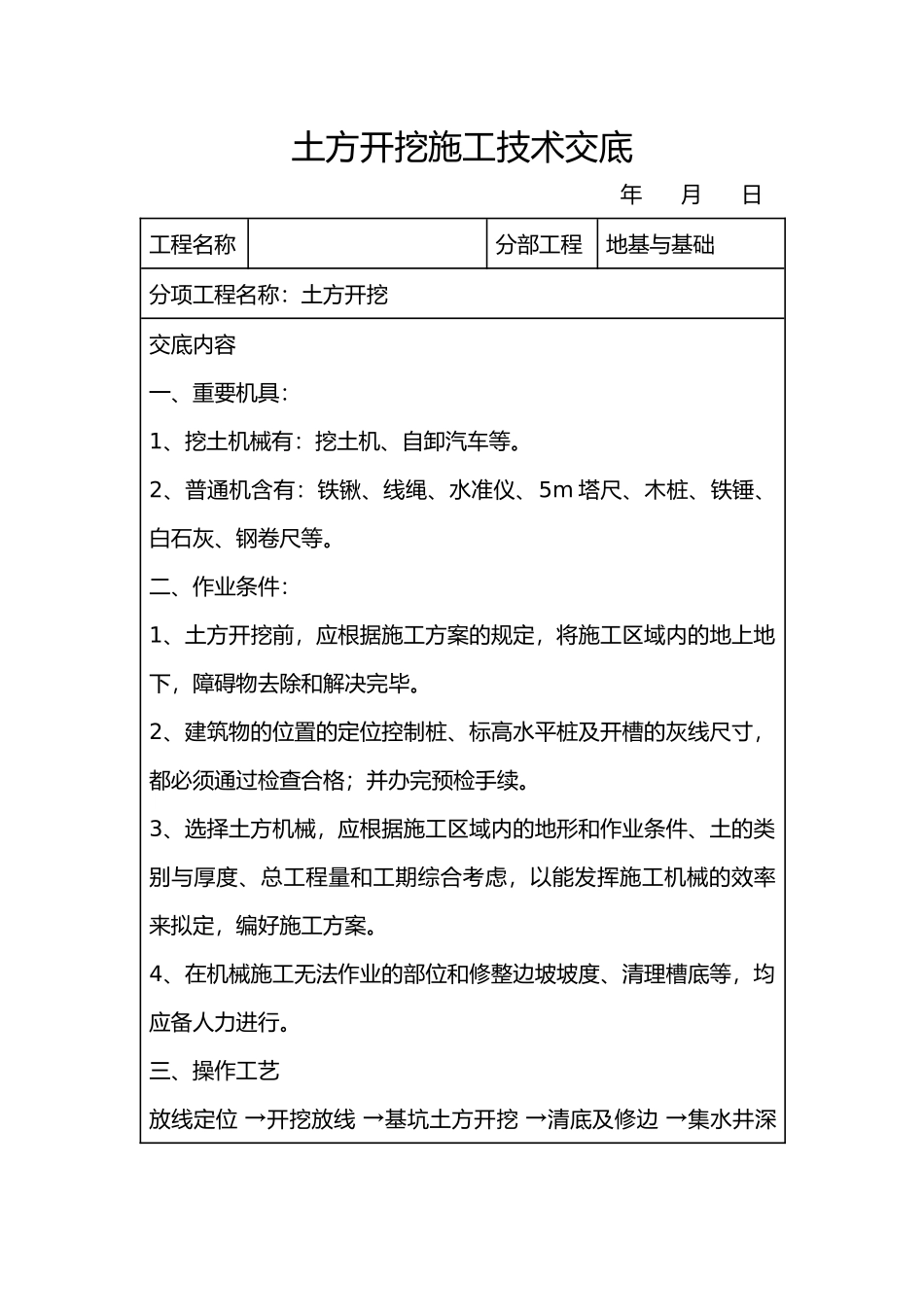

土方开挖施工技术交底年 月 日工程名称分部工程地基与基础分项工程名称:土方开挖交底内容一、重要机具:1、挖土机械有:挖土机、自卸汽车等
2、普通机含有:铁锹、线绳、水准仪、5m 塔尺、木桩、铁锤、白石灰、钢卷尺等
二、作业条件:1、土方开挖前,应根据施工方案的规定,将施工区域内的地上地下,障碍物去除和解决完毕
2、建筑物的位置的定位控制桩、标高水平桩及开槽的灰线尺寸,都必须通过检查合格;并办完预检手续
3、选择土方机械,应根据施工区域内的地形和作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来拟定,编好施工方案
4、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应备人力进行

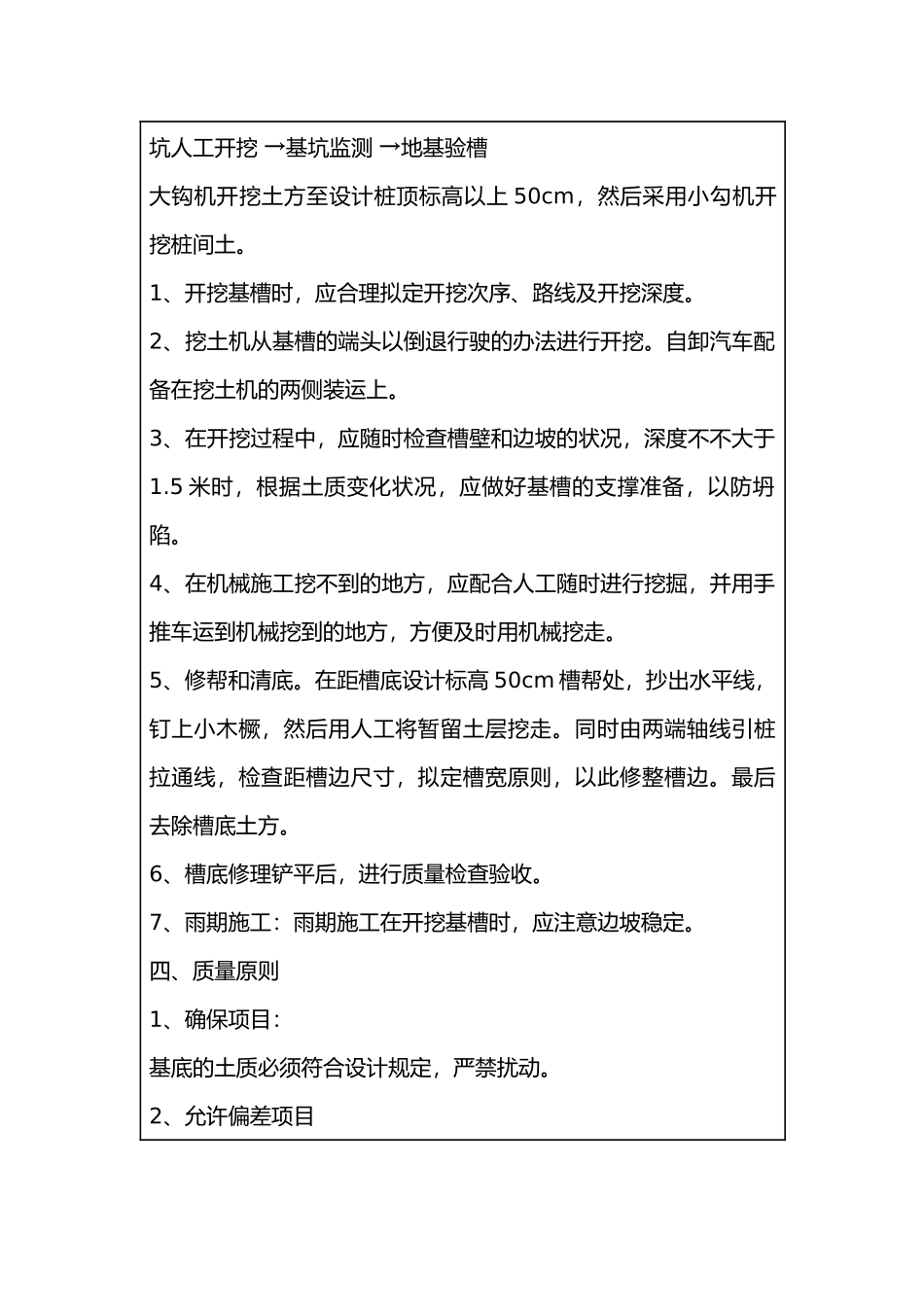

三、操作工艺放线定位 →开挖放线 →基坑土方开挖 →清底及修边 →集水井深坑人工开挖 →基坑监测 →地基验槽大钩机开挖土方至设计桩顶标高以上 50cm,然后采用小勾机开挖桩间土
1、开挖基槽时,应合理拟定开挖次序、路线及开挖深度
2、挖土机从基槽的端头以倒退行驶的办法进行开挖
自卸汽车配备在挖土机的两侧装运上
3、在开挖过程中,应随时检查槽壁和边坡的状况,深度不不大于1
5 米时,根据土质变化状况,应做好基槽的支撑准备,以防坍陷
4、在机械施工挖不到的地方,应配合人工随时进行挖掘,并用手推车运到机械挖到的地方,方便及时用机械挖走
5、修帮和清底
在距槽底设计标高 50cm 槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留土层挖走
同时由两端轴线引桩拉通线,检查距槽边尺寸,拟定槽宽原则,以此修整槽边
最后去除槽底土方
6、槽底修理铲平后,进行质量检查验收
7、雨期施工:雨期施工在开挖基槽时,应注意边坡稳定
四、质量原则1、确保项目:基底的土质必须符合设计规定,严禁扰动
2、允许偏差项目土方开挖工程质量检查原则(mm)项序项目允许偏差或允许值检查办法校基基坑基槽挖 方 场 地
